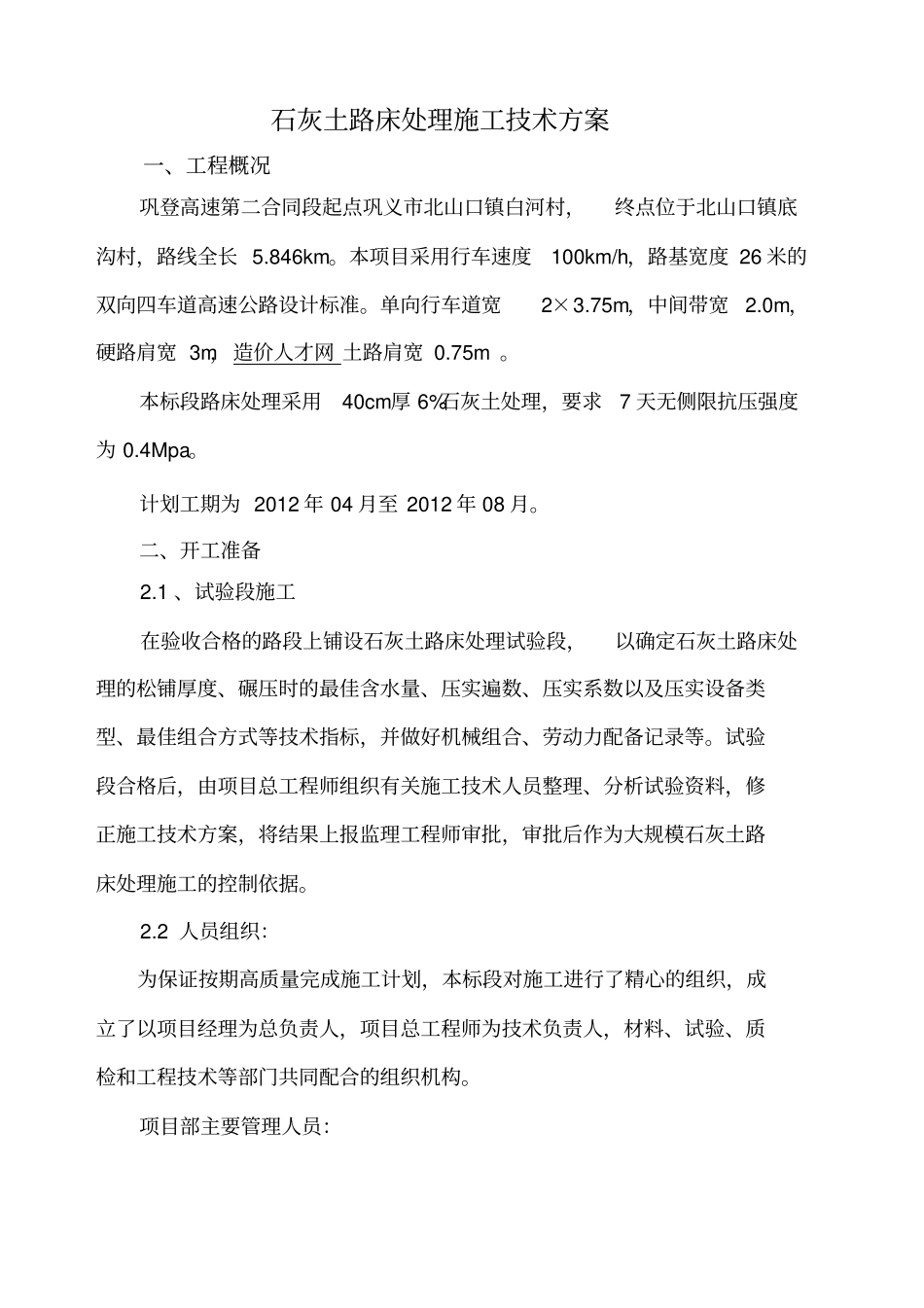

石灰土路床处理施工技术方案一、工程概况巩登高速第二合同段起点巩义市北山口镇白河村,终点位于北山口镇底沟村,路线全长 5
本项目采用行车速度100km/h,路基宽度 26 米的双向四车道高速公路设计标准
单向行车道宽2×3
75m,中间带宽2
0m,硬路肩宽 3m,造价人才网 土路肩宽 0
本标段路床处理采用40cm厚 6%石灰土处理,要求7 天无侧限抗压强度为 0
计划工期为 2012 年 04 月至 2012 年 08 月
二、开工准备2
1 、试验段施工在验收合格的路段上铺设石灰土路床处理试验段,以确定石灰土路床处理的松铺厚度、碾压时的最佳含水量、压实遍数、压实系数以及压实设备类型、最佳组合方式等技术指标,并做好机械组合、劳动力配备记录等
试验段合格后,由项目总工程师组织有关施工技术人员整理、分析试验资料,修正施工技术方案,将结果上报监理工程师审批,审批后作为大规模石灰土路床处理施工的控制依据
2 人员组织:为保证按期高质量完成施工计划,本标段对施工进行了精心的组织,成立了以项目经理为总负责人,项目总工程师为技术负责人,材料、试验、质检和工程技术等部门共同配合的组织机构

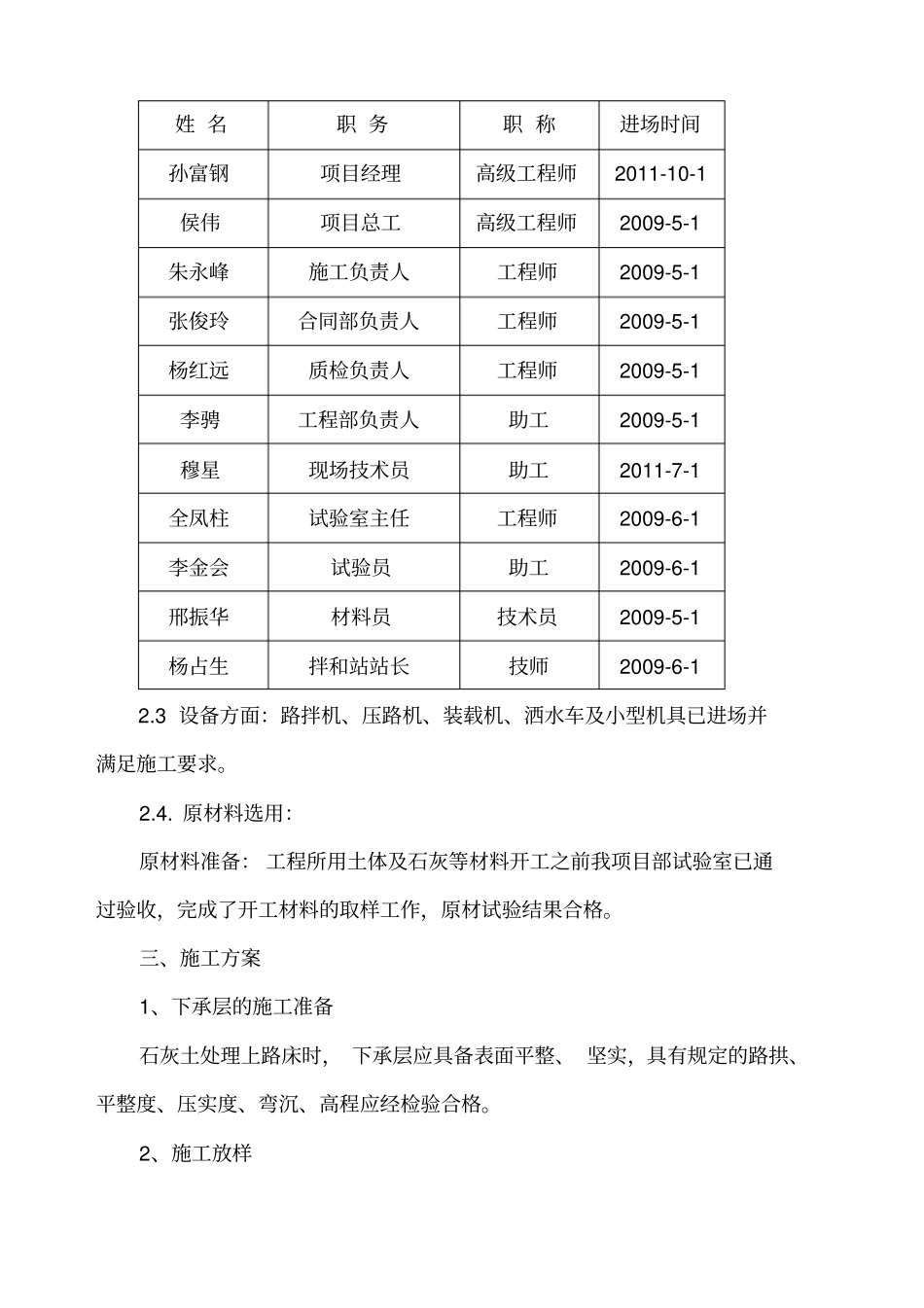

项目部主要管理人员:姓 名职 务职 称进场时间孙富钢项目经理高级工程师2011-10-1 侯伟项目总工高级工程师2009-5-1 朱永峰施工负责人工程师2009-5-1 张俊玲合同部负责人工程师2009-5-1 杨红远质检负责人工程师2009-5-1 李骋工程部负责人助工2009-5-1 穆星现场技术员助工2011-7-1 全凤柱试验室主任工程师2009-6-1 李金会试验员助工2009-6-1 邢振华材料员技术员2009-5-1 杨占生拌和站站长技师2009-6-1 2

3 设备方面:路拌机、压路机、装载机、洒水车及小型机具已进场并满足施工要求
