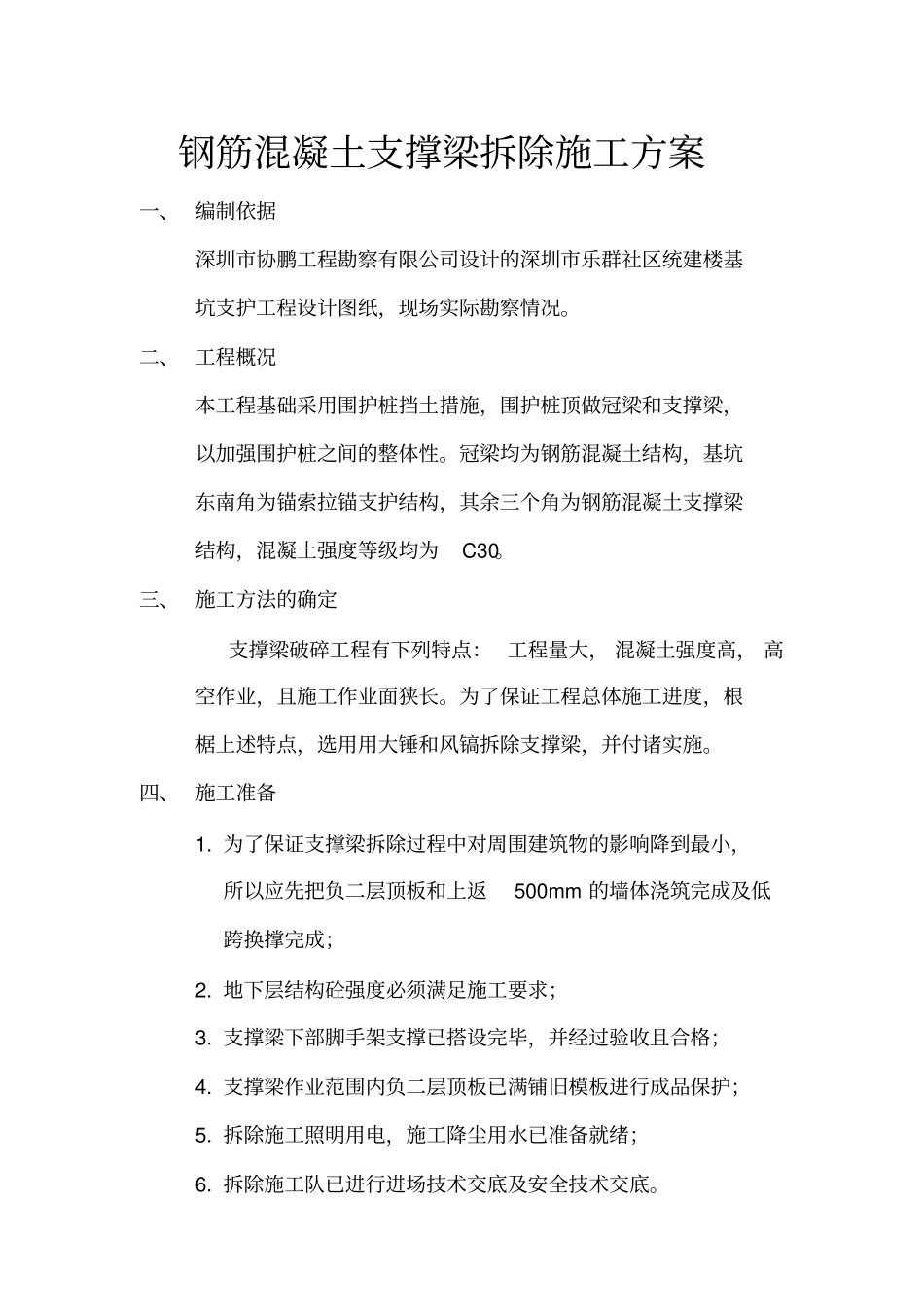

钢筋混凝土支撑梁拆除施工方案一、 编制依据深圳市协鹏工程勘察有限公司设计的深圳市乐群社区统建楼基坑支护工程设计图纸,现场实际勘察情况
二、 工程概况本工程基础采用围护桩挡土措施,围护桩顶做冠梁和支撑梁,以加强围护桩之间的整体性
冠梁均为钢筋混凝土结构,基坑东南角为锚索拉锚支护结构,其余三个角为钢筋混凝土支撑梁结构,混凝土强度等级均为C30
三、 施工方法的确定支撑梁破碎工程有下列特点: 工程量大, 混凝土强度高, 高空作业,且施工作业面狭长
为了保证工程总体施工进度,根椐上述特点,选用用大锤和风镐拆除支撑梁,并付诸实施
四、 施工准备1
为了保证支撑梁拆除过程中对周围建筑物的影响降到最小,所以应先把负二层顶板和上返500mm 的墙体浇筑完成及低跨换撑完成;2
地下层结构砼强度必须满足施工要求;3
支撑梁下部脚手架支撑已搭设完毕,并经过验收且合格;4
支撑梁作业范围内负二层顶板已满铺旧模板进行成品保护;5
拆除施工照明用电,施工降尘用水已准备就绪;6
拆除施工队已进行进场技术交底及安全技术交底

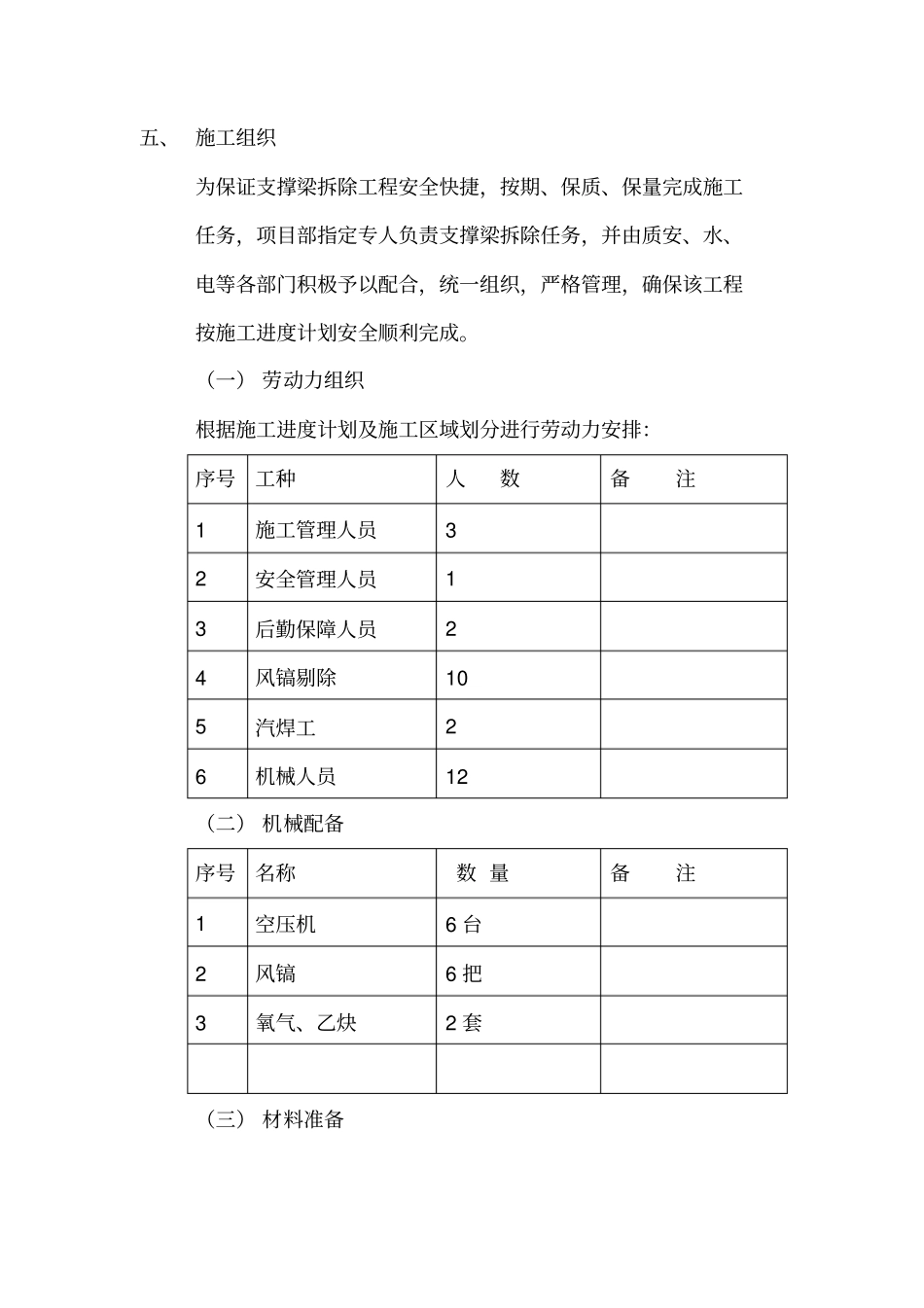

五、 施工组织为保证支撑梁拆除工程安全快捷,按期、保质、保量完成施工任务,项目部指定专人负责支撑梁拆除任务,并由质安、水、电等各部门积极予以配合,统一组织,严格管理,确保该工程按施工进度计划安全顺利完成
(一) 劳动力组织根据施工进度计划及施工区域划分进行劳动力安排:序号工种人数备注1 施工管理人员3 2 安全管理人员1 3 后勤保障人员2 4 风镐剔除10 5 汽焊工2 6 机械人员12 (二) 机械配备序号名称数 量备注1 空压机6 台2 风镐6 把3 氧气、乙炔2 套(三) 材料准备序号名称数量备注1 钻杆( 500mm)12 根含备用2 钻杆( 1000mm)12 根含备用3 钻头( 48mm)60 个含备用4 风管240m 含备用六、 工程进度保证措施1
