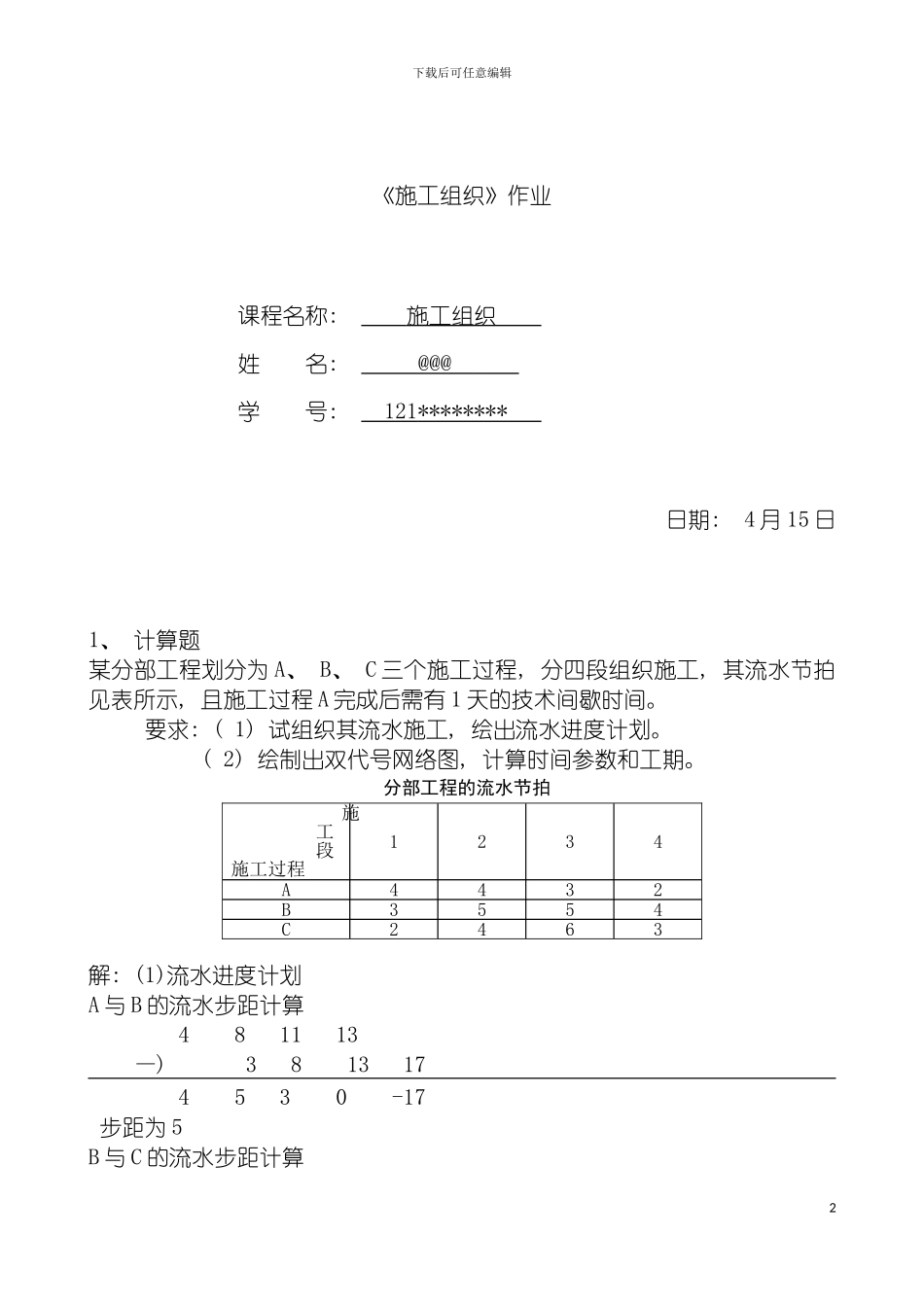

下载后可任意编辑郑州大学远程本科土木工程专业施工组织作业1下载后可任意编辑《施工组织》作业课程名称: 施工组织 姓 名: @@@ 学 号: 121 ******** 日期: 4 月 15 日1、 计算题某分部工程划分为 A、 B、 C 三个施工过程, 分四段组织施工, 其流水节拍见表所示, 且施工过程 A 完成后需有 1 天的技术间歇时间
要求: ( 1) 试组织其流水施工, 绘出流水进度计划
( 2) 绘制出双代号网络图, 计算时间参数和工期
分部工程的流水节拍施工段施工过程1234A4432B3554C2463解: (1)流水进度计划A 与 B 的流水步距计算 4 8 11 13 —) 3 8 13 17 4 5 3 0 -17步距为 5B 与 C 的流水步距计算2下载后可任意编辑3 8 13 17 —) 2 6 12 15 3 6 7 5 -15步距为 7流水进度计划: 3下载后可任意编辑序号施工过程施工进度123456789101112131415161718192021222324252627281A2B3C( 2) 双代号网络图 0 0 0 4 5 1 8 9 14下载后可任意编辑 4 4 0 8 9 0 11 12 0 A1 A2 A3 ①②④ ⑥11 12 1 B1 4 10 3 A4 13 14 1 7 9 0 8 9 6 14 14 0 B2 14 14 0 B3 19 19 0 ③ ⑤⑦ 19 21 2 B4 23 25 2 C1 C2 C3 C4 ⑧ ⑩ 7 13 6 14 15 1 19 19 0 25 25 0 9 15 5 18 19 1 25 25 0 28 28 0工期: T=EF11-12=28 天5下载后可任意编辑二、 设计题题目: 多层砖混住宅楼一、题目:多层砖混结构住宅楼施工组织设计二、原始资料: 本工程为某单位的住宅楼 3 单
