下载后可任意编辑明珠广场工程外墙保温施工方案编制: 复核: 审批:下载后可任意编辑日期: 日期: 日期:编制单位:一、编制依据1
明珠广场工程设计文献 06-NC-072
明珠广场工程施工图纸3
《建筑装饰装修工程质量验收法律规范》GB50210-20244
《建筑节能工程施工质量验收法律规范》GB50411-202435、《外墙外保温施工技术规程》KBJ/T01-38-20246、《明珠广场工程施工组织设计》二、工程概况本工程是写字楼、商务办公楼及商铺为一体的综合性房建项目
位于xxx 大道 683 号,总建筑面积 121198m2
工程分为: 地下室(一层), H 座商务办公楼(28 层);写字楼三栋(28、25、22 层);多层商铺(三层)
商务办公楼、A、B 座写字楼为框架核心筒结构;C 座写字楼为框架剪力墙结构;多层商铺为框架结构
外墙为多孔砖

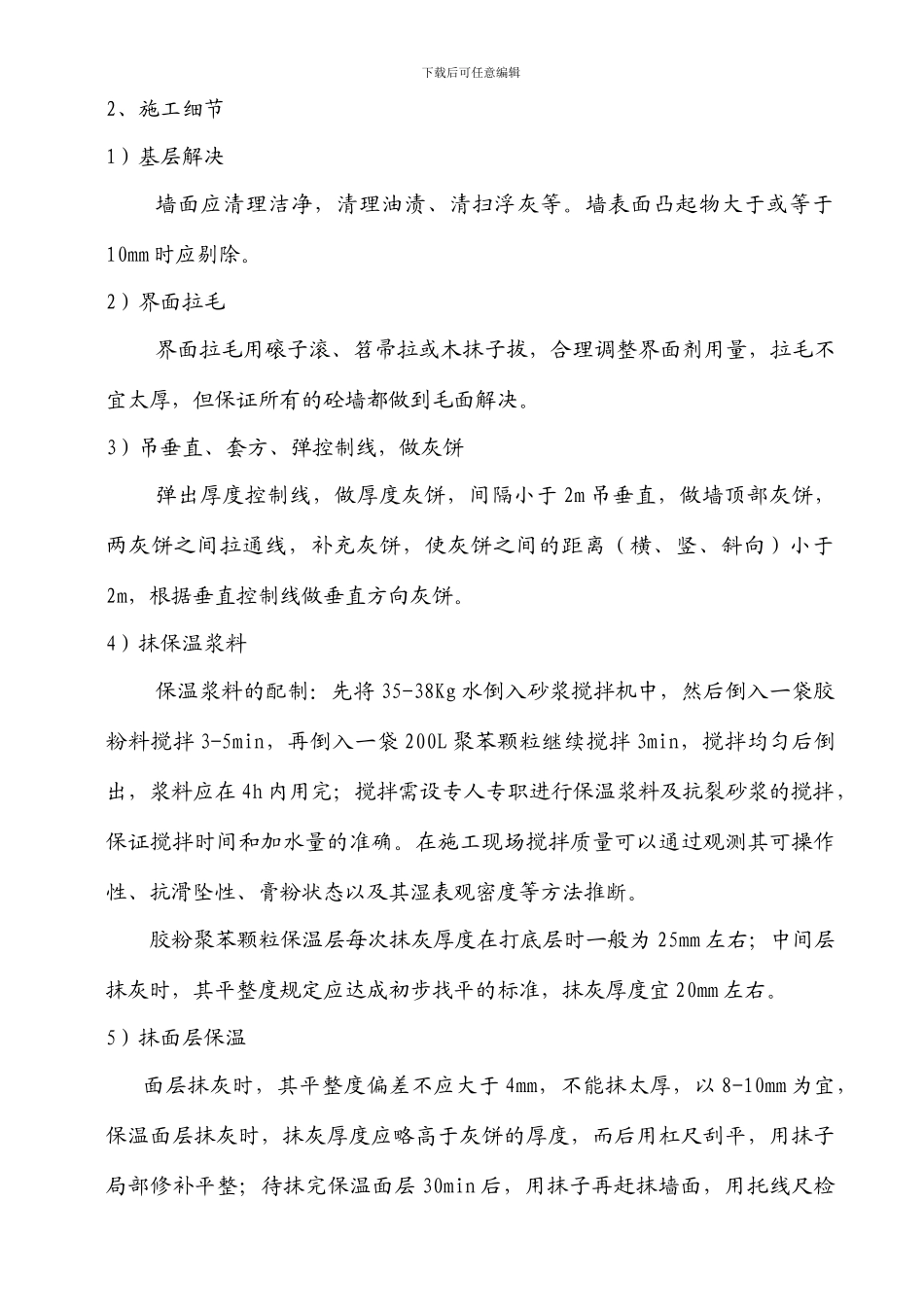

三、施工工艺1、工艺流程基层墙体清理→墙体基层界面解决→吊垂直、套方、弹控制线→做饼、冲筋、做口→抹胶粉聚苯颗粒保温浆料厚度约 20mm 一遍→再抹胶粉聚苯颗粒找平→抹抗裂砂浆、铺压耐碱网格布→抹抗裂砂浆下载后可任意编辑2、施工细节1)基层解决墙面应清理洁净,清理油渍、清扫浮灰等
墙表面凸起物大于或等于10mm 时应剔除
2)界面拉毛界面拉毛用磙子滚、笤帚拉或木抹子拔,合理调整界面剂用量,拉毛不宜太厚,但保证所有的砼墙都做到毛面解决
3)吊垂直、套方、弹控制线,做灰饼弹出厚度控制线,做厚度灰饼,间隔小于 2m 吊垂直,做墙顶部灰饼,两灰饼之间拉通线,补充灰饼,使灰饼之间的距离(横、竖、斜向)小于2m,根据垂直控制线做垂直方向灰饼
4)抹保温浆料保温浆料的配制:先将 35-38Kg 水倒入砂浆搅拌机中,然后倒入一袋胶粉料搅拌 3-5min,再倒入一袋 200L 聚苯颗粒继续搅拌 3min,搅拌均匀后倒出,浆料应在 4h 内用
