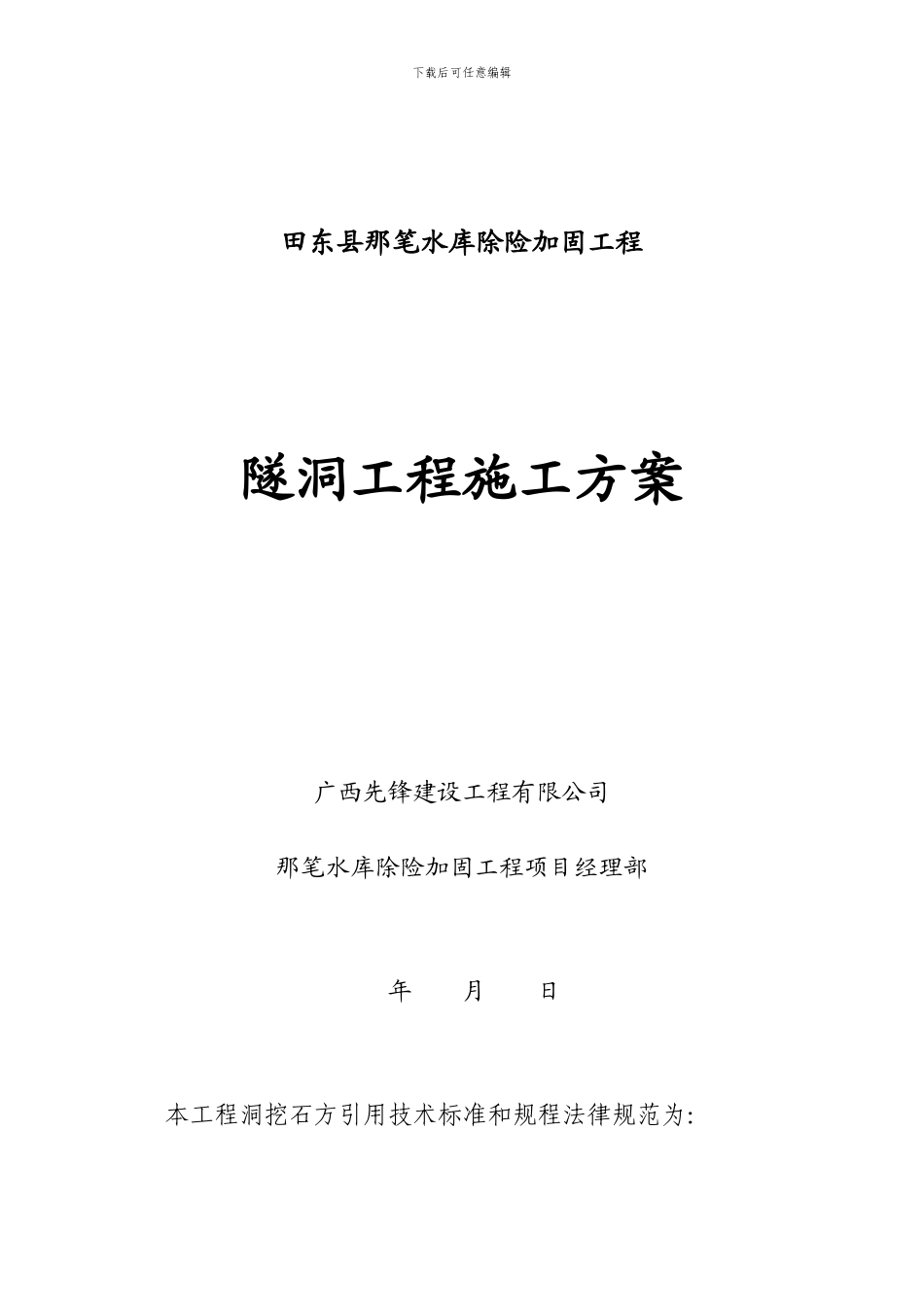

下载后可任意编辑田东县那笔水库除险加固工程隧洞工程施工方案广西先锋建设工程有限公司那笔水库除险加固工程项目经理部 年 月 日本工程洞挖石方引用技术标准和规程法律规范为:下载后可任意编辑《爆破安全规程》GB6722-86;《锚杆喷射混凝土支护技术法律规范》GB50086-2024;《 水 工 建 筑 物 岩 石 基 础 开 挖 工 程 施 工 技 术 法 律 规范》》SL47—94;《水工建筑物地下开挖工程施工技术法律规范》DL/T5099-1999
1、 隧洞洞身开挖施工方案和施工技术方案1

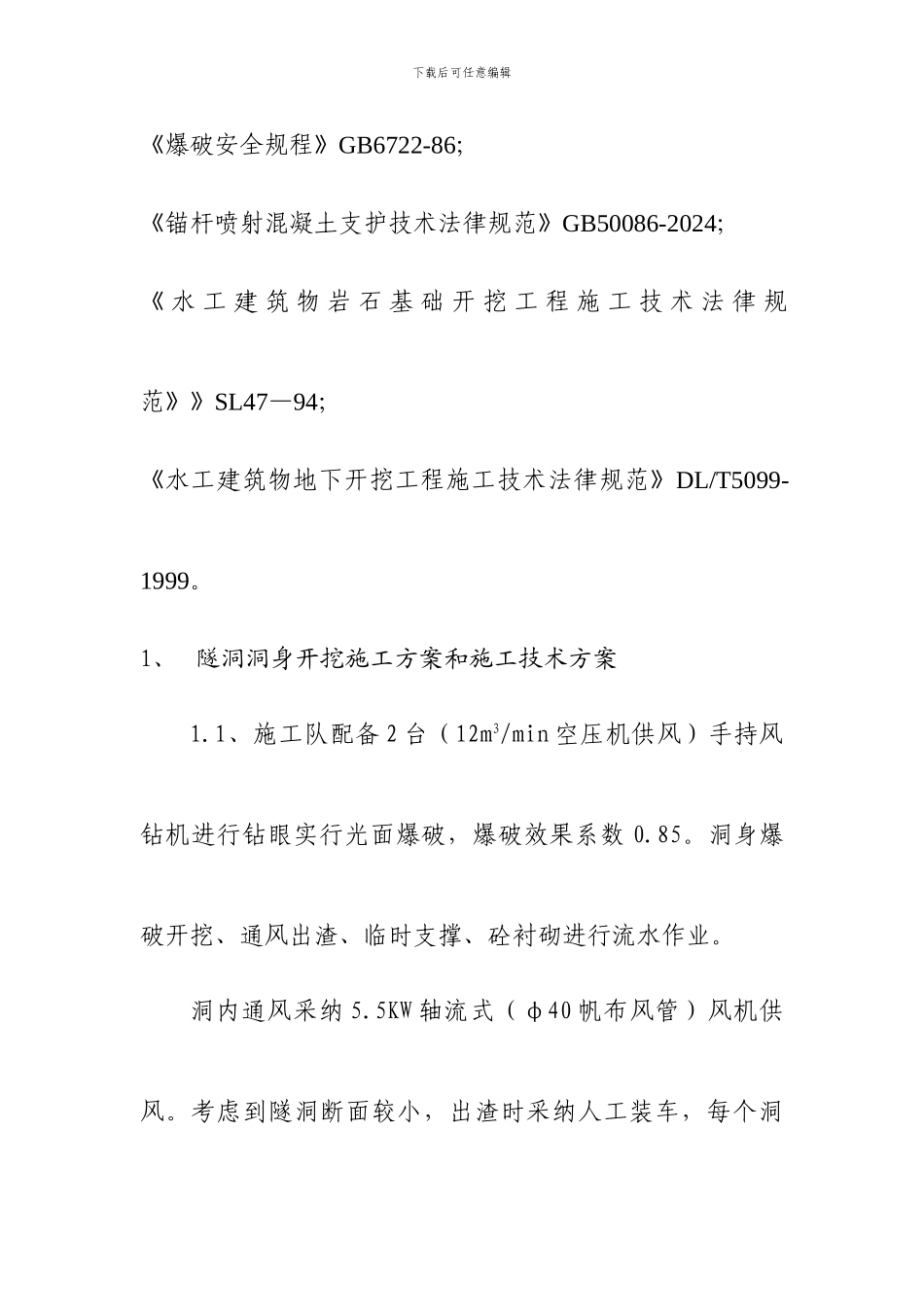

1、施工队配备 2 台(12m3/min 空压机供风)手持风钻机进行钻眼实行光面爆破,爆破效果系数 0
洞身爆破开挖、通风出渣、临时支撑、砼衬砌进行流水作业
洞内通风采纳 5
5KW 轴流式(φ40 帆布风管)风机供风

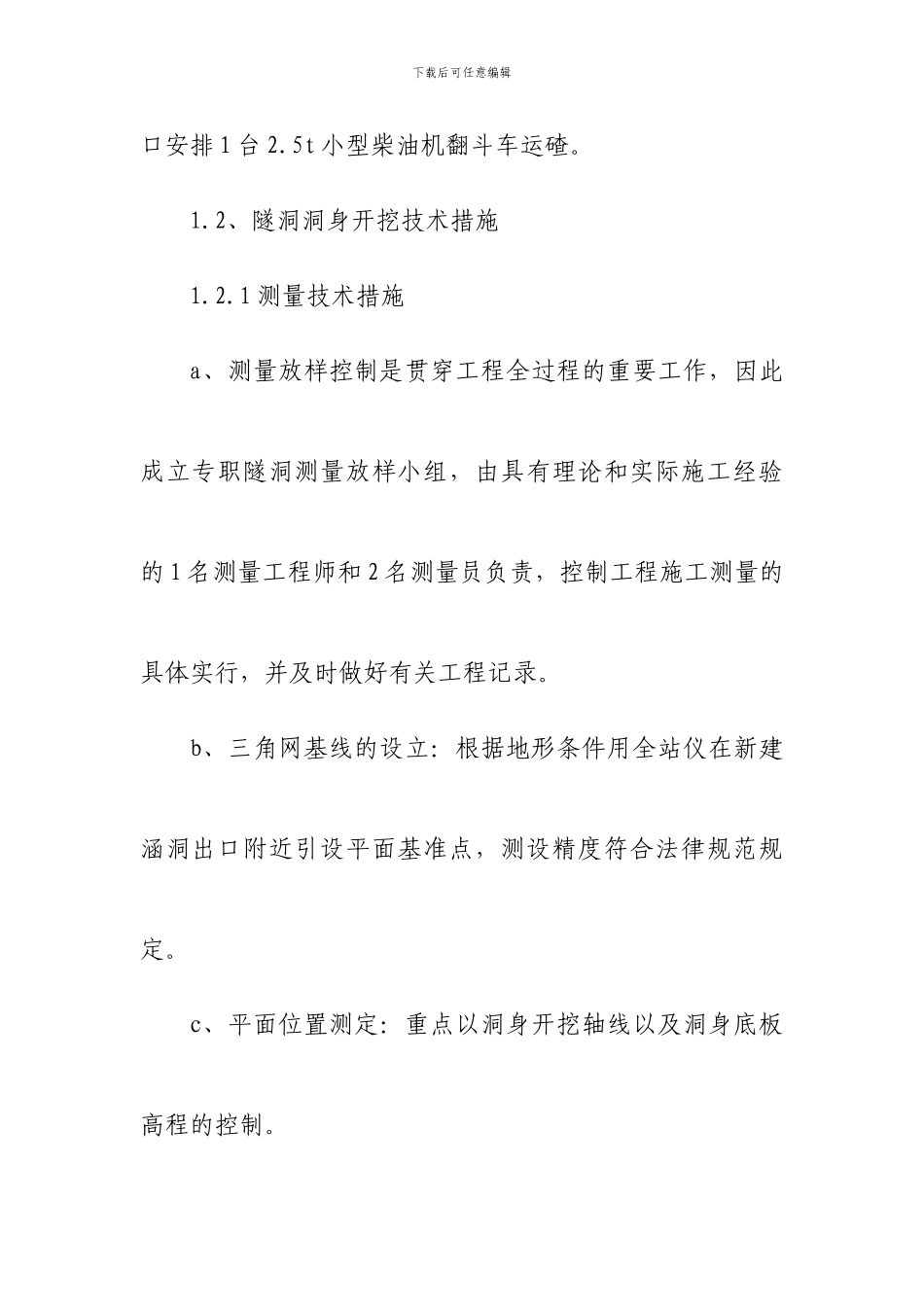

考虑到隧洞断面较小,出渣时采纳人工装车,每个洞下载后可任意编辑口安排 1 台 2
5t 小型柴油机翻斗车运碴
2、隧洞洞身开挖技术措施1
1 测量技术措施a、测量放样控制是贯穿工程全过程的重要工作,因此成立专职隧洞测量放样小组,由具有理论和实际施工经验的 1 名测量工程师和 2 名测量员负责,控制工程施工测量的具体实行,并及时做好有关工程记录
b、三角网基线的设立:根据地形条件用全站仪在新建涵洞出口附近引设平面基准点,测设精度符合法律规范规定
c、平面位置测定:重点以洞身开挖轴线以及洞身底板高程的控制
下载后可任意编辑d、洞外控制:根据洞外平面控制点,采纳三角网及导线网测量方法在隧洞口埋设若干个固定点,将中线方向标定于地面上,作为开始掘进及以后洞内控制点连测的依据再在洞口点和中线垂直方向上埋设桩,并测定平距,以便随时检查或恢复洞口控制点和进洞中线方向和里程
e、洞内控制测量(a)中线测定:根据洞口中线控制桩和中线方向桩,在洞口开挖面上测设开挖中线,并逐步往
