电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

隧道边仰坡技术交底

隧道边仰坡技术交底_第1页
1/10
隧道边仰坡技术交底_第2页
2/10
隧道边仰坡技术交底_第3页
3/10

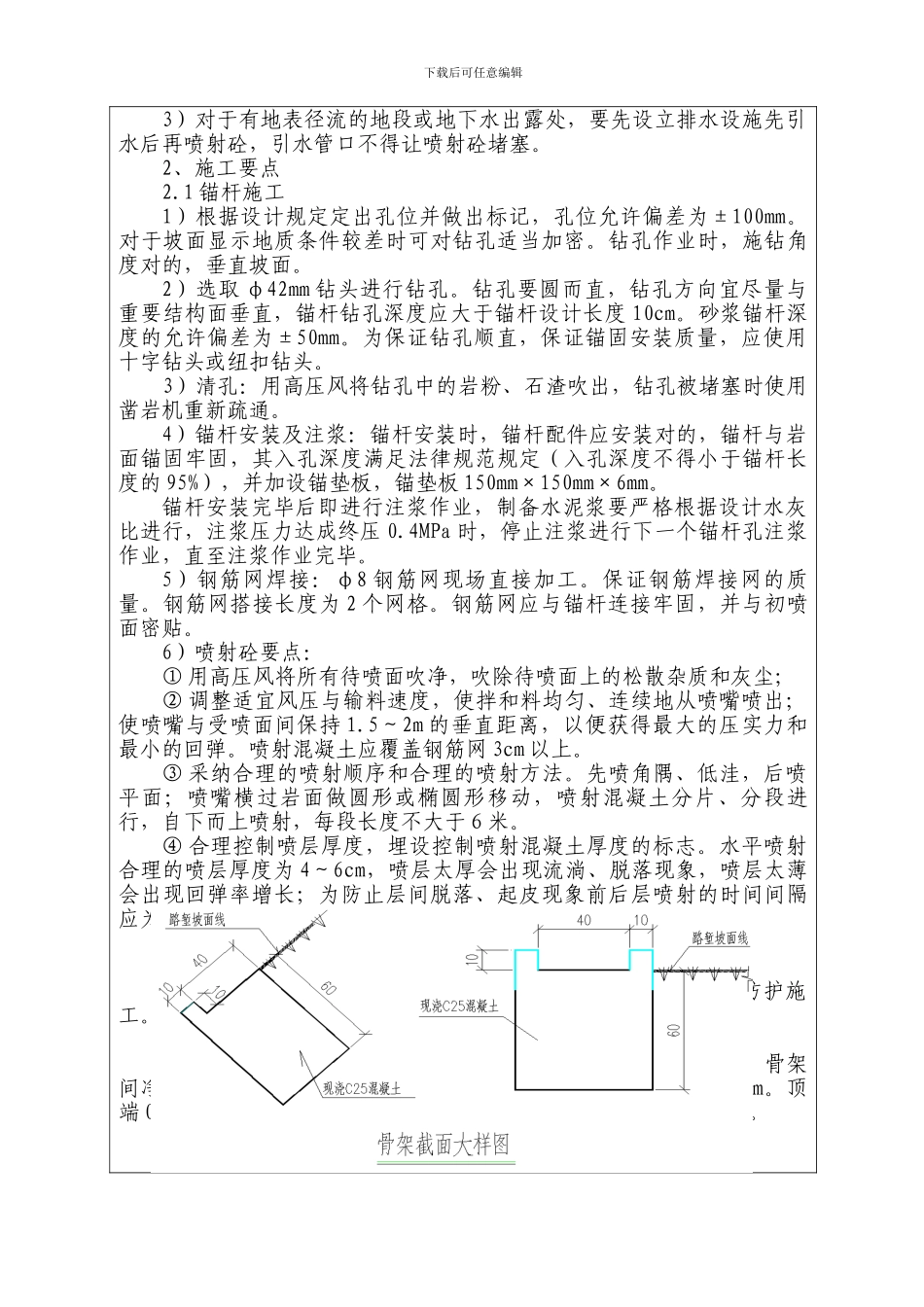

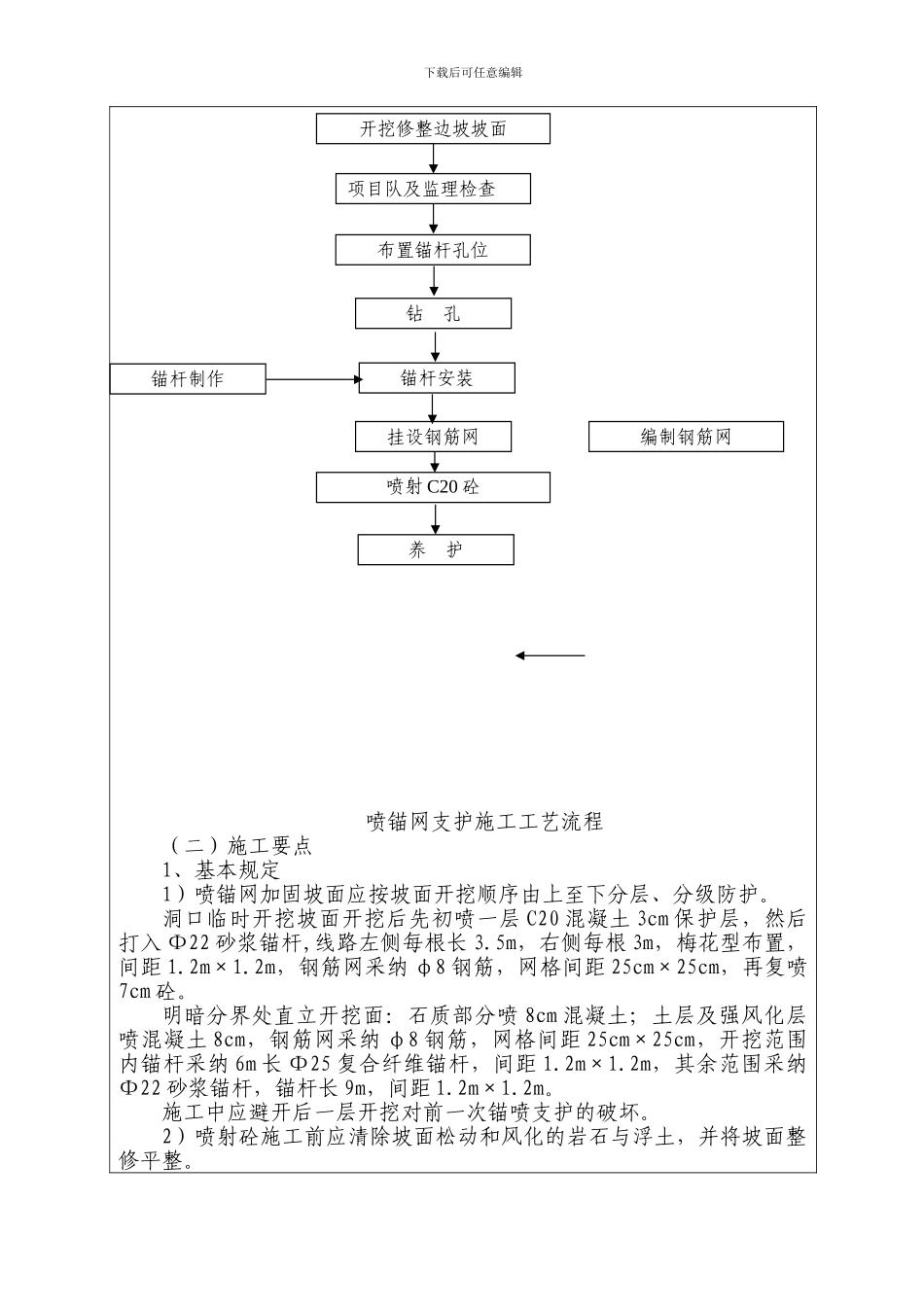

技 术 交 底 书编 号: SJ-GX2-003工程位置DK150+980-DK151+242工程项目边仰坡施工技术交底工程名称高祥二号隧道交底依据施工设计图、相关技术法律规范交底日期施工工班交 底 内 容为进一步明确隧道边仰坡防护施工的目的任务,贯彻责任,保证隧道施工的顺利进行。特制定如下技术交底:高祥二号隧道进口和出口永久开挖坡面分别采纳人字型骨架护坡和锚杆框架梁护坡防护,明洞段临时开挖坡面采纳喷锚网防护。边坡开挖要遵循以下原则:①按线开挖原则:严格按设计坡率、坡高测量放线,安放坡度架,按线开挖,不得超、欠挖。采纳机械开挖边坡时,指派专人指挥开挖,保证边坡基本达成设计规定。机械开挖初步成形后,组织人工对边坡适当修整,以便进行框架梁放线工作;②分级开挖、分级支护原则:特别在高边坡及地质条件差的情况下,要先施工上一级边坡防护,并达成有效防护的条件下,才能开挖施工下一级边坡;③分层、分段开挖原则:当边坡地质条件差或上一级边坡的防护还没有达成规定而下一级边坡需要开挖时,为了减少对边坡的扰动,应采纳减小边坡开挖高度的办法,将设计的每级边坡分层开挖,或将同一级边坡提成几段,间隔开挖,分段防护;④尽量减少人为扰动的原则:边坡开挖中,爆破震动和机械开挖震动是导致边坡塌滑的重要因素。当坡体己处在不稳定状态时,要采纳静态爆破、控制爆破及液压冲击破裂机相结合的施工方案;⑤做好坡面排水、及时排除险情的原则:边坡开挖后,植被剥离,坡体松动,大气降雨更容易渗入边坡岩土体内,改变了坡体内水原来的流动状态,也改变地表水径流条件,从而形成边坡失稳的条件,所以要解决好地下水和地表水的问题。一、喷锚网防护(一)施工工艺流程下载后可任意编辑喷锚网支护施工工艺流程(二)施工要点1、基本规定1)喷锚网加固坡面应按坡面开挖顺序由上至下分层、分级防护。洞口临时开挖坡面开挖后先初喷一层 C20 混凝土 3cm 保护层,然后打入 Φ22 砂浆锚杆,线路左侧每根长 3.5m,右侧每根 3m,梅花型布置,间距 1.2m×1.2m,钢筋网采纳 φ8 钢筋,网格间距 25cm×25cm,再复喷7cm 砼。明暗分界处直立开挖面:石质部分喷 8cm 混凝土;土层及强风化层喷混凝土 8cm,钢筋网采纳 φ8 钢筋,网格间距 25cm×25cm,开挖范围内锚杆采纳 6m 长 Φ25 复合纤维锚杆,间距 1.2m×1.2m,其余范围采纳Φ22 砂浆锚杆,锚杆长 9m,间距 1.2m×1.2m。施工中应避开后一层开挖对前一次锚喷支护的破坏。2)喷射砼施工前应清除坡面...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道边仰坡技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
