电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

隧道风险评估实施细则

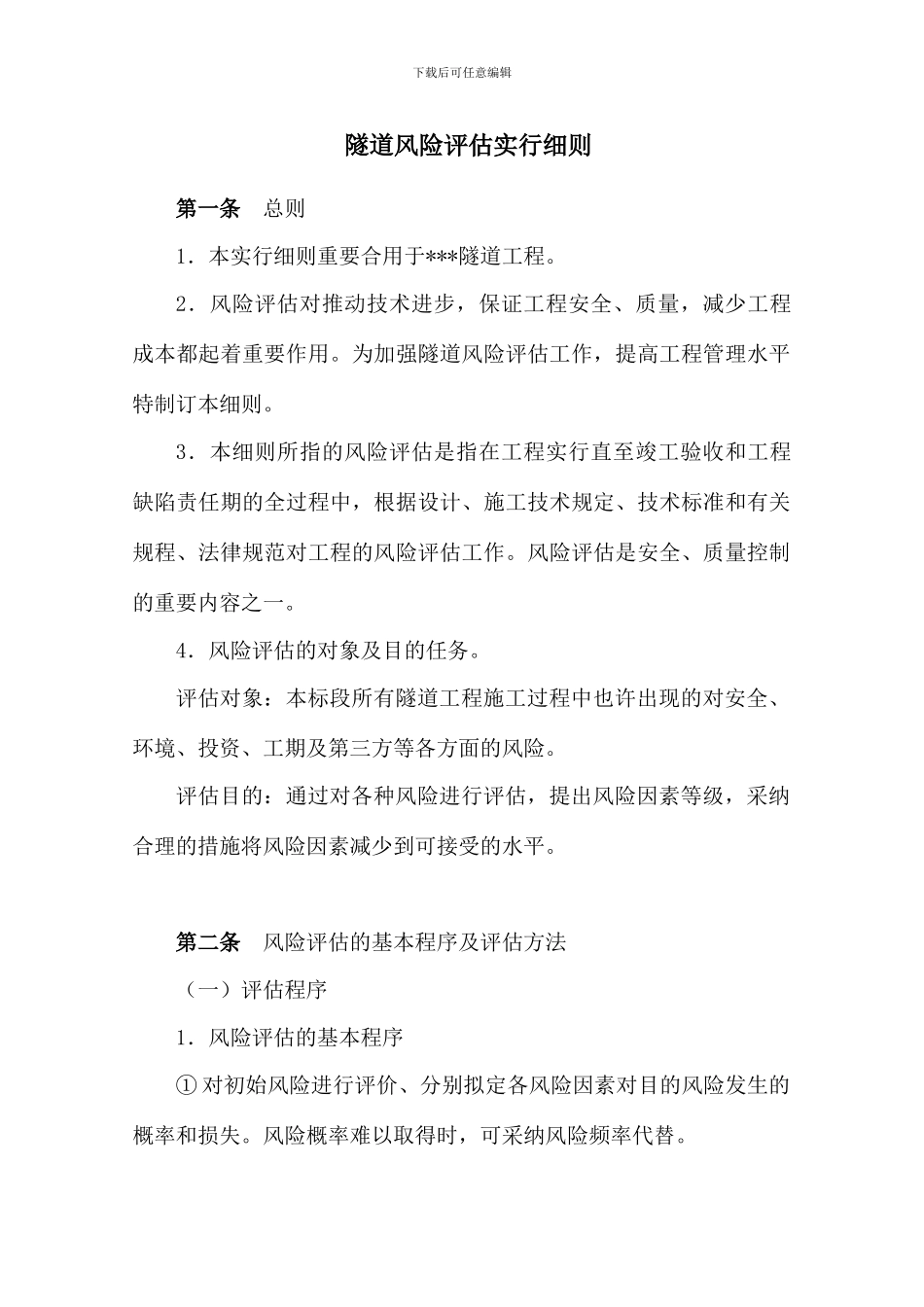

隧道风险评估实施细则_第1页
1/9

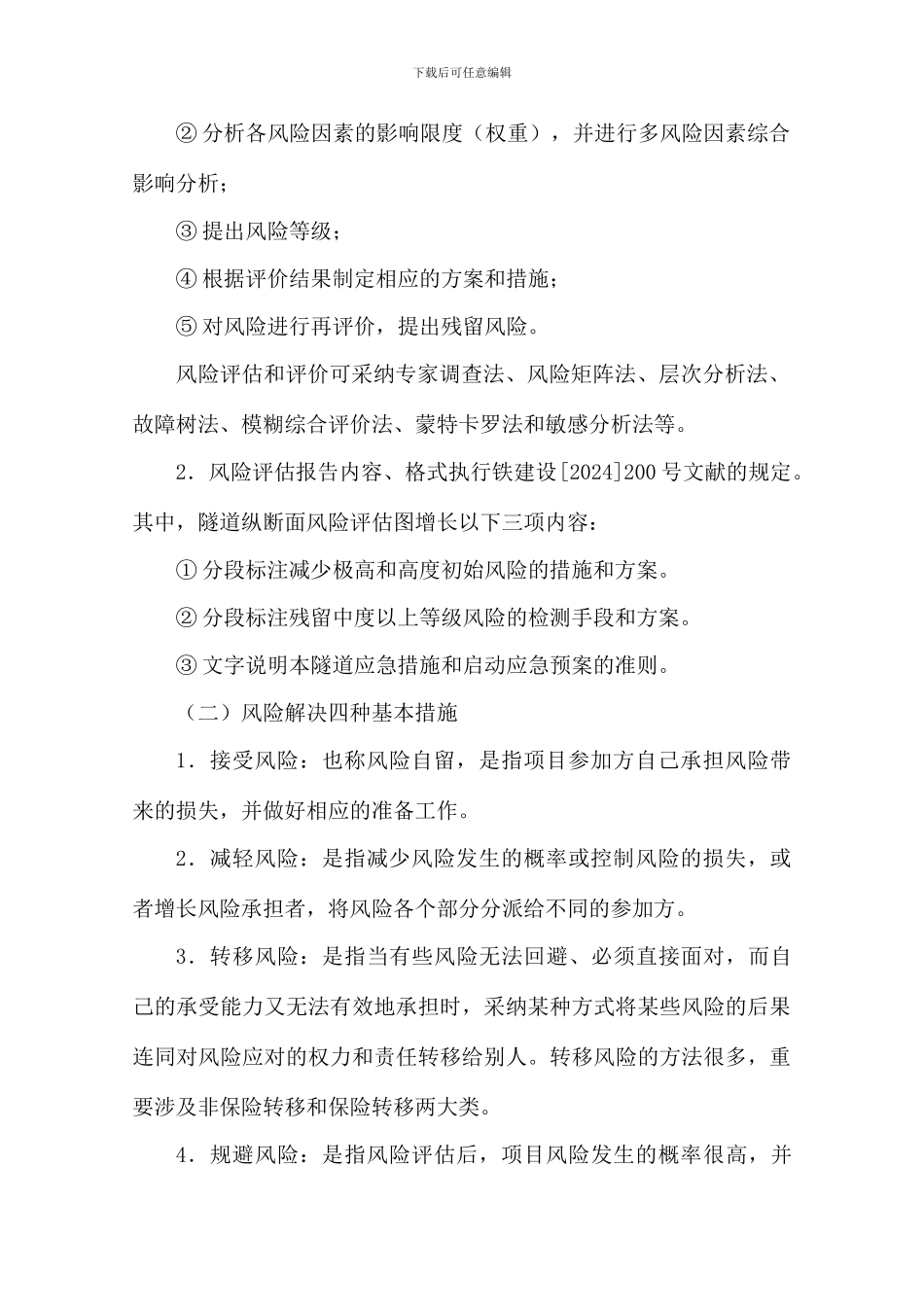

隧道风险评估实施细则_第2页
2/9

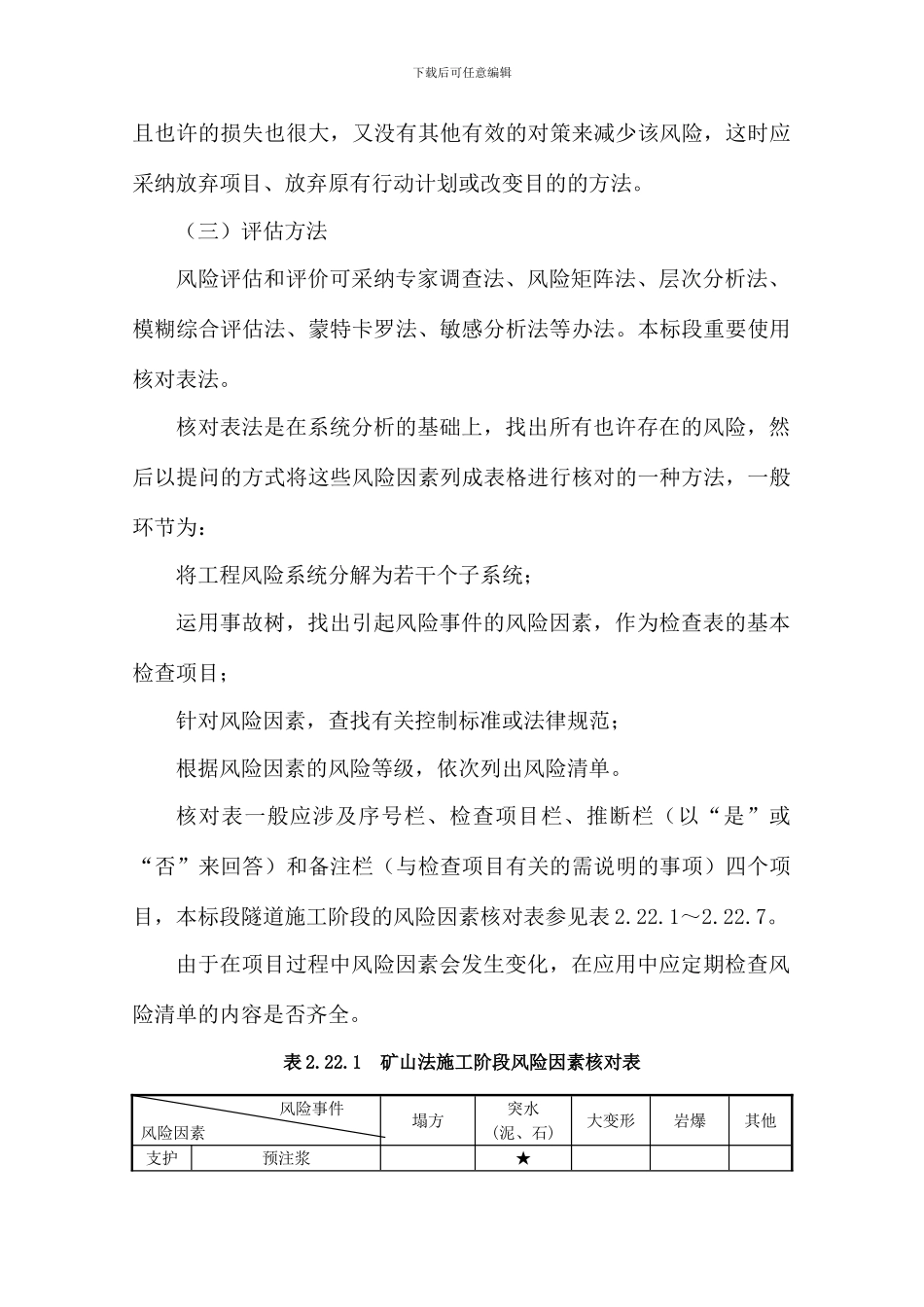

隧道风险评估实施细则_第3页
3/9
下载后可任意编辑隧道风险评估实行细则第一条 总则1.本实行细则重要合用于***隧道工程。2.风险评估对推动技术进步,保证工程安全、质量,减少工程成本都起着重要作用。为加强隧道风险评估工作,提高工程管理水平特制订本细则。3.本细则所指的风险评估是指在工程实行直至竣工验收和工程缺陷责任期的全过程中,根据设计、施工技术规定、技术标准和有关规程、法律规范对工程的风险评估工作。风险评估是安全、质量控制的重要内容之一。4.风险评估的对象及目的任务。评估对象:本标段所有隧道工程施工过程中也许出现的对安全、环境、投资、工期及第三方等各方面的风险。评估目的:通过对各种风险进行评估,提出风险因素等级,采纳合理的措施将风险因素减少到可接受的水平。第二条 风险评估的基本程序及评估方法(一)评估程序1.风险评估的基本程序① 对初始风险进行评价、分别拟定各风险因素对目的风险发生的概率和损失。风险概率难以取得时,可采纳风险频率代替。下载后可任意编辑② 分析各风险因素的影响限度(权重),并进行多风险因素综合影响分析;③ 提出风险等级;④ 根据评价结果制定相应的方案和措施;⑤ 对风险进行再评价,提出残留风险。风险评估和评价可采纳专家调查法、风险矩阵法、层次分析法、故障树法、模糊综合评价法、蒙特卡罗法和敏感分析法等。2.风险评估报告内容、格式执行铁建设[2024]200 号文献的规定。其中,隧道纵断面风险评估图增长以下三项内容:① 分段标注减少极高和高度初始风险的措施和方案。② 分段标注残留中度以上等级风险的检测手段和方案。③ 文字说明本隧道应急措施和启动应急预案的准则。(二)风险解决四种基本措施1.接受风险:也称风险自留,是指项目参加方自己承担风险带来的损失,并做好相应的准备工作。2.减轻风险:是指减少风险发生的概率或控制风险的损失,或者增长风险承担者,将风险各个部分分派给不同的参加方。3.转移风险:是指当有些风险无法回避、必须直接面对,而自己的承受能力又无法有效地承担时,采纳某种方式将某些风险的后果连同对风险应对的权力和责任转移给别人。转移风险的方法很多,重要涉及非保险转移和保险转移两大类。4.规避风险:是指风险评估后,项目风险发生的概率很高,并下载后可任意编辑且也许的损失也很大,又没有其他有效的对策来减少该风险,这时应采纳放弃项目、放弃原有行动计划或改变目的的方法。(三)评估方法风险评估和评价可采纳专家调查法、风...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道风险评估实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
