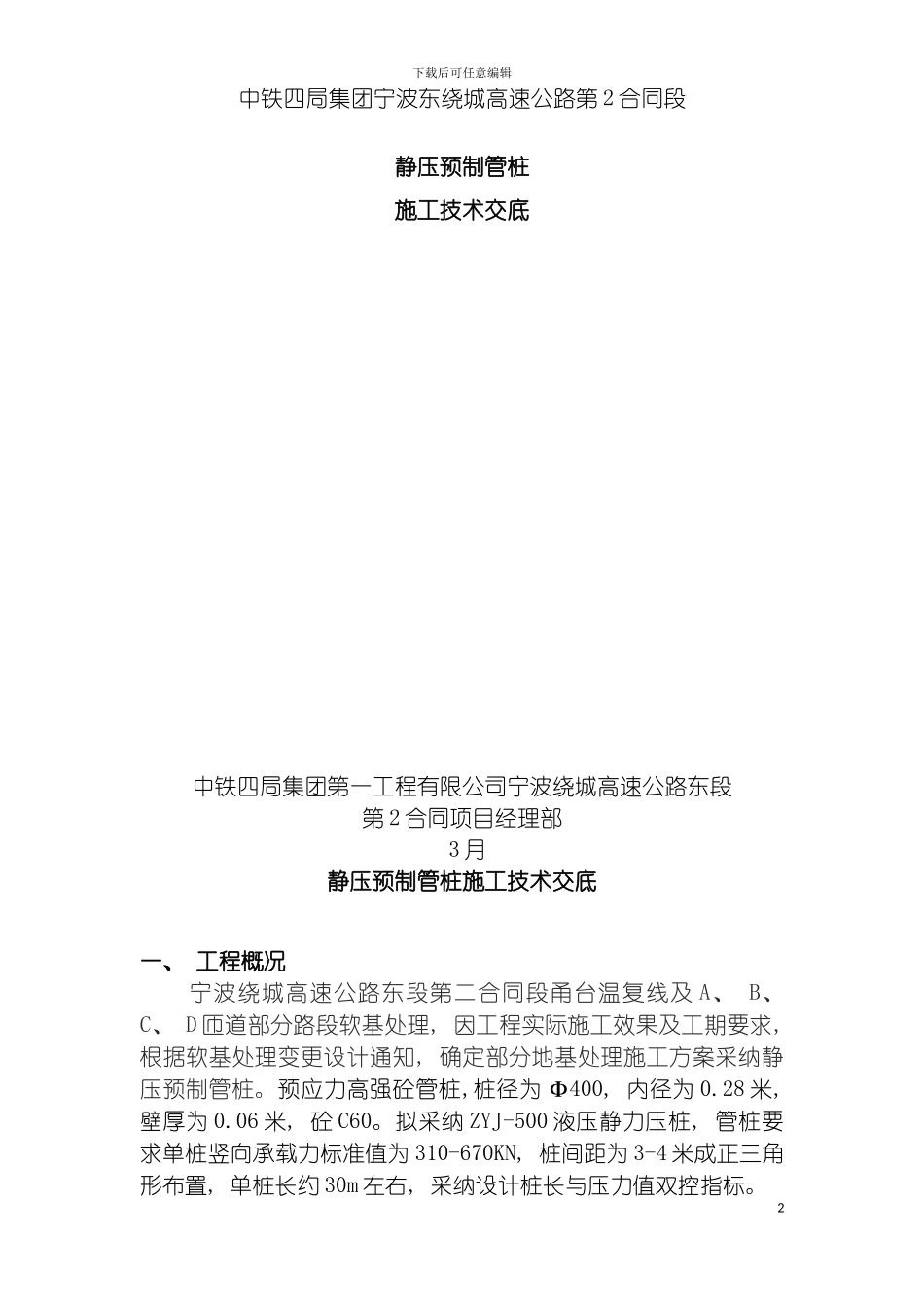

下载后可任意编辑静压预制管桩施工技术交底1下载后可任意编辑中铁四局集团宁波东绕城高速公路第 2 合同段静压预制管桩施工技术交底中铁四局集团第一工程有限公司宁波绕城高速公路东段第 2 合同项目经理部 3 月静压预制管桩施工技术交底一、 工程概况 宁波绕城高速公路东段第二合同段甬台温复线及 A、 B、 C、 D 匝道部分路段软基处理, 因工程实际施工效果及工期要求, 根据软基处理变更设计通知, 确定部分地基处理施工方案采纳静压预制管桩
预应力高强砼管桩,桩径为 Ф400, 内径为 0
28 米, 壁厚为 0
06 米, 砼 C60
拟采纳 ZYJ-500 液压静力压桩, 管桩要求单桩竖向承载力标准值为 310-670KN, 桩间距为 3-4 米成正三角形布置, 单桩长约 30m 左右, 采纳设计桩长与压力值双控指标

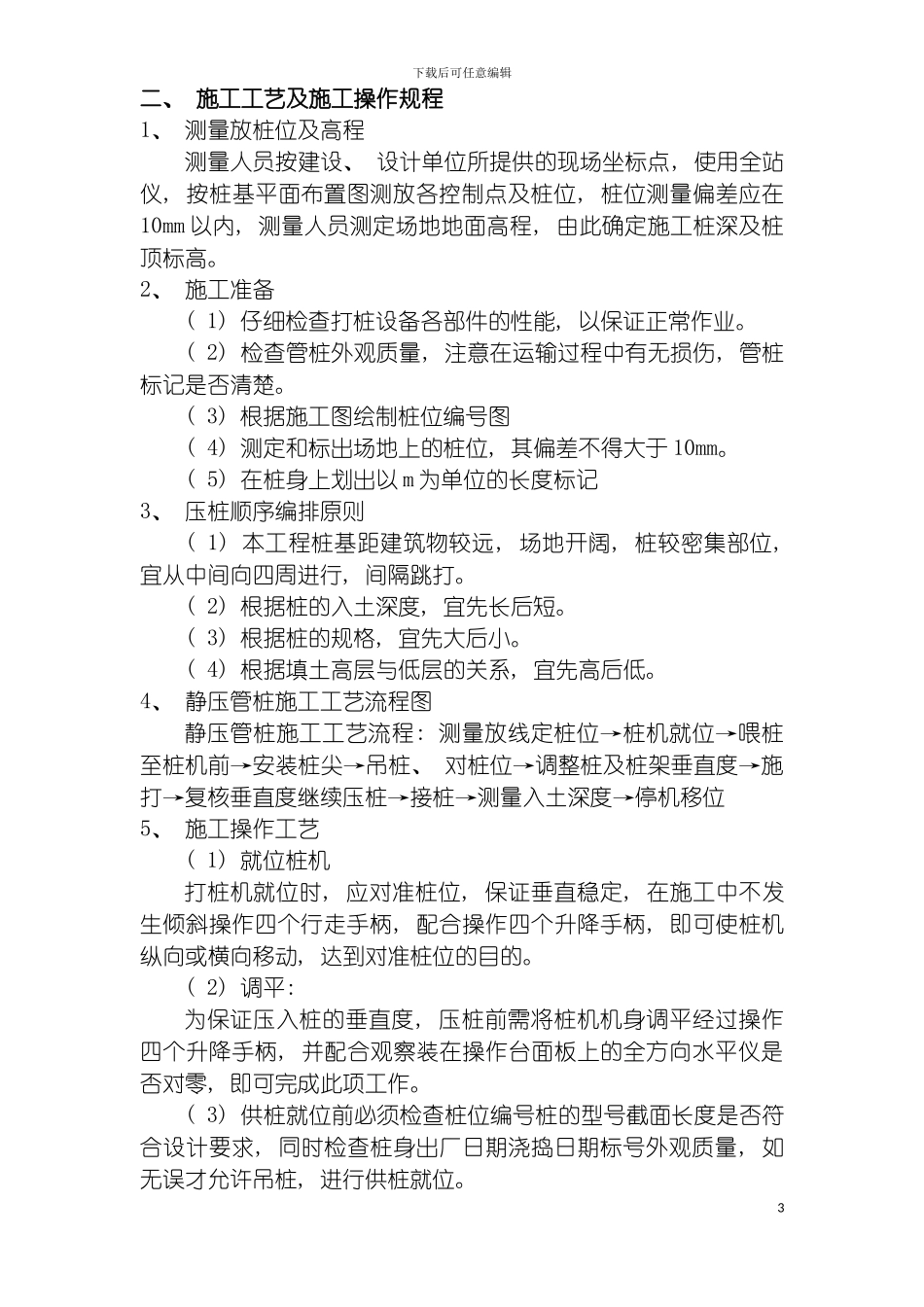

2下载后可任意编辑二、 施工工艺及施工操作规程1、 测量放桩位及高程测量人员按建设、 设计单位所提供的现场坐标点, 使用全站仪, 按桩基平面布置图测放各控制点及桩位, 桩位测量偏差应在10mm 以内, 测量人员测定场地地面高程, 由此确定施工桩深及桩顶标高
2、 施工准备( 1) 仔细检查打桩设备各部件的性能, 以保证正常作业
( 2) 检查管桩外观质量, 注意在运输过程中有无损伤, 管桩标记是否清楚
( 3) 根据施工图绘制桩位编号图( 4) 测定和标出场地上的桩位, 其偏差不得大于 10mm
( 5) 在桩身上划出以 m 为单位的长度标记3、 压桩顺序编排原则( 1) 本工程桩基距建筑物较远, 场地开阔, 桩较密集部位, 宜从中间向四周进行, 间隔跳打
( 2) 根据桩的入土深度, 宜先长后短
( 3) 根据桩的规格, 宜先大后小
( 4) 根据填土高层与低层的关系, 宜先高后低
4、 静压管桩施工工艺流程图静压管桩施工工艺流程: 测量放线定桩位→桩机就位→喂桩
