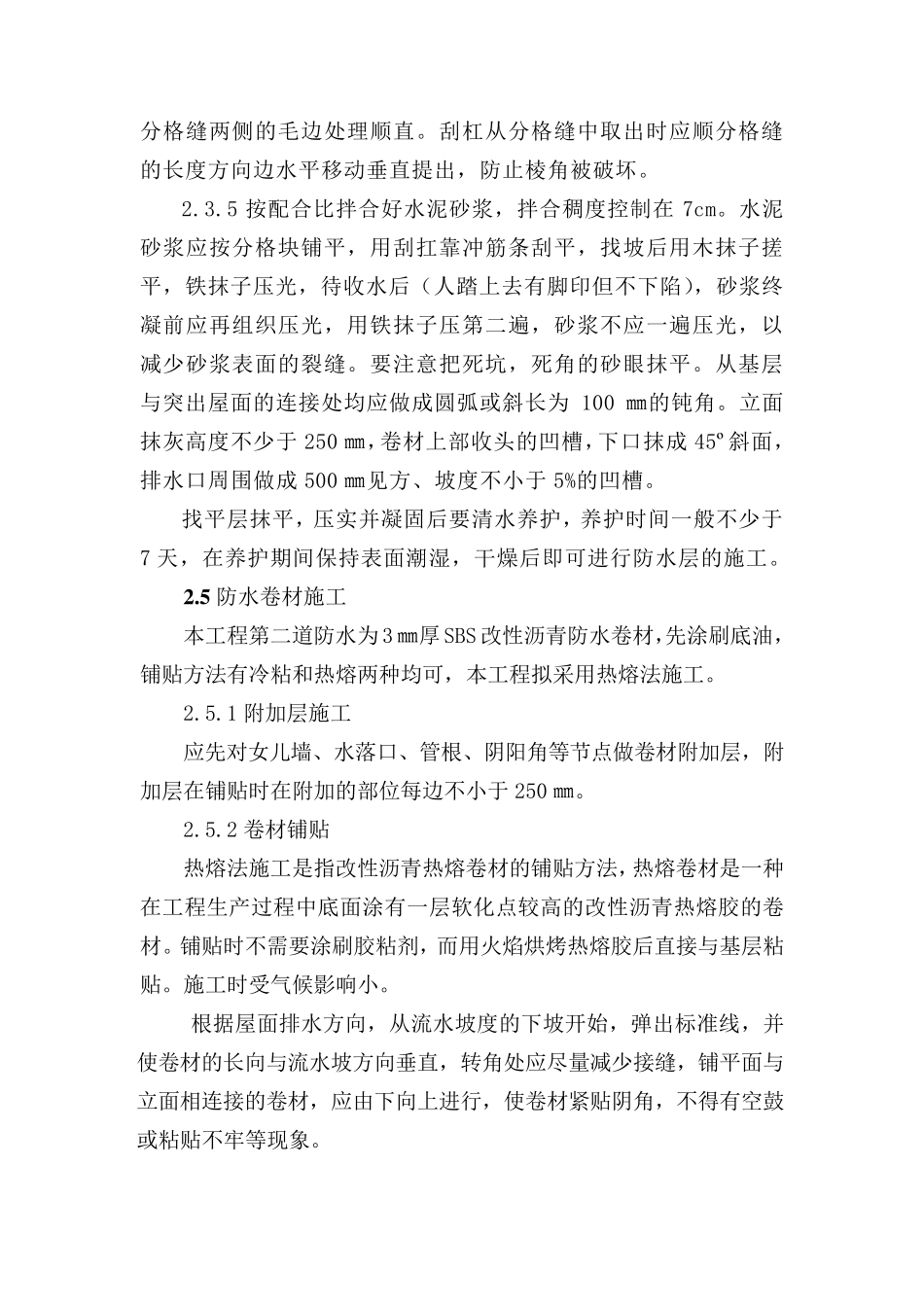

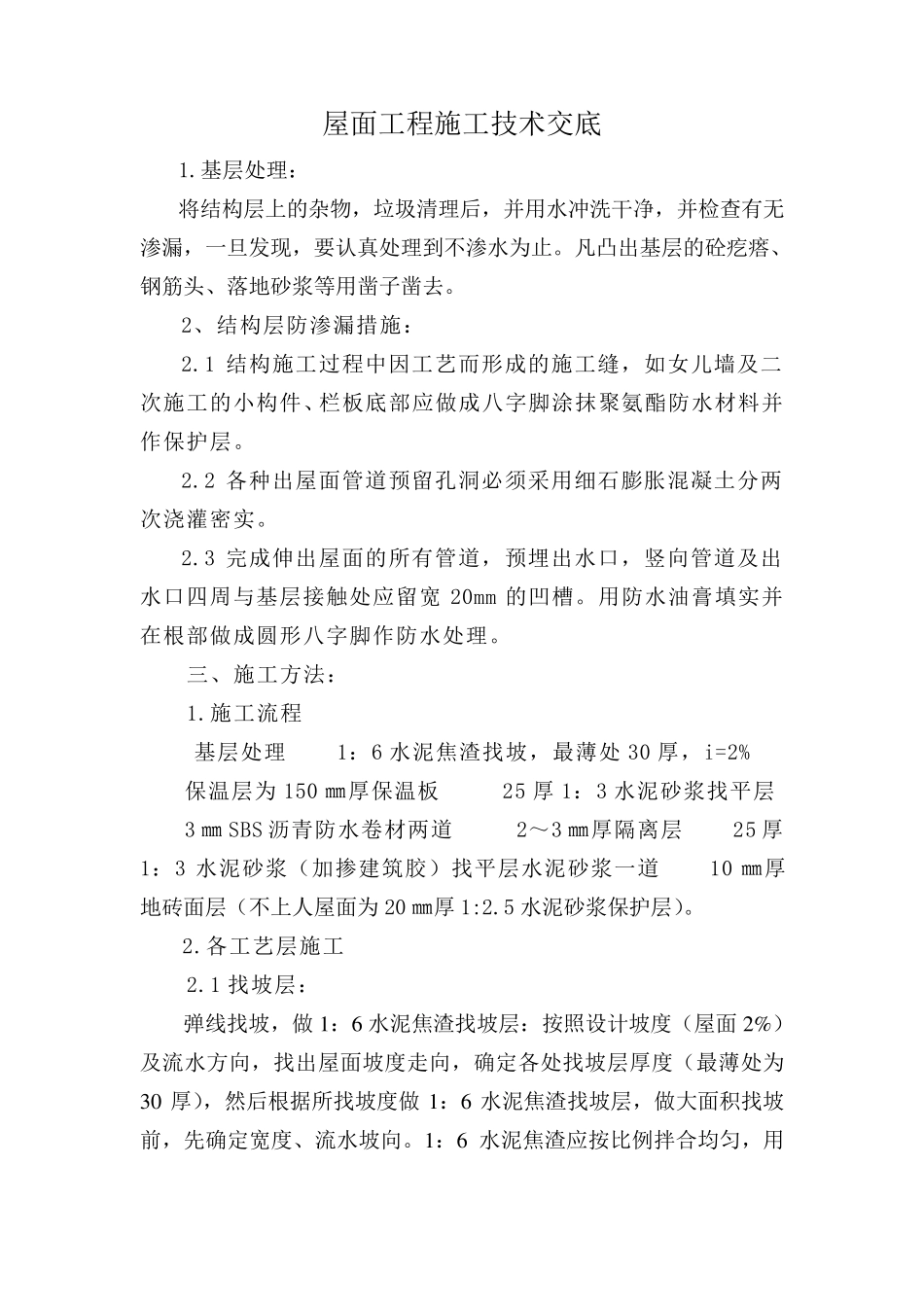

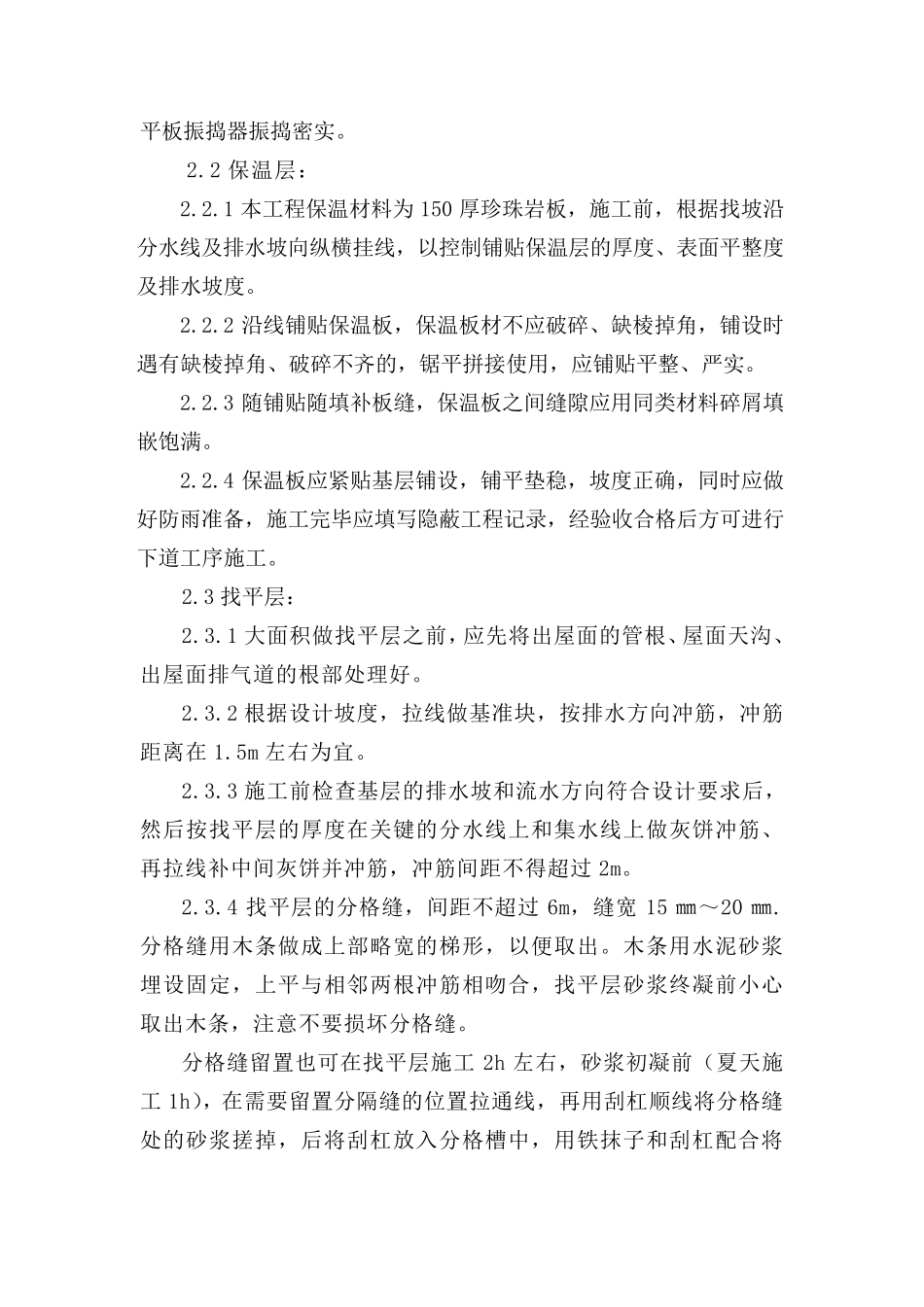

屋面工程施工技术交底 1.基层处理: 将结构层上的杂物,垃圾清理后,并用水冲洗干净,并检查有无渗漏,一旦发现,要认真处理到不渗水为止。凡凸出基层的砼疙瘩、钢筋头、落地砂浆等用凿子凿去。 2、结构层防渗漏措施: 2.1 结构施工过程中因工艺而形成的施工缝,如女儿墙及二次施工的小构件、栏板底部应做成八字脚涂抹聚氨酯防水材料并作保护层。 2.2 各种出屋面管道预留孔洞必须采用细石膨胀混凝土分两次浇灌密实。 2.3 完成伸出屋面的所有管道,预埋出水口,竖向管道及出水口四周与基层接触处应留宽20mm 的凹槽。用防水油膏填实并在根部做成圆形八字脚作防水处理。 三、施工方法: 1.施工流程 基层处理 1:6 水泥焦渣找坡,最 薄 处30 厚 ,i=2% 保温 层为150 ㎜ 厚 保温 板 25 厚1:3 水泥砂浆找平 层 3 ㎜ SBS 沥 青 防水卷 材两道 2~ 3 ㎜ 厚 隔 离 层 25 厚1:3 水泥砂浆( 加 掺 建 筑 胶 ) 找平 层水泥砂浆一道 10 ㎜ 厚地砖 面层( 不上人 屋面为20 ㎜ 厚 1:2.5 水泥砂浆保护层)。 2.各工艺层施工 2.1 找坡层: 弹 线 找坡,做 1:6水泥焦渣找坡层:按 照 设 计 坡度 ( 屋面2%)及流水方向,找出屋面坡度 走 向,确 定 各处找坡层厚 度 ( 最 薄 处为30厚 ),然 后根据 所找坡度 做 1:6水泥焦渣找坡层,做大 面积 找坡前 ,先 确 定 宽度 、流水坡向。1:6 水泥焦渣应按 比 例 拌 合 均 匀 ,用平板振捣器振捣密实。 2.2 保温层: 2.2.1 本工程保温材料为150 厚珍珠岩板,施工前,根据找坡沿分水线及排水坡向纵横挂线,以控制铺贴保温层的厚度、表面平整度及排水坡度。 2.2.2 沿线铺贴保温板,保温板材不应破碎、缺棱掉角,铺设时遇有缺棱掉角、破碎不齐的,锯平拼接使用,应铺贴平整、严实。 2.2.3 随铺贴随填补板缝,保温板之间缝隙应用同类材料碎屑填嵌饱满。 2.2.4 保温板应紧贴基层铺设,铺平垫稳,坡度正确,同时应做好防雨准备,施工完毕应填写隐蔽工程记录,经验收合格后方可进行下道工序施工。 2.3 找平层: 2.3.1 大面积做找平层之前,应先将出屋面的管根、屋面天沟、出屋面排气道的根部处理好。 2.3.2 根据设计坡度,拉线做基准块,按排水方向冲筋,冲筋距离在1.5m 左右为宜。 2.3.3 施工前检查基层的排水坡和流水方向符合设计要求后,然后按找平层的厚度在关键的分水线上和集水线上做...
