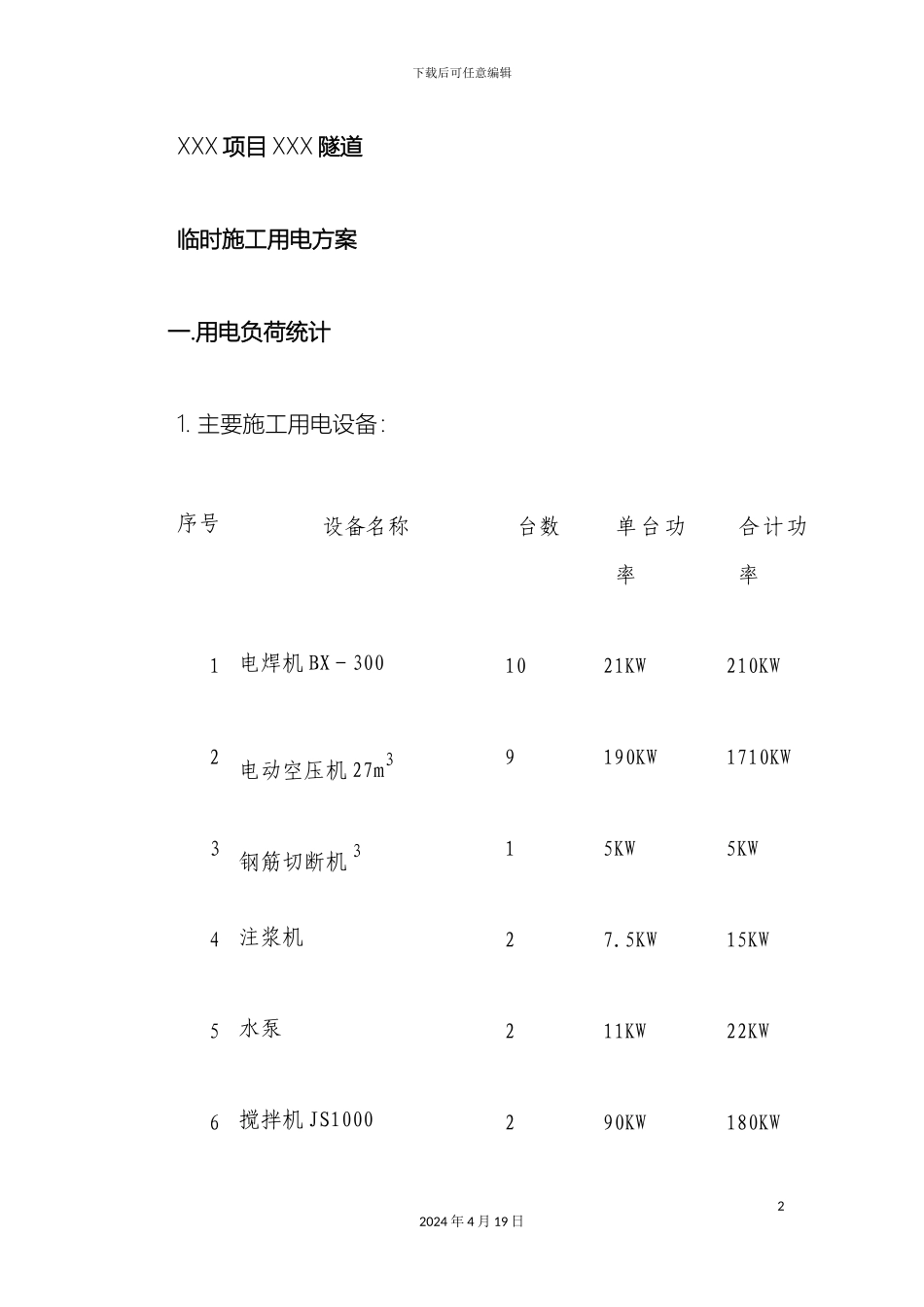

下载后可任意编辑项目隧道临时施工用电方案精12024 年 4 月 19 日下载后可任意编辑XXX 项目 XXX 隧道临时施工用电方案一.用电负荷统计1. 主要施工用电设备:序号设备名称台数单台功率合计功率1电焊机 BX-3001021KW210KW2电动空压机 27m39190KW1710KW3钢筋切断机 315KW5KW4注浆机27.5KW15KW5水泵211KW22KW6搅拌机 JS1000290KW180KW22024 年 4 月 19 日下载后可任意编辑7搅拌机 JS1750160KW60KW8通风机 2×132kw1264KW264KW9通风机 2×110kw2220KW440KW10 砂轮机21.5KW3KW11 钢筋调直机22.2 KW4.4KW12 施工照明1200KW200KW13 生活区及办公用电1300KW300KW14 混凝土输送泵490KW360KW合 计3773.4KW2. 最大同时使用负荷计算最大同时使用设备计算有功功率:32024 年 4 月 19 日下载后可任意编辑ΣPs=电动空压机 1710KW+电焊机 210KW+搅拌机 240KW+通风机 704KW+混凝土输送泵 360KW+生活及办公用电 300KW+钢筋切断机 5KW+注浆机 15KW+水泵 22KW+砂轮机 3KW+钢筋调直机 4.4KW=3773.4KW功率因数取 0.8 时,最大同时使用设备计算视在功率:ΣPjs=ΣPs/cosφ=3773.4KW/0.8=4716.75KVA 二.变压器选择施工现场供电高压电源等级为 10KV,施工设备用电电压380V,生活区及办公用电为 220V,选择新型节能 800KVA 台坐式变压器三台,630KVA 台坐式变压器一台,400KVA 台坐式变压器两台,315KVA 台坐式变压器三台。变压器总容量为 4775KVA,此容量42024 年 4 月 19 日下载后可任意编辑大于最大同时使用设备视在功率 4716.75KVA,可满足施工供电要求。三.备用电源选择为了保证施工质量,必须保证注浆、混凝土衬砌等施工的连续进行;以及为保证隧道内设备及人员安全,必须保证隧道排水及照明供电。因此当 10KV 外电源停电时必须启动备用发电机。备用发电机的容量,必须大于外电源停电时不能停机的同时使用设备容量之和的最大值。外电源停电时,同时使用设备计算有功功率为:ΣPs=电焊机 21KW×5+水泵 22KW+洞内照明 200KW+混凝土输送泵 360KW=560KW52024 年 4 月 19 日下载后可任意编辑外电源停电时,同时使用设备计算视在功率为:ΣPjs=ΣPs/COSφ=560KW/0.8=700KVA选用 500KW 柴油发电机二台,可满足外电源停电时应急供电需要。四.变压器安装为了节约低压电缆(电线),变压器安装位置应选择在距离施工场地较近的地方, 为保证施工时地坪震动不会影响变压器 正常工作,...
