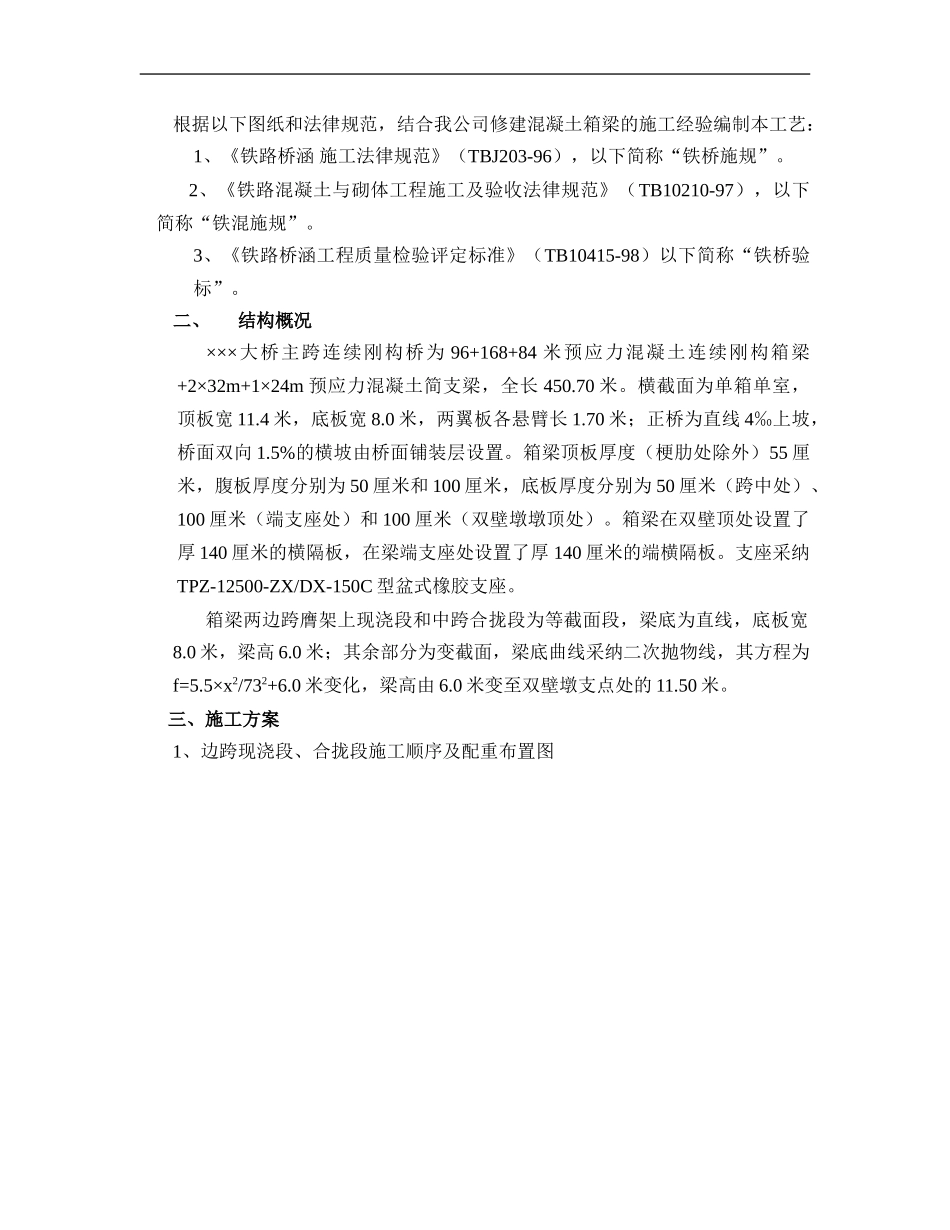

×××大桥梁部现浇段、合拢段施工方案编 号:受 控 号:修改状态:编 制:复 核: 审 核:批 准:×××大桥梁部现浇段、合拢施工方案一、编制依据 根据以下图纸和法律规范,结合我公司修建混凝土箱梁的施工经验编制本工艺:1、《铁路桥涵 施工法律规范》(TBJ203-96),以下简称“铁桥施规”
2、《铁路混凝土与砌体工程施工及验收法律规范》(TB10210-97),以下简称“铁混施规”
3、《铁路桥涵工程质量检验评定标准》(TB10415-98)以下简称“铁桥验标”
二、结构概况×××大桥主跨连续刚构桥为 96+168+84 米预应力混凝土连续刚构箱梁+2×32m+1×24m 预应力混凝土简支梁,全长 450
横截面为单箱单室,顶板宽 11
4 米,底板宽 8
0 米,两翼板各悬臂长 1
70 米;正桥为直线 4‰上坡,桥面双向 1
5%的横坡由桥面铺装层设置
箱梁顶板厚度(梗肋处除外)55 厘米,腹板厚度分别为 50 厘米和 100 厘米,底板厚度分别为 50 厘米(跨中处)、100 厘米(端支座处)和 100 厘米(双壁墩墩顶处)
箱梁在双壁顶处设置了厚 140 厘米的横隔板,在梁端支座处设置了厚 140 厘米的端横隔板
支座采纳TPZ-12500-ZX/DX-150C 型盆式橡胶支座
箱梁两边跨膺架上现浇段和中跨合拢段为等截面段,梁底为直线,底板宽8
0 米,梁高 6
0 米;其余部分为变截面,梁底曲线采纳二次抛物线,其方程为f=5
5×x2/732+6
0 米变化,梁高由 6
0 米变至双壁墩支点处的 11
三、施工方案1、边跨现浇段、合拢段施工顺序及配重布置图下载后可任意编辑2、边跨现浇段施工方案2
1、边跨现浇段施工方案简介×××大桥23#段、24#段为现浇段,根据现场地形,现浇段施工在碗扣件支架上进行的
该段的施工程序为:平整场地→搭设支架→
