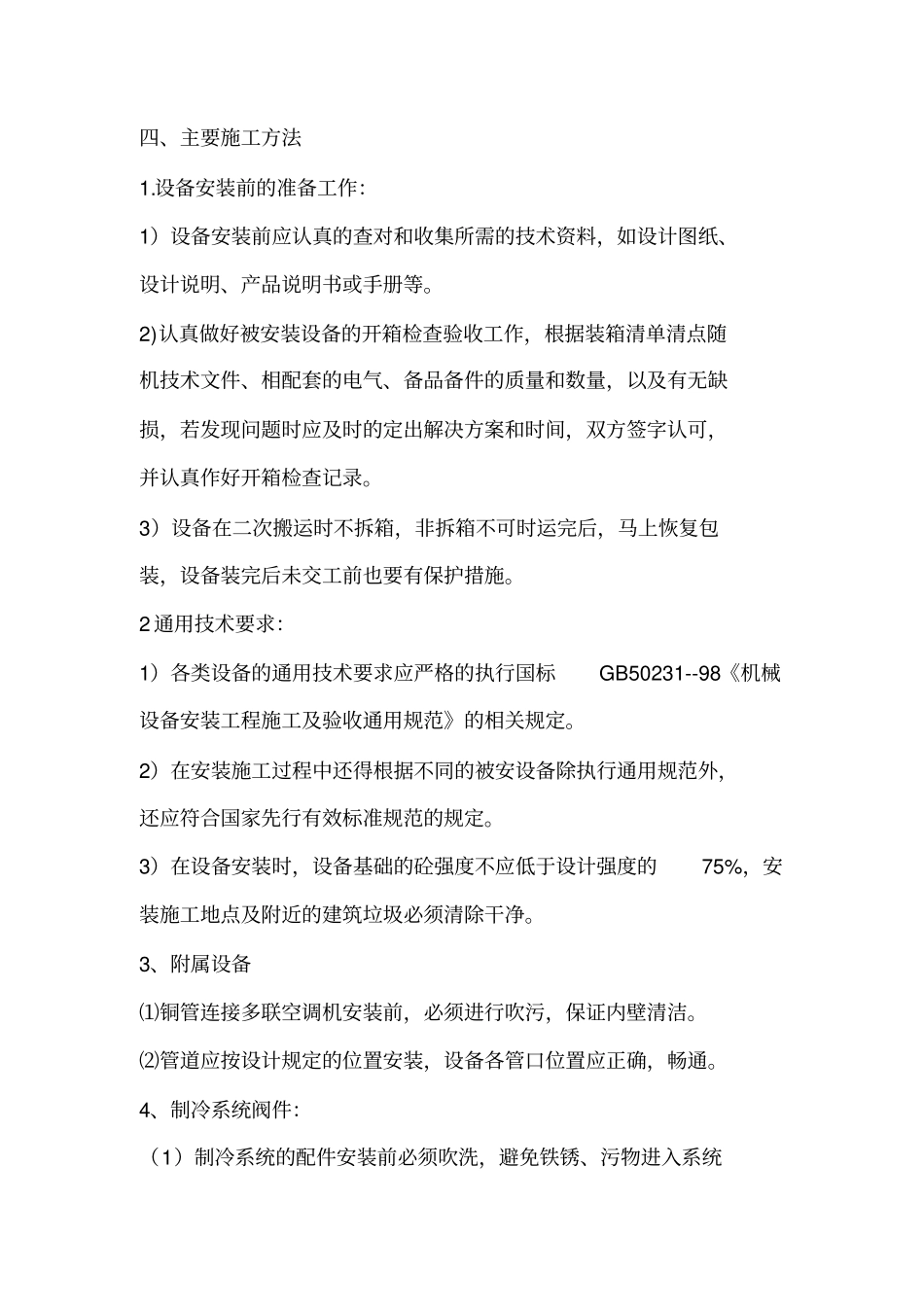

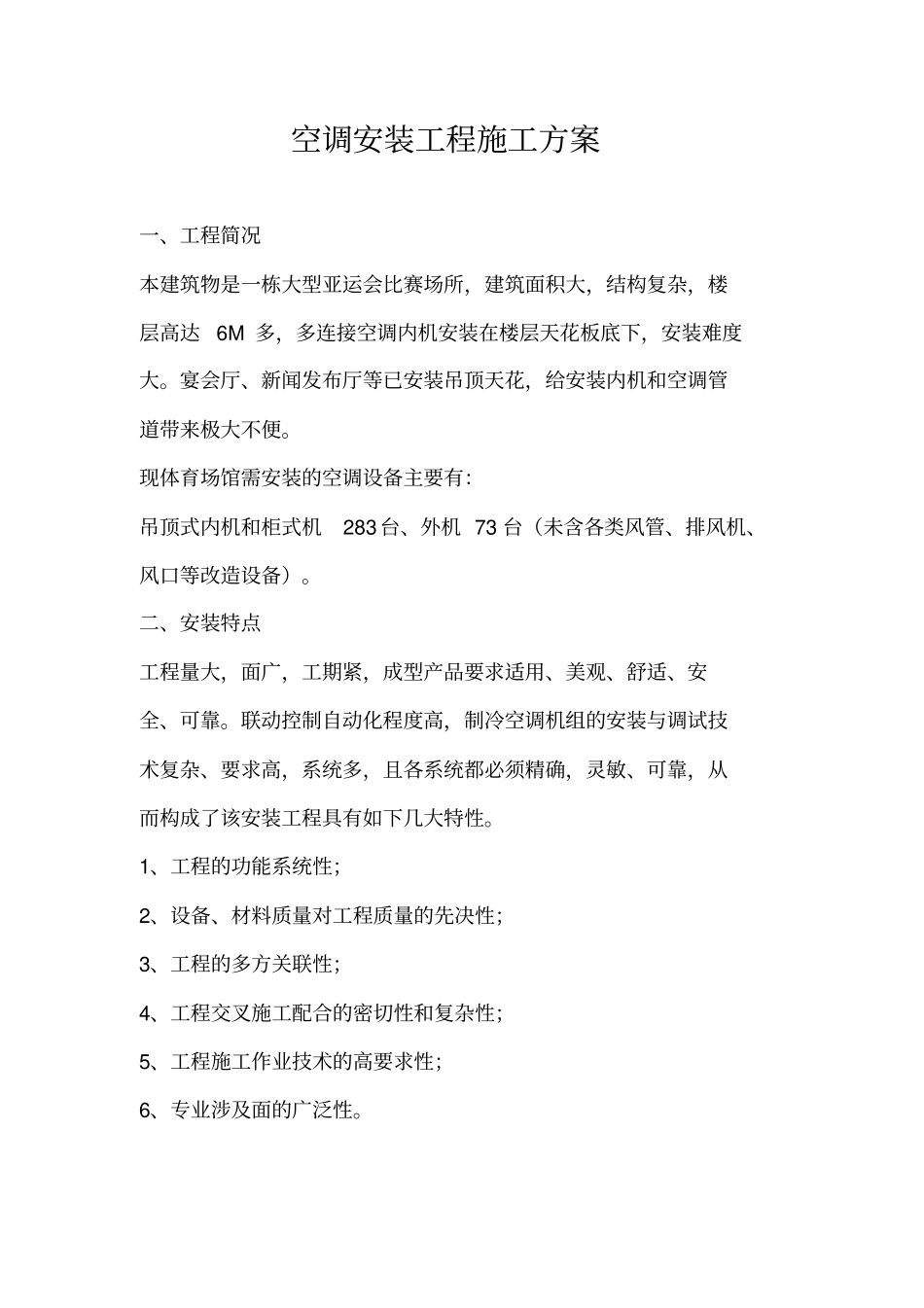

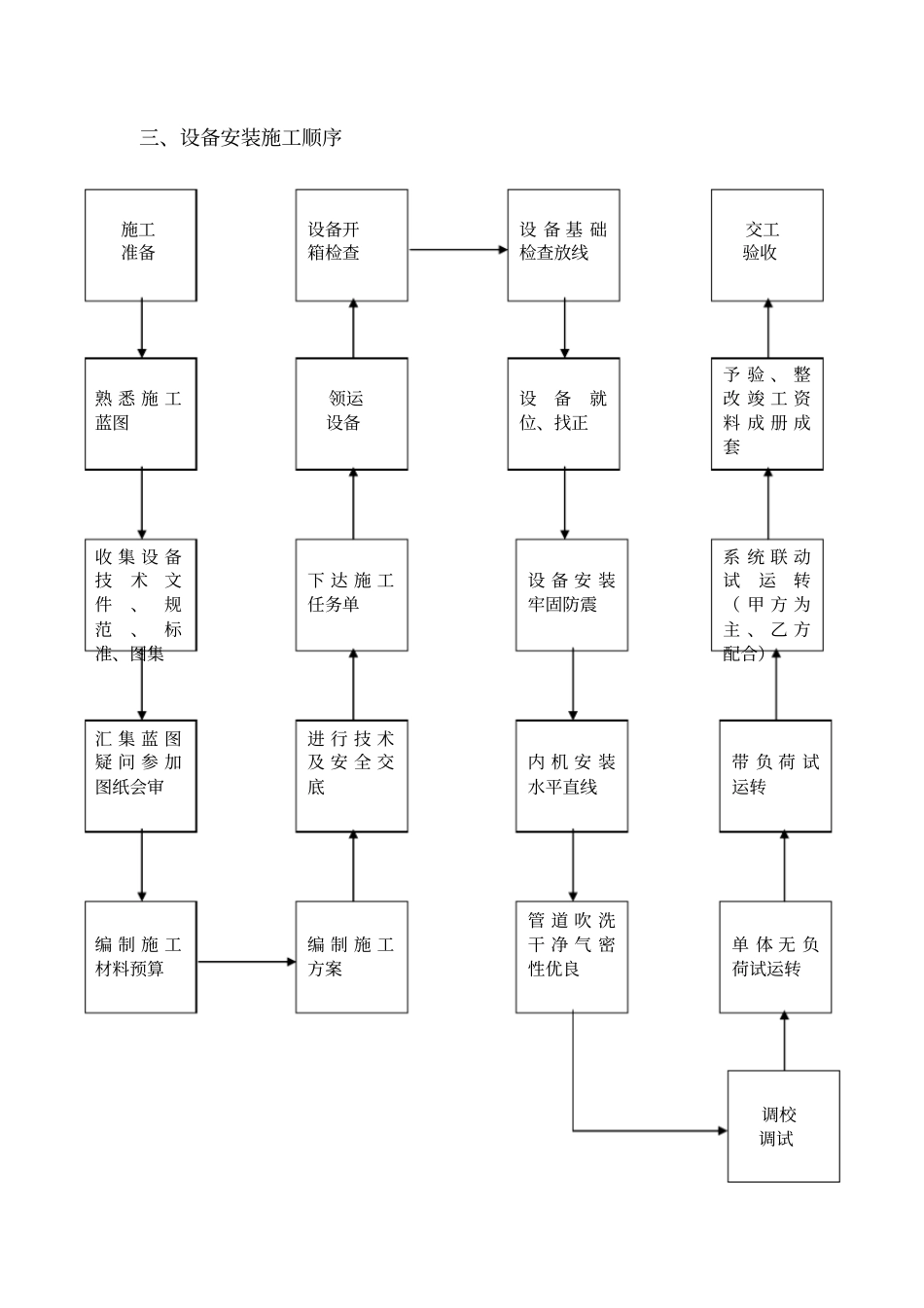

空调安装工程施工方案一、工程简况本建筑物是一栋大型亚运会比赛场所,建筑面积大,结构复杂,楼层高达6M 多,多连接空调内机安装在楼层天花板底下,安装难度大。宴会厅、新闻发布厅等已安装吊顶天花,给安装内机和空调管道带来极大不便。现体育场馆需安装的空调设备主要有:吊顶式内机和柜式机283台、外机 73 台(未含各类风管、排风机、风口等改造设备)。二、安装特点工程量大,面广,工期紧,成型产品要求适用、美观、舒适、安全、可靠。联动控制自动化程度高,制冷空调机组的安装与调试技术复杂、要求高,系统多,且各系统都必须精确,灵敏、可靠,从而构成了该安装工程具有如下几大特性。1、工程的功能系统性;2、设备、材料质量对工程质量的先决性;3、工程的多方关联性;4、工程交叉施工配合的密切性和复杂性;5、工程施工作业技术的高要求性;6、专业涉及面的广泛性。三、设备安装施工顺序施工准备设备开箱检查设 备 基 础检查放线交工验收熟 悉 施 工蓝图领运设备设备就位、找正予 验 、 整改 竣 工 资料 成 册 成套收 集 设 备技术文件、规范、标准、图集下 达 施 工任务单系 统 联 动试运转( 甲 方 为主 、 乙 方配合)设 备 安 装牢固防震汇 集 蓝 图疑 问 参 加图纸会审进 行 技 术及 安 全 交底内 机 安 装水平直线带 负 荷 试运转编 制 施 工材料预算编 制 施 工方案管 道 吹 洗干 净 气 密性优良单 体 无 负荷试运转调校调试四、主要施工方法1.设备安装前的准备工作:1)设备安装前应认真的查对和收集所需的技术资料,如设计图纸、设计说明、产品说明书或手册等。2)认真做好被安装设备的开箱检查验收工作,根据装箱清单清点随机技术文件、相配套的电气、备品备件的质量和数量,以及有无缺损,若发现问题时应及时的定出解决方案和时间,双方签字认可,并认真作好开箱检查记录。3)设备在二次搬运时不拆箱,非拆箱不可时运完后,马上恢复包装,设备装完后未交工前也要有保护措施。2 通用技术要求:1)各类设备的通用技术要求应严格的执行国标GB50231--98《机械设备安装工程施工及验收通用规范》的相关规定。2)在安装施工过程中还得根据不同的被安设备除执行通用规范外,还应符合国家先行有效标准规范的规定。3)在设备安装时,设备基础的砼强度不应低于设计强度的75%,安装施工地点及附近的建筑垃圾必须清除干净。3、附属设备⑴铜管连接多联空调机安装前...
