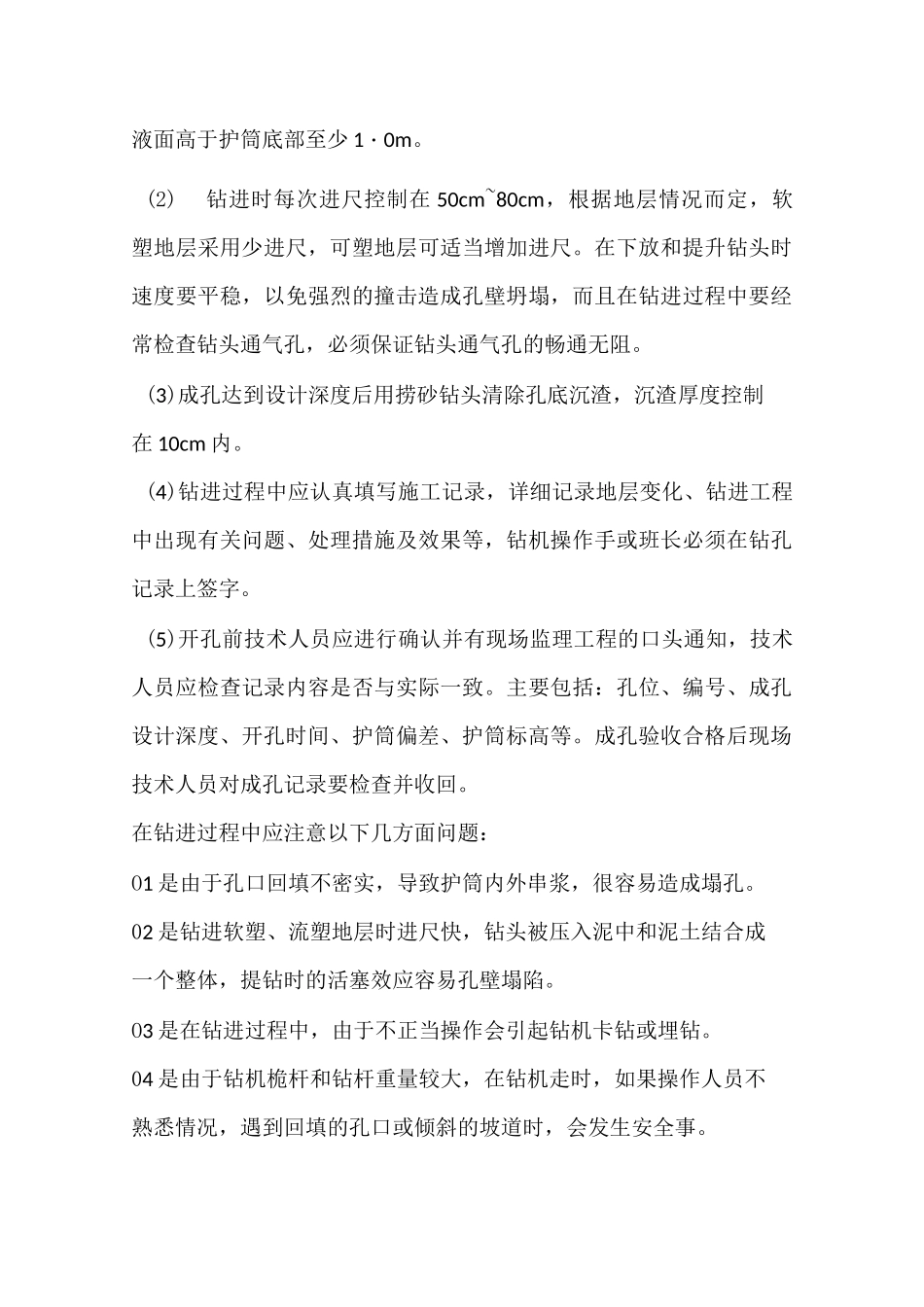

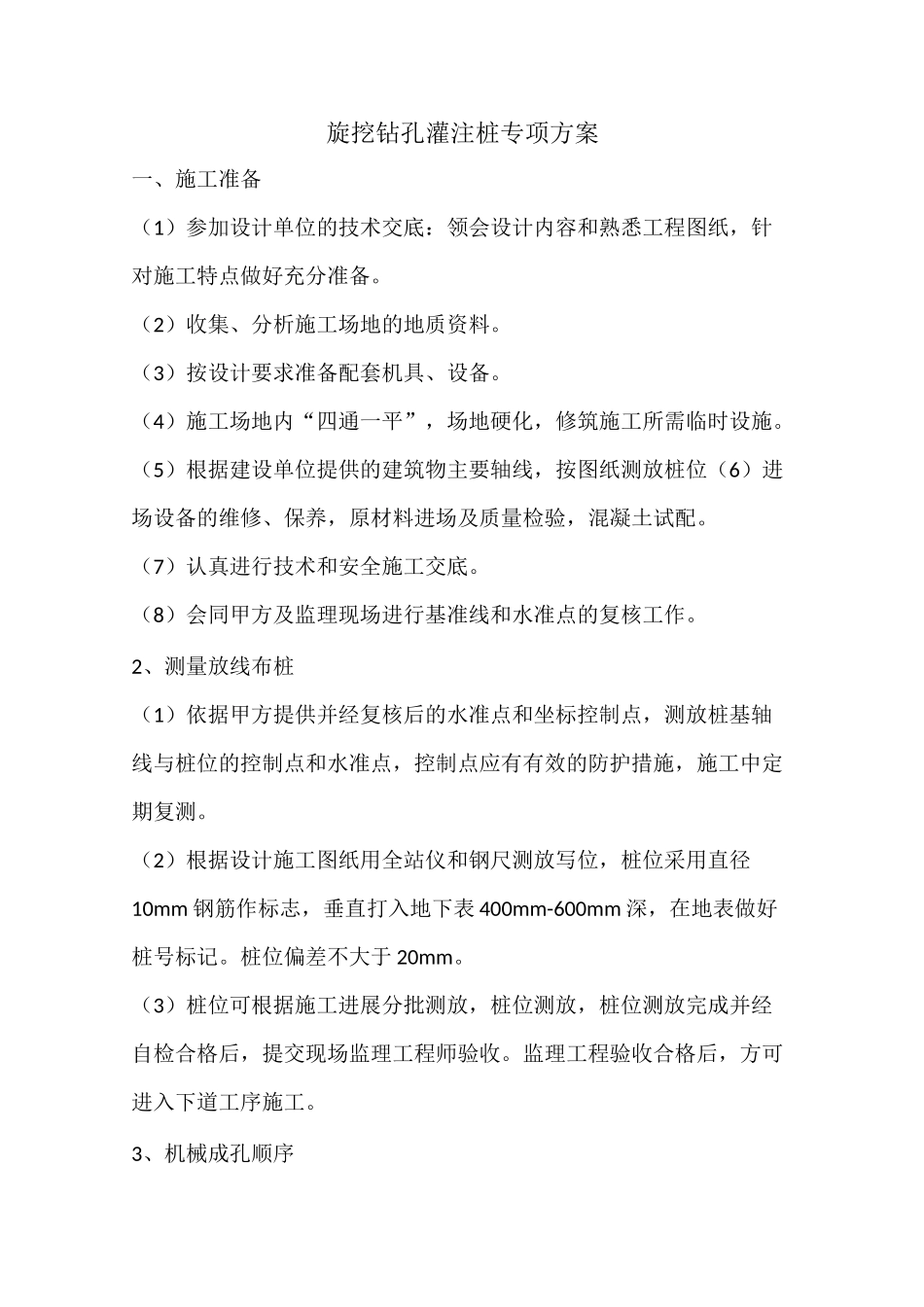

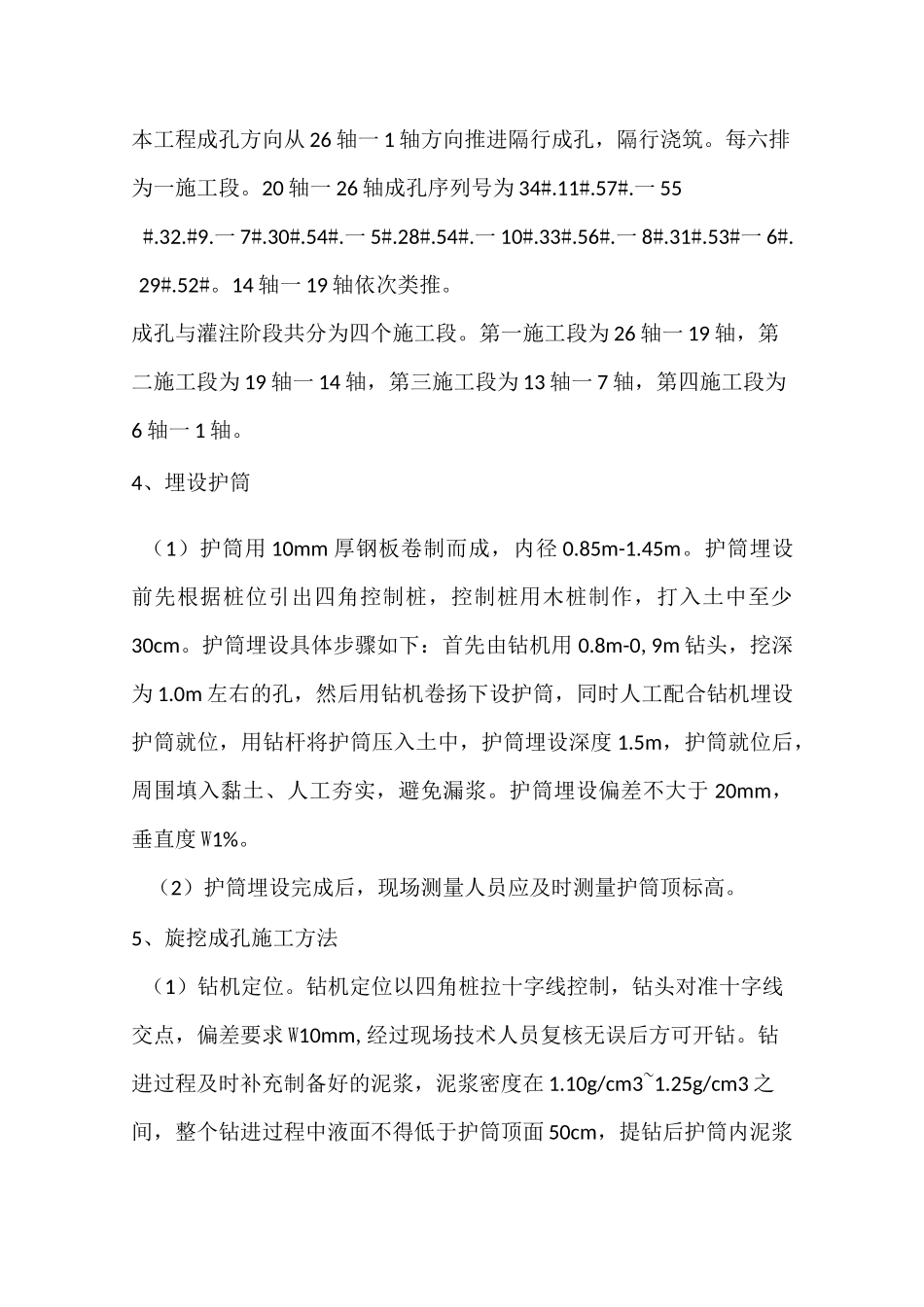

旋挖钻孔灌注桩专项方案一、施工准备(1)参加设计单位的技术交底:领会设计内容和熟悉工程图纸,针对施工特点做好充分准备。(2)收集、分析施工场地的地质资料。(3)按设计要求准备配套机具、设备。(4)施工场地内“四通一平”,场地硬化,修筑施工所需临时设施。(5)根据建设单位提供的建筑物主要轴线,按图纸测放桩位(6)进场设备的维修、保养,原材料进场及质量检验,混凝土试配。(7)认真进行技术和安全施工交底。(8)会同甲方及监理现场进行基准线和水准点的复核工作。2、测量放线布桩(1)依据甲方提供并经复核后的水准点和坐标控制点,测放桩基轴线与桩位的控制点和水准点,控制点应有有效的防护措施,施工中定期复测。(2)根据设计施工图纸用全站仪和钢尺测放写位,桩位采用直径10mm 钢筋作标志,垂直打入地下表 400mm-600mm 深,在地表做好桩号标记。桩位偏差不大于 20mm。(3)桩位可根据施工进展分批测放,桩位测放,桩位测放完成并经自检合格后,提交现场监理工程师验收。监理工程验收合格后,方可进入下道工序施工。3、机械成孔顺序本工程成孔方向从 26 轴一 1 轴方向推进隔行成孔,隔行浇筑。每六排为一施工段。20 轴一 26 轴成孔序列号为 34#.11#.57#.一 55#.32.#9.一 7#.30#.54#.一 5#.28#.54#.一 10#.33#.56#.一 8#.31#.53#一 6#.29#.52#。14 轴一 19 轴依次类推。成孔与灌注阶段共分为四个施工段。第一施工段为 26 轴一 19 轴,第二施工段为 19 轴一 14 轴,第三施工段为 13 轴一 7 轴,第四施工段为6 轴一 1 轴。4、埋设护筒(1)护筒用 10mm 厚钢板卷制而成,内径 0.85m-1.45m。护筒埋设前先根据桩位引出四角控制桩,控制桩用木桩制作,打入土中至少30cm。护筒埋设具体步骤如下:首先由钻机用 0.8m-0,9m 钻头,挖深为 1.0m 左右的孔,然后用钻机卷扬下设护筒,同时人工配合钻机埋设护筒就位,用钻杆将护筒压入土中,护筒埋设深度 1.5m,护筒就位后,周围填入黏土、人工夯实,避免漏浆。护筒埋设偏差不大于 20mm,垂直度 W1%。(2)护筒埋设完成后,现场测量人员应及时测量护筒顶标高。5、旋挖成孔施工方法(1)钻机定位。钻机定位以四角桩拉十字线控制,钻头对准十字线交点,偏差要求 W10mm,经过现场技术人员复核无误后方可开钻。钻进过程及时补充制备好的泥浆,泥浆密度在 1.10g/cm3~1.25g/cm3 之间,整个钻进过程中液面不得低于护筒顶面 50cm,提钻后护筒内泥浆...
