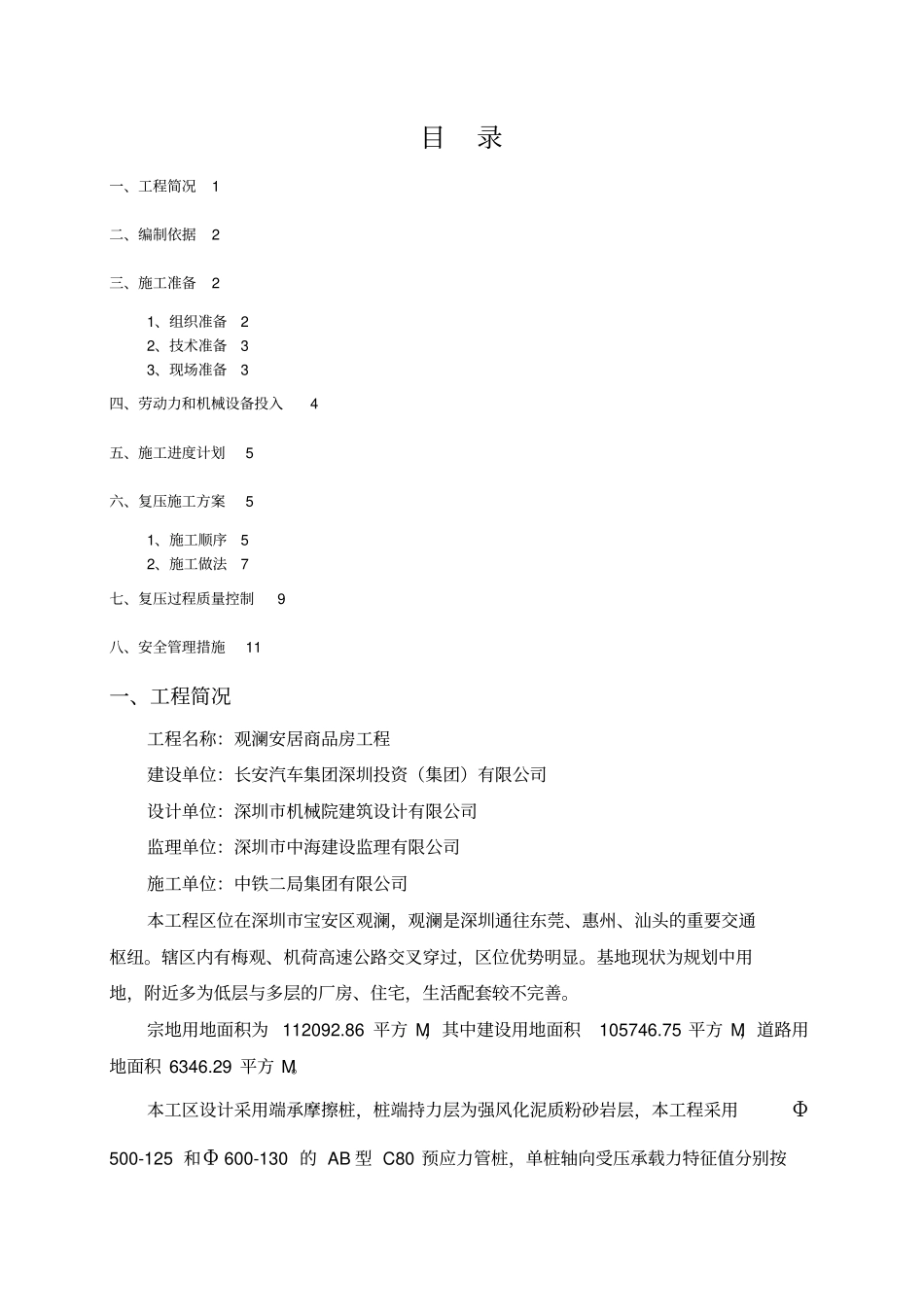

目录一、工程简况1 二、编制依据2 三、施工准备2 1、组织准备2 2、技术准备3 3、现场准备3 四、劳动力和机械设备投入4 五、施工进度计划5 六、复压施工方案5 1、施工顺序5 2、施工做法7 七、复压过程质量控制9 八、安全管理措施11 一、工程简况工程名称:观澜安居商品房工程建设单位:长安汽车集团深圳投资(集团)有限公司设计单位:深圳市机械院建筑设计有限公司监理单位:深圳市中海建设监理有限公司施工单位:中铁二局集团有限公司本工程区位在深圳市宝安区观澜,观澜是深圳通往东莞、惠州、汕头的重要交通枢纽
辖区内有梅观、机荷高速公路交叉穿过,区位优势明显
基地现状为规划中用地,附近多为低层与多层的厂房、住宅,生活配套较不完善
宗地用地面积为 112092
86 平方 M,其中建设用地面积105746
75 平方 M,道路用地面积 6346
29 平方 M

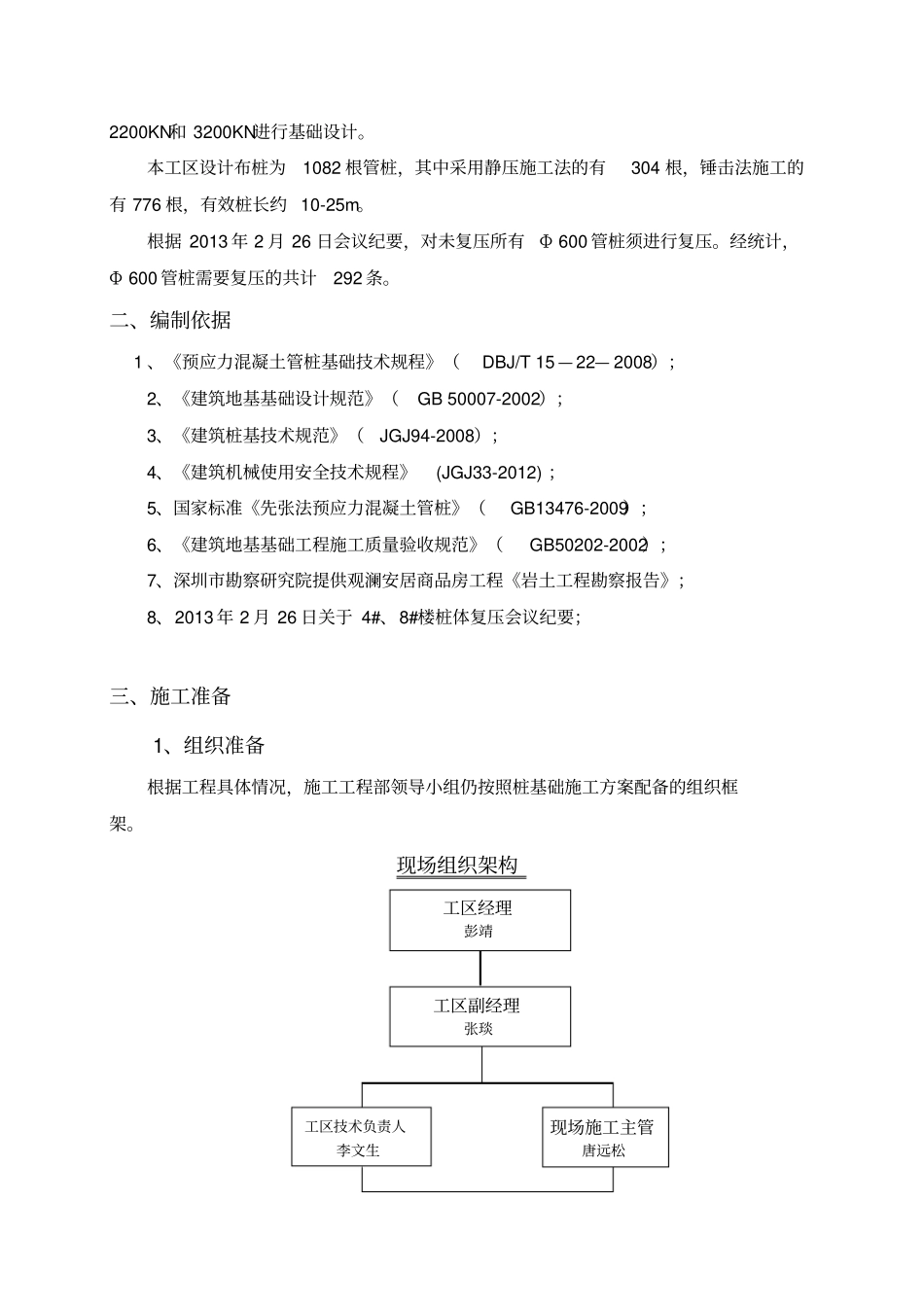

本工区设计采用端承摩擦桩,桩端持力层为强风化泥质粉砂岩层,本工程采用Φ500-125 和Φ 600-130 的 AB 型 C80 预应力管桩,单桩轴向受压承载力特征值分别按2200KN和 3200KN进行基础设计
本工区设计布桩为1082 根管桩,其中采用静压施工法的有304 根,锤击法施工的有 776 根,有效桩长约 10-25m
根据 2013 年 2 月 26 日会议纪要,对未复压所有Φ 600 管桩须进行复压
经统计,Φ 600 管桩需要复压的共计292 条
二、编制依据 1 、《预应力混凝土管桩基础技术规程》(DBJ/T 15 — 22— 2008);2、《建筑地基基础设计规范》(GB 50007-2002);3、《建筑桩基技术规范》(JGJ94-2008);4、《建筑机械使用安全技术规程》(JGJ33-2012) ;5、国家标准《先张法预应力混凝土管桩》(GB13476-2009);6、《建筑地基基础工程施工质
