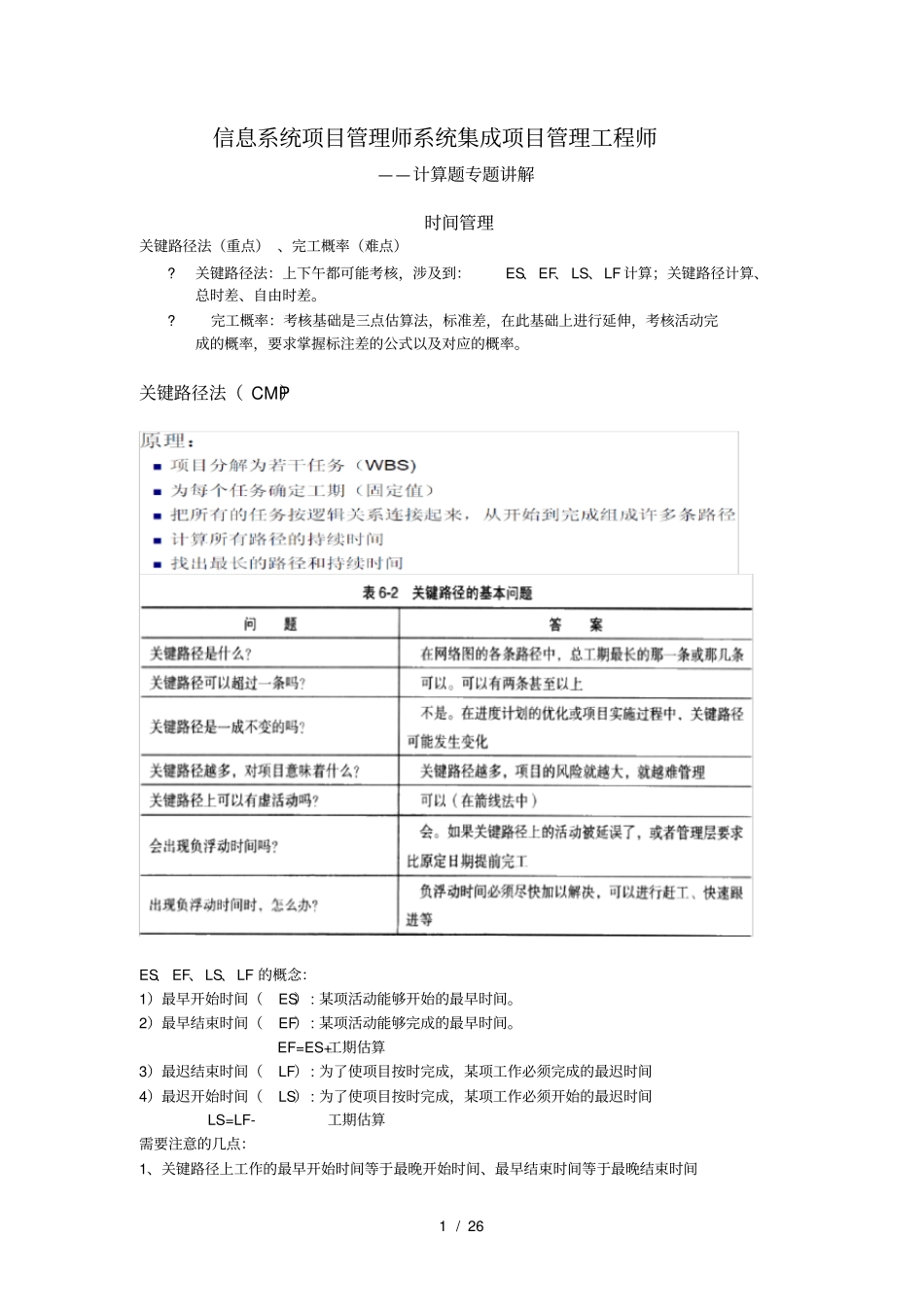

1 / 26 信息系统项目管理师系统集成项目管理工程师——计算题专题讲解时间管理关键路径法(重点) 、完工概率(难点)?关键路径法:上下午都可能考核,涉及到:ES、EF、 LS、LF 计算;关键路径计算、总时差、自由时差。?完工概率:考核基础是三点估算法,标准差,在此基础上进行延伸,考核活动完成的概率,要求掌握标注差的公式以及对应的概率。关键路径法( CMP)ES、 EF、LS、LF 的概念:1)最早开始时间(ES): 某项活动能够开始的最早时间。2)最早结束时间(EF): 某项活动能够完成的最早时间。EF=ES+工期估算3)最迟结束时间(LF): 为了使项目按时完成,某项工作必须完成的最迟时间4)最迟开始时间(LS): 为了使项目按时完成,某项工作必须开始的最迟时间 LS=LF-工期估算需要注意的几点:1、关键路径上工作的最早开始时间等于最晚开始时间、最早结束时间等于最晚结束时间2 / 26 2、总时差 =本活动的最迟开始时间一本活动的最早开始时间3、白由时差=紧后活动的最早开始时间一本活动的最早结束时间( 如果有多个紧后活动,则紧后活动的最早开始时间是这些活动的最早开始时间的最早者) 含义 : 某个工作 ( 活动 ) 的总时差是该工作的开工允许延误的时间,在该进时间内,不影响项目的工期。计算公式:使用正推法计算最早开始日期(ES) ,最早结束日期(EF) ,使用逆推法计算最迟开始日期(LS) ,最迟结束日期(LF) ,开始节点 ES为 0 时:总时差 = LS – ES 或 LF ‐ EF;工期 =EF-ES或 LF-LS; 自由时差 =紧后工作的ES ‐ 此活动的 EF 开始节点 ES为 1 时:总时差 = LS – ES 或 LF ‐ EF; 工期 =EF-ES+1或 LF-LS+1 自由时差 =紧后工作的ES ‐ 此活动的 EF ‐ 1 活动排序网络图3 / 26 关键路径法(CMP )答案: A、B 4 / 26 答案: D 5 / 26 答案: B 6 / 26 某工程包括 A 、B、C、D、E、 F、G 七个作业,各个作业的紧前作业、所需时间、所需人数如下表:7 / 26 作业A B C D E F G 紧前作业——A B B C,D E 所需时间(周)1 1 1 3 2 3 2 所需人数5 9 3 5 2 6 1 该工程的计算工期为(10) 周。按此工期,整个工程至少需要(11) 人。A.7 B.8 C.10 D.13 A.9 B.10 C.12 D.14 在工程网络计划中,工作 M 的最早开始时间为第 16 天,其持续时间为 5 天。该工作有三项紧后工作, 他们的最早开始时...
