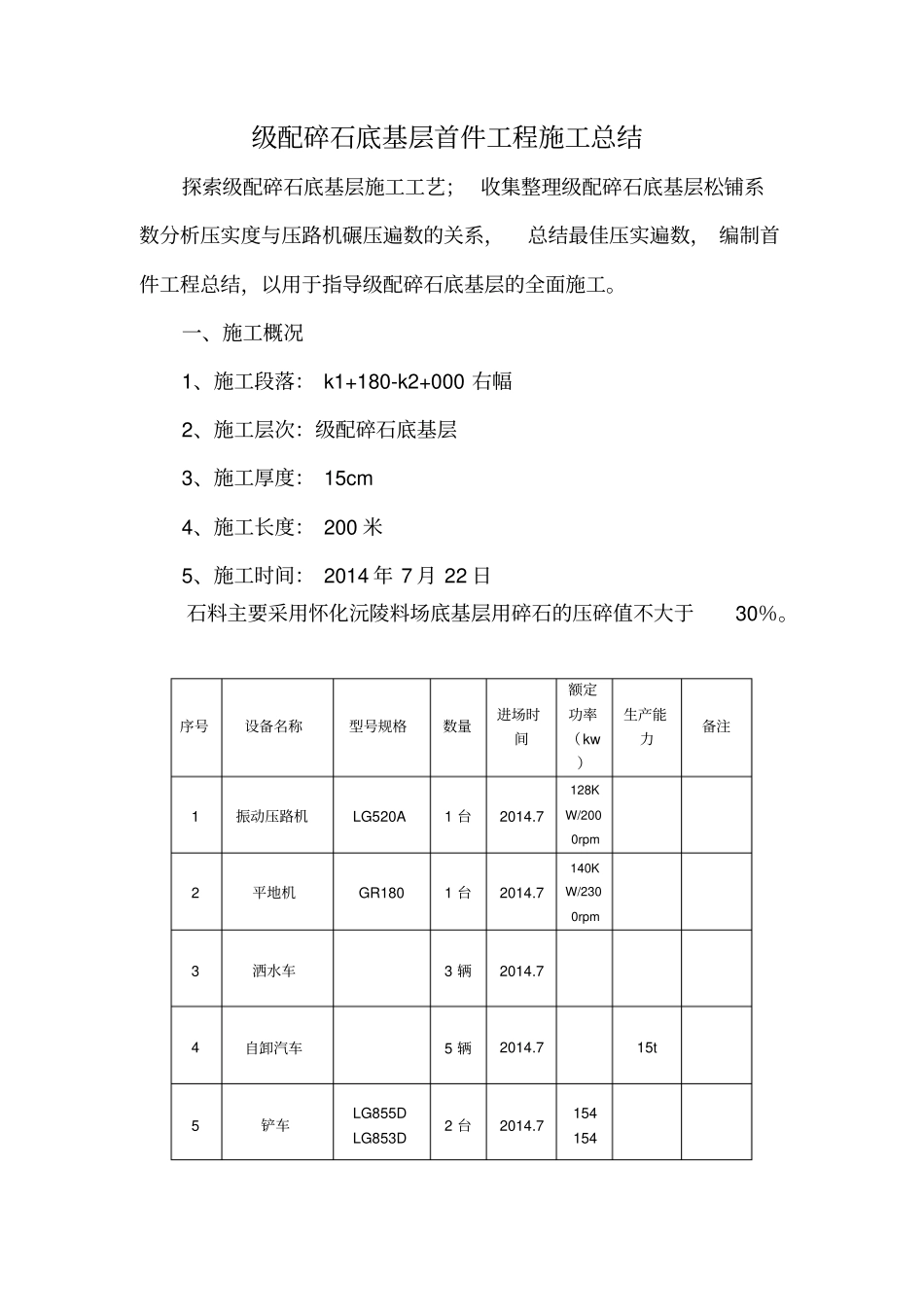

级配碎石底基层首件工程施工总结探索级配碎石底基层施工工艺; 收集整理级配碎石底基层松铺系数分析压实度与压路机碾压遍数的关系,总结最佳压实遍数, 编制首件工程总结,以用于指导级配碎石底基层的全面施工。一、施工概况1、施工段落: k1+180-k2+000 右幅2、施工层次:级配碎石底基层3、施工厚度: 15cm 4、施工长度: 200 米5、施工时间: 2014 年 7 月 22 日石料主要采用怀化沅陵料场底基层用碎石的压碎值不大于30%。序号设备名称型号规格数量进场时间额定功率(kw)生产能力备注1 振动压路机LG520A 1 台2014.7 128KW/2000rpm 2 平地机GR180 1 台2014.7 140KW/2300rpm3 洒水车3 辆2014.7 4 自卸汽车5 辆2014.7 15t 5 铲车LG855D LG853D 2 台2014.7 154 154 序号仪器设备名称型号规格数量国别产地进场时间备注1 电动击实仪MDJ -2 型1 台中国、 浙江2014.7 2 电子天平(量程4000g,0.01g感量)1 台中国、 浙江2014.7 3 电子天平(量程15Kg,0.1g感量)1 台中国、 浙江2014.7 4 标准方孔筛10-0.080mm 1 套中国、 浙江2014.7 5 烤箱101A-3 1 台中国、 浙江2014.7 6 贝克曼梁弯沉仪5.4m 2 台中国、 浙江2014.7 7 直尺3m 2 个中国、 浙江2014.7 8 钻芯机HZ-20 1 台中国、 浙江2014.7 9 灌砂筒Ф150mm 1 套中国、 浙江2014.7 2014.7 2014.7 姓名担任职务职称备注张奇志项目经理高级工程师田昌洵项目总工高级工程师胡炜琦环安部部长助理工程师殷范军工地试验室主任工程师李建晖路面工程师工程师龙利军计量工程师工程师彭文涛测量工程师工程师彭志红财务部长会计员邓可试验员七、养护及维护碾压完毕后应尽快组织水泥稳定层的铺筑,如不能组织施工, 应封闭交通禁止车辆通行。八、结束语级配碎石底基层试验段已施工完毕,经检测各项指标及检测方法均符合设计和规范要求, 说明试验路铺筑是成功的, 不足之处将会在正式铺筑前得到的有效整改。 综合以上施工情况, 我们将以最大干密度 2.396g/cm3、最佳含水量 5.3%、松铺系数 1.25 、碾压遍数 6 遍为最佳,对所有施工人员进行技术交底工作,保证级配碎石底基层施工顺利进行。
