电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

建筑工程劳务分包合同(木工班组)

建筑工程劳务分包合同(木工班组)_第1页
1/8
建筑工程劳务分包合同(木工班组)_第2页
2/8
建筑工程劳务分包合同(木工班组)_第3页
3/8

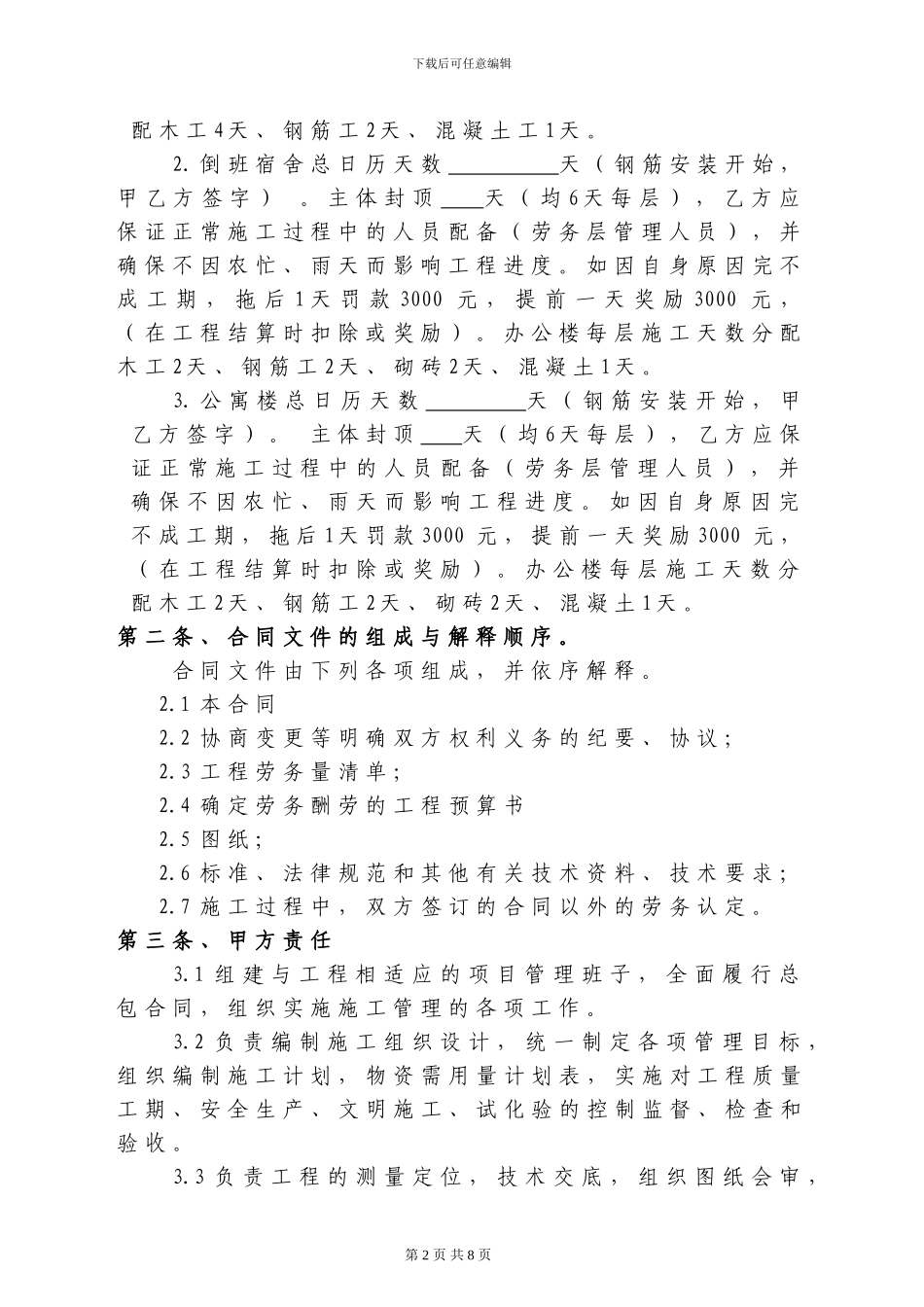

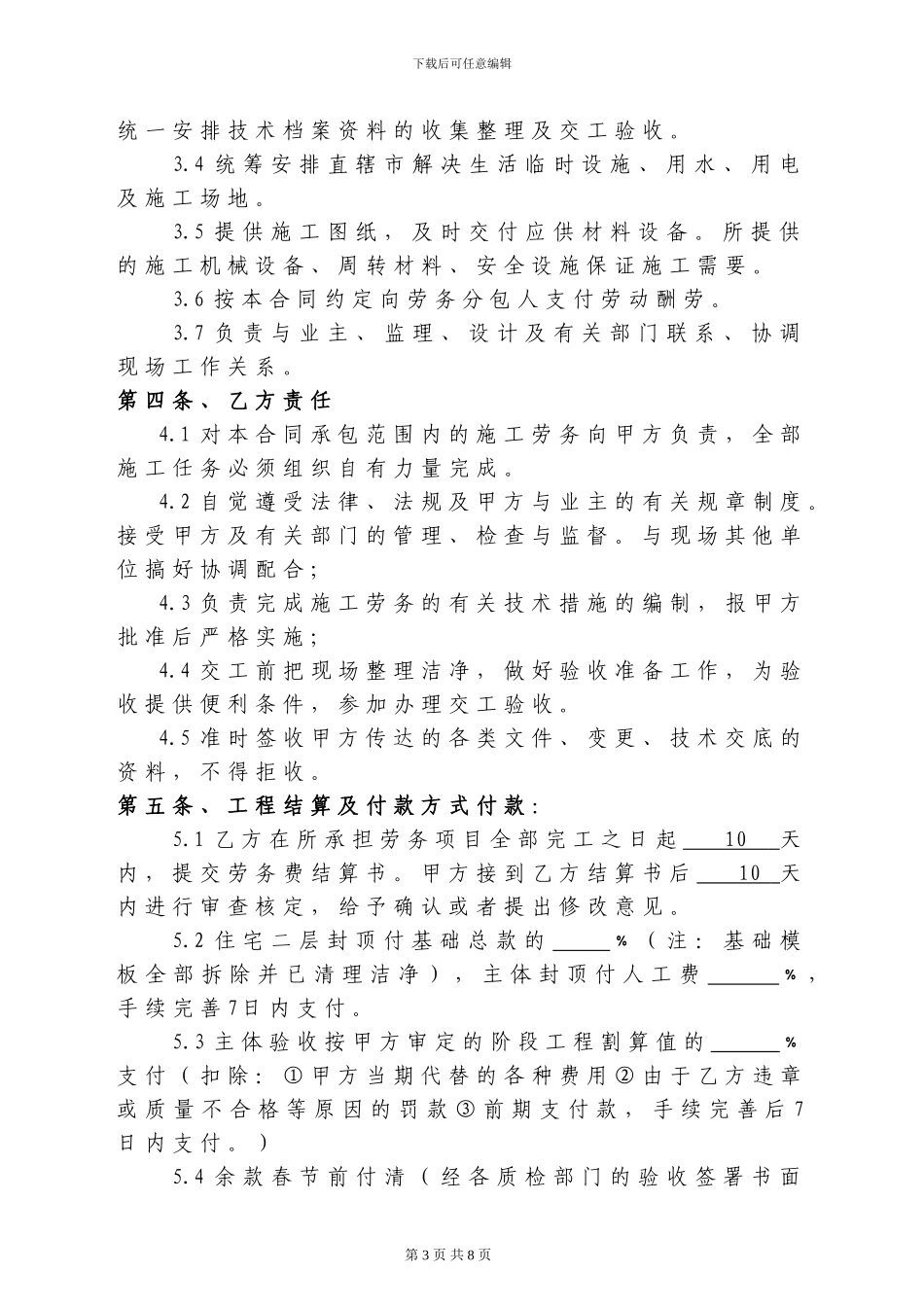

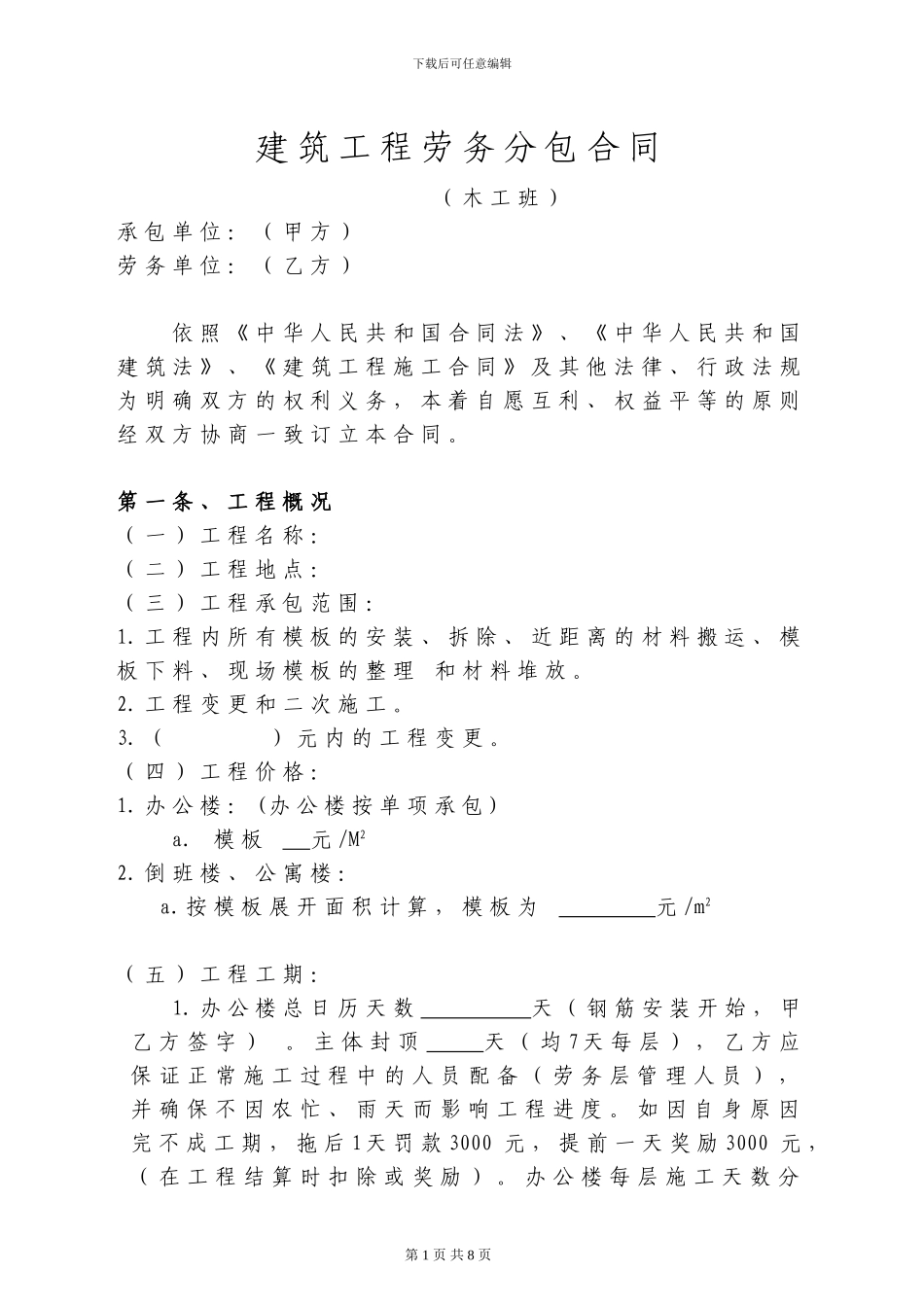

下载后可任意编辑建 筑 工 程 劳 务 分 包 合 同 ( 木 工 班 )承 包 单 位 : ( 甲 方 ) 劳 务 单 位 : ( 乙 方 ) 依 照 《 中 华 人 民 共 和 国 合 同 法 》 、 《 中 华 人 民 共 和 国建 筑 法 》 、 《 建 筑 工 程 施 工 合 同 》 及 其 他 法 律 、 行 政 法 规为 明 确 双 方 的 权 利 义 务 , 本 着 自 愿 互 利 、 权 益 平 等 的 原 则经 双 方 协 商 一 致 订 立 本 合 同 。第 一 条 、 工 程 概 况( 一 ) 工 程 名 称 : ( 二 ) 工 程 地 点 : ( 三 ) 工 程 承 包 范 围 :1. 工 程 内 所 有 模 板 的 安 装 、 拆 除 、 近 距 离 的 材 料 搬 运 、 模板 下 料 、 现 场 模 板 的 整 理 和 材 料 堆 放 。2. 工 程 变 更 和 二 次 施 工 。3. ( ) 元 内 的 工 程 变 更 。( 四 ) 工 程 价 格 :1. 办 公 楼 : (办 公 楼 按 单 项 承 包 )a. 模 板 元 /M22. 倒 班 楼 、 公 寓 楼 : a. 按 模 板 展 开 面 积 计 算 , 模 板 为 元 /m2( 五 ) 工 程 工 期 :1. 办 公 楼 总 日 历 天 数 天 ( 钢 筋 安 装 开 始 , 甲乙 方 签 字 ) 。 主 体 封 顶 天 ( 均 7 天 每 层 ) , 乙 方 应保 证 正 常 施 工 过 程 中 的 人 员 配 备 ( 劳 务 层 管 理 人 员 ) ,并 确 保 不 因 农 忙 、 雨 天 而 影 响 工 程 进 度 。 如 因 自 身 原 因完 不 成 工 期 , 拖 后 1天 罚 款 3000 元 , 提 前 一 天 奖 励 3000 元 ,( 在 工 程 结 算 时 扣 除 或 奖 励 ) 。 办 公 楼 每 层 施 工 天 数 分第 1 页 共 8 页下载后可任意编辑配 木 工 4天 、 钢 筋 工 2天 、 混 凝 土 工 1天 。2. 倒 班 宿 舍 总 日 历 天 数 天 ( 钢 筋 安 装 开 始 ,甲 乙 方 签 字 ) 。 主 体 封 顶 天 ( 均 6 天 每 层 ) , 乙 方 应保 证 正 常 施 工 过 程 中 的 人 员 配 备 ( 劳 务 层 管 理 人 员 ) , 并确 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建筑工程劳务分包合同(木工班组)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
