综合布线-技术交底记录

综合布线-技术交底记录_第1页
1/3
综合布线-技术交底记录_第2页
2/3
综合布线-技术交底记录_第3页
3/3

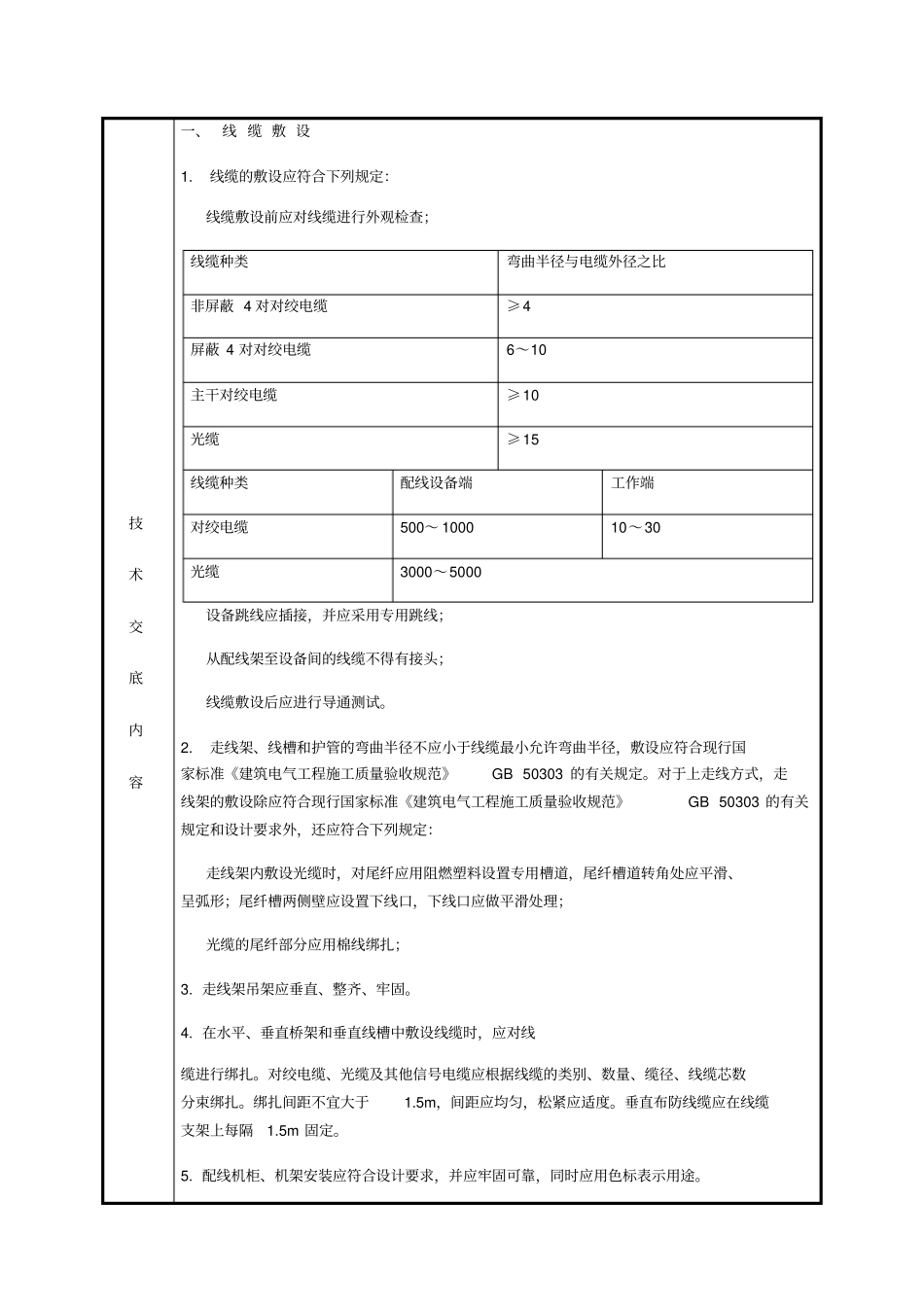

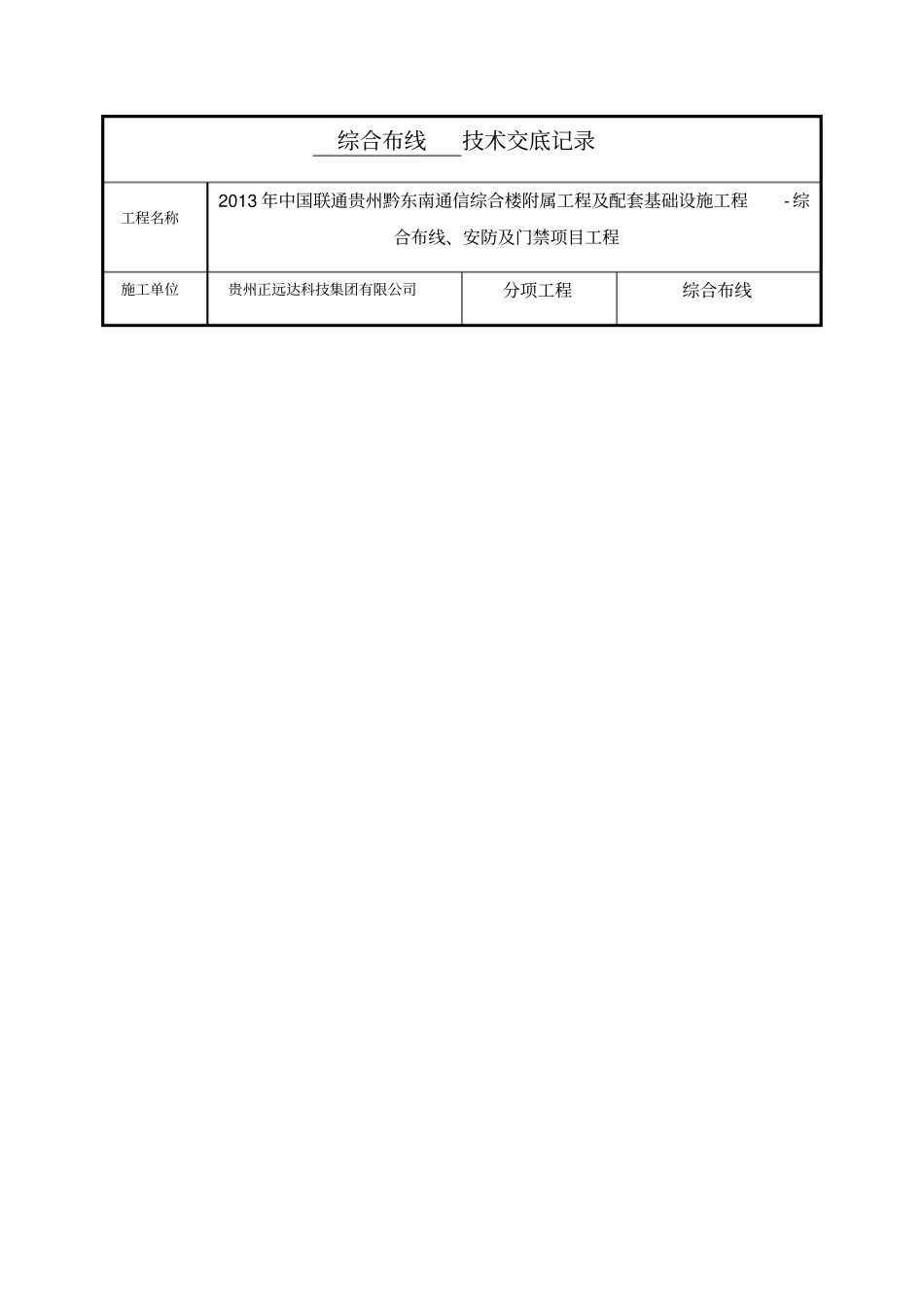

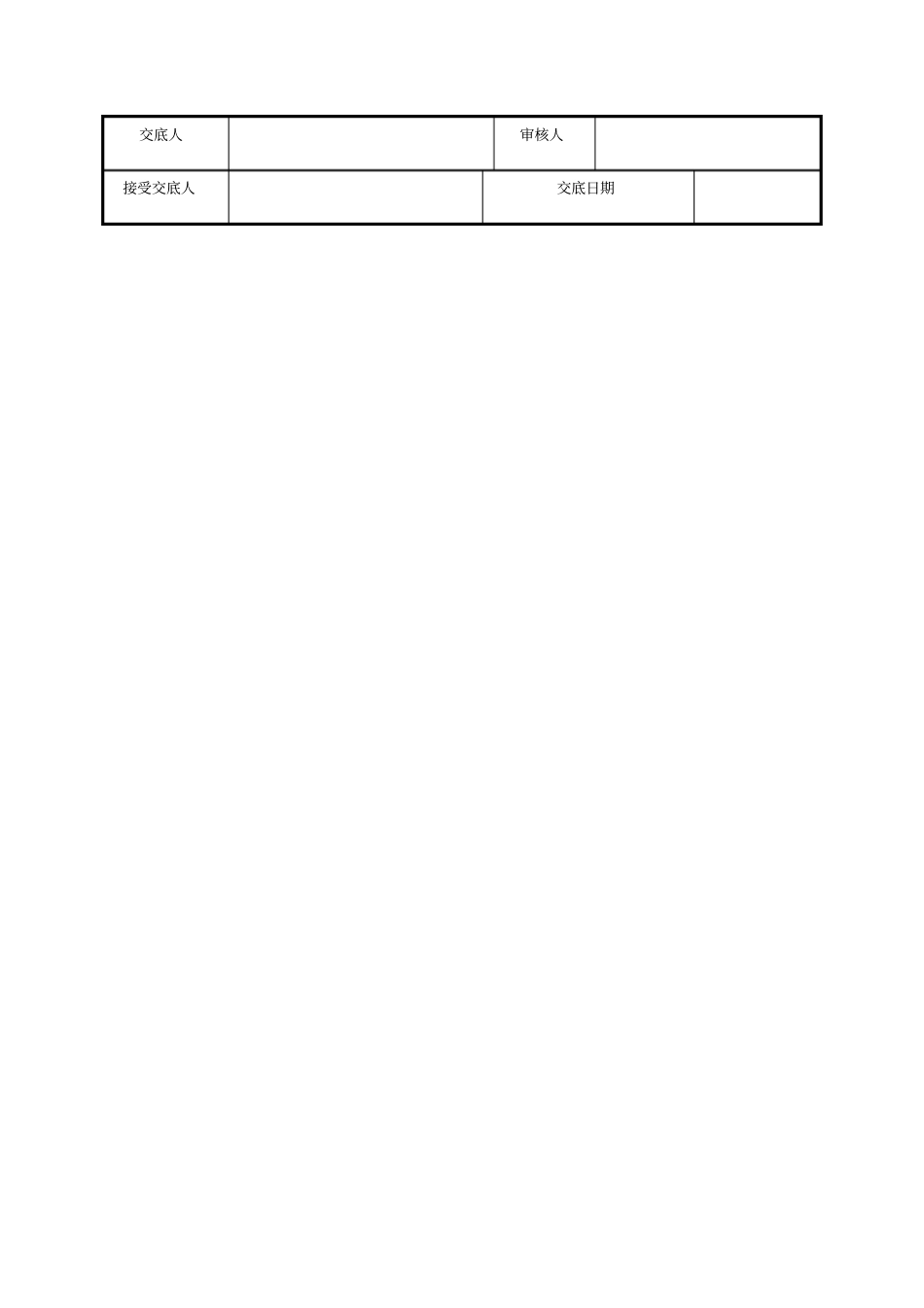

综合布线技术交底记录工程名称2013 年中国联通贵州黔东南通信综合楼附属工程及配套基础设施工程- 综合布线、安防及门禁项目工程施工单位贵州正远达科技集团有限公司分项工程综合布线技术交底内容一、线 缆 敷 设1. 线缆的敷设应符合下列规定:线缆敷设前应对线缆进行外观检查;线缆种类弯曲半径与电缆外径之比非屏蔽 4 对对绞电缆≥4 屏蔽 4 对对绞电缆6~10 主干对绞电缆≥10 光缆≥15 线缆种类配线设备端工作端对绞电缆500~ 1000 10~30 光缆3000~5000 设备跳线应插接,并应采用专用跳线;从配线架至设备间的线缆不得有接头;线缆敷设后应进行导通测试。2. 走线架、线槽和护管的弯曲半径不应小于线缆最小允许弯曲半径,敷设应符合现行国家标准《建筑电气工程施工质量验收规范》GB 50303 的有关规定。对于上走线方式,走线架的敷设除应符合现行国家标准《建筑电气工程施工质量验收规范》GB 50303 的有关规定和设计要求外,还应符合下列规定:走线架内敷设光缆时,对尾纤应用阻燃塑料设置专用槽道,尾纤槽道转角处应平滑、呈弧形;尾纤槽两侧壁应设置下线口,下线口应做平滑处理;光缆的尾纤部分应用棉线绑扎;3. 走线架吊架应垂直、整齐、牢固。4. 在水平、垂直桥架和垂直线槽中敷设线缆时,应对线缆进行绑扎。对绞电缆、光缆及其他信号电缆应根据线缆的类别、数量、缆径、线缆芯数分束绑扎。绑扎间距不宜大于1.5m,间距应均匀,松紧应适度。垂直布防线缆应在线缆支架上每隔1.5m 固定。5. 配线机柜、机架安装应符合设计要求,并应牢固可靠,同时应用色标表示用途。交底人审核人接受交底人交底日期

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

综合布线-技术交底记录

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
