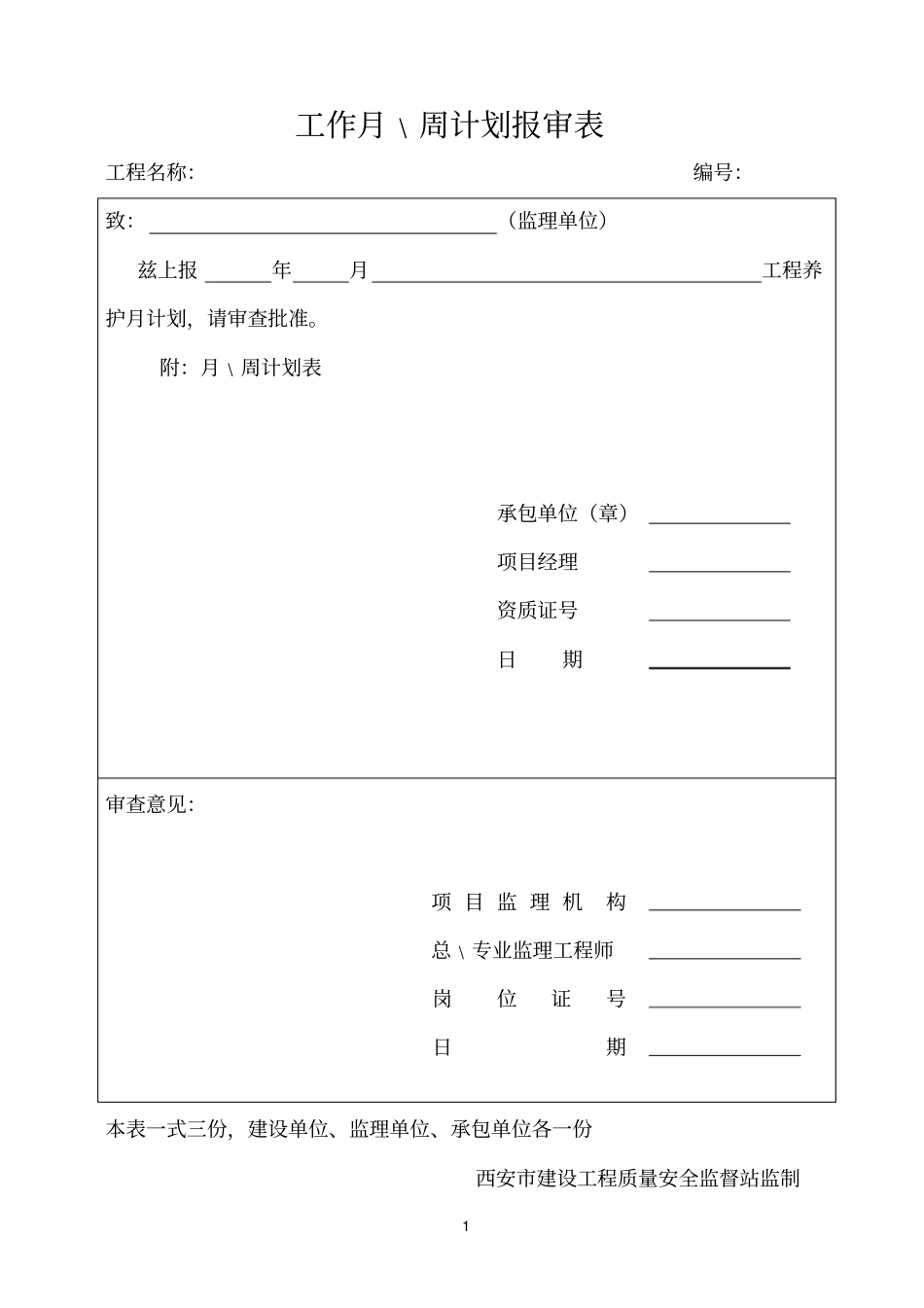

1 工作月﹨周计划报审表工程名称:编号:致:(监理单位)兹上报年月工程养护月计划,请审查批准。附:月﹨周计划表承包单位(章)项目经理资质证号日期审查意见:项 目 监 理 机构总﹨专业监理工程师岗位证号日期本表一式三份,建设单位、监理单位、承包单位各一份西安市建设工程质量安全监督站监制2 绿化工程周养护计划表工程名称:西安市高新区2010 年春季绿化工程五标段时间: 2011 年 05 月 13 日时间工作地点(负责人)工作内容工作人数机械设备备注星期五(5.13)科技八路(邓景飞)①灌木内清理杂草、垃圾;②灌木造型修剪;③草坪修剪。女工 10 人男工 6 人三轮车 2 辆水车 1 台修剪工具星期六(5.14)科技八路(邓景飞)①补栽金叶女贞,红叶石楠;②灌木造型修剪;③草坪修剪;④苗木浇水。女工 26 人男工 6 人三轮车 2 辆水车 1 台修剪工具星期天(5.15)经二十二路(邓景飞))①灌木内清理杂草、垃圾;②灌木造型修剪;③草坪修剪。女工 10 人男工 6 人三轮车 2 辆水车 1 台修剪工具星期一(5.16)经二十二路(邓景飞)①补栽金叶女贞;②灌木造型修剪;③草坪修剪;④苗木浇水。女工 26 人男工 6 人三轮车 2 辆水车 1 台修剪工具星期二(5.17)河池寨收费站(邓景飞)①灌木内清理杂草、垃圾;②灌木造型修剪;③草坪修剪。女工 5 人男工 6 人三轮车 1 辆水车 1 台修剪工具星期三(5.18)整个标段(邓景飞)①苗木打药;②乔木抹芽;③清理枯枝烂叶,垃圾;④苗木浇水。女工 5 人男工 4 人三轮车 1 辆水车 1 台打药机 1 台星期四(5.19)整个标段(邓景飞)①苗木打药;②乔木抹芽;③清理枯枝烂叶,垃圾;④苗木浇水。女工 5 人男工 4 人三轮车 1 辆水车 1 台打药机 1 台监理单位对本周养护质量评定等级:优良一般较差陕西三木生态园林有限公司西高新项目部2011-05-13 3 绿化工程周养护计划表工程名称:西安市高新区2010 年秋季绿化工程九标段时间: 2011 年 05 月 08 日时间工作地点(负责人)工作内容工作人数机械设备备注星期一(5.09)经三十二路(邓景飞)①灌木内清理杂草、垃圾;②灌木造型修剪;③苗木浇水。女工 10 人男工 6 人三轮车 2 辆水车 1 台修剪工具星期二(5.10)经三十二路(邓景飞)①补栽金叶女贞;②灌木造型修剪;③红叶李抹芽;④苗木浇水。女工 26 人男工 6 人三轮车 2 辆水车 1 台修剪工具星期三(...
