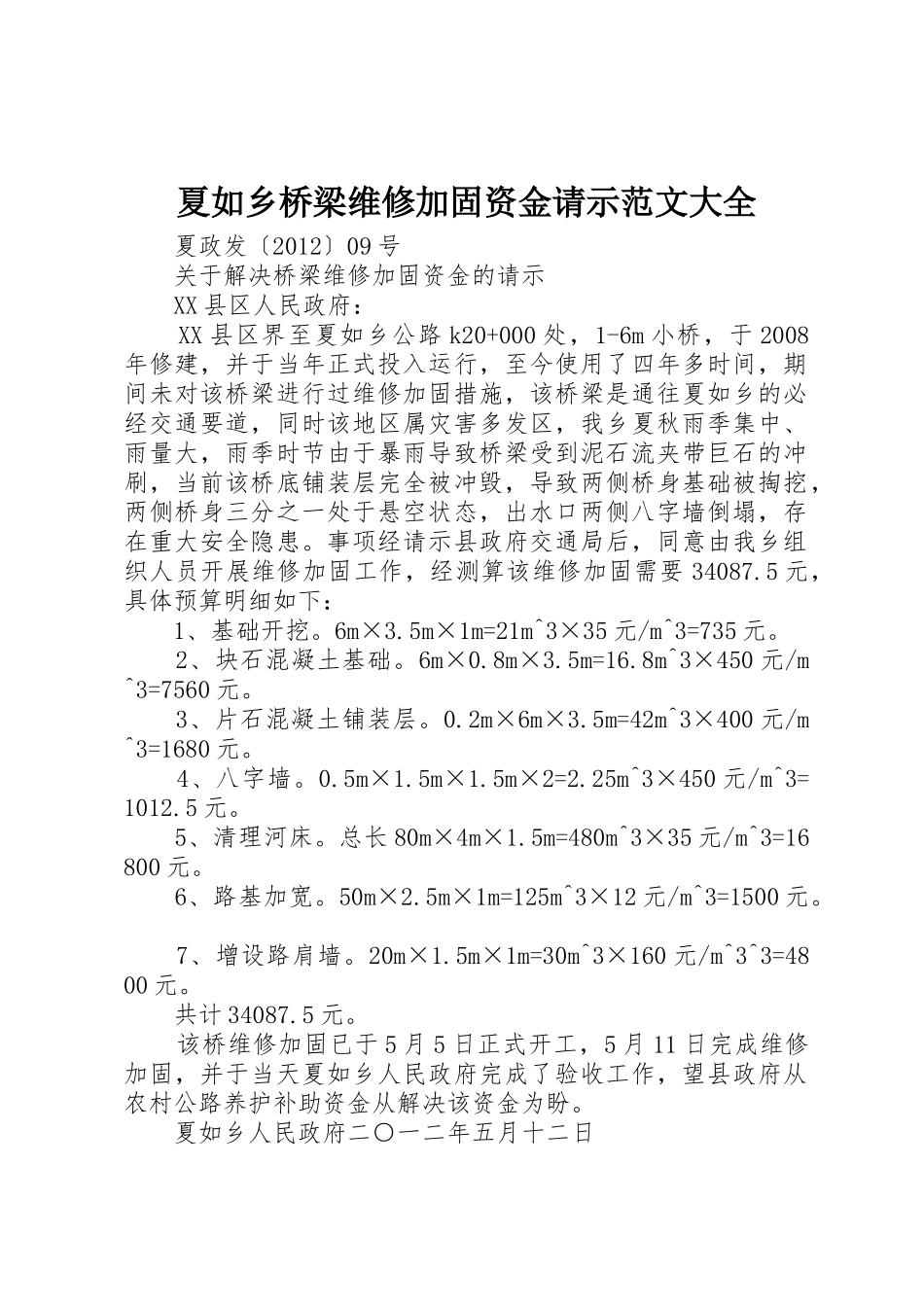

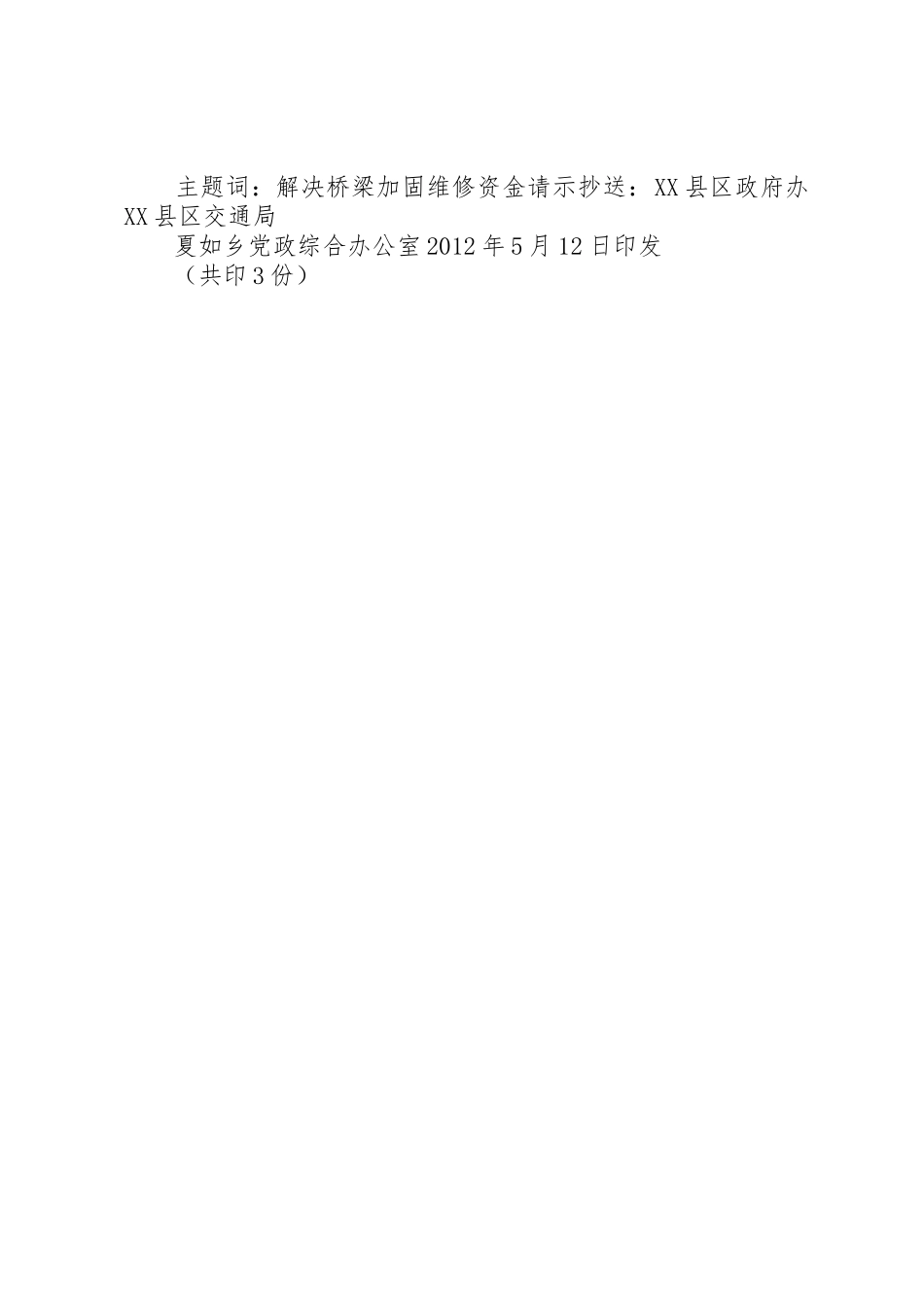

夏如乡桥梁维修加固资金请示范文大全 夏政发〔2012〕09 号 关于解决桥梁维修加固资金的请示 XX 县区人民政府: XX 县区界至夏如乡公路 k20+000 处,1-6m 小桥,于 2008年修建,并于当年正式投入运行,至今使用了四年多时间,期间未对该桥梁进行过维修加固措施,该桥梁是通往夏如乡的必经交通要道,同时该地区属灾害多发区,我乡夏秋雨季集中、雨量大,雨季时节由于暴雨导致桥梁受到泥石流夹带巨石的冲刷,当前该桥底铺装层完全被冲毁,导致两侧桥身基础被掏挖,两侧桥身三分之一处于悬空状态,出水口两侧八字墙倒塌,存在重大安全隐患。事项经请示县政府交通局后,同意由我乡组织人员开展维修加固工作,经测算该维修加固需要 34087.5 元,具体预算明细如下: 1、基础开挖。6m×3.5m×1m=21m^3×35 元/m^3=735 元。 2、块石混凝土基础。6m×0.8m×3.5m=16.8m^3×450 元/m^3=7560 元。 3、片石混凝土铺装层。0.2m×6m×3.5m=42m^3×400 元/m^3=1680 元。 4、八字墙。0.5m×1.5m×1.5m×2=2.25m^3×450 元/m^3=1012.5 元。 5、清理河床。总长 80m×4m×1.5m=480m^3×35 元/m^3=16800 元。 6、路基加宽。50m×2.5m×1m=125m^3×12 元/m^3=1500 元。 7、增设路肩墙。20m×1.5m×1m=30m^3×160 元/m^3^3=4800 元。 共计 34087.5 元。 该桥维修加固已于 5 月 5 日正式开工,5 月 11 日完成维修加固,并于当天夏如乡人民政府完成了验收工作,望县政府从农村公路养护补助资金从解决该资金为盼。 夏如乡人民政府二○一二年五月十二日 主题词:解决桥梁加固维修资金请示抄送:XX 县区政府办XX 县区交通局 夏如乡党政综合办公室 2012 年 5 月 12 日印发 (共印 3 份)
