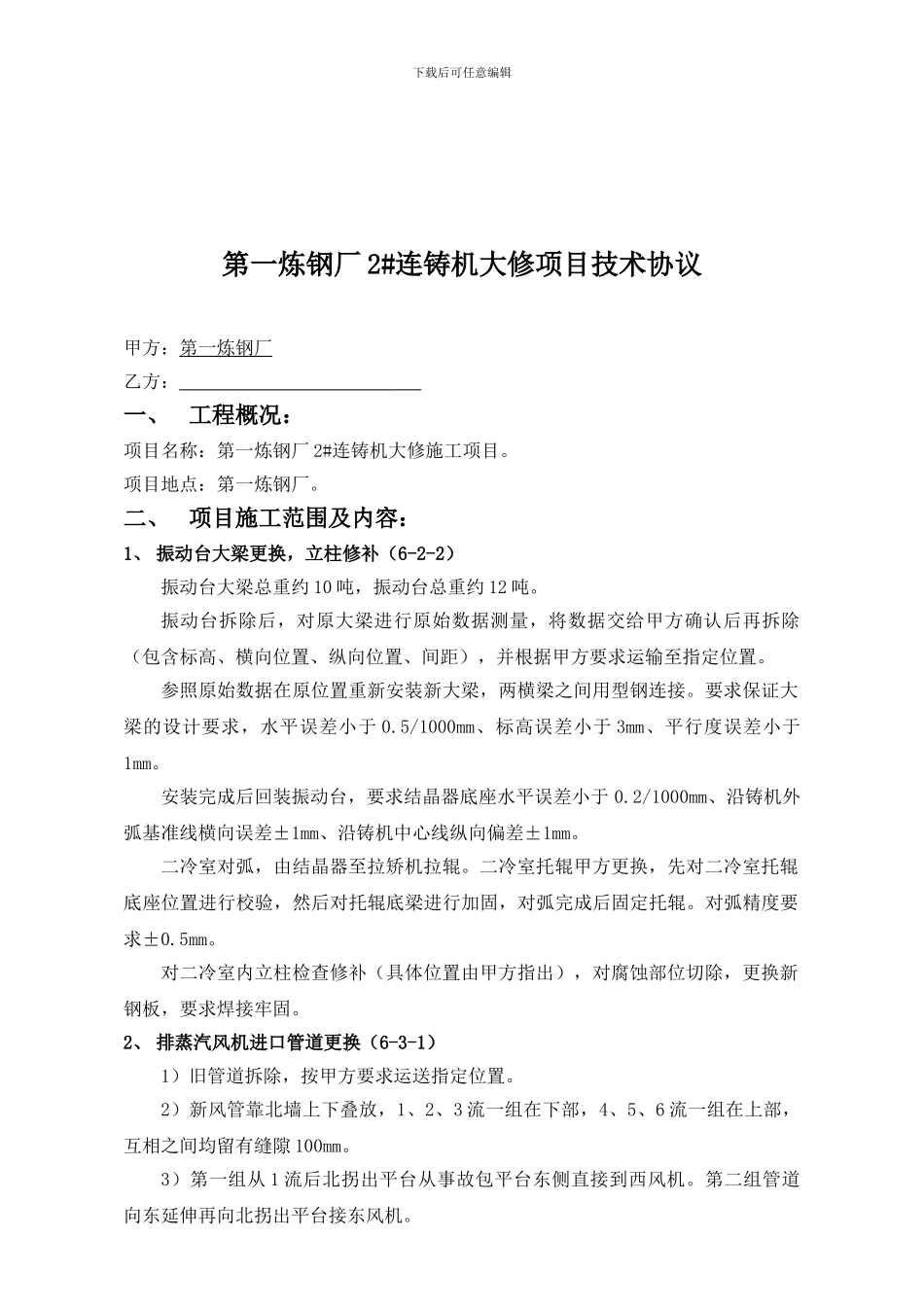

下载后可任意编辑第一炼钢厂 2#连铸机大修项目技术协议甲方:第一炼钢厂乙方: 一、 工程概况:项目名称:第一炼钢厂 2#连铸机大修施工项目
项目地点:第一炼钢厂
二、 项目施工范围及内容:1、 振动台大梁更换,立柱修补(6-2-2)振动台大梁总重约 10 吨,振动台总重约 12 吨
振动台拆除后,对原大梁进行原始数据测量,将数据交给甲方确认后再拆除(包含标高、横向位置、纵向位置、间距),并根据甲方要求运输至指定位置
参照原始数据在原位置重新安装新大梁,两横梁之间用型钢连接
要求保证大梁的设计要求,水平误差小于 0
5/1000mm、标高误差小于 3mm、平行度误差小于1mm
安装完成后回装振动台,要求结晶器底座水平误差小于 0
2/1000mm、沿铸机外弧基准线横向误差±1mm、沿铸机中心线纵向偏差±1mm
二冷室对弧,由结晶器至拉矫机拉辊
二冷室托辊甲方更换,先对二冷室托辊底座位置进行校验,然后对托辊底梁进行加固,对弧完成后固定托辊
对弧精度要求±0
对二冷室内立柱检查修补(具体位置由甲方指出),对腐蚀部位切除,更换新钢板,要求焊接牢固

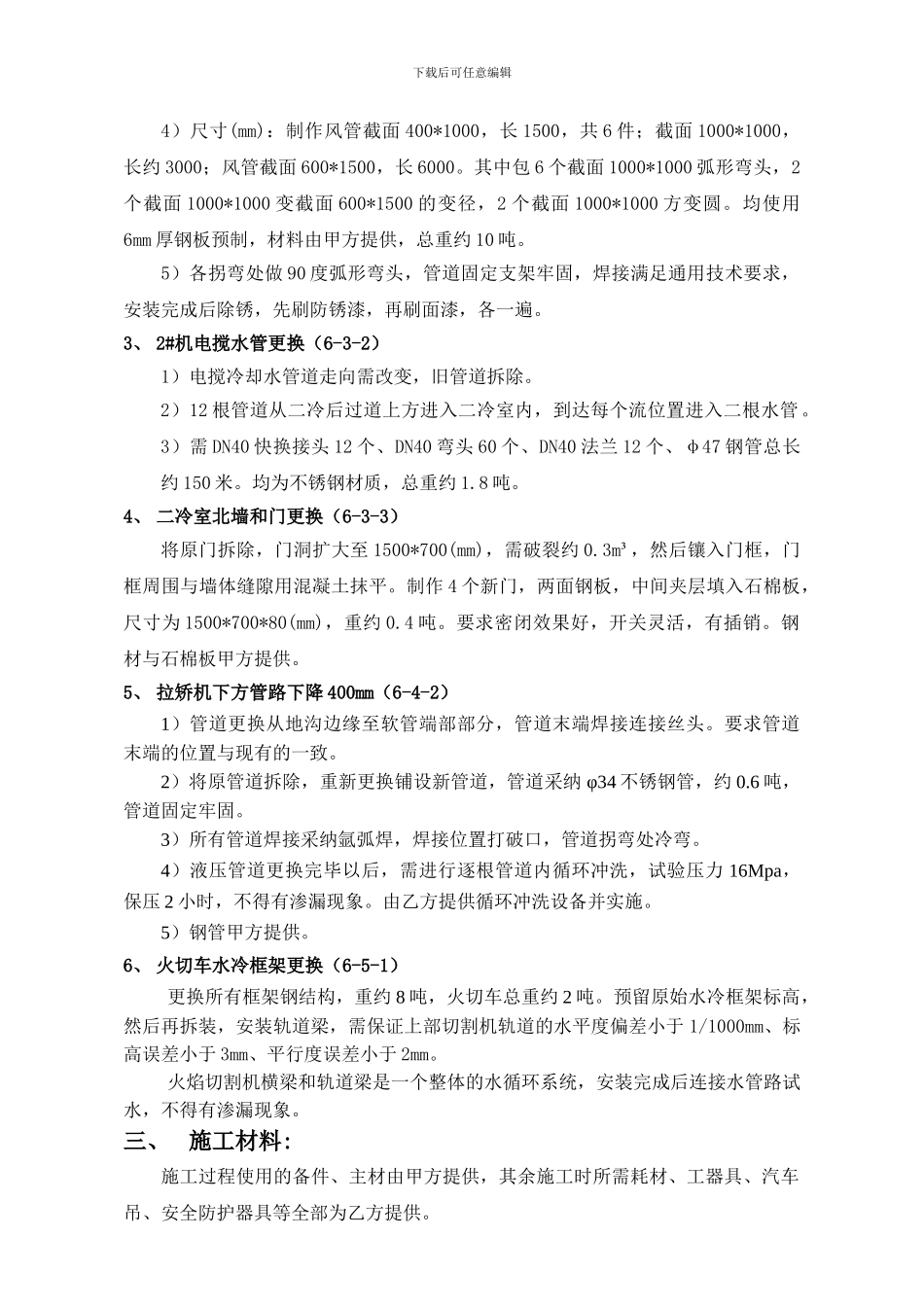

2、 排蒸汽风机进口管道更换(6-3-1)1)旧管道拆除,按甲方要求运送指定位置
2)新风管靠北墙上下叠放,1、2、3 流一组在下部,4、5、6 流一组在上部,互相之间均留有缝隙 100mm
3)第一组从 1 流后北拐出平台从事故包平台东侧直接到西风机
第二组管道向东延伸再向北拐出平台接东风机
下载后可任意编辑4)尺寸(mm):制作风管截面 400*1000,长 1500,共 6 件;截面 1000*1000,长约 3000;风管截面 600*1500,长 6000
其中包 6 个截面 1000*1000 弧形弯头,2个截面 1000*1000 变截面 600*1500 的变径,2 个截面 1000*1000 方变圆
均使用6mm
