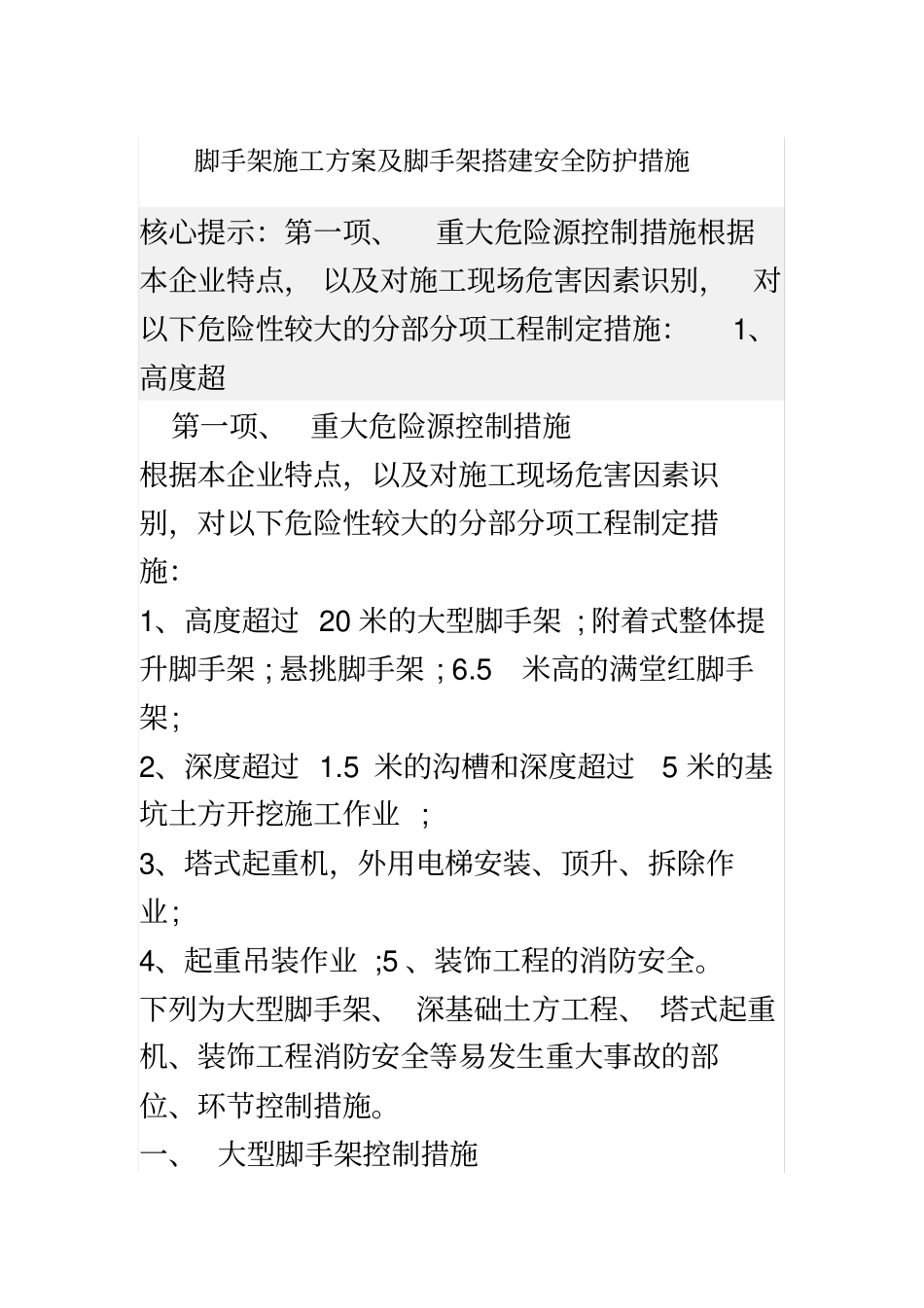

脚手架施工方案及脚手架搭建安全防护措施脚手架施工方案及脚手架搭建安全防护措施核心提示:第一项、重大危险源控制措施根据本企业特点, 以及对施工现场危害因素识别,对以下危险性较大的分部分项工程制定措施:1、高度超第一项、 重大危险源控制措施根据本企业特点,以及对施工现场危害因素识别,对以下危险性较大的分部分项工程制定措施:1、高度超过 20 米的大型脚手架 ; 附着式整体提升脚手架 ; 悬挑脚手架 ; 6
5米高的满堂红脚手架; 2、深度超过 1
5 米的沟槽和深度超过5 米的基坑土方开挖施工作业 ; 3、塔式起重机,外用电梯安装、顶升、拆除作业; 4、起重吊装作业 ;5 、装饰工程的消防安全
下列为大型脚手架、 深基础土方工程、 塔式起重机、装饰工程消防安全等易发生重大事故的部位、环节控制措施

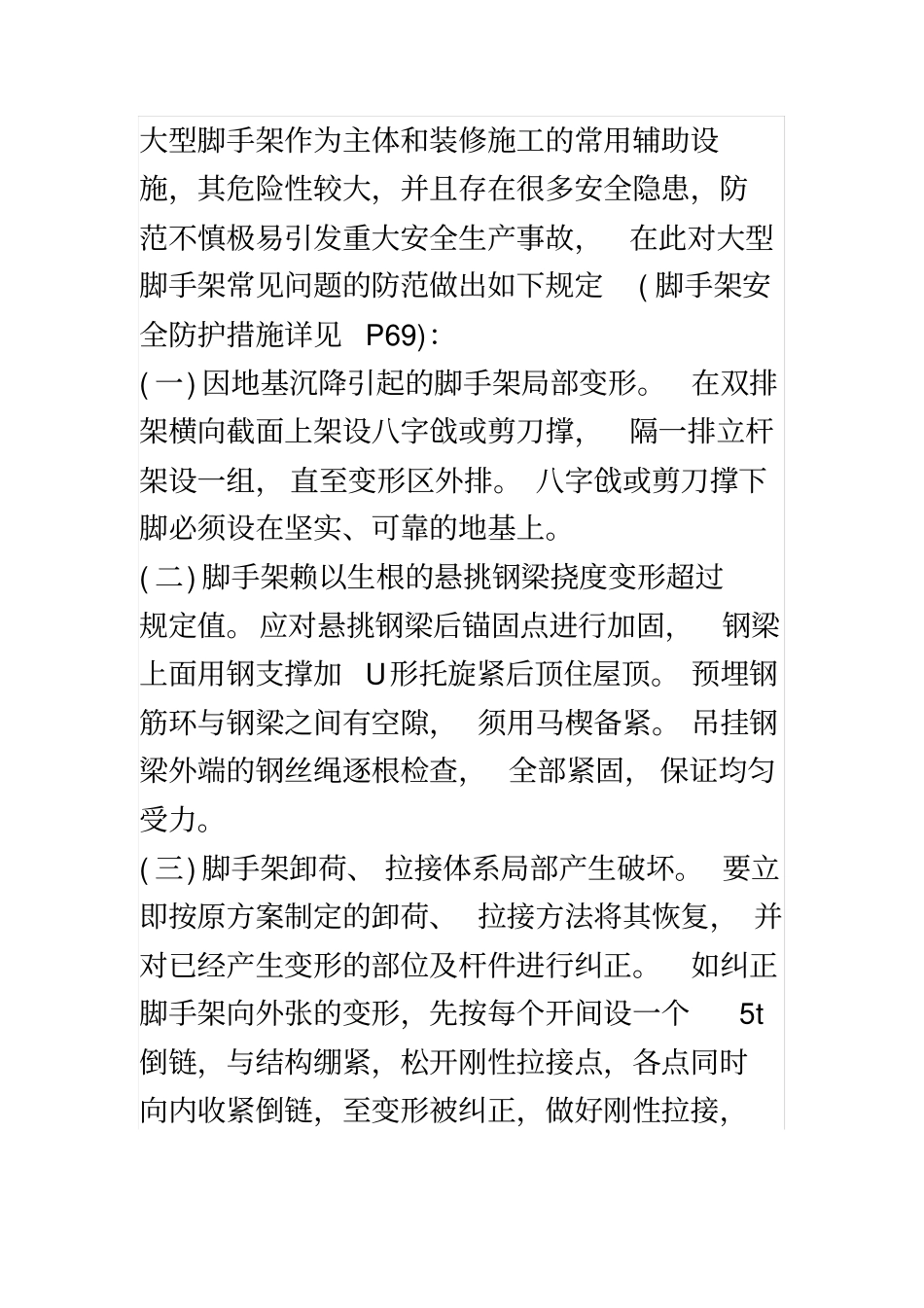

一、 大型脚手架控制措施大型脚手架作为主体和装修施工的常用辅助设施,其危险性较大,并且存在很多安全隐患,防范不慎极易引发重大安全生产事故,在此对大型脚手架常见问题的防范做出如下规定( 脚手架安全防护措施详见 P69):( 一) 因地基沉降引起的脚手架局部变形
在双排架横向截面上架设八字戗或剪刀撑,隔一排立杆架设一组, 直至变形区外排
八字戗或剪刀撑下脚必须设在坚实、可靠的地基上
( 二) 脚手架赖以生根的悬挑钢梁挠度变形超过规定值
应对悬挑钢梁后锚固点进行加固,钢梁上面用钢支撑加 U形托旋紧后顶住屋顶
预埋钢筋环与钢梁之间有空隙, 须用马楔备紧
吊挂钢梁外端的钢丝绳逐根检查, 全部紧固, 保证均匀受力
( 三) 脚手架卸荷、 拉接体系局部产生破坏
要立即按原方案制定的卸荷、 拉接方法将其恢复, 并对已经产生变形的部位及杆件进行纠正
如纠正脚手架向外张的变形,先按每个开间设一个5t倒链,与结构绷紧,松开刚性拉接点,各点同时向内收紧倒链,至变形被纠正,做好刚性拉接,并将各卸荷点钢丝
