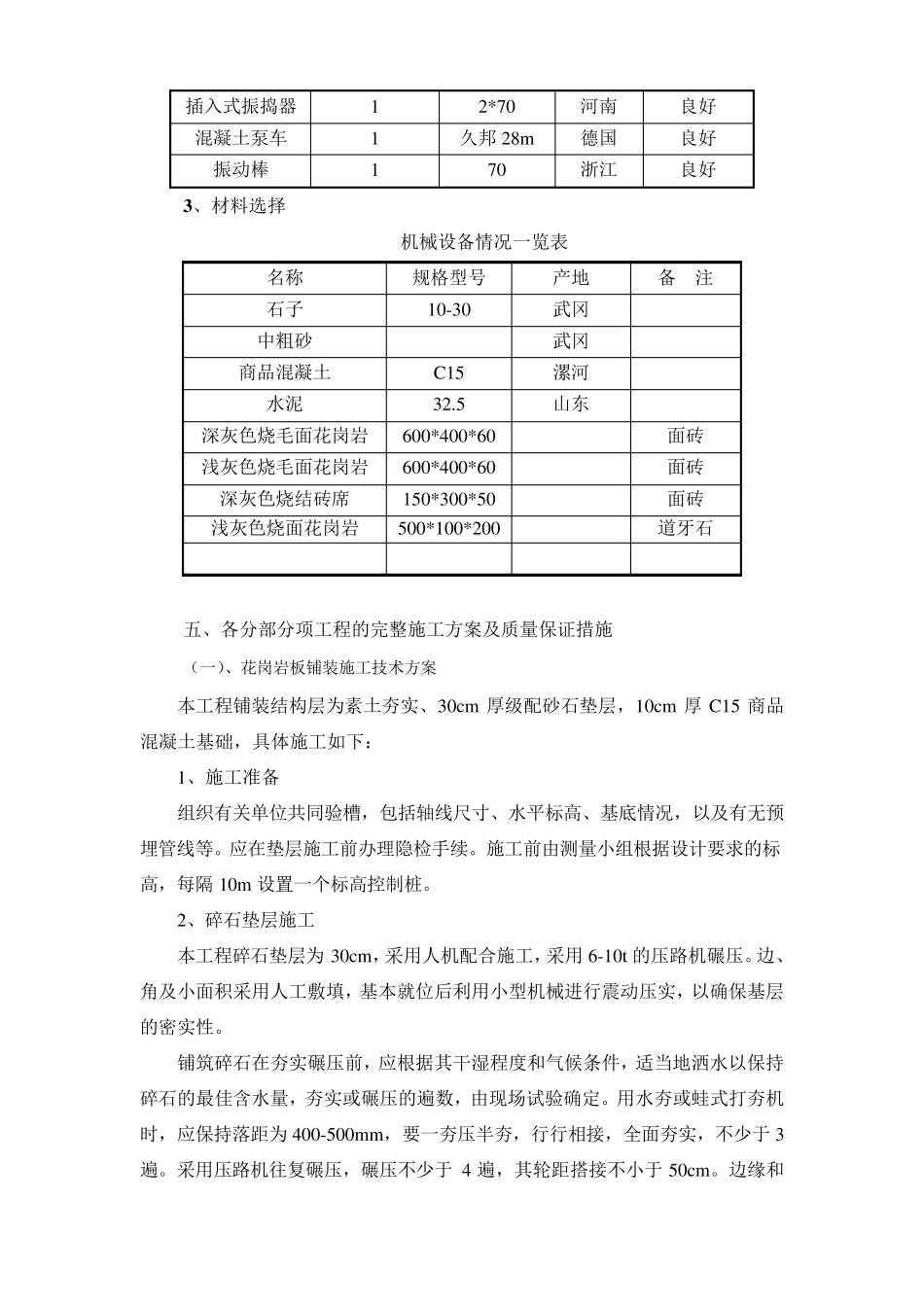

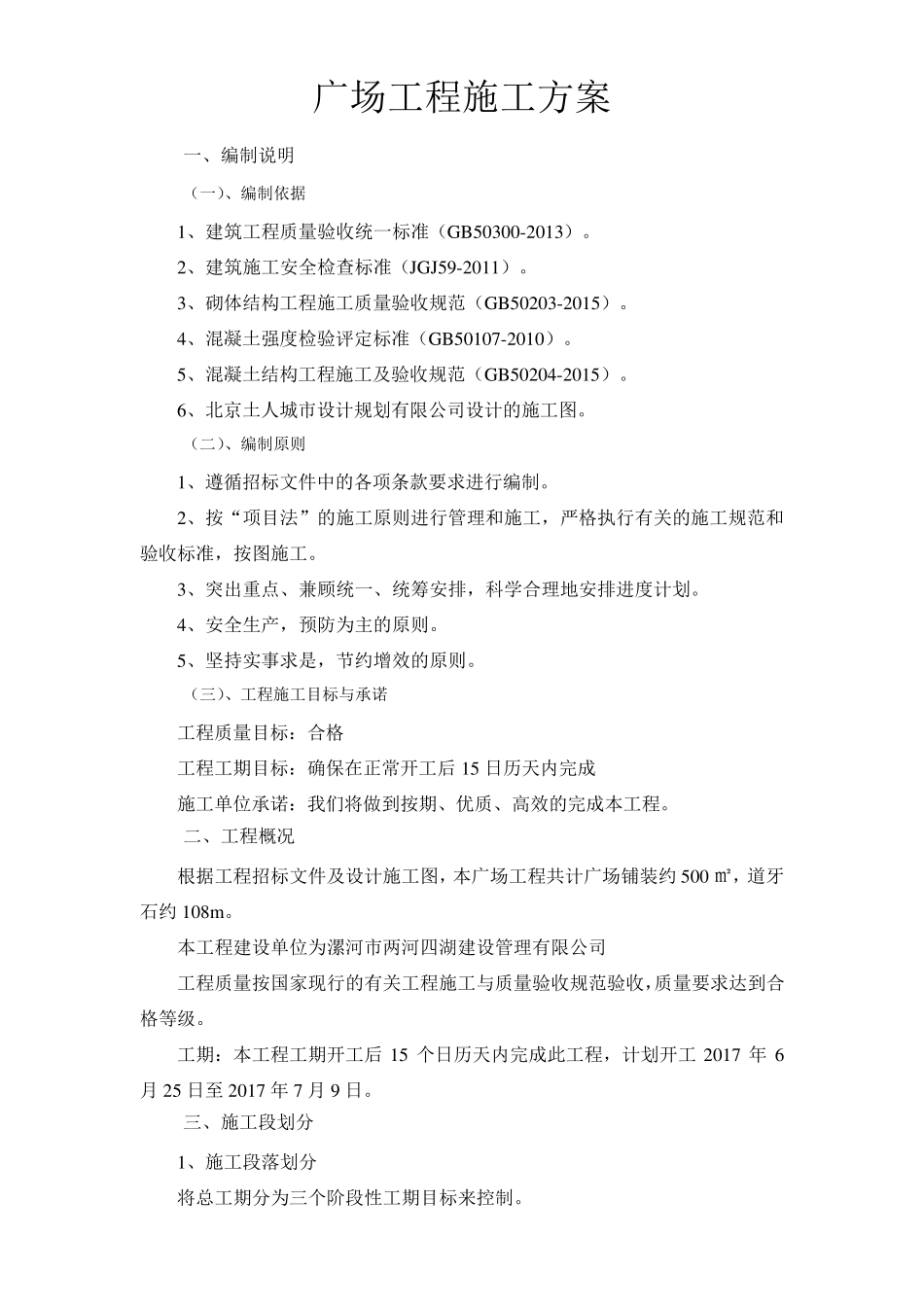

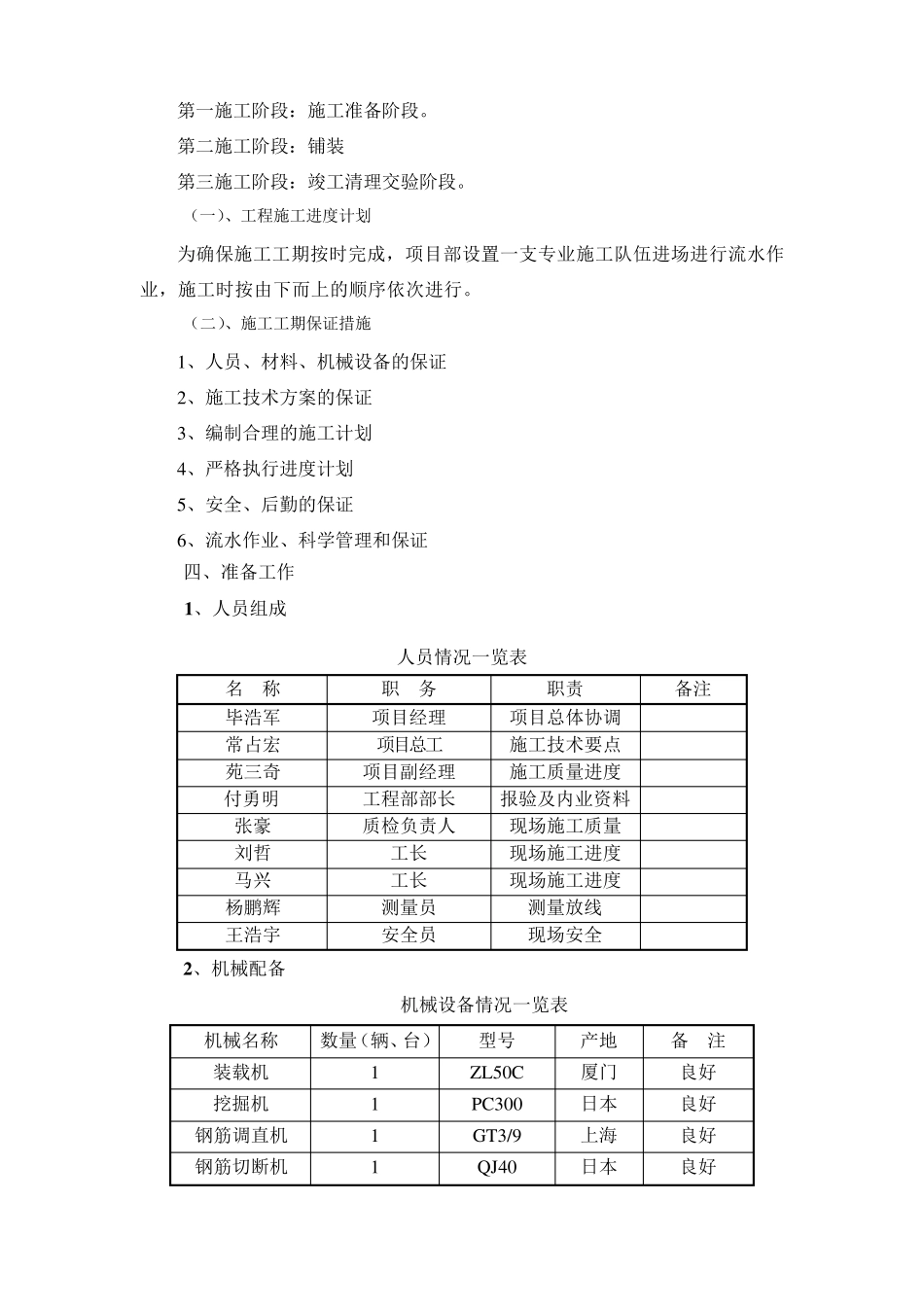

广场工程施工方案 一、编制说明 (一)、编制依据 1、建筑工程质量验收统一标准(GB50300-2013)。 2、建筑施工安全检查标准(JGJ59-2011)。 3、砌体结构工程施工质量验收规范(GB50203-2015)。 4、混凝土强度检验评定标准(GB50107-2010)。 5、混凝土结构工程施工及验收规范(GB50204-2015)。 6、北京土人城市设计规划有限公司设计的施工图。 (二)、编制原则 1、遵循招标文件中的各项条款要求进行编制。 2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工。 3、突出重点、兼顾统一、统筹安排,科学合理地安排进度计划。 4、安全生产,预防为主的原则。 5、坚持实事求是,节约增效的原则。 (三)、工程施工目标与承诺 工程质量目标:合格 工程工期目标:确保在正常开工后 15 日历天内完成 施工单位承诺:我们将做到按期、优质、高效的完成本工程。 二、工程概况 根据工程招标文件及设计施工图,本广场工程共计广场铺装约 500 ㎡,道牙石约 108m 。 本工程建设单位为漯河市两河四湖建设管理有限公司 工程质量按国家现行的有关工程施工与质量验收规范验收,质量要求达到合格等级。 工期:本工程工期开工后 15 个日历天内完成此工程,计划开工2017 年 6月 25 日至 2017 年 7 月 9 日。 三、施工段划分 1、施工段落划分 将总工期分为三个阶段性工期目标来控制。 第一施工阶段:施工准备阶段。 第二施工阶段:铺装 第三施工阶段:竣工清理交验阶段。 (一)、工程施工进度计划 为确保施工工期按时完成,项目部设置一支专业施工队伍进场进行流水作业,施工时按由下而上的顺序依次进行。 (二)、施工工期保证措施 1、人员、材料、机械设备的保证 2、施工技术方案的保证 3、编制合理的施工计划 4、严格执行进度计划 5、安全、后勤的保证 6、流水作业、科学管理和保证 四、准备工作 1 、人员组成 人员情况一览表 名 称 职 务 职责 备注 毕浩军 项目经理 项目总体协调 常占宏 项目总工 施工技术要点 苑三奇 项目副经理 施工质量进度 付勇明 工程部部长 报验及内业资料 张豪 质检负责人 现场施工质量 刘哲 工长 现场施工进度 马兴 工长 现场施工进度 杨鹏辉 测量员 测量放线 王浩宇 安全员 现场安全 2 、机械配备 机械设备情况一览表 机械名称 数量(辆、台) 型号 产地 备 注 装载机 1 ZL50C 厦门...
