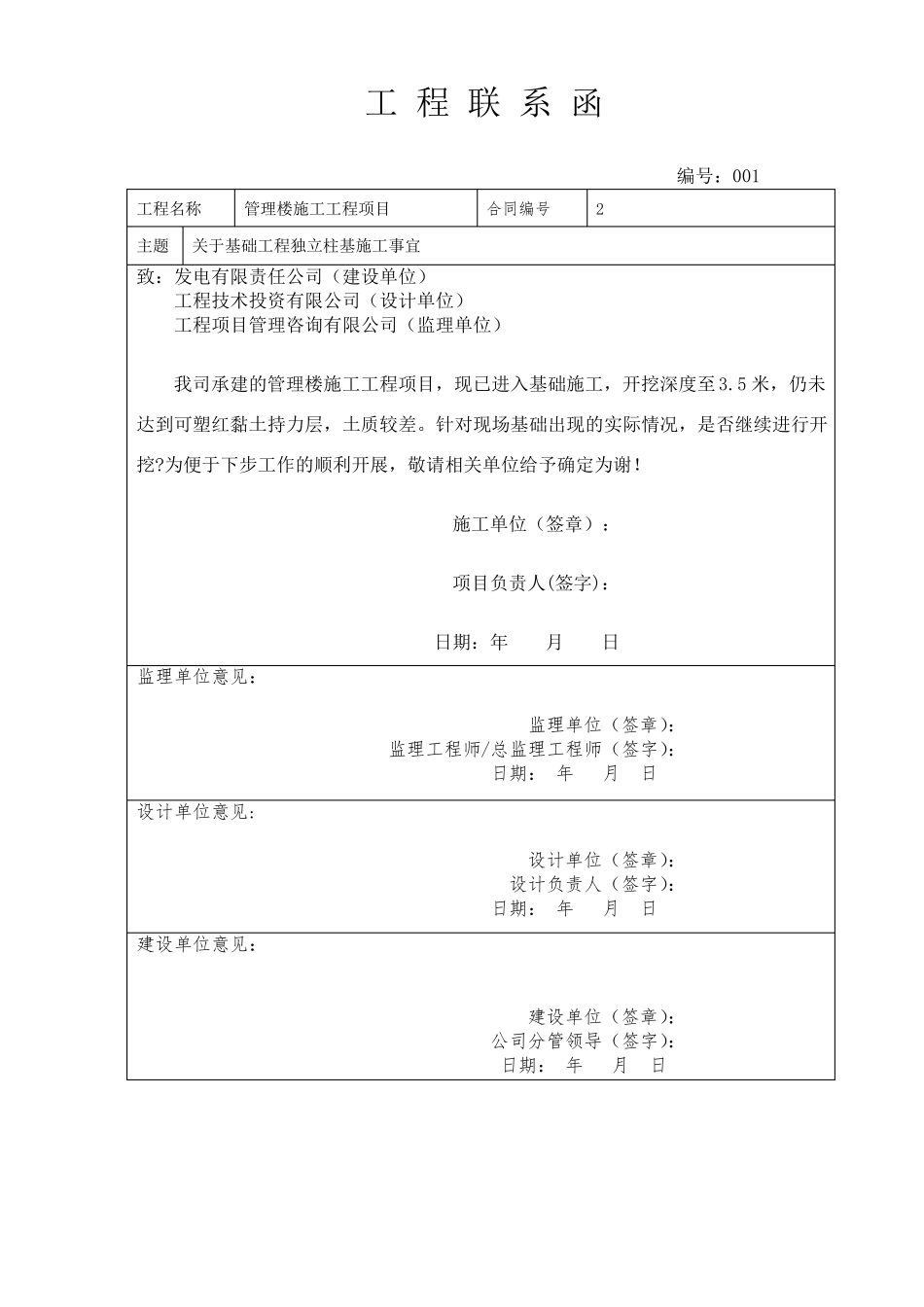

工 程 联 系 函 编号:001 工程名称 管理楼施工工程项目 合同编号 2 主题 关于基础工程独立柱基施工事宜 致:发电有限责任公司(建设单位) 工程技术投资有限公司(设计单位) 工程项目管理咨询有限公司(监理单位) 我司承建的管理楼施工工程项目,现已进入基础施工,开挖深度至3.5 米,仍未达到可塑红黏土持力层,土质较差。针对现场基础出现的实际情况,是否继续进行开挖?为便于下步工作的顺利开展,敬请相关单位给予确定为谢! 施工单位(签章): 项目负责人(签字): 日期:年 月 日 监理单位意见: 监理单位(签章): 监理工程师/总监理工程师(签字): 日期: 年 月 日 设计单位意见: 设计单位(签章): 设计负责人(签字): 日期: 年 月 日 建设单位意见: 建设单位(签章): 公司分管领导(签字): 日期: 年 月 日 工 程 联 系 函 编号:002 工程名称 管理楼施工工程项目 合同编号 12 主题 关于基础标高与电缆沟施工事宜 致:西发电有限责任公司(建设单位) 工程技术投资有限公司(设计单位) 工程项目管理咨询有限公司(监理单位) 我司承建的燃料管理楼施工工程项目,现已进入基础施工,建施图中室内外落差为150mm,结构图中基础底板为-400mm,电缆沟顶板为±0.00,基础底板刚好从电缆沟中部通过,结合现场实际情况电缆沟内电缆无法改线,为避免破坏电缆沟是否把±0.00 提高400mm?为便于下步工作的顺利开展,敬请相关单位给予确定为谢! 施工单位(签章): 项目负责人(签字): 日期:年 月 日 监理单位意见: 监理单位(签章): 监理工程师/总监理工程师(签字): 日期: 年 月 日 设计单位意见: 设计单位(签章): 设计负责人(签字): 日期: 年 月 日 建设单位意见: 建设单位(签章): 公司分管领导(签字): 日期: 年 月 日 工 程 联 系 函 编号:003 工程名称 二期燃料管理楼施工工程项目 合同编号 主题 关于基础标高与电缆沟施工事宜 致:发电有限责任公司(建设单位) 工程技术投资有限公司(设计单位) 项目管理咨询有限公司(监理单位) 我司承建的管理楼施工工程项目,现已进入基础施工,F 轴交8 轴、F 轴交9 轴、F轴交10 轴开挖深度至 3.8 米,仍未达到可塑红黏土持力层,土质较差。针对现场基础出现的实际情况,是否继续进行开挖?为便于下步工作的顺利开展,敬请相关单位给予确定为谢...
