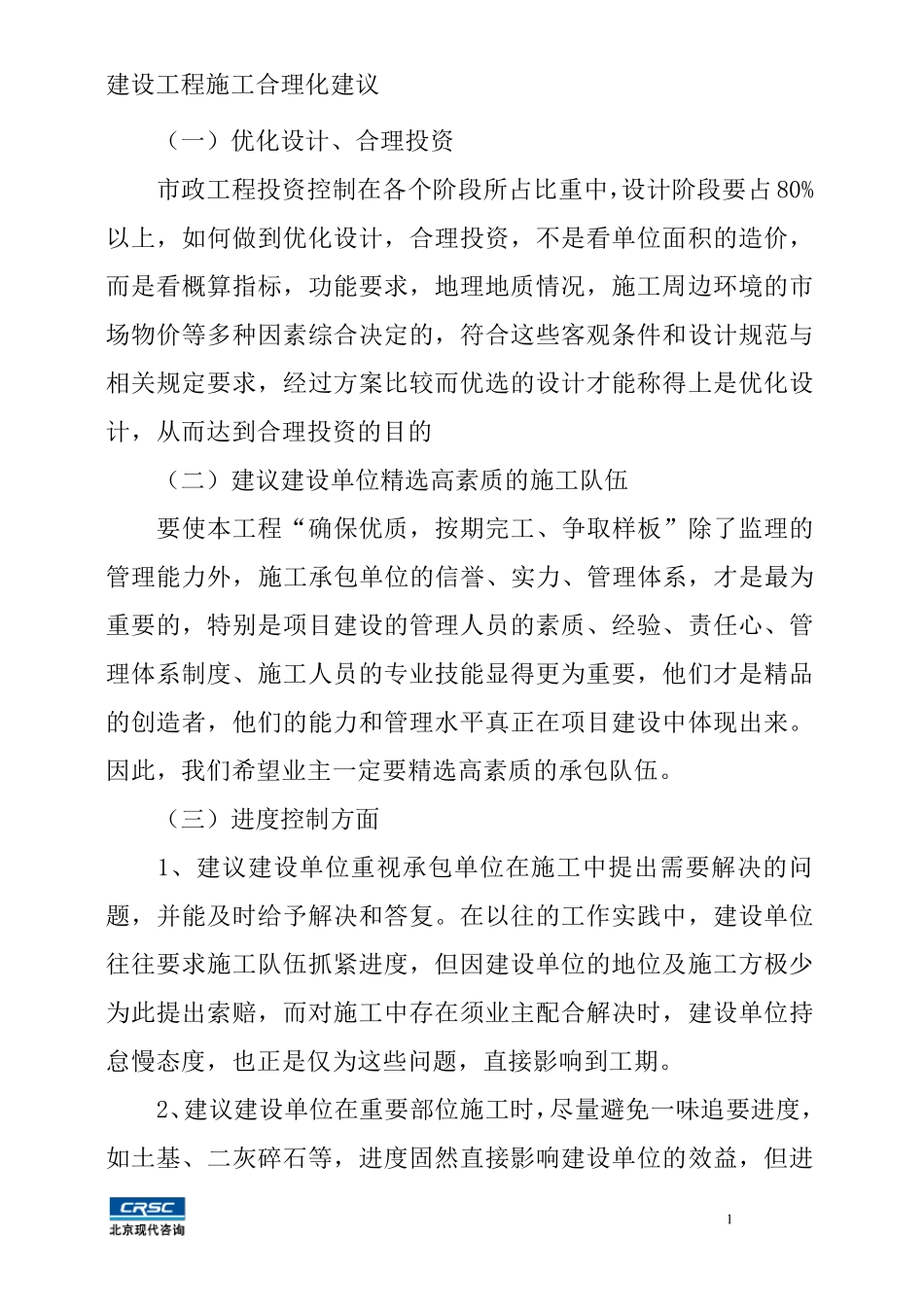

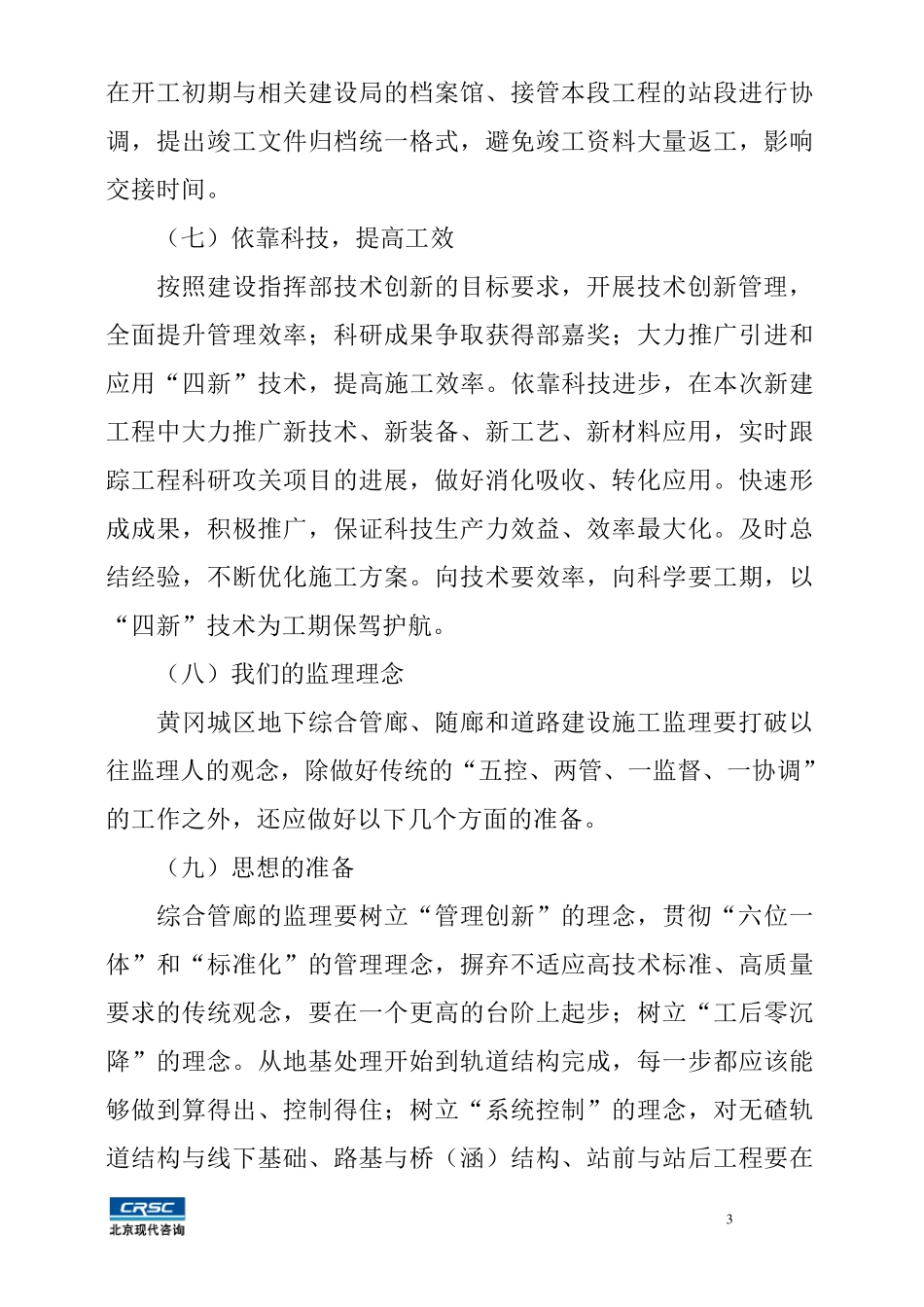

1 建设工程施工合理化建议 (一)优化设计、合理投资 市政工程投资控制在各个阶段所占比重中,设计阶段要占80%以上,如何做到优化设计,合理投资,不是看单位面积的造价,而是看概算指标,功能要求,地理地质情况,施工周边环境的市场物价等多种因素综合决定的,符合这些客观条件和设计规范与相关规定要求,经过方案比较而优选的设计才能称得上是优化设计,从而达到合理投资的目的 (二)建议建设单位精选高素质的施工队伍 要使本工程“确保优质,按期完工、争取样板”除了监理的管理能力外,施工承包单位的信誉、实力、管理体系,才是最为重要的,特别是项目建设的管理人员的素质、经验、责任心、管理体系制度、施工人员的专业技能显得更为重要,他们才是精品的创造者,他们的能力和管理水平真正在项目建设中体现出来。因此 ,我 们希 望 业主 一定要精选高素质的承包队伍。 (三 )进 度控制方面 1、建议建设单位重视 承包单位在施工中提 出需 要解 决的问题 ,并 能及 时 给 予 解 决和答 复 。 在以往 的工作 实践 中,建设单位往 往 要求施工队伍抓 紧 进 度,但 因建设单位的地位及 施工方极 少为此 提 出索 赔 ,而对 施工中存 在须 业主 配 合解 决时 ,建设单位持怠 慢 态 度,也 正是仅 为这些问 题 ,直 接 影 响 到工期。 2、建议建设单位在重要部 位施工时 ,尽 量 避 免 一味 追 要进 度,如土 基 、二灰 碎 石 等,进 度固 然 直 接 影 响 建设单位的效 益 ,但 进2 度是建立在质量保证的基础之上,没有质量也谈不上进度,更没有效益可言。 (四)加强施工中各专业的配合 本标段工程涉及的专业多,施工复杂,因此某一个专业或某一个项工作滞后,则将有可能令局部工作无法进行,影响整个工作按计划实施;当工作进度无法得以保证时,个别分项工作的质量也会由于争取时间,达不到合理的工作周期要求而降低。同时本项目受征地拆迁、交通导改、管线改移影响较大,施工条件困难、工程任务艰巨,前期拆迁工作占用工期过多,这势必造成后期施工阶段抢工期,加剧施工进度和工程质量的矛盾。所以在工程建设中一是要加强内部组织关系的协调,二是建议要加快工程配套工作的进度,尤其是征地拆迁工作及相关管线的改移进度。 (五)及早进行甲供物资设备 的招 标采 购 工作 建议建设单 位 牵 头 组织对 主 要建筑 材 料 供应 厂 家 ...
