为了认真贯彻落实“安全第一,预防为主”的电力安全生产方针,深化全员、全方位、全过程安全管理,充分体现“以人为本,安全第一,效益至上”的宗旨,争创无违章、无事故工地,实现射阳工地稳定有序的安全生产局面,工地特制定此办法
施工用电管理项目工地工程部负责施工用电的总体布置,确定变电所、配电室、输电线路、配电盘的位置以及施工道路、施工现场、主厂房等区域固定照明的安装方案
各施工单位负责本单位的配电盘、配电箱的维护、维修和日常管理
项目工地在进行电源布设前,由工程部的电气专工根据《建设工程施工现场供用电安全规范》和施工实际,进行施工用电组织设计,确定线路布置方案和变电所、配电室、总配电箱、各分配电箱的位置以及固定照明的安装方案,并制定电缆的过路保护措施
当选用低压侧为中性点直接接地的变压器为施工供电时,现场的供电线路及配电设施实行一系统(有特殊要求的除外),并制定实施方案

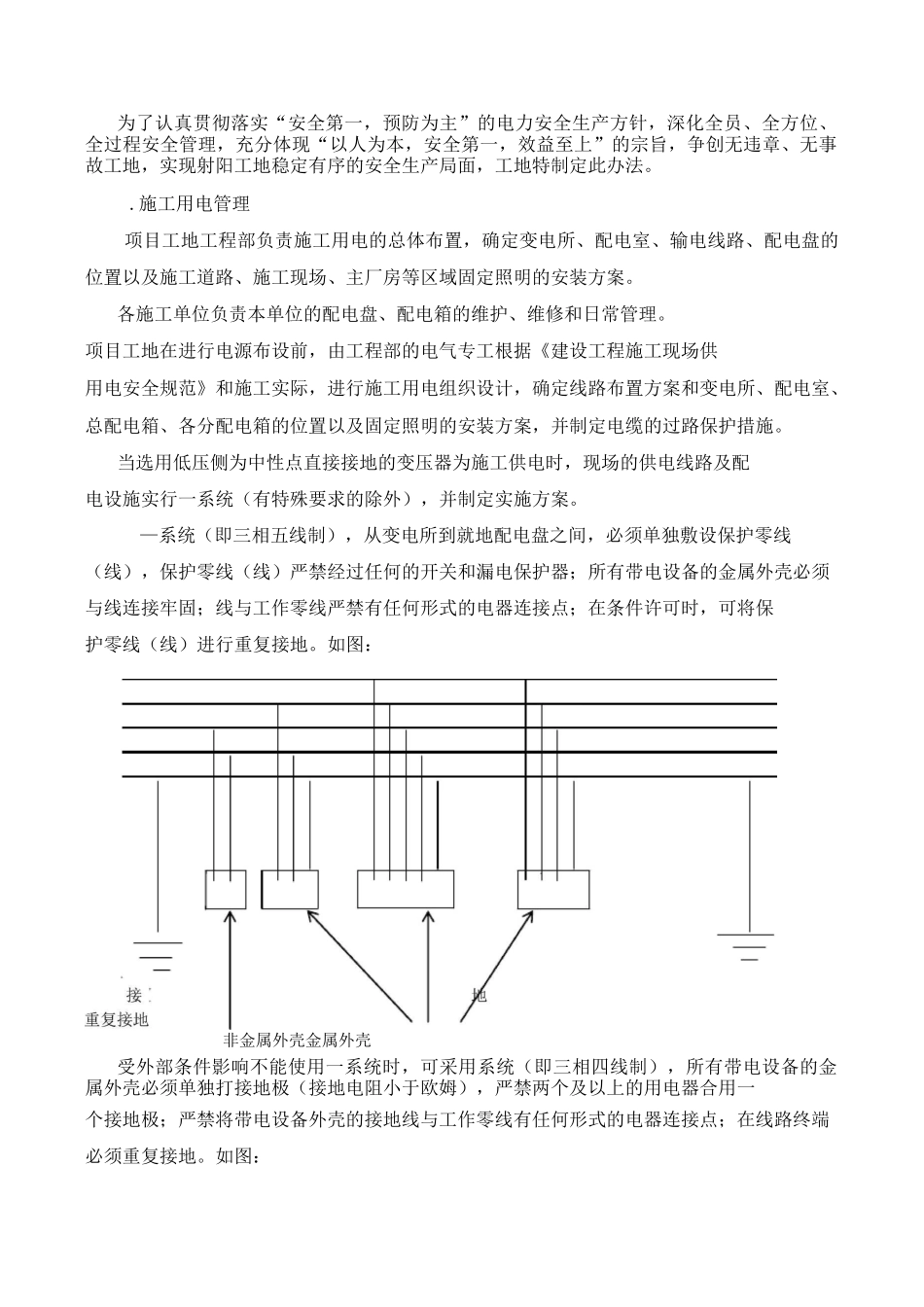

—系统(即三相五线制),从变电所到就地配电盘之间,必须单独敷设保护零线(线),保护零线(线)严禁经过任何的开关和漏电保护器;所有带电设备的金属外壳必须与线连接牢固;线与工作零线严禁有任何形式的电器连接点;在条件许可时,可将保护零线(线)进行重复接地
如图:非金属外壳金属外壳受外部条件影响不能使用一系统时,可采用系统(即三相四线制),所有带电设备的金属外壳必须单独打接地极(接地电阻小于欧姆),严禁两个及以上的用电器合用一个接地极;严禁将带电设备外壳的接地线与工作零线有任何形式的电器连接点;在线路终端必须重复接地

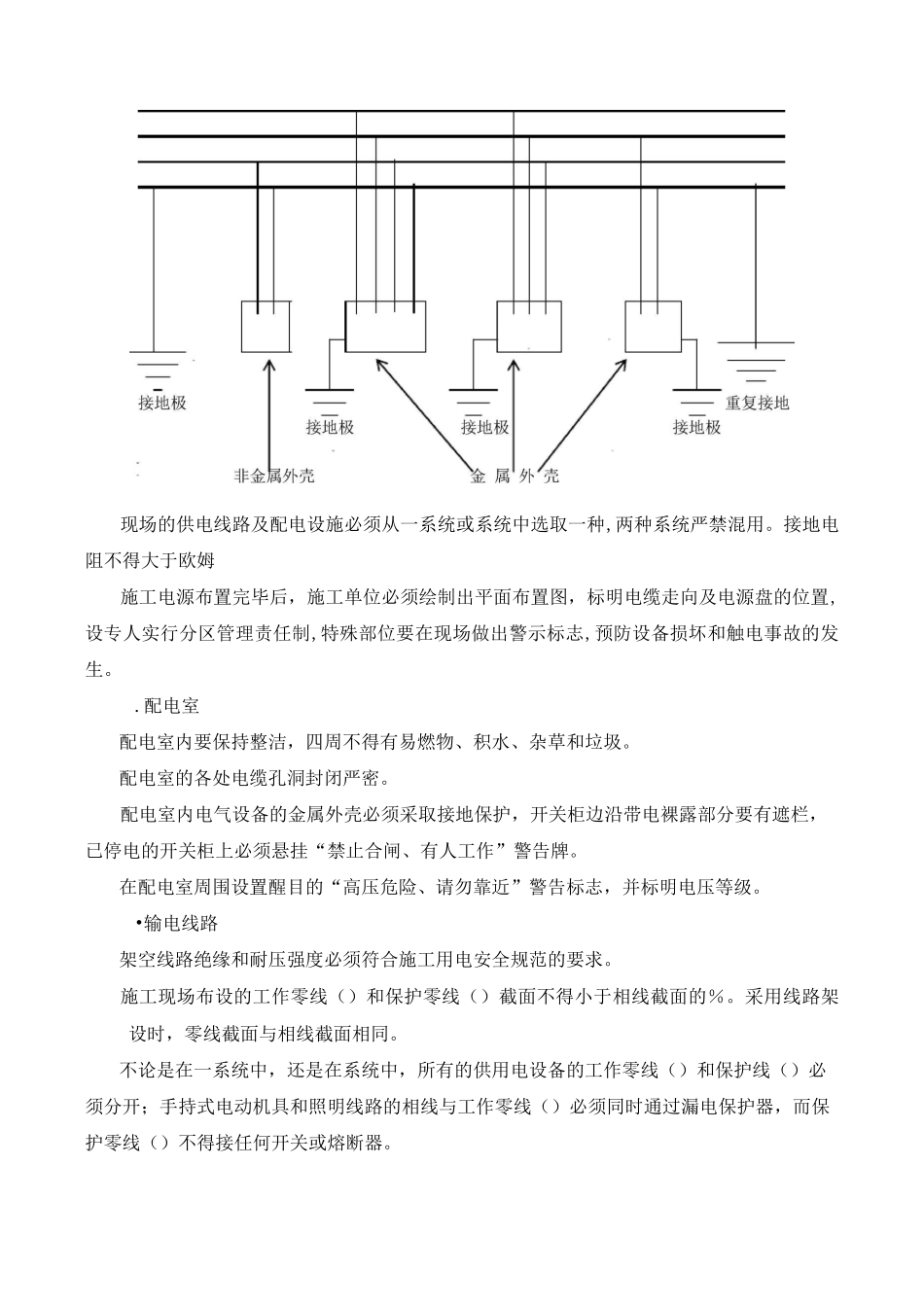

如图:现场的供电线路及配电设施必须从一系统或系统中选取一种,两种系统严禁混用
接地电阻不得大于欧姆施工电源布置完毕后,施工单位必须绘制出平面布置图,标明电缆走向及电源盘的位置,设专人实行分区管理责任制,特殊部位要在现场做出警示标志,预防设备损坏和触电事故的发生
配电室配电室内要保持整洁,四周不得有易燃物、
