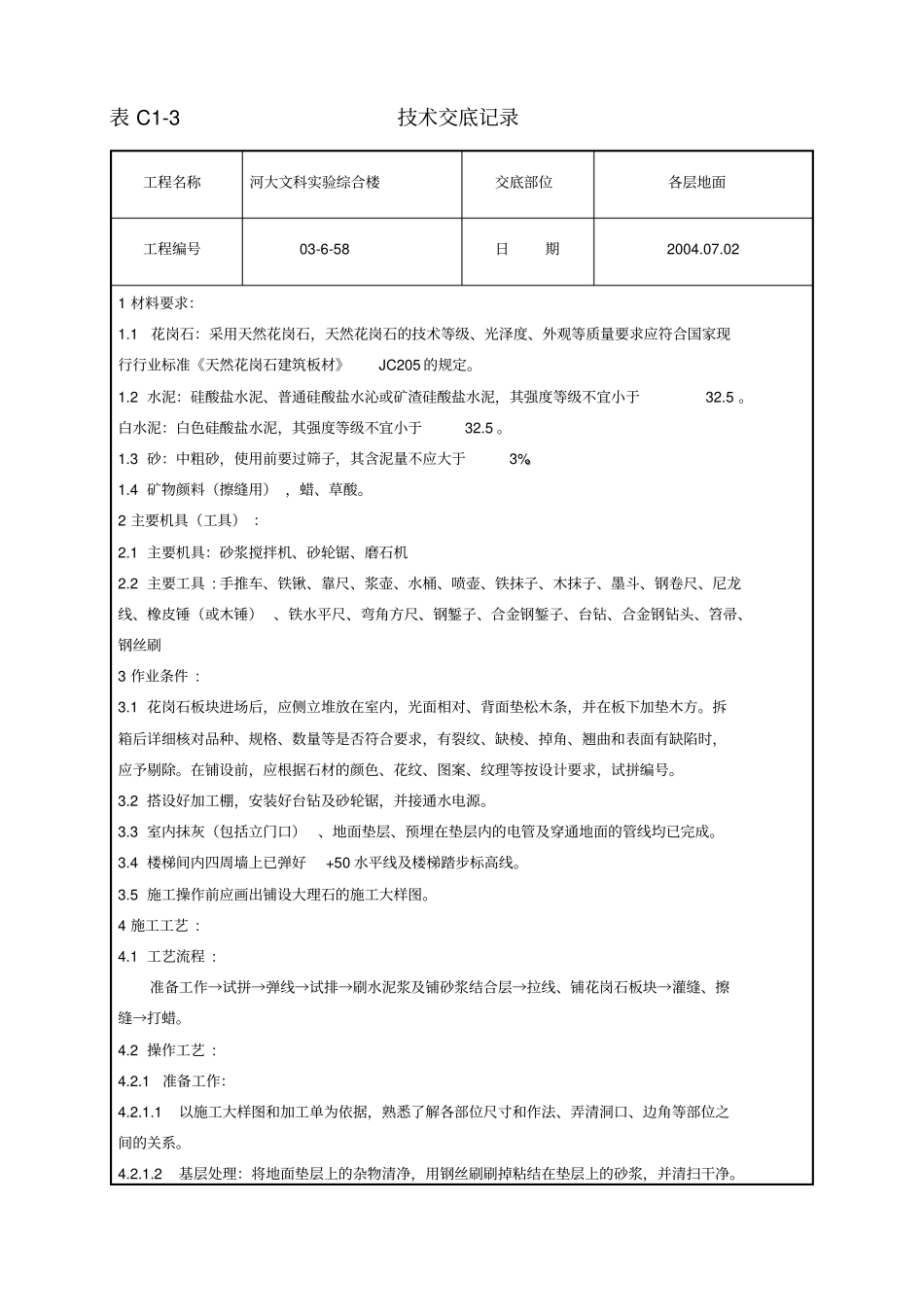

表 C1-3 技术交底记录工程名称河大文科实验综合楼交底部位各层地面工程编号03-6-58 日期2004
02 1 材料要求:1
1花岗石:采用天然花岗石,天然花岗石的技术等级、光泽度、外观等质量要求应符合国家现行行业标准《天然花岗石建筑板材》JC205 的规定
2 水泥:硅酸盐水泥、普通硅酸盐水沁或矿渣硅酸盐水泥,其强度等级不宜小于32
白水泥:白色硅酸盐水泥,其强度等级不宜小于32
3 砂:中粗砂,使用前要过筛子,其含泥量不应大于3%
4 矿物颜料(擦缝用) ,蜡、草酸
2 主要机具(工具) :2
1 主要机具:砂浆搅拌机、砂轮锯、磨石机2
2 主要工具 : 手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤) 、铁水平尺、弯角方尺、钢錾子、合金钢錾子、台钻、合金钢钻头、笤帚、钢丝刷3 作业条件 : 3
1 花岗石板块进场后,应侧立堆放在室内,光面相对、背面垫松木条,并在板下加垫木方
拆箱后详细核对品种、规格、数量等是否符合要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除
在铺设前,应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号
2 搭设好加工棚,安装好台钻及砂轮锯,并接通水电源
3 室内抹灰(包括立门口) 、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成
4 楼梯间内四周墙上已弹好+50 水平线及楼梯踏步标高线
5 施工操作前应画出铺设大理石的施工大样图
4 施工工艺 : 4

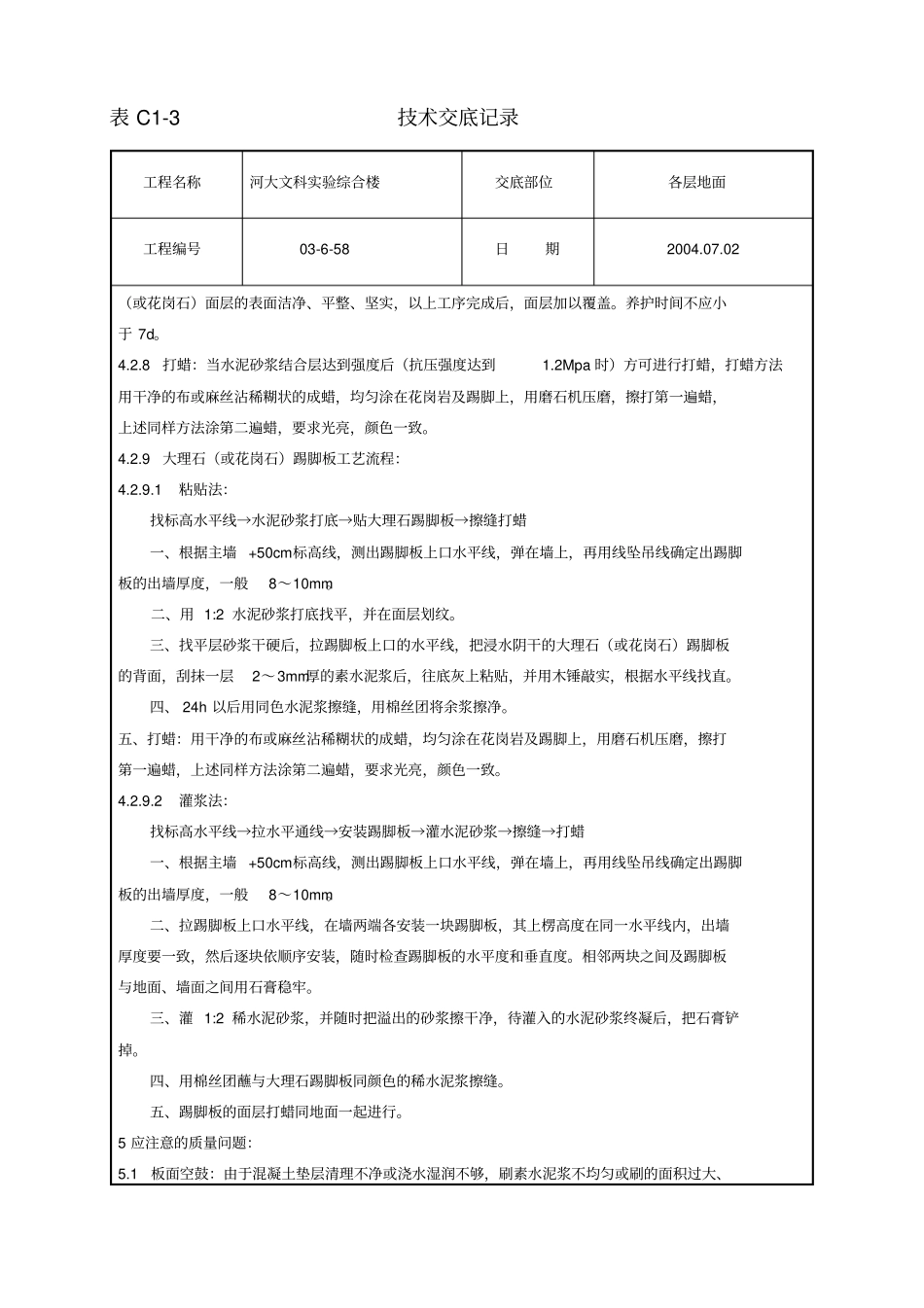

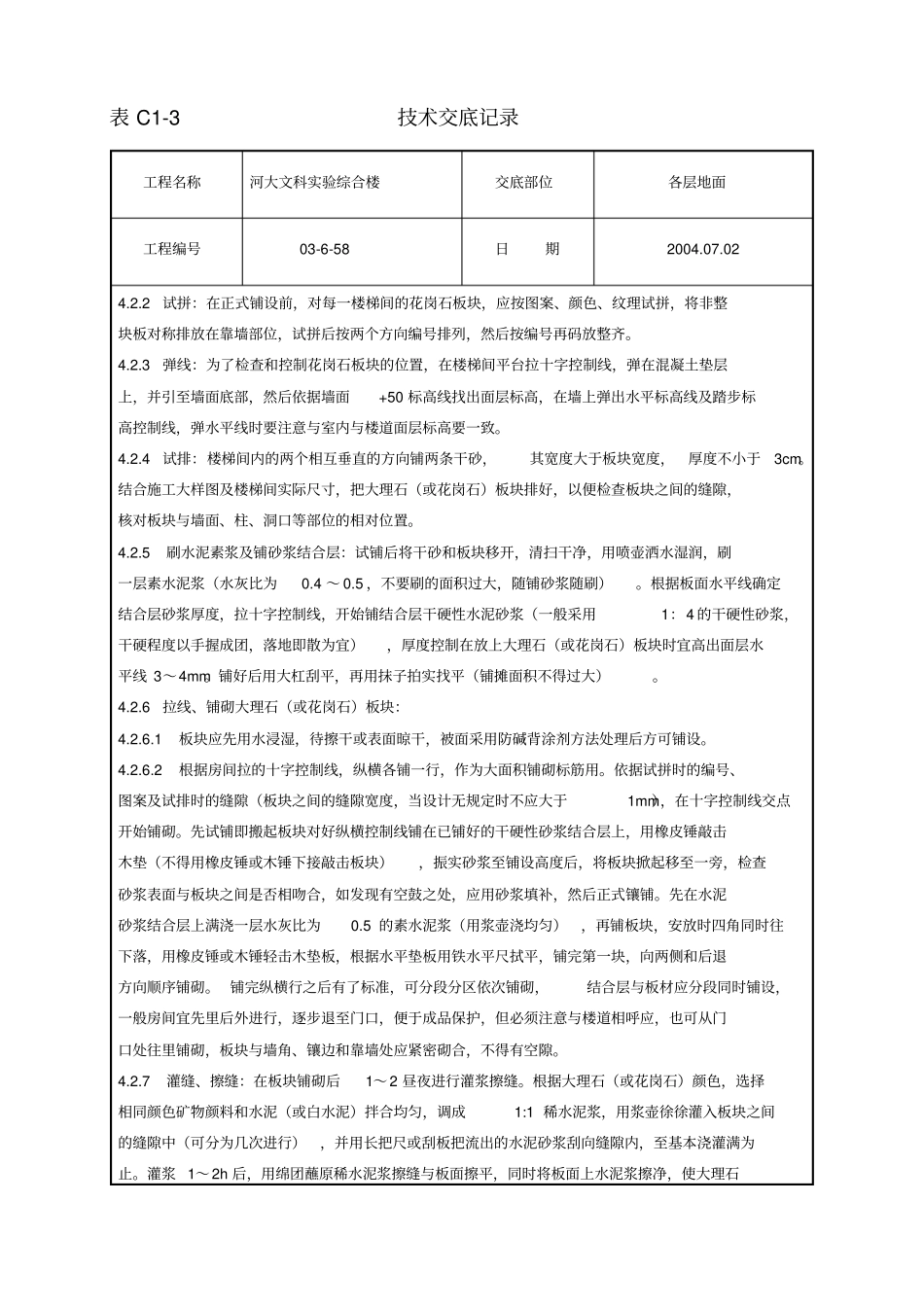

1 工艺流程 : 准备工作→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→拉线、铺花岗石板块→灌缝、擦缝→打蜡
2 操作工艺 : 4
1准备工作:4
1以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法、弄清洞口、边角等部位之间的关系
2基层处理:将地面垫层上的杂
