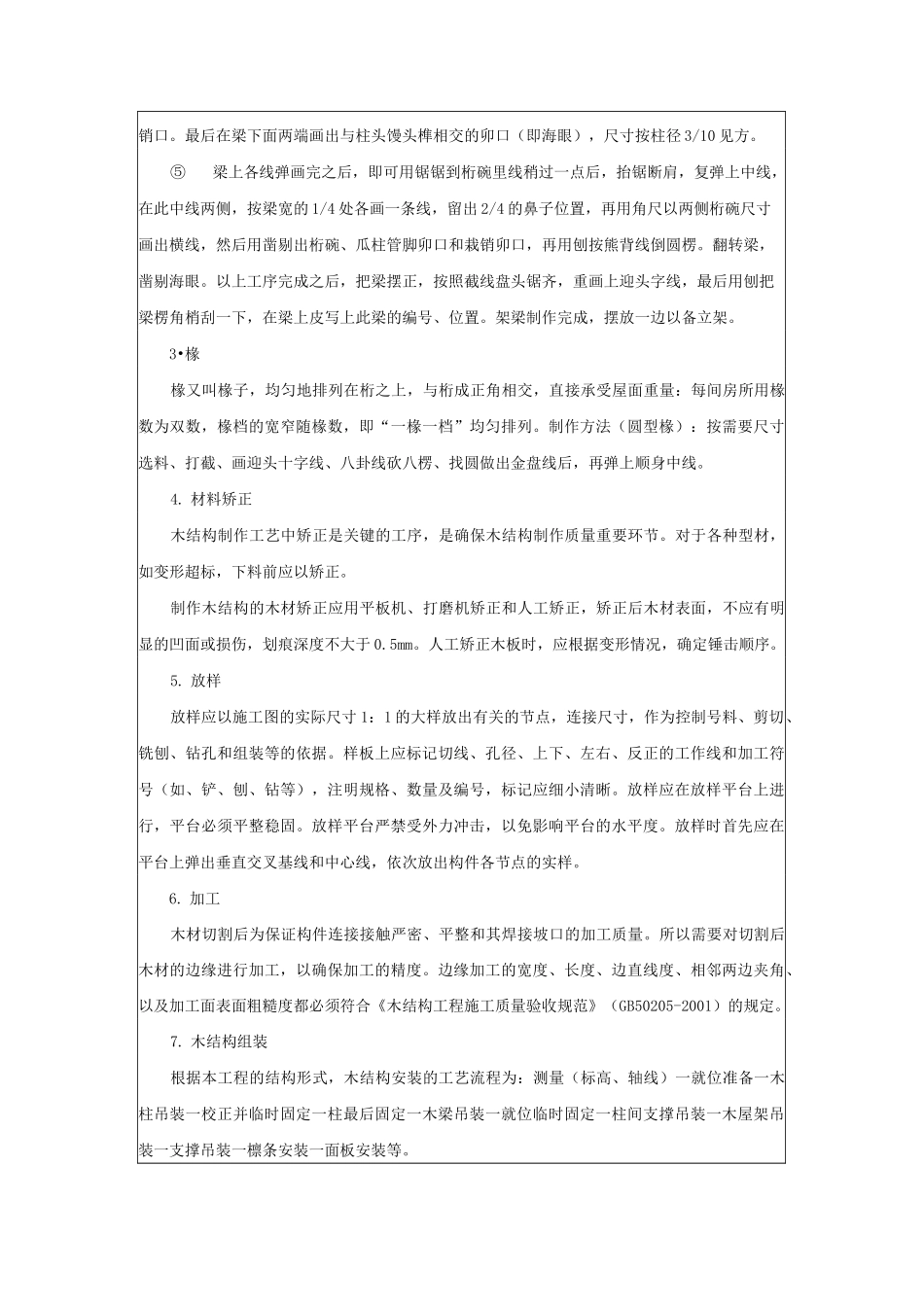

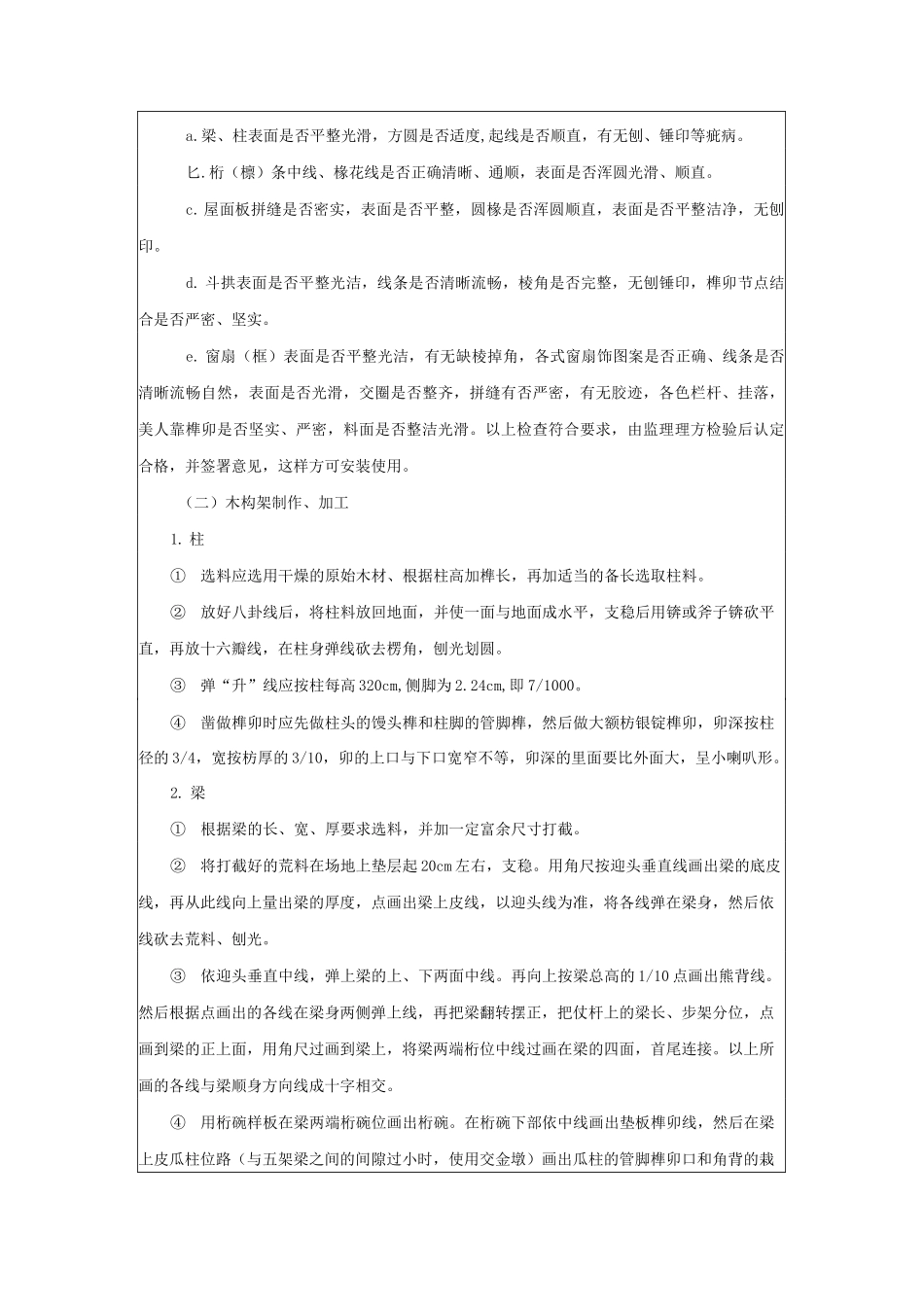

施工技术交底记录渝建竣-053-001工程名称****施工单位***交底时间年月日交底部位民俗院落交底内容木结构施工作业交底质量标准及执行规程规范:1.《建筑工地施工现场供用电安全规范》GB50194-2014;2.《施工现场临时用电安全技术规范》JGJ46-2005;3.《建筑工程施工质量验收统一标准》GB50300-2013;4.《建筑机械使用安全技术规程》JGJ33-2012;5.《建筑施工安全检查标准》JGJ59-2011;6.《古建筑修建工程施工与质量验收规范》JGJ159-2008;7.《木结构工程施工质量验收规范》GB50205-2001。安全操作事项:立柱安装完成后穿排枋施工前,在根据排枋高度,在立柱上端拉通设置① 16 以上麻绳作为安全带系挂处。高处作业必须正确使用劳保用品,大风及降雨期间严禁进行吊装作业和木结构架立作业。操作要点及技术措施:1、木结构施工工艺及流程木结构施工工艺如下:材料进场验收一木构架制作、加工一材料矫正一放样一加工一木结构组装一结构校正一围护结构制作安装一防腐处理一木结构涂饰。(一)材料进场验收在已经加工成成品构件的醒目位路,标注构件的位路、方向编码,并填写“构件制作检验记录表”,报请质量监理检验。质量检验主要是以下四个方面:①用仗杆和样板检查构件的外形尺寸、榫卯位路、大小及做法是否符合设计要求和质量标准。②用卡板检查构件的特殊形状,如卷杀等是否符合要求。③检查构件的编写是否正确,填写的件数是否一实物相符。④构件的构件的着重应注意以下方面:a.梁、柱表面是否平整光滑,方圆是否适度,起线是否顺直,有无刨、锤印等疵病。匕.桁(檩)条中线、椽花线是否正确清晰、通顺,表面是否浑圆光滑、顺直。c. 屋面板拼缝是否密实,表面是否平整,圆椽是否浑圆顺直,表面是否平整洁净,无刨印。d. 斗拱表面是否平整光洁,线条是否清晰流畅,棱角是否完整,无刨锤印,榫卯节点结合是否严密、坚实。e. 窗扇(框)表面是否平整光洁,有无缺棱掉角,各式窗扇饰图案是否正确、线条是否清晰流畅自然,表面是否光滑,交圈是否整齐,拼缝有否严密,有无胶迹,各色栏杆、挂落,美人靠榫卯是否坚实、严密,料面是否整洁光滑。以上检查符合要求,由监理理方检验后认定合格,并签署意见,这样方可安装使用。(二)木构架制作、加工1. 柱①选料应选用干燥的原始木材、根据柱高加榫长,再加适当的备长选取柱料。②放好八卦线后,将柱料放回地面,并使一面与地面成水平,支稳后用锛或斧子锛砍平直,再放十六瓣线,在柱身弹线砍去楞角...
