门急诊医技大楼工程人工挖孔桩专项方案编制人:审核人:审批人:兴润建设集团有限公司2016 年 4 月 20 日2 施工方案报审表B 3
1 工程名称门急诊医技大楼施工单位兴润建设集团有限公司致:萍乡市同济工程咨询监理有限公司(监理单位)我方已根据施工合同的有关规定完成了门急诊医技大楼工程的施工组织设计施工方案,现报上有关资料,请予审查和批准

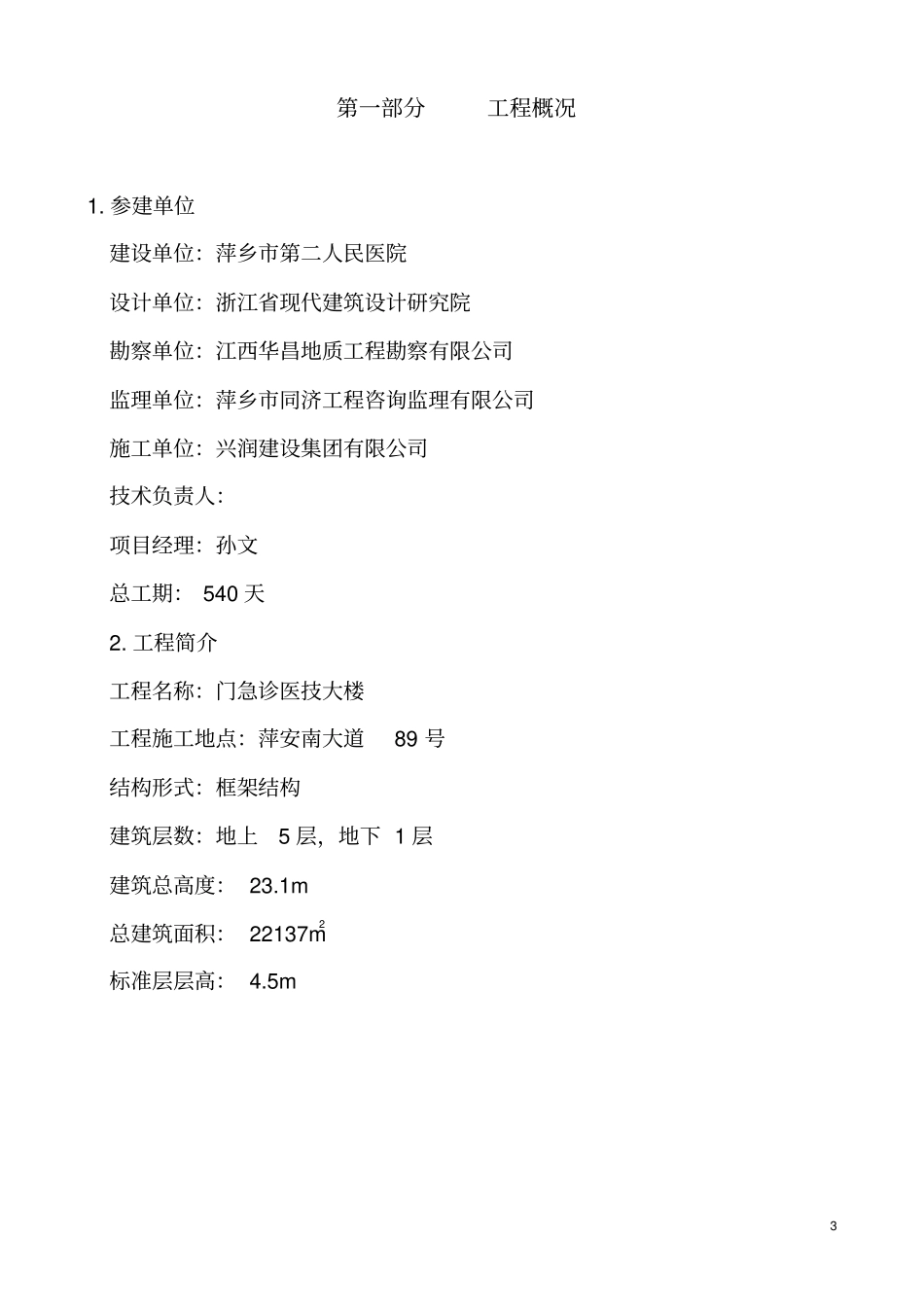

序号文件名编制人册数页数1 施工组织设计1 2 3 4 □ 有 □ 无附页施工单位(公章) :项目负责人(签字) :日期:专业监理工程师审核意见:专业监理工程师(签字) :日期:总监理工程师审核意见:监理单位(公章) :总监理工程师(签字) :日期:3 第一部分工程概况1
参建单位建设单位:萍乡市第二人民医院设计单位:浙江省现代建筑设计研究院勘察单位:江西华昌地质工程勘察有限公司监理单位:萍乡市同济工程咨询监理有限公司施工单位:兴润建设集团有限公司技术负责人:项目经理:孙文总工期: 540 天2
工程简介工程名称:门急诊医技大楼工程施工地点:萍安南大道89 号结构形式:框架结构建筑层数:地上5 层,地下 1 层建筑总高度: 23
1m 总建筑面积: 22137m2标准层层高: 4
5m 4 (一)、施工准备1、人工成孔桩孔, 井壁支护要根据该地区的土质特点、地下水分布情况,编制切实可行的施工方案,进行井壁支护的计算和设计
2、开挖前场地完成三通一平
地上、地下的电缆、管线、旧建筑物、设备基础等障碍物均已排除处理完毕
各项临时设施,如照明、动力、通力、安全设施准备就绪
3、熟悉施工图纸及场地的地下土质、水文地质资料,做到心中有数
4、按基础平面图,设置桩位轴线、定位点桩孔四周洒灰线,测定高程水准点
放线工序完成后,办理验收手续
5、按设计要求分段做好钢筋笼
6、全面开挖之前,有选择地先挖两个试验桩孔,分析土质、水文等有关情况,以此修改
