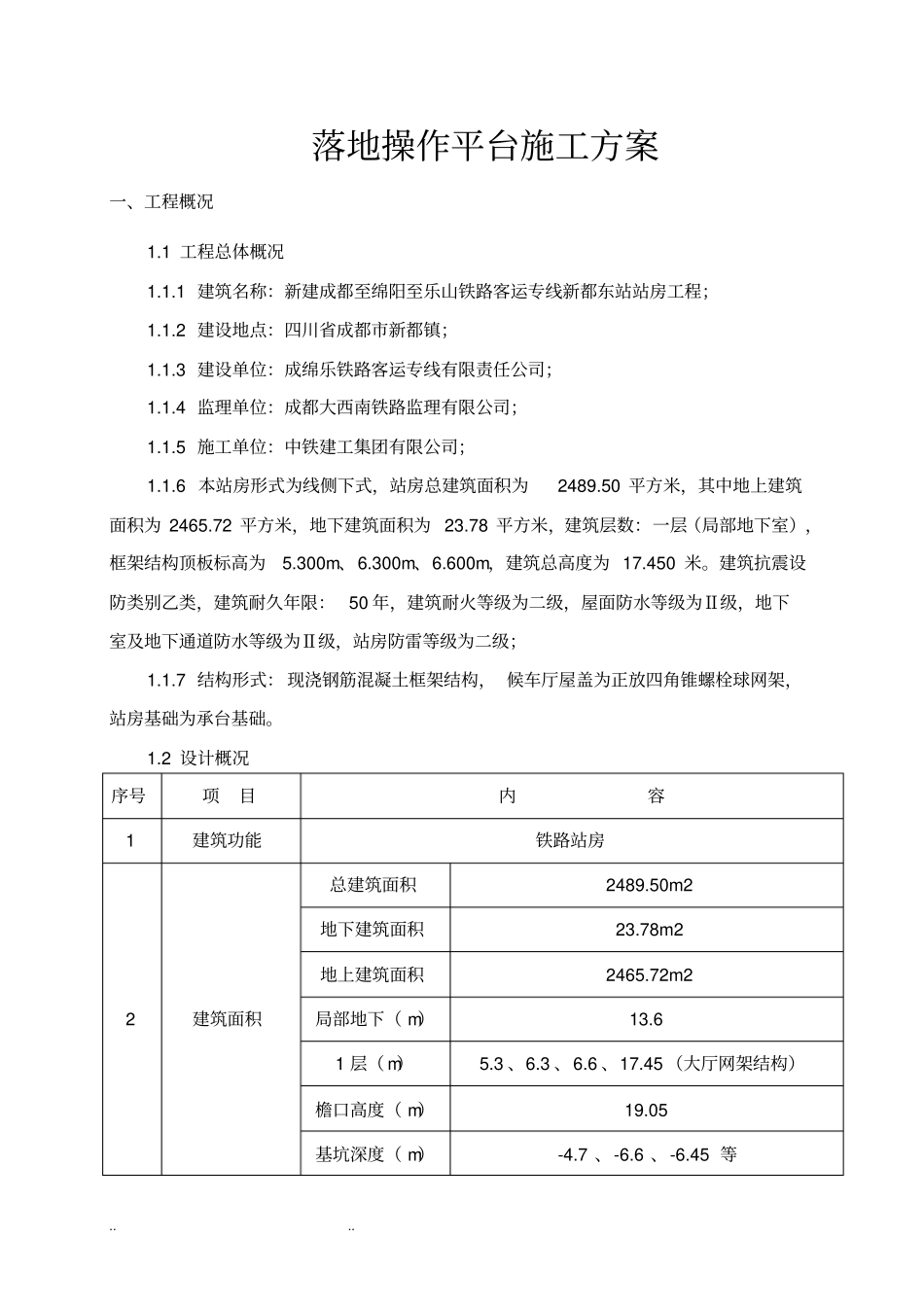

落地操作平台施工方案一、工程概况1
1 工程总体概况1
1 建筑名称:新建成都至绵阳至乐山铁路客运专线新都东站站房工程;1
2 建设地点:四川省成都市新都镇;1
3 建设单位:成绵乐铁路客运专线有限责任公司;1
4 监理单位:成都大西南铁路监理有限公司;1
5 施工单位:中铁建工集团有限公司;1
6 本站房形式为线侧下式,站房总建筑面积为2489
50 平方米,其中地上建筑面积为 2465
72 平方米,地下建筑面积为 23
78 平方米,建筑层数:一层(局部地下室),框架结构顶板标高为5
300m、6
300m、6
600m,建筑总高度为 17
建筑抗震设防类别乙类,建筑耐久年限: 50 年,建筑耐火等级为二级,屋面防水等级为Ⅱ级,地下室及地下通道防水等级为Ⅱ级,站房防雷等级为二级;1
7 结构形式: 现浇钢筋混凝土框架结构, 候车厅屋盖为正放四角锥螺栓球网架,站房基础为承台基础

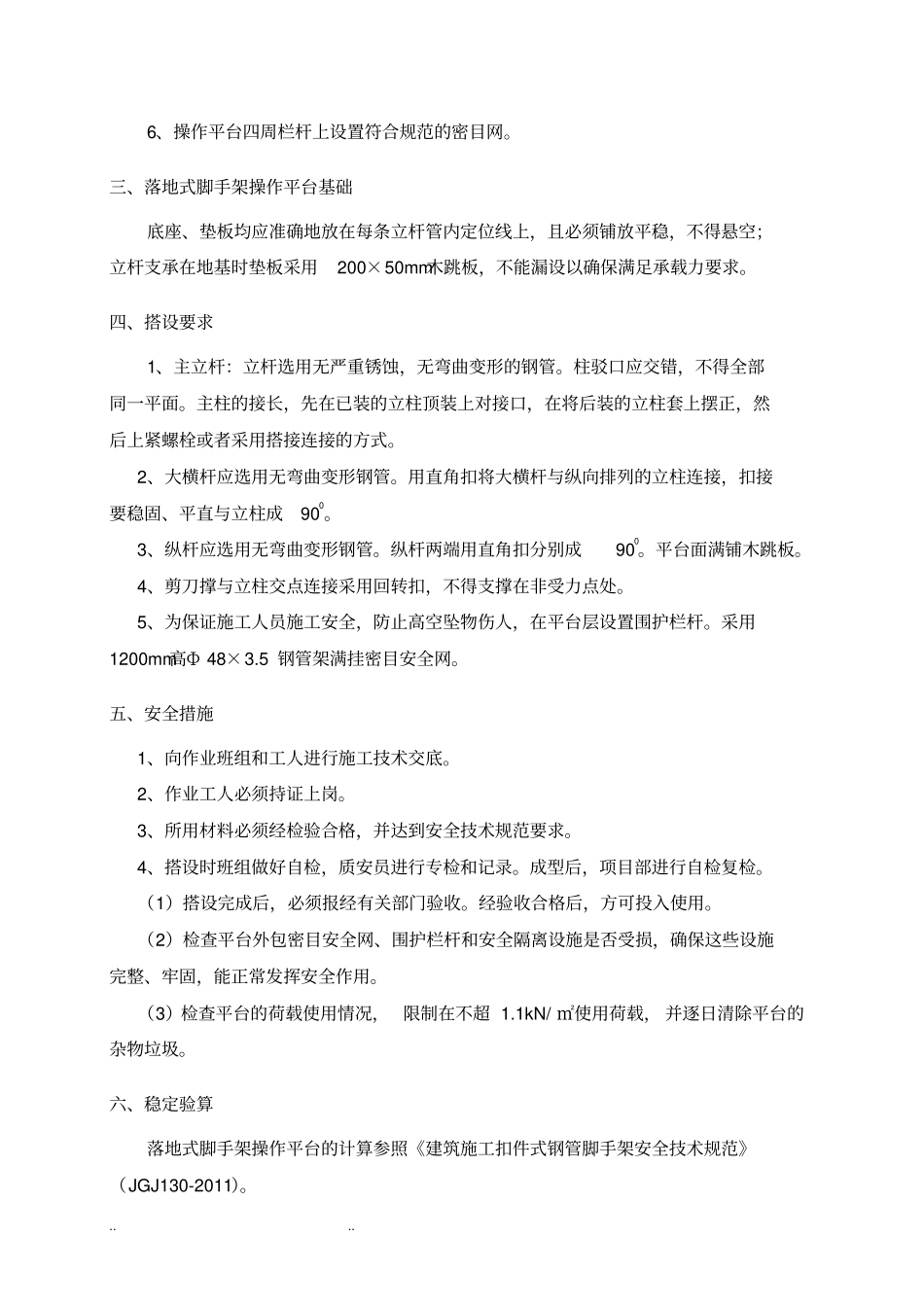

2 设计概况序号项目内容1 建筑功能铁路站房2 建筑面积总建筑面积2489
50m2 地下建筑面积23
78m2 地上建筑面积2465
72m2 局部地下( m)13
6 1 层( m)5
45 (大厅网架结构)檐口高度( m)19
05 基坑深度( m)-4

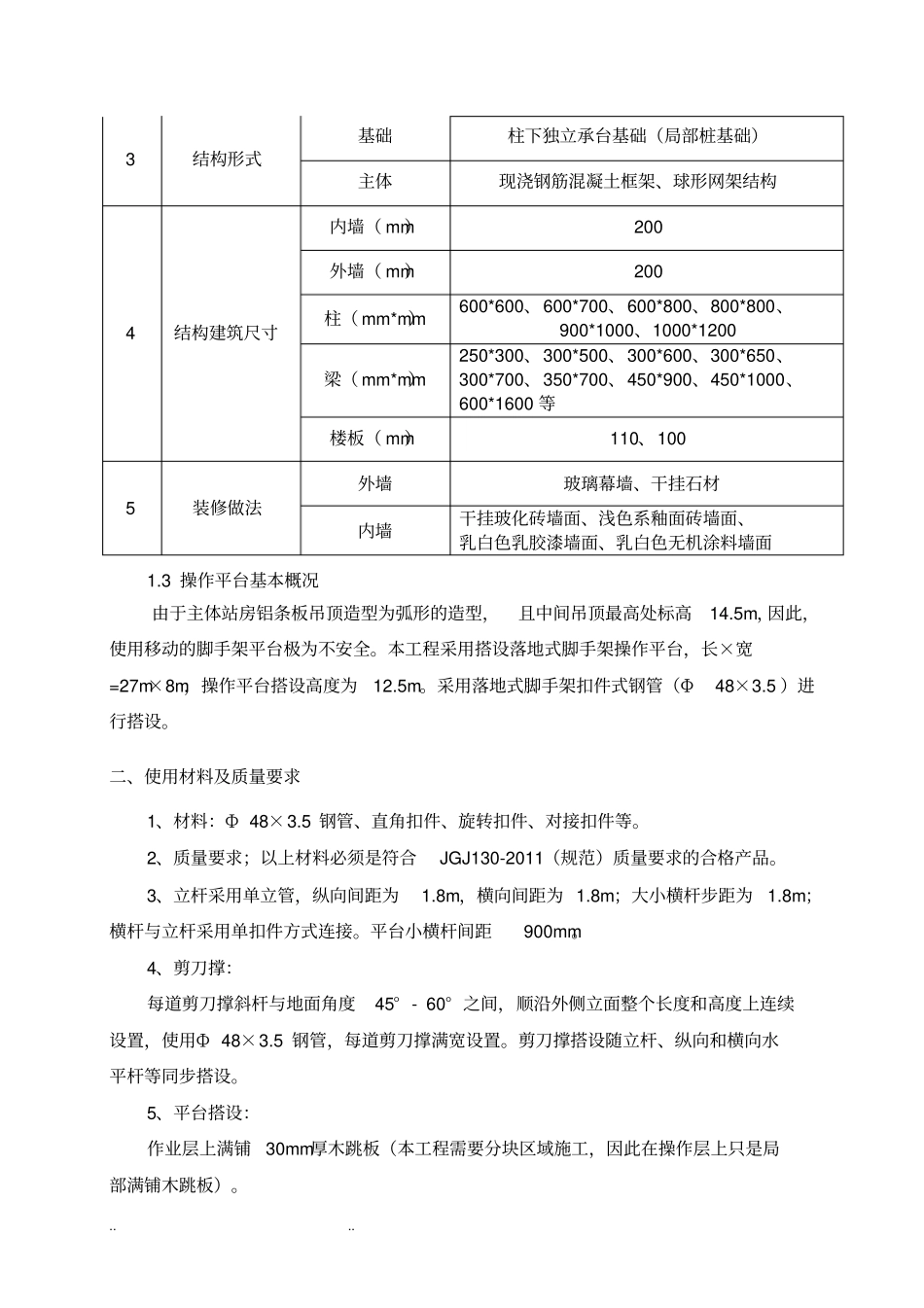

3 结构形式基础柱下独立承台基础(局部桩基础)主体现浇钢筋混凝土框架、球形网架结构4 结构建筑尺寸内墙( mm)200 外墙( mm)200 柱( mm*mm)600*600、600*700、600*800、800*800、900*1000、1000*1200 梁( mm*mm)250*300、300*500、300*600、300*650、300*700、350*700、450*900、450*1000、6
