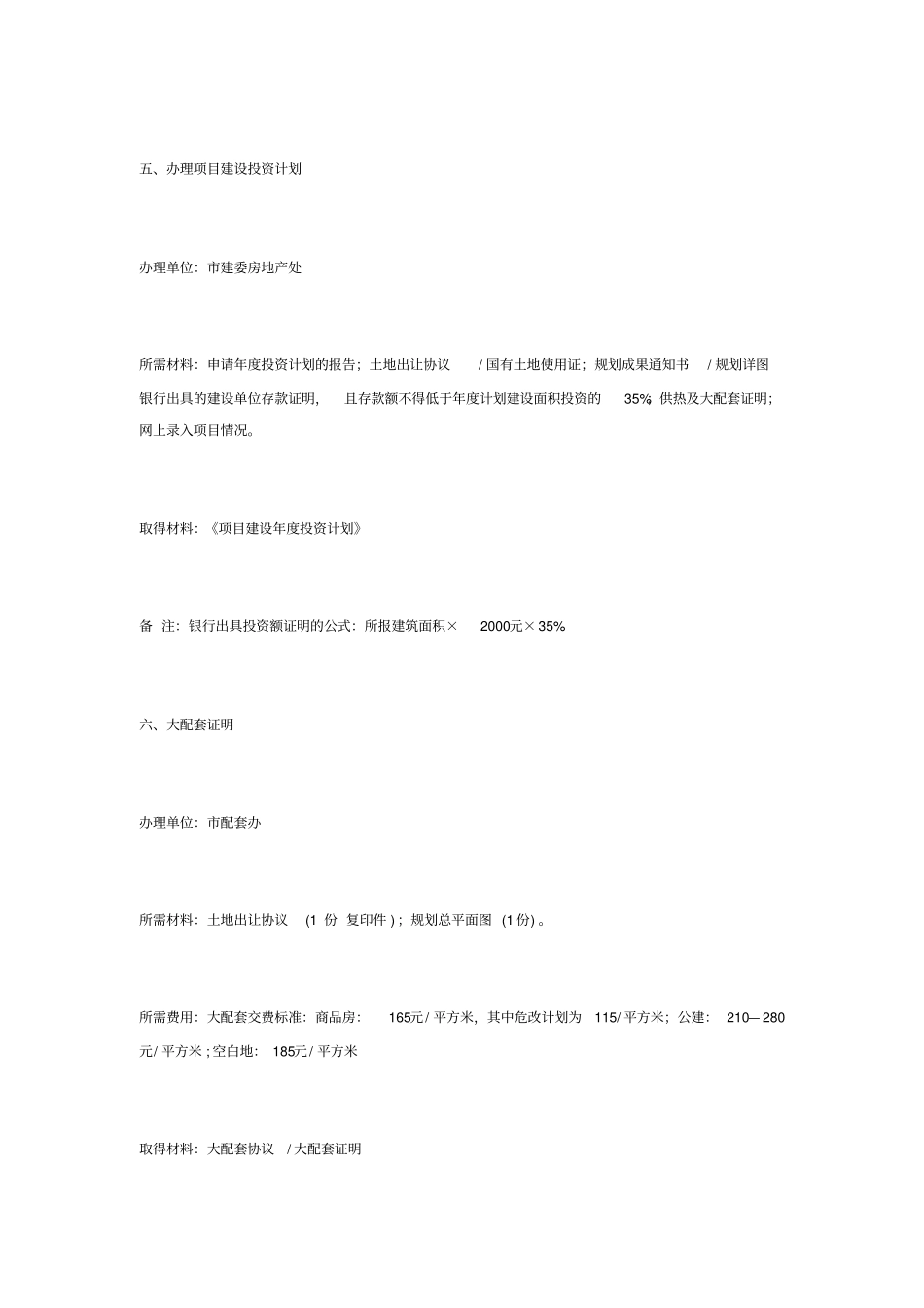

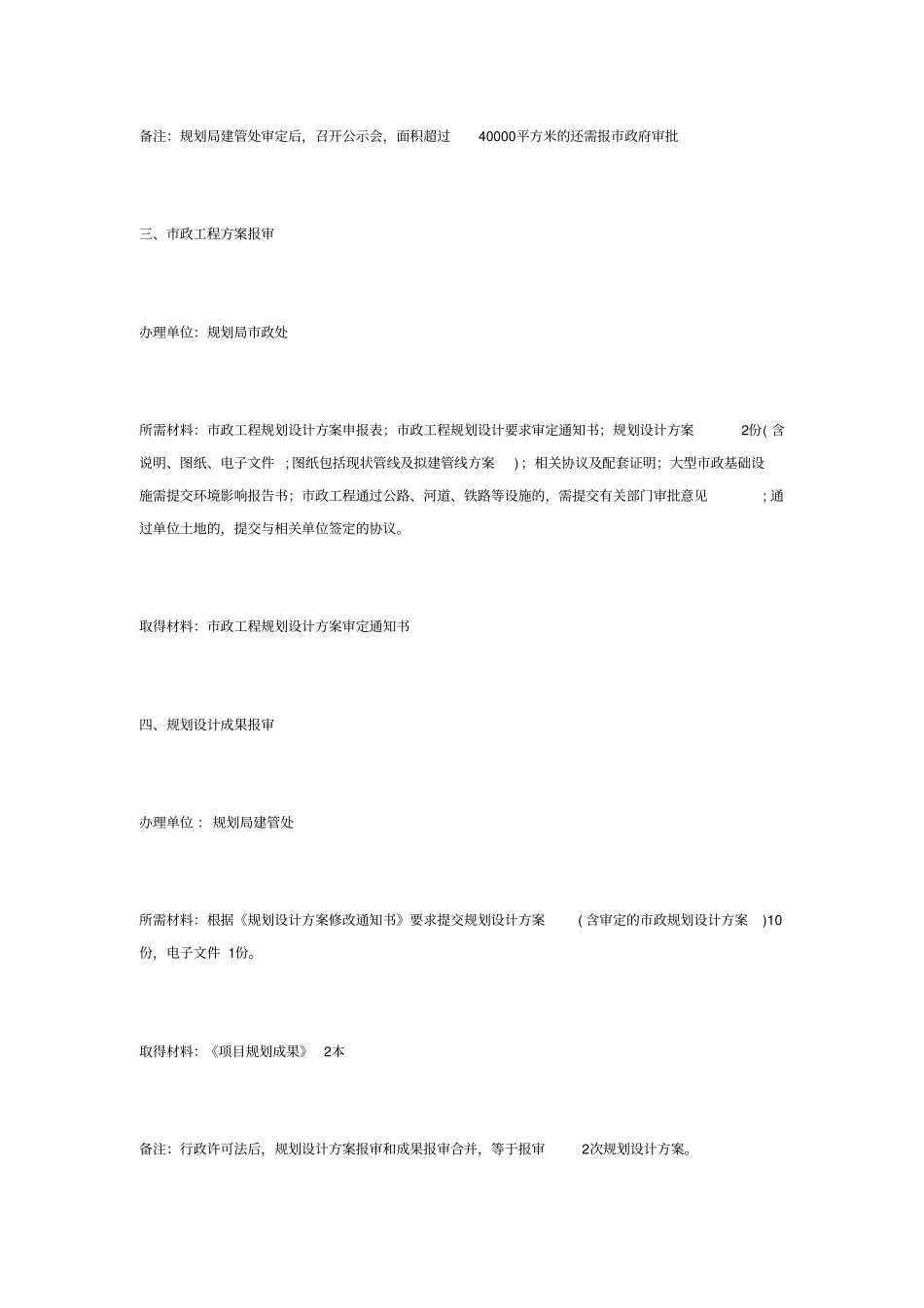

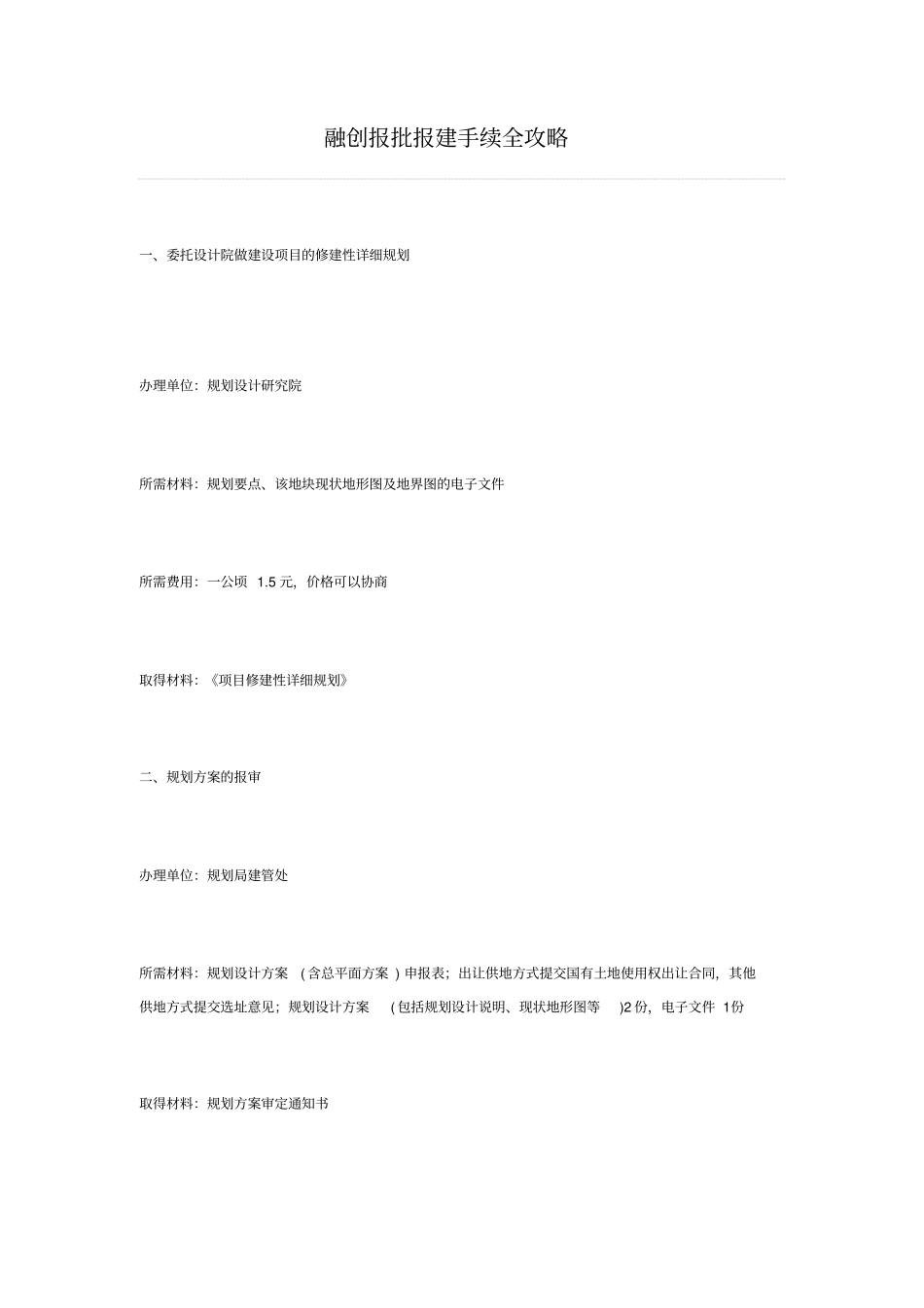

融创报批报建手续全攻略一、委托设计院做建设项目的修建性详细规划办理单位:规划设计研究院所需材料:规划要点、该地块现状地形图及地界图的电子文件所需费用:一公顷 1.5 元,价格可以协商取得材料:《项目修建性详细规划》二、规划方案的报审办理单位:规划局建管处所需材料:规划设计方案( 含总平面方案 ) 申报表;出让供地方式提交国有土地使用权出让合同,其他供地方式提交选址意见;规划设计方案( 包括规划设计说明、现状地形图等)2 份,电子文件 1份取得材料:规划方案审定通知书备注:规划局建管处审定后,召开公示会,面积超过40000平方米的还需报市政府审批三、市政工程方案报审办理单位:规划局市政处所需材料:市政工程规划设计方案申报表;市政工程规划设计要求审定通知书;规划设计方案2份( 含说明、图纸、电子文件 ; 图纸包括现状管线及拟建管线方案) ;相关协议及配套证明;大型市政基础设施需提交环境影响报告书;市政工程通过公路、河道、铁路等设施的,需提交有关部门审批意见; 通过单位土地的,提交与相关单位签定的协议。取得材料:市政工程规划设计方案审定通知书四、规划设计成果报审办理单位 :规划局建管处所需材料:根据《规划设计方案修改通知书》要求提交规划设计方案( 含审定的市政规划设计方案)10份,电子文件 1份。取得材料:《项目规划成果》 2本备注:行政许可法后,规划设计方案报审和成果报审合并,等于报审2次规划设计方案。五、办理项目建设投资计划办理单位:市建委房地产处所需材料:申请年度投资计划的报告;土地出让协议/ 国有土地使用证;规划成果通知书/ 规划详图银行出具的建设单位存款证明,且存款额不得低于年度计划建设面积投资的35%;供热及大配套证明;网上录入项目情况。取得材料:《项目建设年度投资计划》备 注:银行出具投资额证明的公式:所报建筑面积×2000元×35%六、大配套证明办理单位:市配套办所需材料:土地出让协议 (1 份 复印件 ) ;规划总平面图 (1 份) 。所需费用:大配套交费标准:商品房:165元/ 平方米,其中危改计划为115/ 平方米;公建: 210— 280元/ 平方米 ; 空白地: 185元/ 平方米取得材料:大配套协议/ 大配套证明备 注:大配套首期付款 20%,面积较大的可协商先交纳12% 七、小配套证明办理单位:区建委配套办所需材料:投资计划;土地出让协议及土地证;书面申请;规划总平图。所需费用: 70元/ 平米 按照投资计划上...
