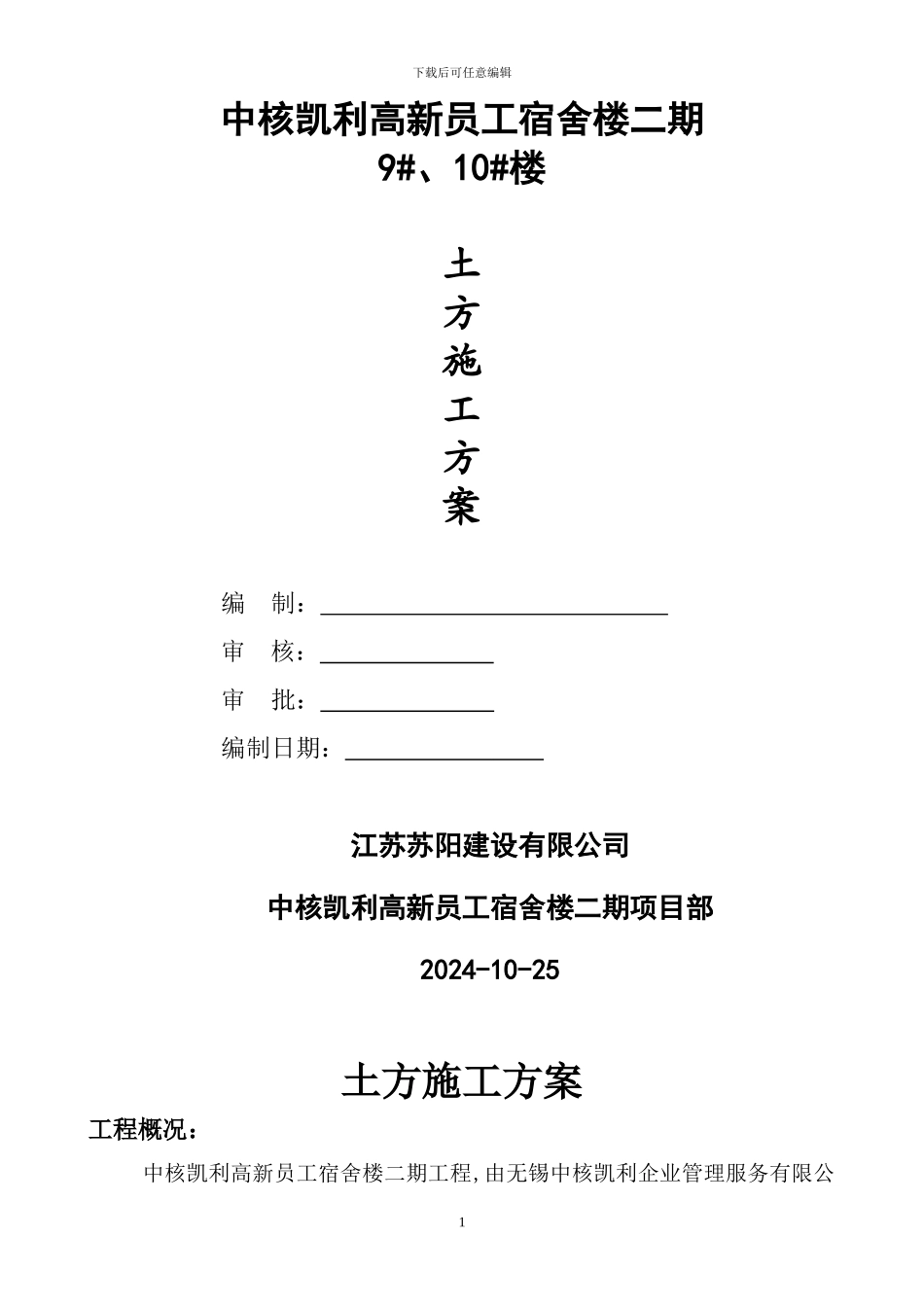

下载后可任意编辑中核凯利高新员工宿舍楼二期9#、10#楼土方施工方案编 制: 审 核: 审 批: 编制日期: 江苏苏阳建设有限公司中核凯利高新员工宿舍楼二期项目部2024-10-25土方施工方案工程概况:中核凯利高新员工宿舍楼二期工程,由无锡中核凯利企业管理服务有限公1下载后可任意编辑司投资兴建,位于无锡新区梅村镇梅育路南、新友南路西,建筑总面积26536
7m2,本工程本工程共有 2 个单体楼号分别为 9#、10#综合楼组成,均为框剪结构

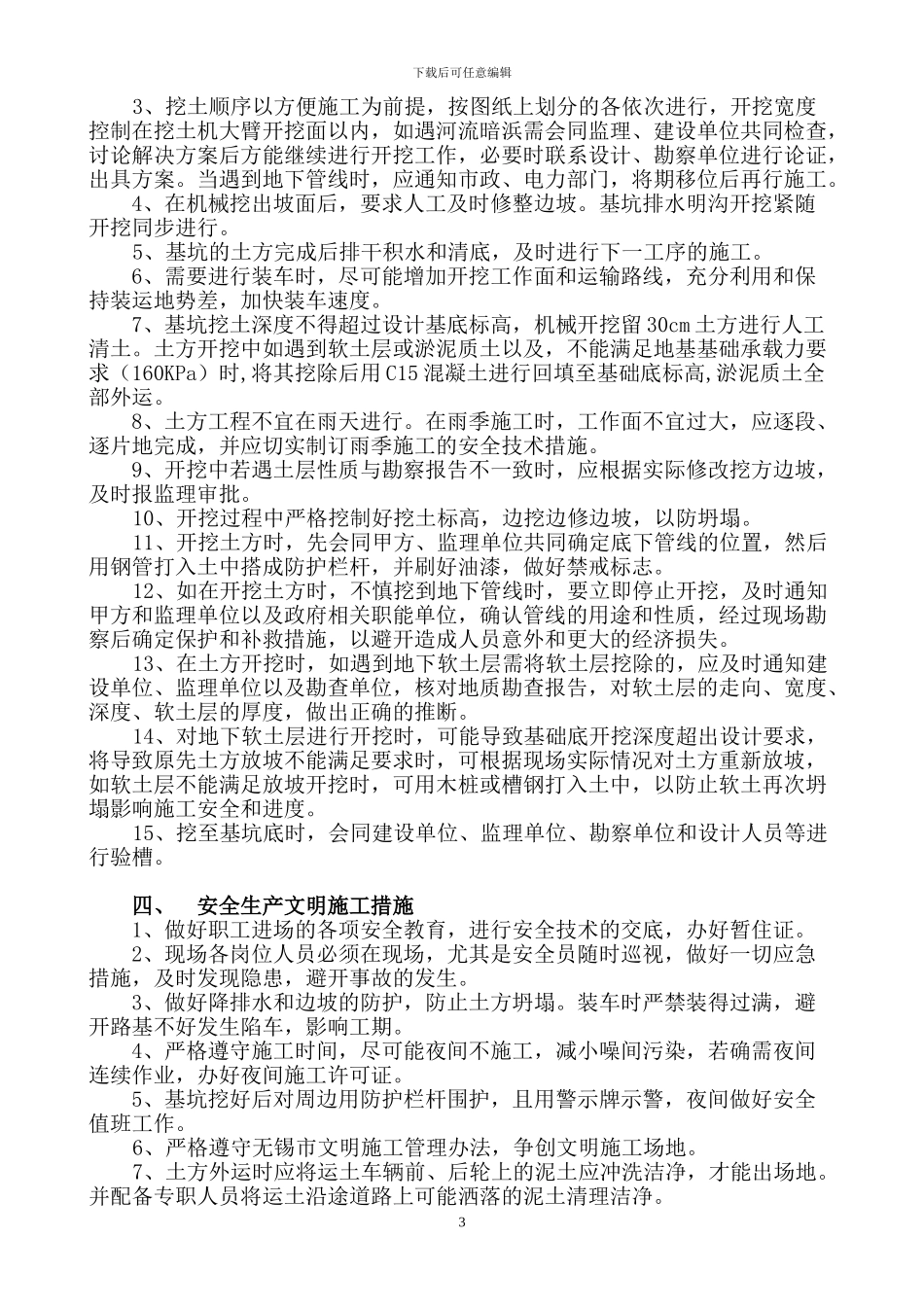

相对标高±0
000 相当于绝对标高为 4
4 米,建筑结构的安全等级为二级,结构的设计使用年限为 50 年,按抗震设防六度设防,丙类建筑,设计基本地震加速度为 0
05g,设计地震分组为第一组,建筑物场地类别为Ⅲ类场地,特征周期 Tg=0
45s,具体详地质报告,地基设计等级为乙级,屋面防水等级为Ⅱ级,耐火等级为二级,建筑类别为二类居住建筑(非住宅)
由国家综合总承包壹级资质企业江苏苏阳建设有限公司负责工程的土建施工任务,监理单位为苏州三联建设顾问有限公司

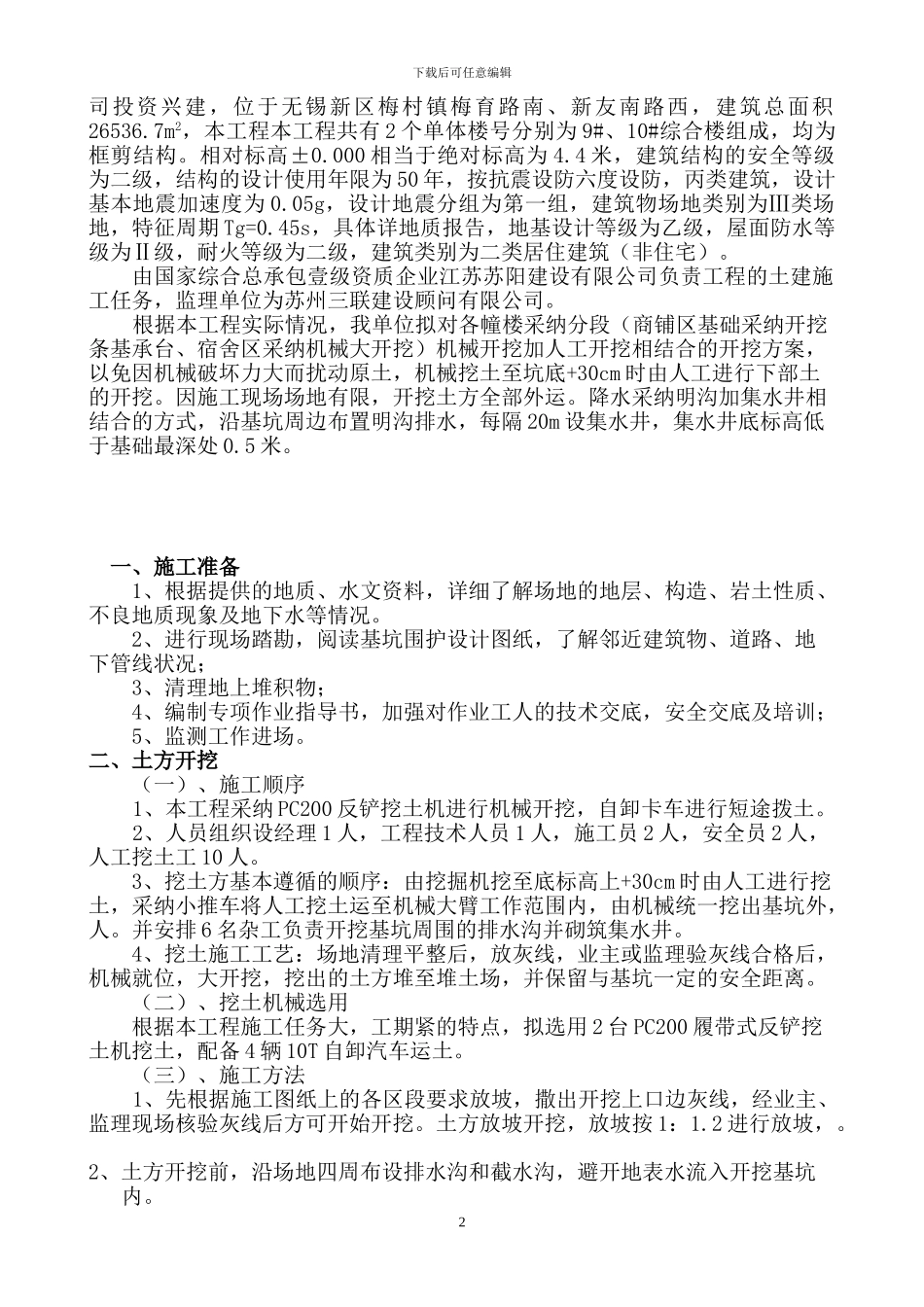

根据本工程实际情况,我单位拟对各幢楼采纳分段(商铺区基础采纳开挖条基承台、宿舍区采纳机械大开挖)机械开挖加人工开挖相结合的开挖方案,以免因机械破坏力大而扰动原土,机械挖土至坑底+30cm 时由人工进行下部土的开挖
因施工现场场地有限,开挖土方全部外运
降水采纳明沟加集水井相结合的方式,沿基坑周边布置明沟排水,每隔 20m 设集水井,集水井底标高低于基础最深处 0
一、施工准备 1、根据提供的地质、水文资料,详细了解场地的地层、构造、岩土性质、不良地质现象及地下水等情况
2、进行现场踏勘,阅读基坑围护设计图纸,了解邻近建筑物、道路、地下管线状况; 3、清理地上堆积物; 4、编制专项作业指导书,加强对作业工人的技术交底,安全交底及培训; 5、监测工作进场
二、土方开挖 (一
