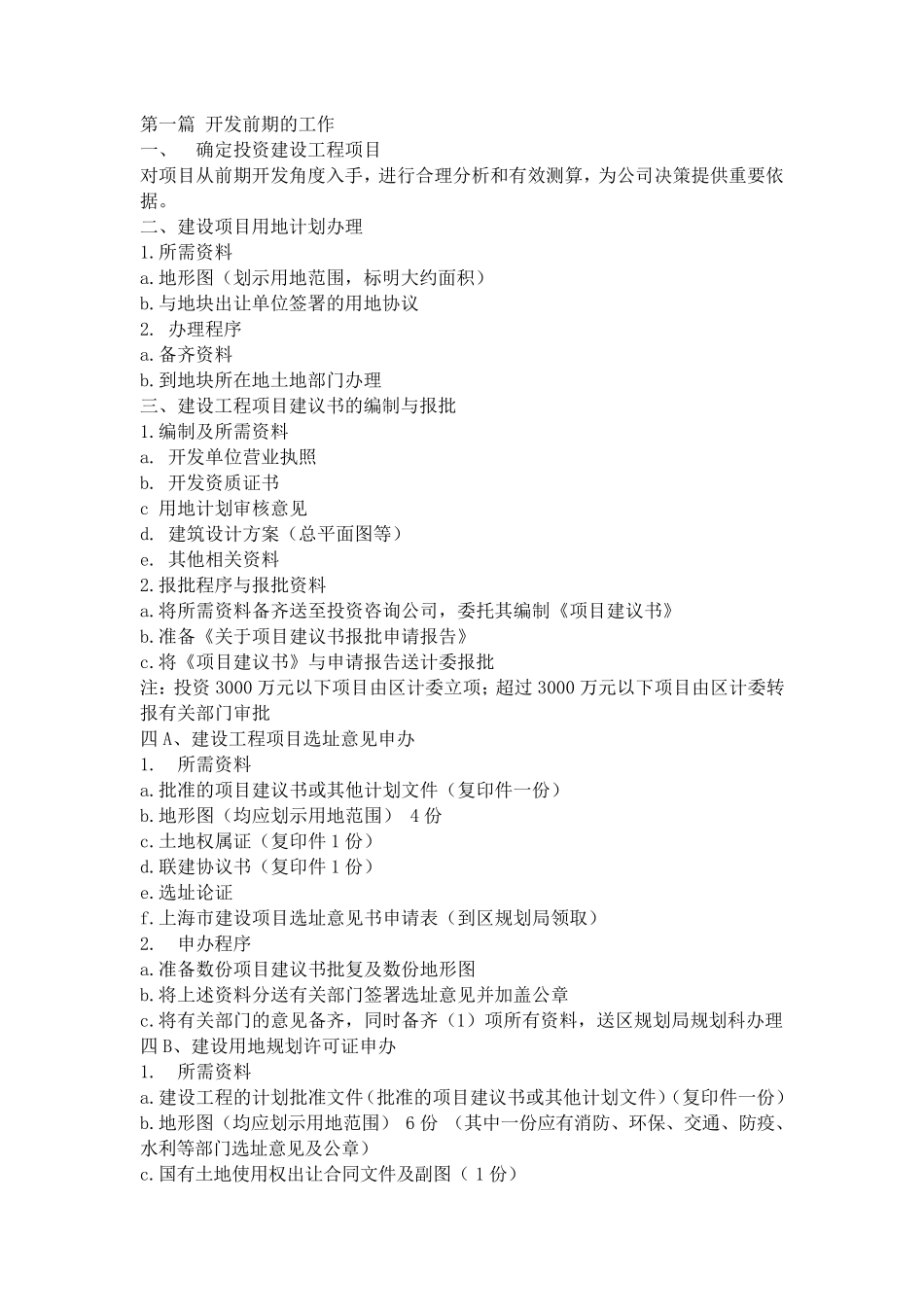

第一篇 开发前期的工作 一、 确定投资建设工程项目 对项目从前期开发角度入手,进行合理分析和有效测算,为公司决策提供重要依据
二、建设项目用地计划办理 1
所需资料 a
地形图(划示用地范围,标明大约面积) b
与地块出让单位签署的用地协议 2
办理程序 a
备齐资料 b
到地块所在地土地部门办理 三、建设工程项目建议书的编制与报批 1
编制及所需资料 a
开发单位营业执照 b
开发资质证书 c 用地计划审核意见 d
建筑设计方案(总平面图等) e
其他相关资料 2
报批程序与报批资料 a
将所需资料备齐送至投资咨询公司,委托其编制《项目建议书》 b
准备《关于项目建议书报批申请报告》 c
将《项目建议书》与申请报告送计委报批 注:投资 3000 万元以下项目由区计委立项;超过3000 万元以下项目由区计委转报有关部门审批 四A、建设工程项目选址意见申办 1
所需资料 a
批准的项目建议书或其他计划文件(复印件一份) b
地形图(均应划示用地范围) 4 份 c
土地权属证(复印件1 份) d
联建协议书(复印件1 份) e
选址论证 f
上海 市 建设项目选址意见书申请表 (到区规 划局 领 取 ) 2
申办程序 a
准备数 份项目建议书批复及数 份地形图 b
将上述 资料分送有关部门签署选址意见并 加 盖 公章 c
将有关部门的意见备齐,同 时 备齐(1)项所有资料,送区规 划局 规 划科 办理 四B、建设用地规 划许 可 证申办 1
所需资料 a
建设工程的计划批准文件(批准的项目建议书或其他计划文件)(复印件一份) b
地形图(均应划示用地范围) 6 份 (其中 一份应有消 防 、环 保 、交 通 、防 疫 、水 利 等部门选址意见及公章 ) c
国 有土地使 用权出让合同 文件及副 图( 1 份) d
上海市建设项目选址意见书申请表(到区规划局领取
