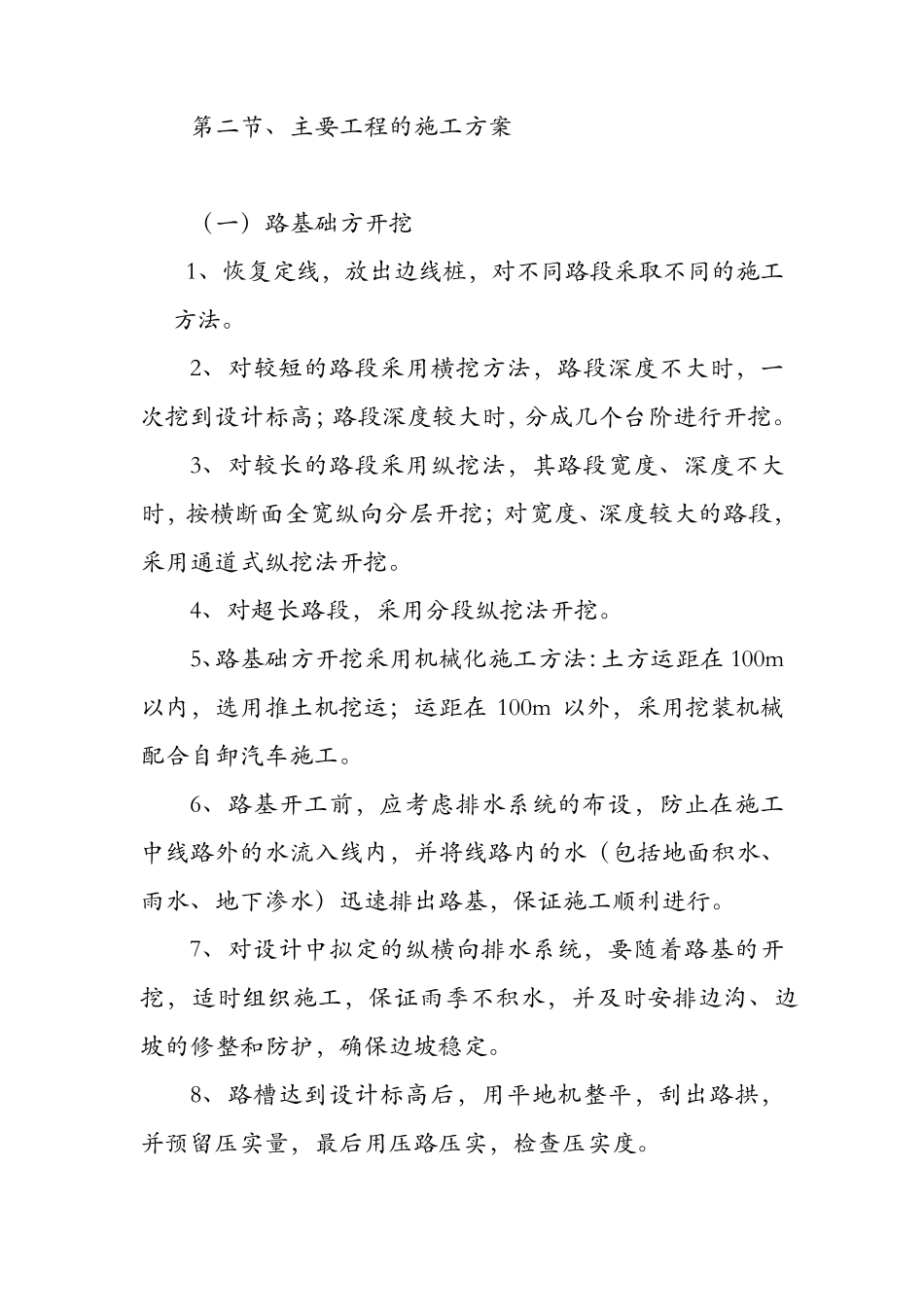

第 二 节 、 主 要 工 程 的 施 工 方 案 ( 一 ) 路 基 础 方 开 挖 1、 恢 复 定 线 , 放 出 边 线 桩 , 对 不 同 路 段 采 取 不 同 的 施 工方 法
2、 对 较 短 的 路 段 采 用 横 挖 方 法 , 路 段 深 度 不 大 时 , 一次 挖 到 设 计 标 高 ;路 段 深 度 较 大 时 ,分 成 几 个 台 阶 进 行 开 挖
3、 对 较 长 的 路 段 采 用 纵 挖 法 , 其 路 段 宽 度 、 深 度 不 大时 ,按 横 断 面 全 宽 纵 向 分 层 开 挖 ;对 宽 度 、深 度 较 大 的 路 段 ,采 用 通 道 式 纵 挖 法 开 挖
4、 对 超 长 路 段 , 采 用 分 段 纵 挖 法 开 挖
5、路 基 础 方 开 挖 采 用 机 械 化 施 工 方 法 :土 方 运 距 在 100m以 内 , 选 用 推 土 机 挖 运 ; 运 距 在 100m 以 外 , 采 用 挖 装 机 械配 合 自 卸 汽 车 施 工
6、 路 基 开 工 前 , 应 考 虑 排 水 系 统 的 布 设 , 防 止 在 施 工中 线 路 外 的 水 流 入 线 内 , 并 将 线 路 内 的 水 ( 包 括 地 面 积 水 、雨 水 、 地 下 渗 水 ) 迅 速 排 出 路 基 , 保 证 施 工 顺 利 进 行
7、 对 设 计 中 拟 定 的 纵 横 向 排 水 系 统 , 要 随 着 路 基 的 开挖 , 适 时 组 织施 工 , 保 证 雨 季不 积 水 , 并 及时 安排 边 沟、 边坡的 修整和防 护, 确保 边 坡稳定
8、 路 槽达到 设 计 标 高 后, 用 平地 机 整平, 刮出 路 拱,并 预留压实量, 最后用 压路 压实, 检查压实度

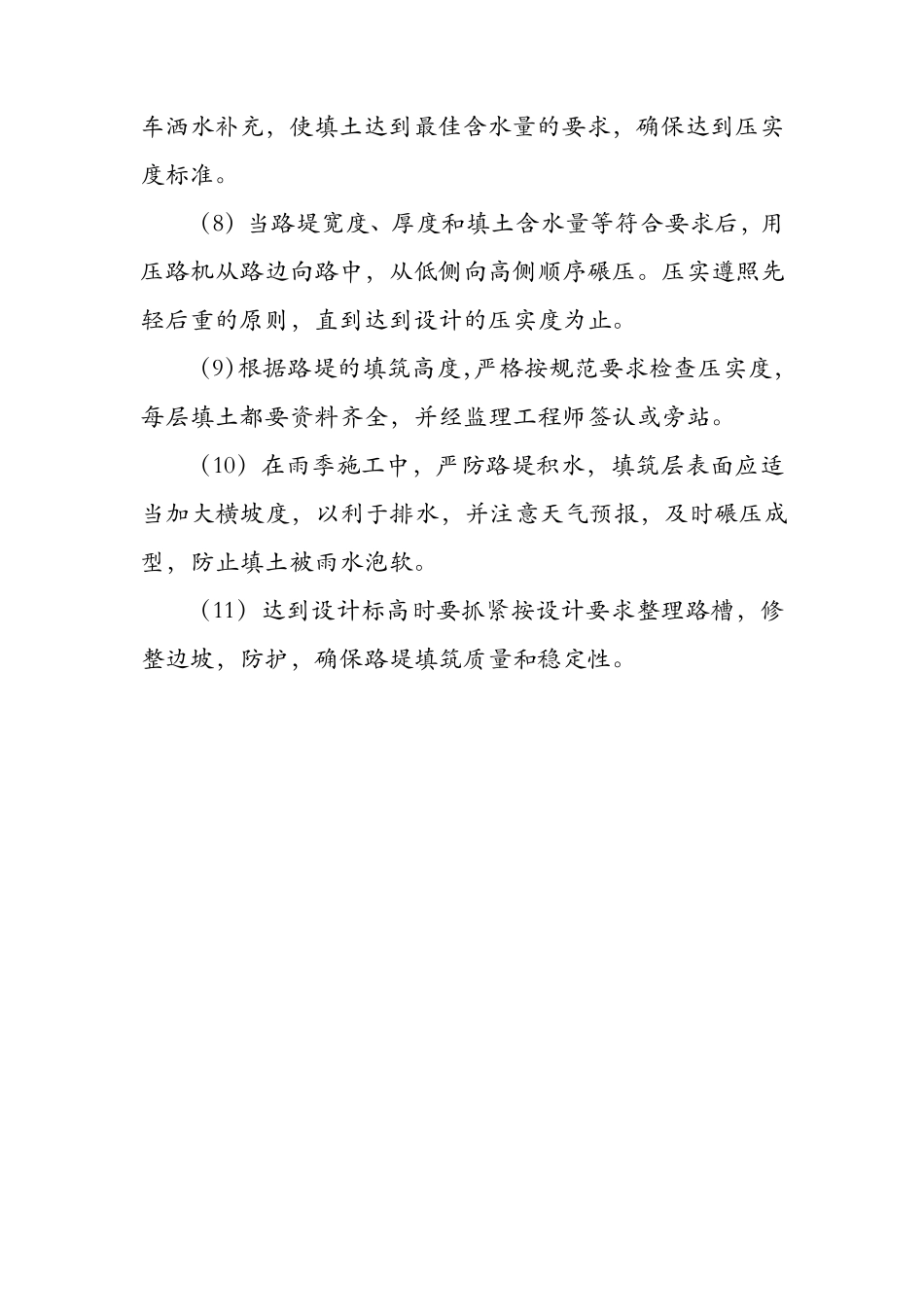

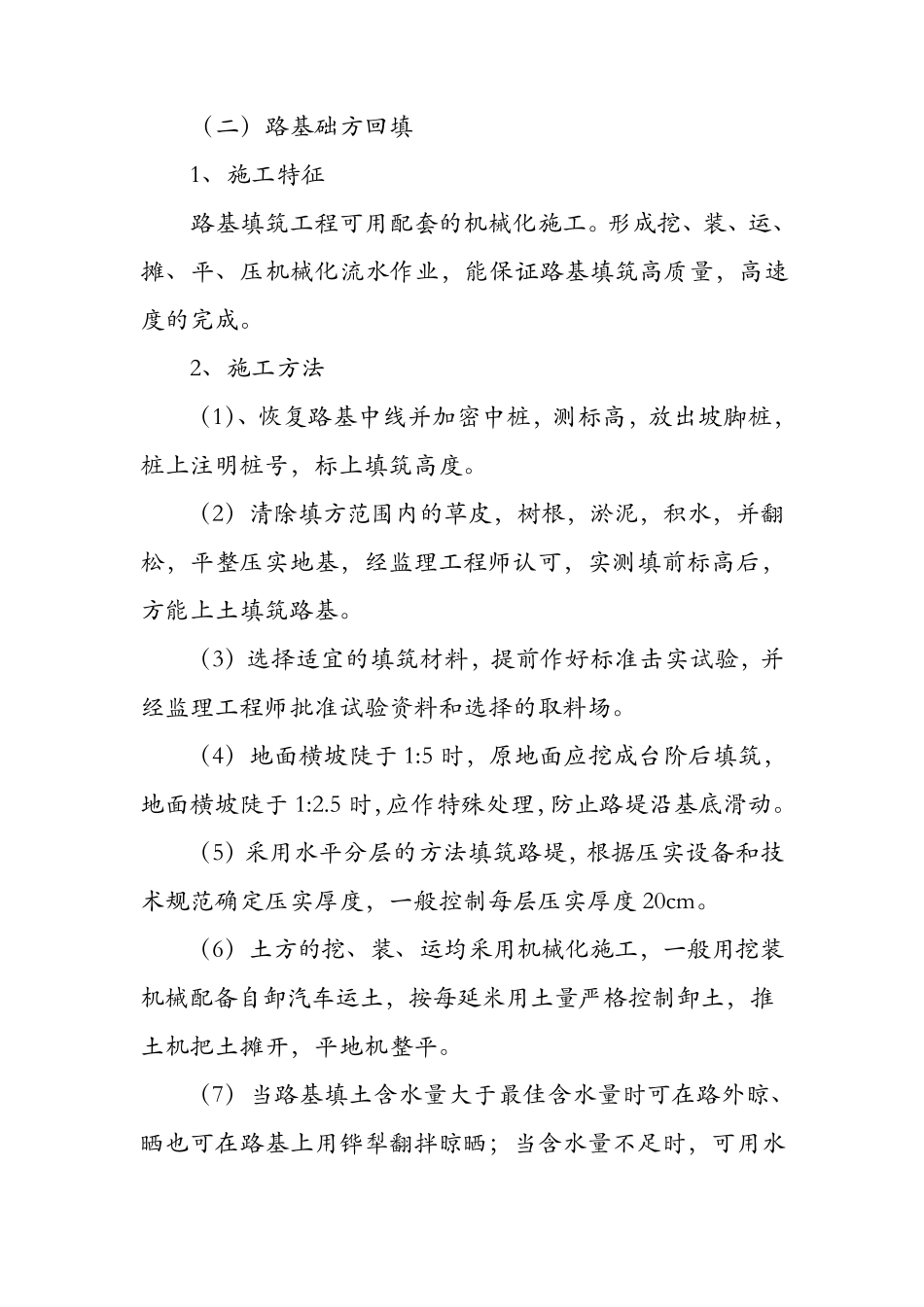

( 二 ) 路 基 础
