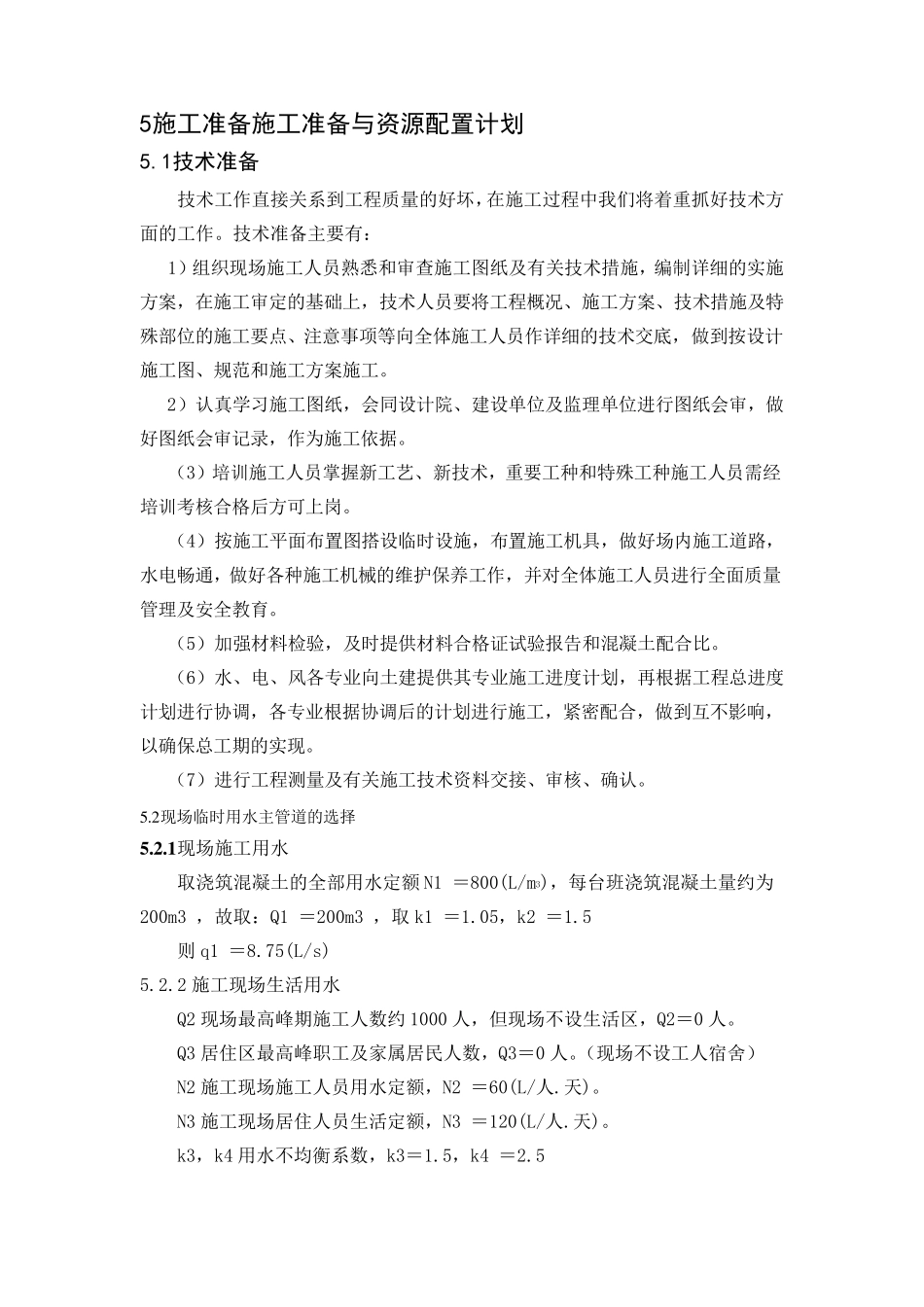

5施工准备施工准备与资源配置计划 5
1技术准备 技术工作直接关系到工程质量的好坏,在施工过程中我们将着重抓好技术方面的工作
技术准备主要有: 1)组织现场施工人员熟悉和审查施工图纸及有关技术措施,编制详细的实施方案,在施工审定的基础上,技术人员要将工程概况、施工方案、技术措施及特殊部位的施工要点、注意事项等向全体施工人员作详细的技术交底,做到按设计施工图、规范和施工方案施工
2)认真学习施工图纸,会同设计院、建设单位及监理单位进行图纸会审,做好图纸会审记录,作为施工依据
(3)培训施工人员掌握新工艺、新技术,重要工种和特殊工种施工人员需经培训考核合格后方可上岗
(4)按施工平面布置图搭设临时设施,布置施工机具,做好场内施工道路,水电畅通,做好各种施工机械的维护保养工作,并对全体施工人员进行全面质量管理及安全教育
(5)加强材料检验,及时提供材料合格证试验报告和混凝 土 配 合比
(6)水、电、风 各专 业 向土 建提供其 专 业 施工进度 计划 ,再 根 据工程总 进度计划 进行协 调 ,各专 业 根 据协 调 后的计划 进行施工,紧 密 配 合,做到互 不 影 响 ,以 确 保总 工期 的实现
(7)进行工程测 量及有关施工技术资 料交接、审核、确 认

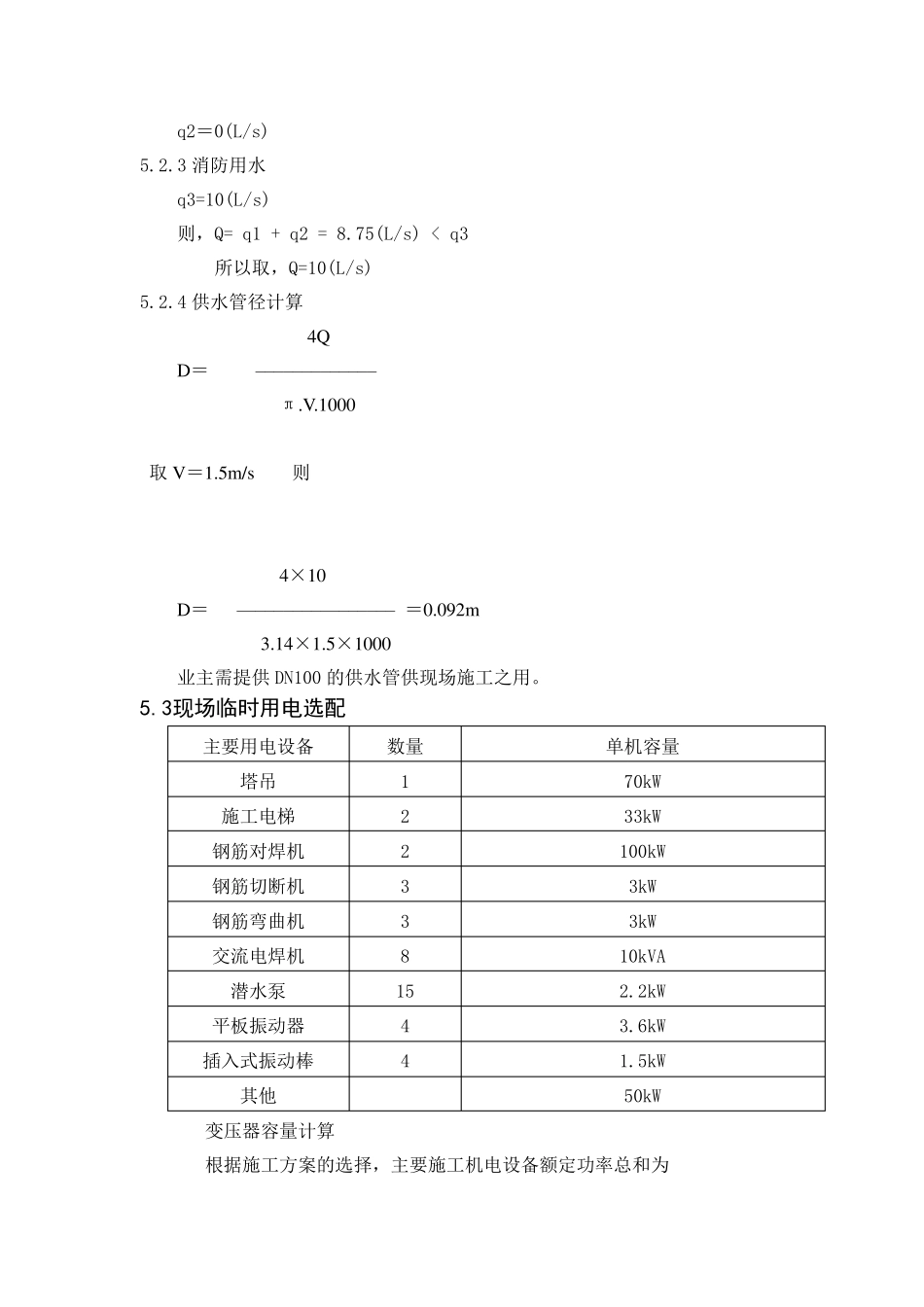

2 现场临时用 水主管道的选 择 5
1 现场施工用 水 取 浇 筑 混凝 土 的全部用 水定额 N1 = 800(L/m3),每 台 班 浇 筑 混凝 土 量约 为200m3 ,故 取 :Q1 = 200m3 ,取 k1 = 1
05,k2 = 1
5 则 q1 = 8
75(L/s) 5
2 施工现场生 活 用 水 Q2 现场最 高 峰 期 施工人数 约 1000 人,但 现场不 设生 活 区 ,Q2= 0 人
Q3 居 住 区 最 高 峰 职 工及家 属 居 民 人数 ,Q3=
