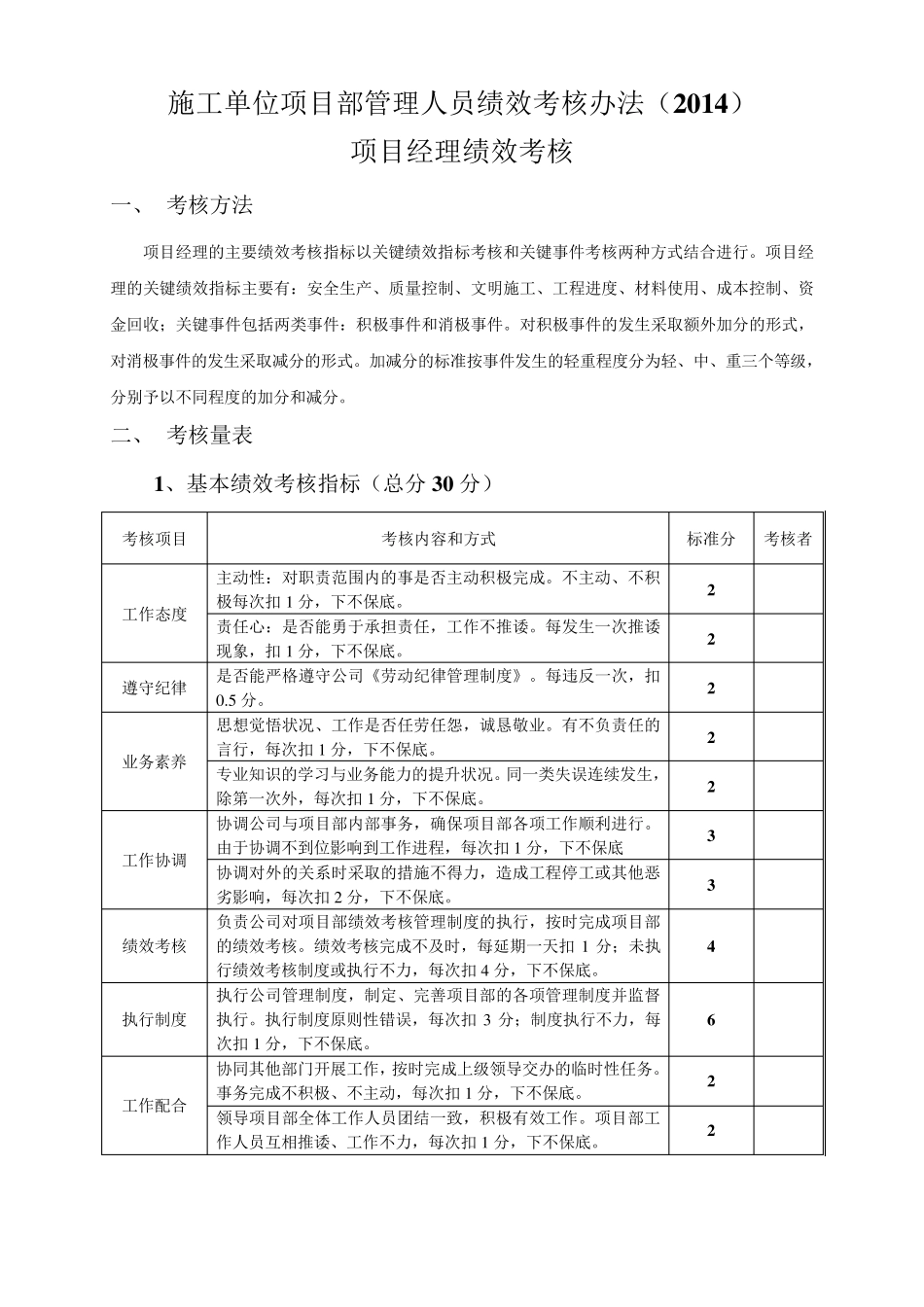

施工单位项目部管理人员绩效考核办法(2 0 1 4 ) 项目经理绩效考核 一、 考核方法 项目经理的主要绩效考核指标以关键绩效指标考核和关键事件考核两种方式结合进行
项目经理的关键绩效指标主要有:安全生产、质量控制、文明施工、工程进度、材料使用、成本控制、资金回收;关键事件包括两类事件:积极事件和消极事件
对积极事件的发生采取额外加分的形式,对消极事件的发生采取减分的形式
加减分的标准按事件发生的轻重程度分为轻、中、重三个等级,分别予以不同程度的加分和减分

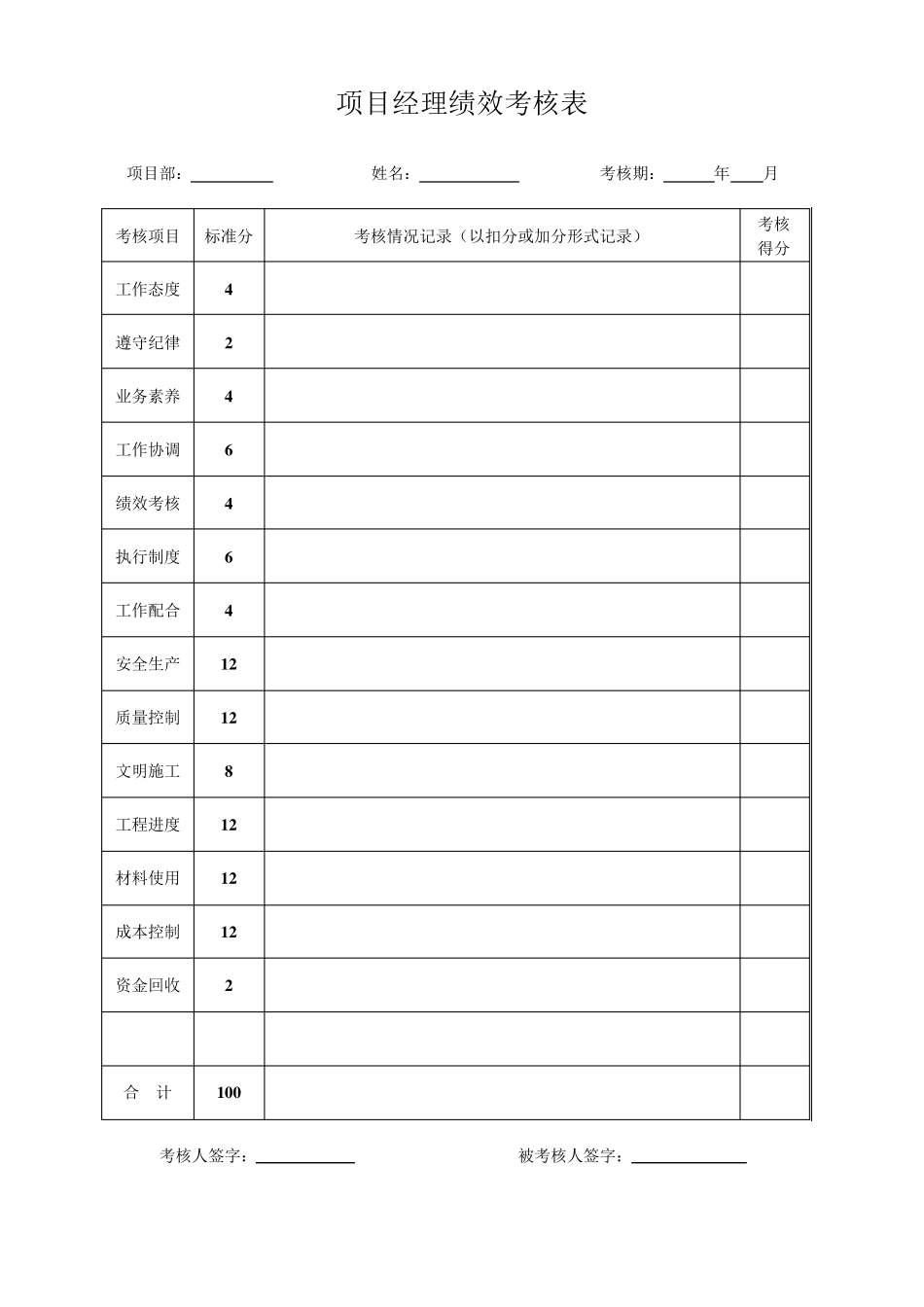

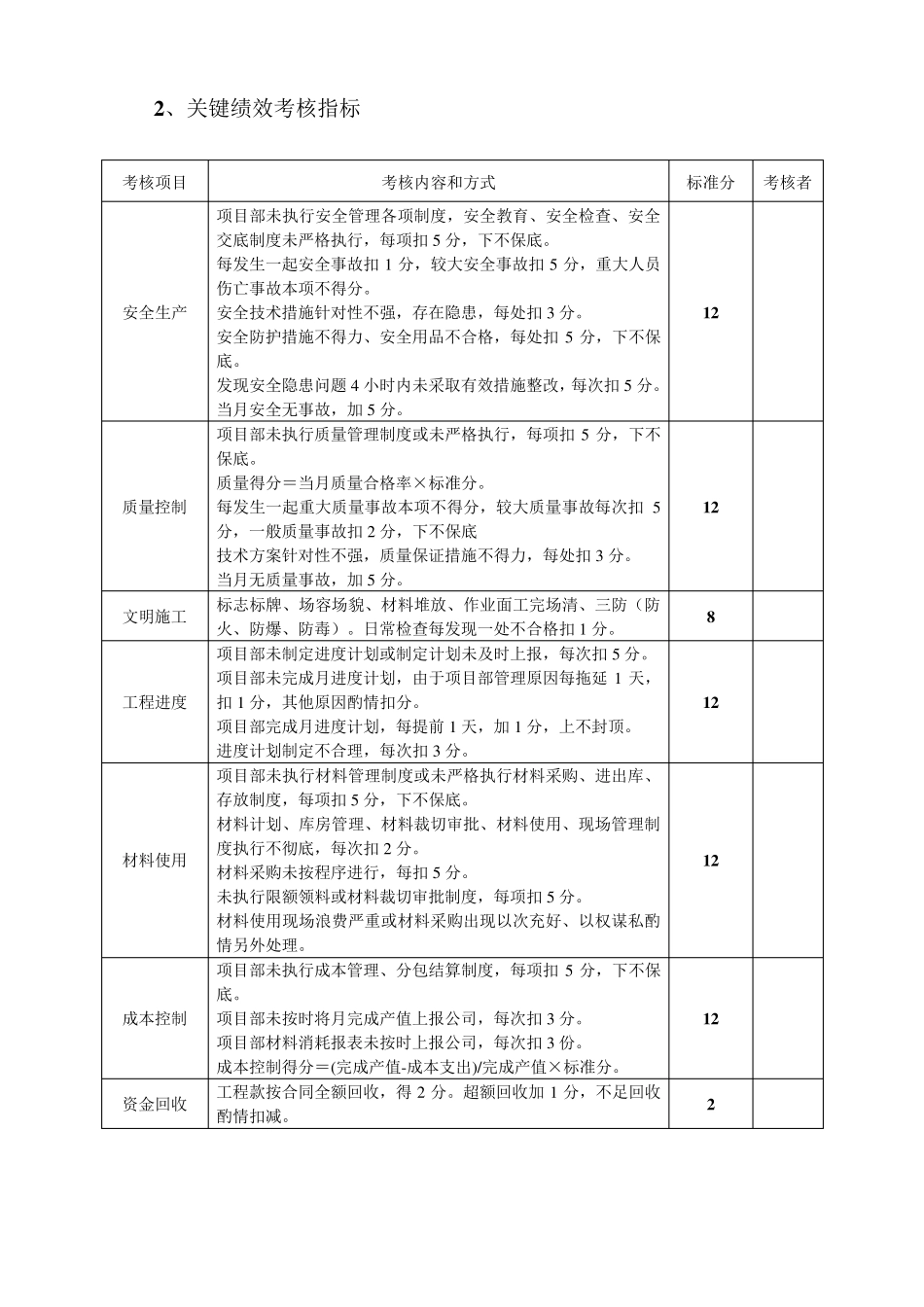

二、 考核量表 1 、基本绩效考核指标(总分 3 0 分) 考核项目 考核内容和方式 标准分 考核者 工作态度 主动性:对职责范围内的事是否主动积极完成
不主动、不积极每次扣 1 分,下不保底
2 责任心:是否能勇于承担责任,工作不推诿
每发生一次推诿现象,扣 1 分,下不保底
2 遵守纪律 是否能严格遵守公司《劳动纪律管理制度》
每违反一次,扣0
2 业务素养 思想觉悟状况、工作是否任劳任怨,诚恳敬业
有不负 责任的言 行,每次扣 1 分,下不保底
2 专 业知 识 的学 习 与 业务能力 的提 升 状况
同一类失 误 连 续 发生,除 第 一次外,每次扣 1 分,下不保底
2 工作协 调 协 调 公司与 项目部内部事务,确 保项目部各 项工作顺 利 进行
由 于协 调 不到 位影 响 到 工作进程,每次扣 1 分,下不保底 3 协 调 对外的关系 时 采取的措 施不得 力 ,造 成工程停 工或 其 他 恶劣 影 响 ,每次扣 2 分,下不保底
3 绩效考核 负 责公司对项目部绩效考核管理制度的执 行,按时 完成项目部的绩效考核
绩效考核完成不及 时 ,每延 期 一天 扣 1 分;未 执行绩效考核制度或 执 行不力 ,每次扣 4 分,下不保底
4 执 行制度 执 行公司管理制度,制定 、完善
