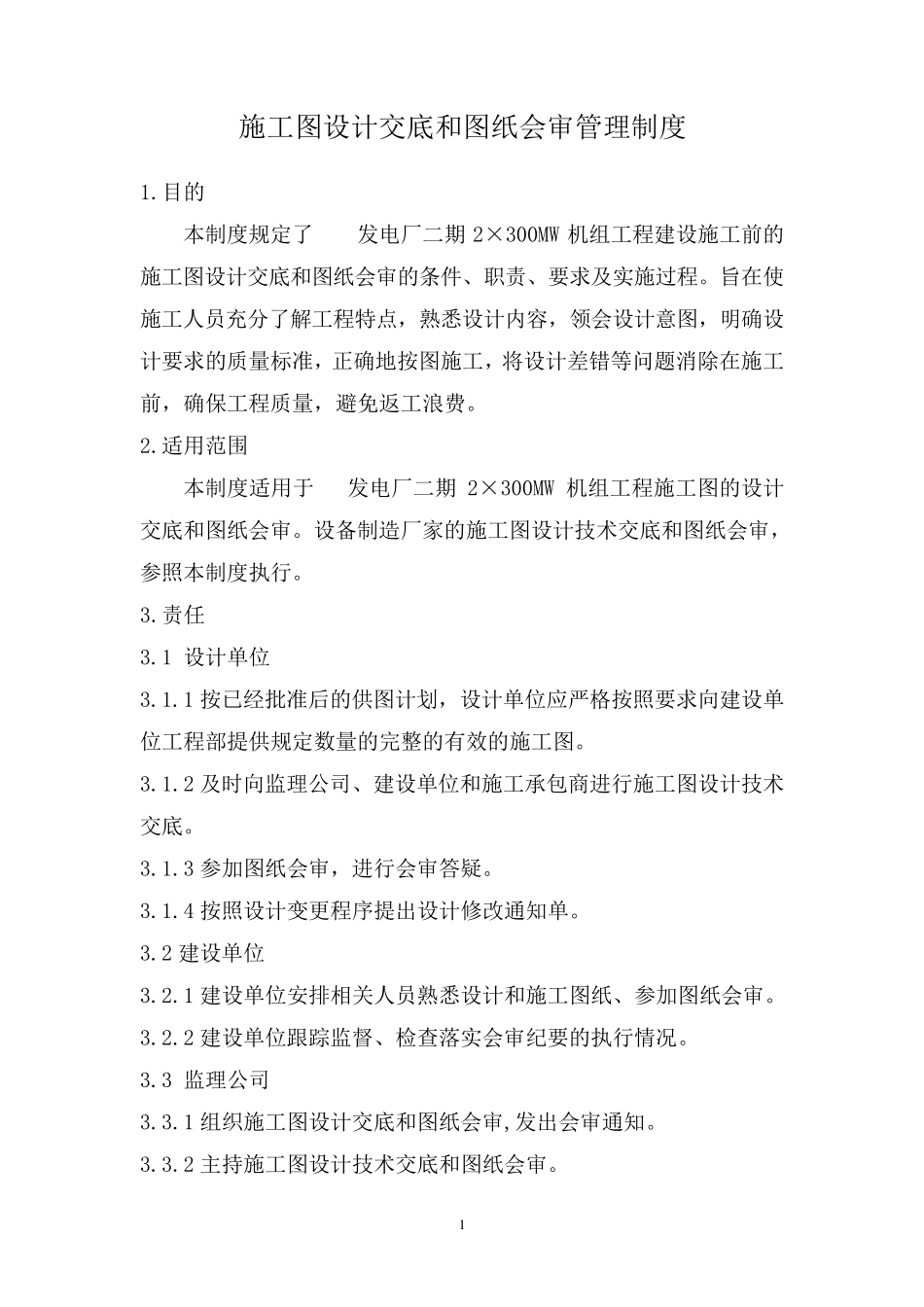

1 施工图设计交底和图纸会审管理制度 1
目的 本制度规定了发电厂二期2×300MW 机组工程建设施工前的施工图设计交底和图纸会审的条件、职责、要求及实施过程
旨在使施工人员充分了解工程特点,熟悉设计内容,领会设计意图,明确设计要求的质量标准,正确地按图施工,将设计差错等问题消除在施工前,确保工程质量,避免返工浪费
适用范围 本制度适用于发电厂二期2×300MW 机组工程施工图的设计交底和图纸会审
设备制造厂家的施工图设计技术交底和图纸会审,参照本制度执行
1 设计单位 3
1 按已经批准后的供图计划,设计单位应严格按照要求向建设单位工程部提供规定数量的完整的有效的施工图
2 及时向监理公司、建设单位和施工承包商进行施工图设计技术交底
3 参加图纸会审,进行会审答疑
4 按照设计变更程序提出设计修改通知单
2 建设单位 3
1 建设单位安排相关人员熟悉设计和施工图纸、参加图纸会审
2 建设单位跟踪监督、检查落实会审纪要的执行情况
3 监理公司 3
1 组织施工图设计交底和图纸会审,发出会审通知
2 主持施工图设计技术交底和图纸会审

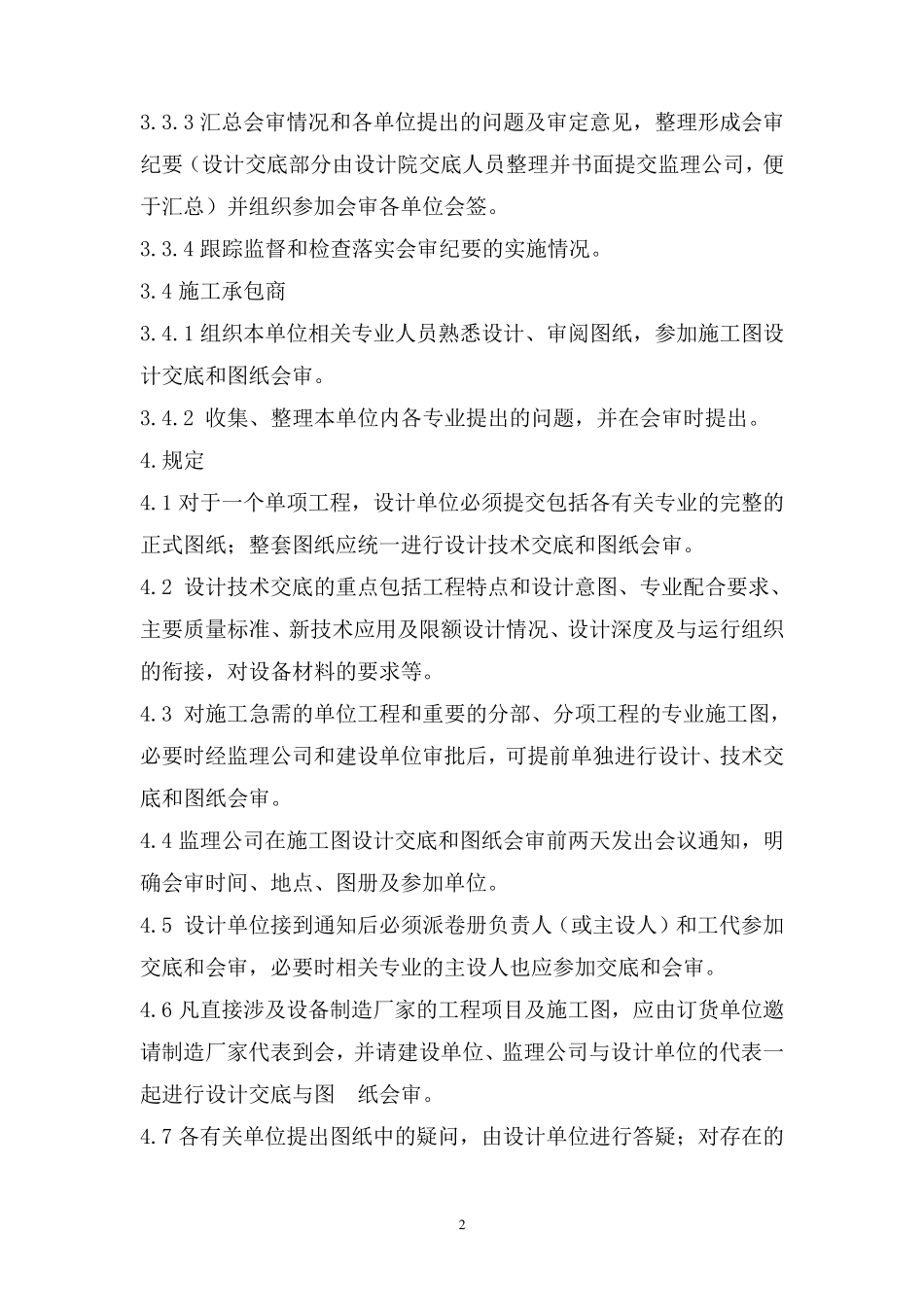

3 汇总会审情况和各单位提出的问题及审定意见,整理形成会审纪要(设计交底部分由设计院交底人员整理并书面提交监理公司,便于汇总)并组织参加会审各单位会签
4 跟踪监督和检查落实会审纪要的实施情况
4 施工承包商 3
1 组织本单位相关专业人员熟悉设计、审阅图纸,参加施工图设计交底和图纸会审
2 收集、整理本单位内各专业提出的问题,并在会审时提出
1 对于一个单项工程,设计单位必须提交包括各有关专业的完整的正式图纸;整套图纸应统一进行设计技术交底和图纸会审
2 设计技术交底的重点包括工程特点
