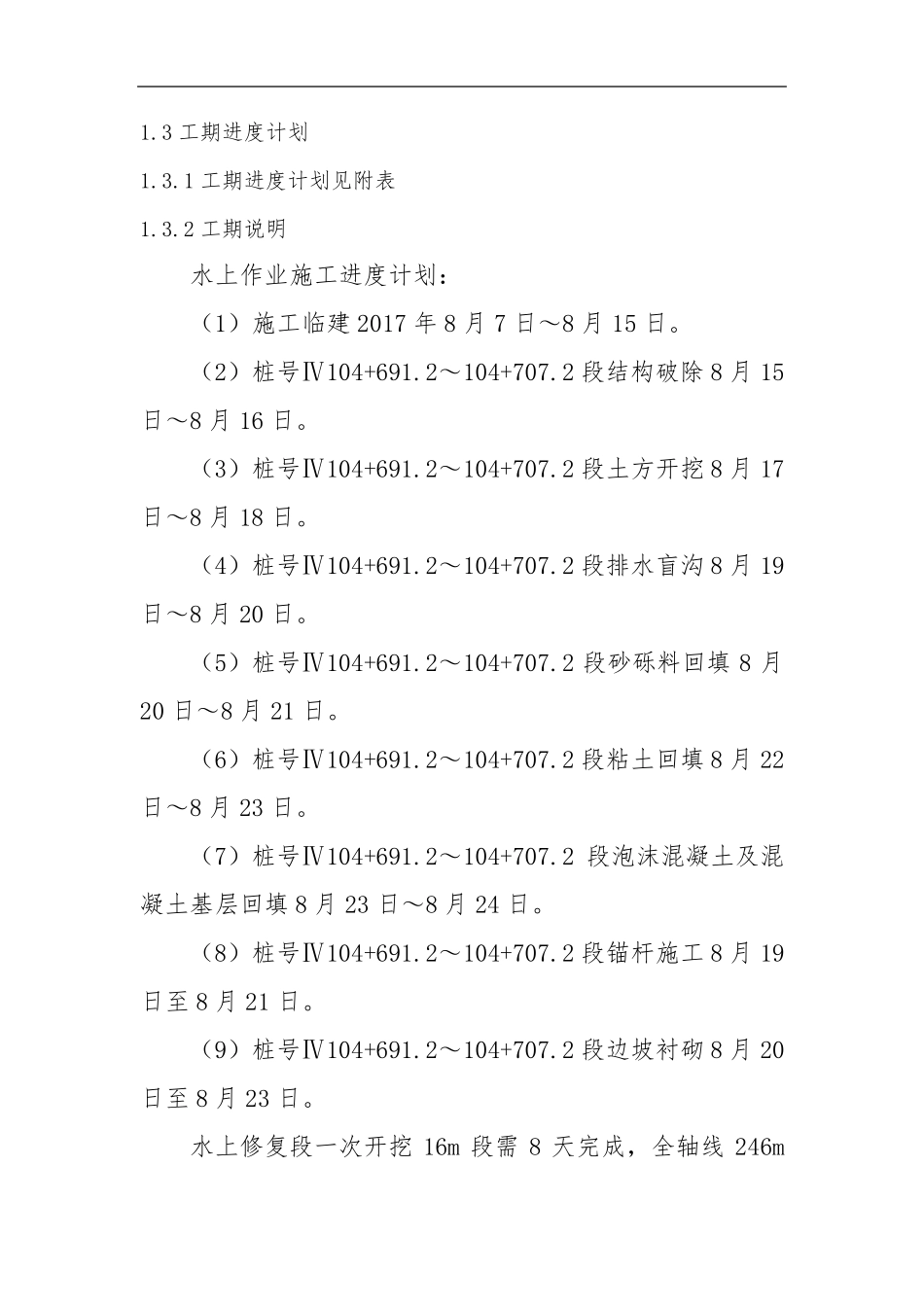

进度计划编制说明 1

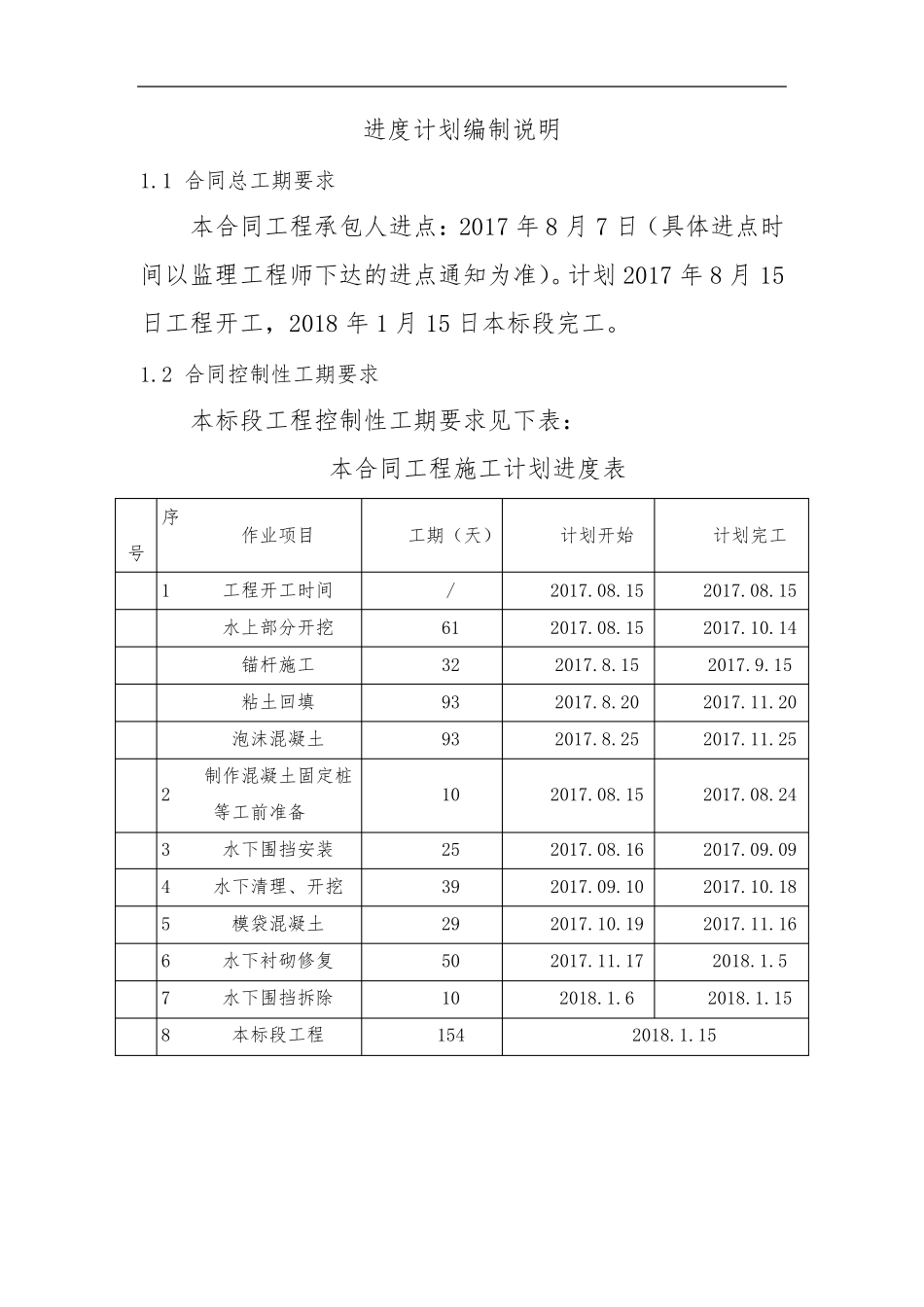

1 合同总工期要求 本合同工程承包人进点:2017 年8 月7 日(具体进点时间以监理工程师下达的进点通知为准)
计划2017 年8 月15日工程开工,2018 年1 月15 日本标段完工
2 合同控制性工期要求 本标段工程控制性工期要求见下表: 本合同工程施工计划进度表 序号 作业项目 工期(天) 计划开始 计划完工 1 工程开工时间 / 2017
15 2017
15 水上部分开挖 61 2017
15 2017
14 锚杆施工 32 2017
15 2017
15 粘土回填 93 2017
20 2017
20 泡沫混凝土 93 2017
25 2017
25 2 制作混凝土固定桩等工前准备 10 2017
15 2017
24 3 水下围挡安装 25 2017
16 2017
09 4 水下清理、开挖 39 2017
10 2017
18 5 模袋混凝土 29 2017
19 2017
16 6 水下衬砌修复 50 2017
17 2018
5 7 水下围挡拆除 10 2018
6 2018
15 8 本标段工程 154 2018

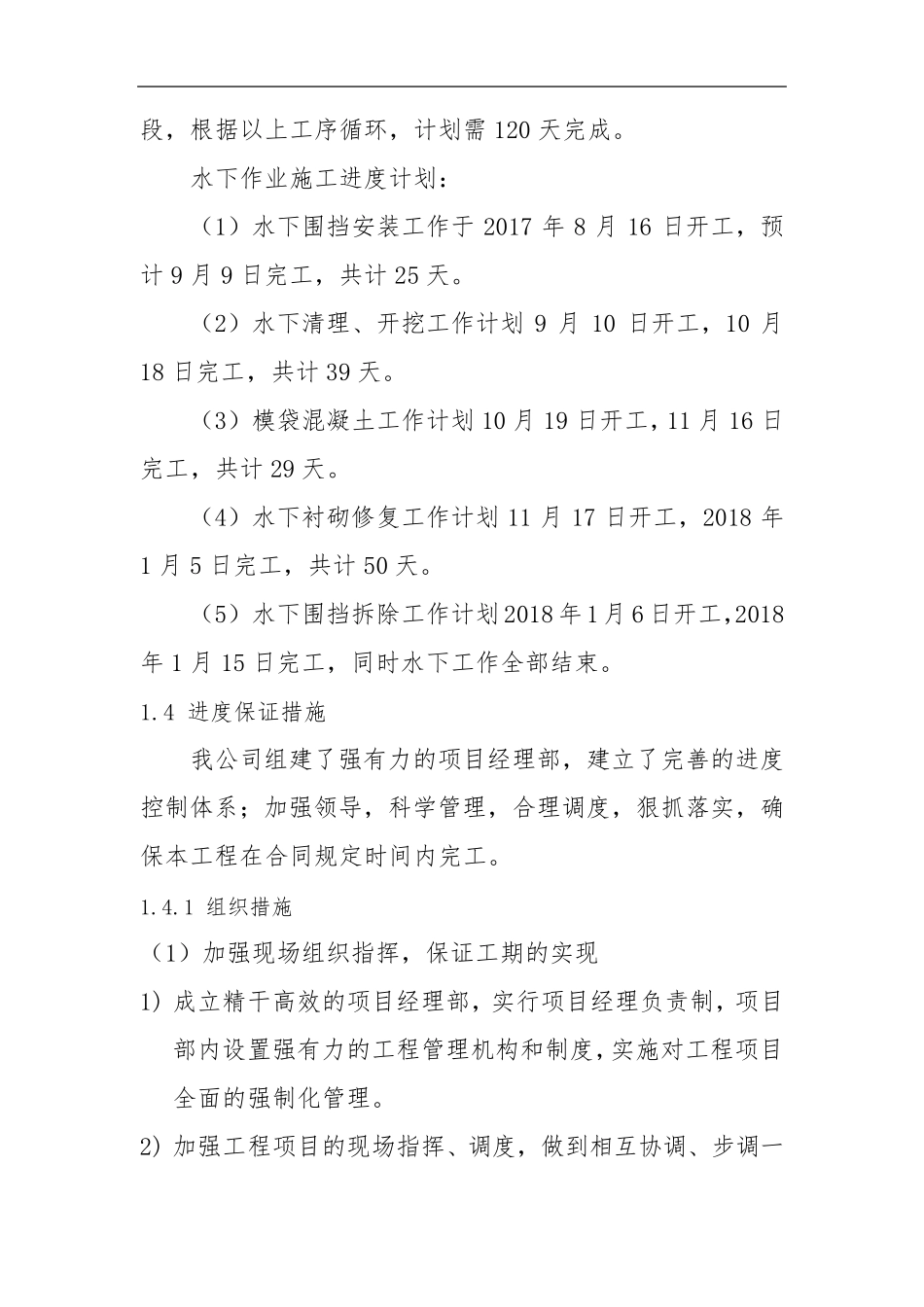

3 工期进度计划 1
1 工期进度计划见附表 1
2 工期说明 水上作业施工进度计划: (1)施工临建2017 年8 月7 日~8 月15 日
(2)桩号Ⅳ104+691
2~104+707
2 段结构破除 8 月15日~8 月16 日
(3)桩号Ⅳ104+691
2~104+707
2 段土方开挖 8 月17日~8 月18 日
(4)桩号Ⅳ104+691
2~104+707
2 段排水盲沟 8 月19日~8 月20 日
(5)桩号Ⅳ104+691
2~104+70
