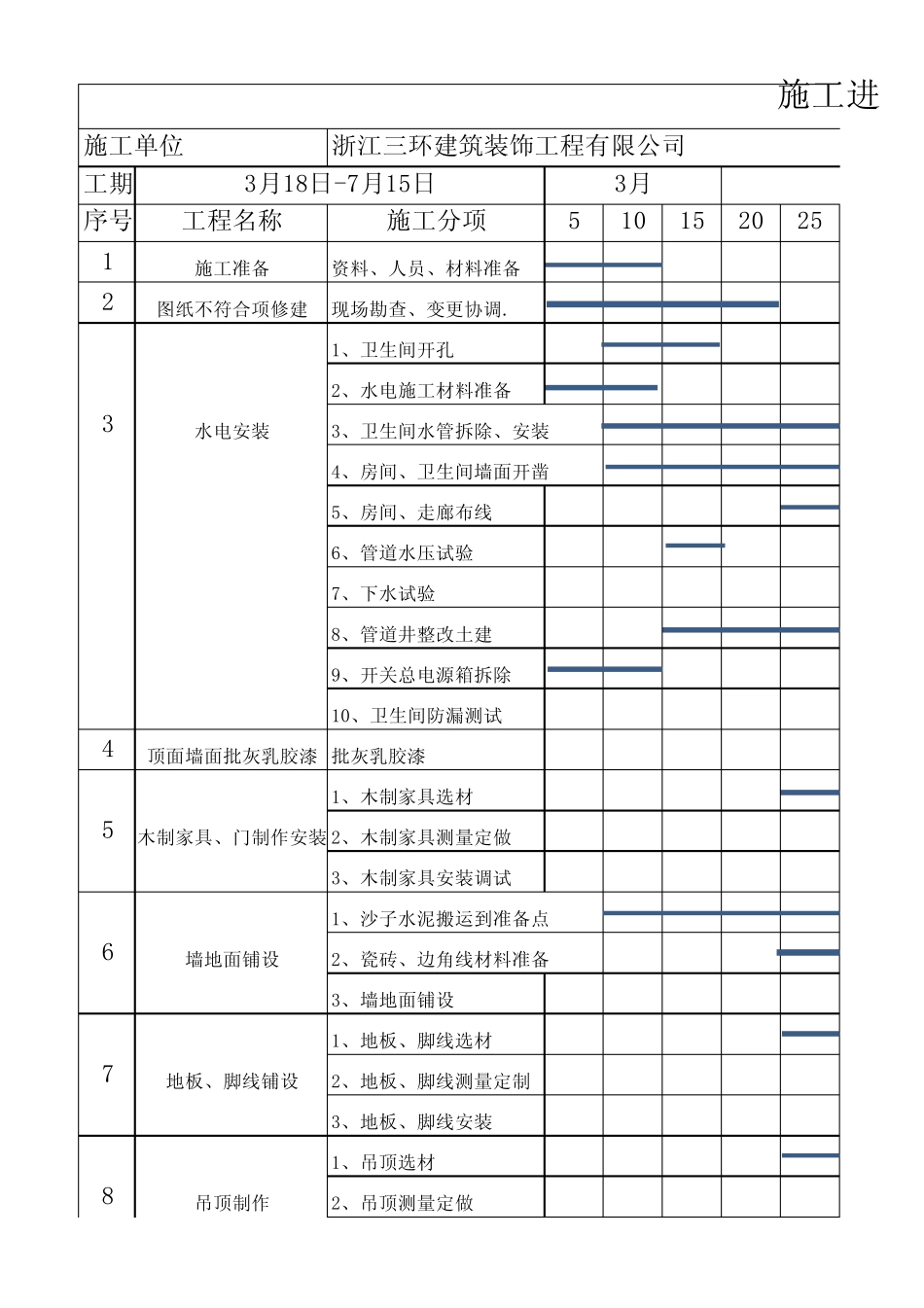

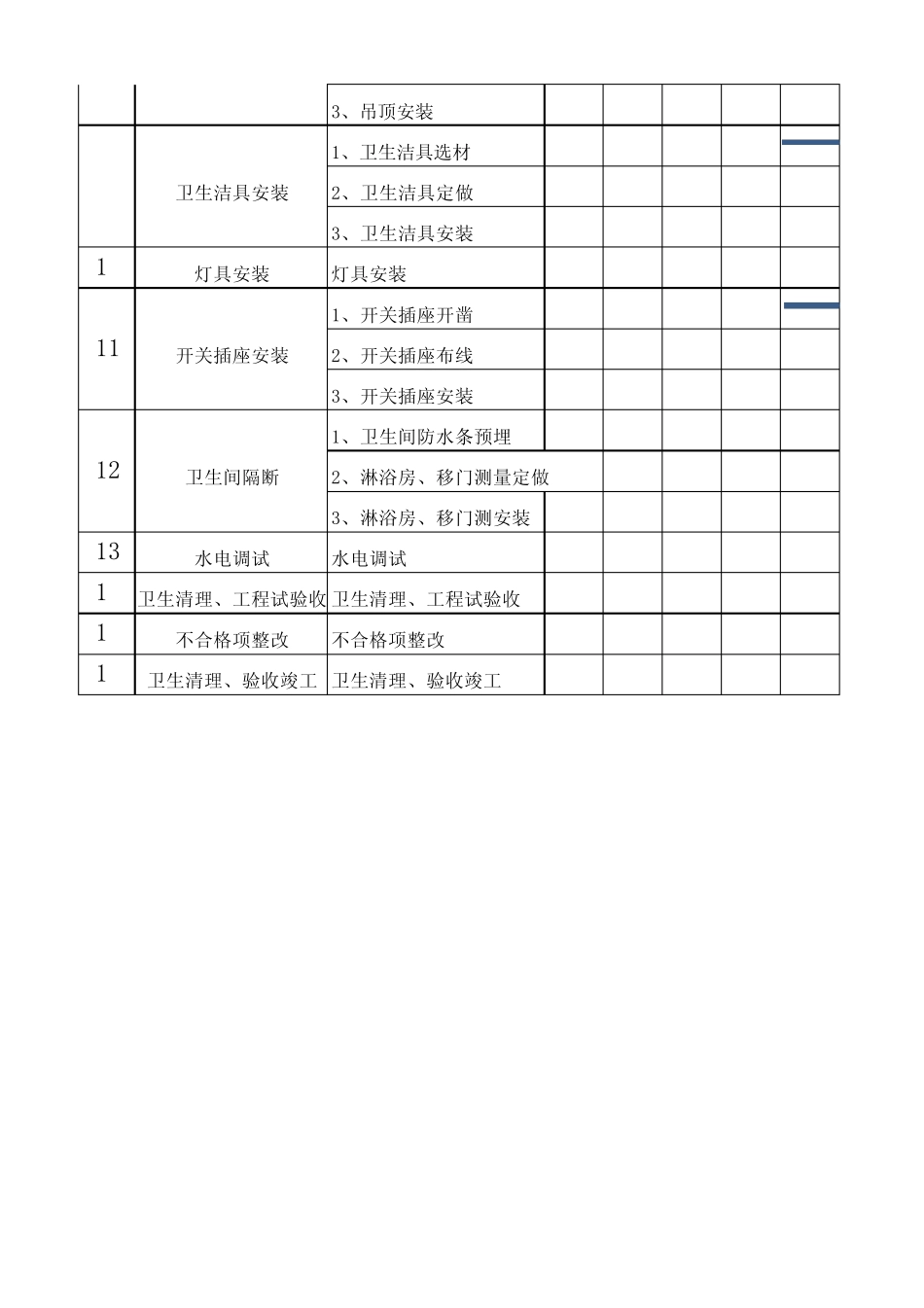

施工单位工期序号工程名称施工分项 5101520251施工准备 资料、人员、材料准备2图纸不符合项修建现场勘查、变更协调
1、卫生间开孔2、水电施工材料准备3水电安装3、卫生间水管拆除、安装4、房间、卫生间墙面开凿5、房间、走廊布线6、管道水压试验7、下水试验8、管道井整改土建9、开关总电源箱拆除10、卫生间防漏测试4顶面墙面批灰乳胶漆 批灰乳胶漆1、木制家具选材5木制家具、门制作安装 2、木制家具测量定做3、木制家具安装调试1、沙子水泥搬运到准备点6墙地面铺设2、瓷砖、边角线材料准备3、墙地面铺设1、地板、脚线选材7地板、脚线铺设2、地板、脚线测量定制3、地板、脚线安装1、吊顶选材8吊顶制作2、吊顶测量定做施工进浙江三环建筑装饰工程有限公司3月18日-7月15日3月3、吊顶安装1、卫生洁具选材9卫生洁具安装2、卫生洁具定做3、卫生洁具安装10灯具安装灯具安装1、开关插座开凿11开关插座安装2、开关插座布线3、开关插座安装1、卫生间防水条预埋12卫生间隔断2、淋浴房、移门测量定做3、淋浴房、移门测安装13水电调试水电调试14 卫生清理、工程试验收 卫生清理、工程试验收15不合格项整改不合格项整改16 卫生清理、验收竣工 卫生清理、验收竣工30 3540455055606570 7580 8590施工进度横道图(施工总计划)4月5月6月951001051101151206月7月
