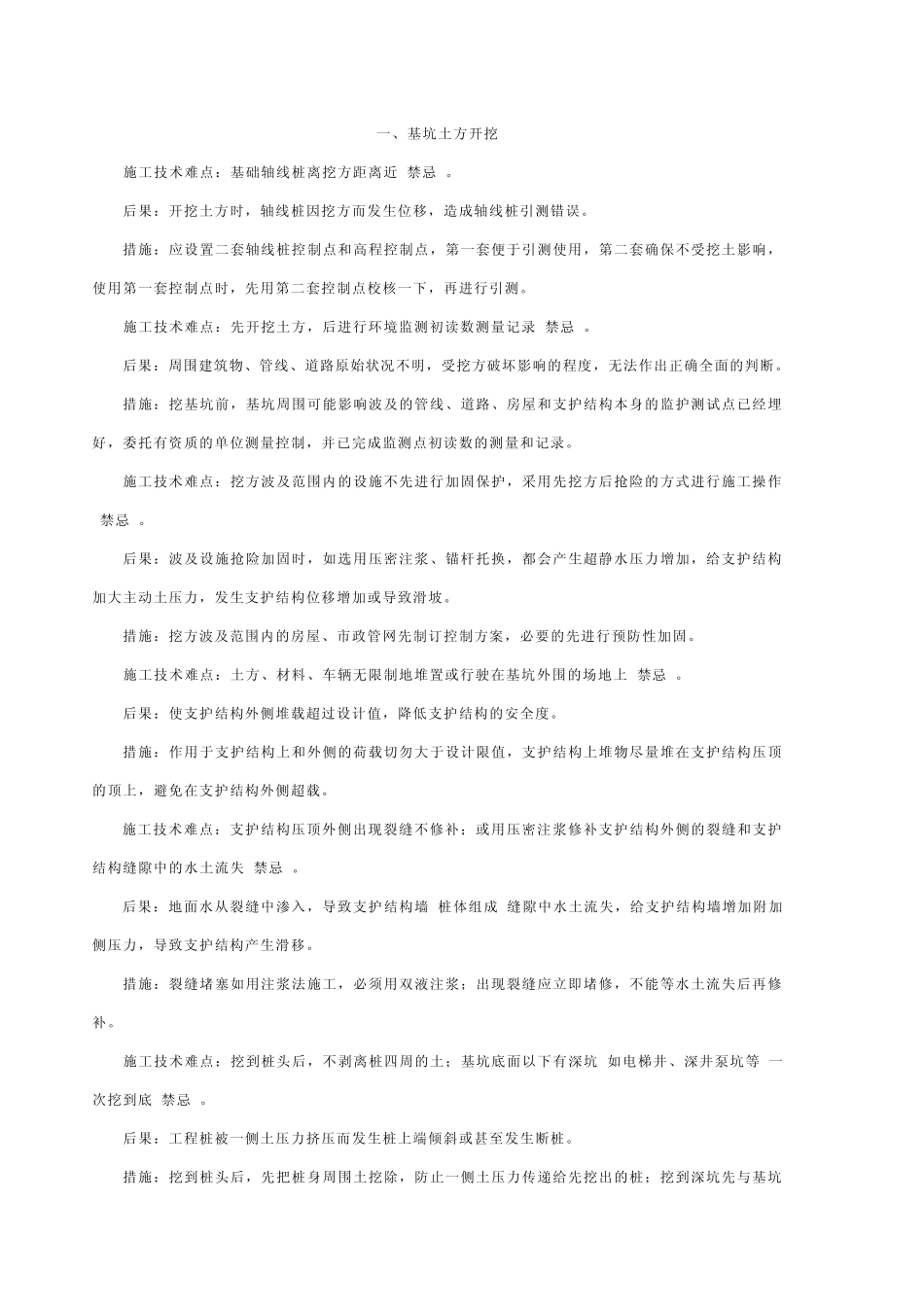

施工难点及解决措施 一、基坑土方开挖 二、地基验槽 三、建筑大体积施工 四、防水工程 五、混凝土结构工程 六、钢筋 七、砌体结构工程 八、门窗工程 九、防水等工程 一、基坑土方开挖 施工技术难点:基础轴线桩离挖方距离近(禁忌)。 后果:开挖土方时,轴线桩因挖方而发生位移,造成轴线桩引测错误。 措施:应设置二套轴线桩控制点和高程控制点,第一套便于引测使用,第二套确保不受挖土影响,使用第一套控制点时,先用第二套控制点校核一下,再进行引测。 施工技术难点:先开挖土方,后进行环境监测初读数测量记录(禁忌)。 后果:周围建筑物、管线、道路原始状况不明,受挖方破坏影响的程度,无法作出正确全面的判断。 措施:挖基坑前,基坑周围可能影响波及的管线、道路、房屋和支护结构本身的监护测试点已经埋好,委托有资质的单位测量控制,并已完成监测点初读数的测量和记录。 施工技术难点:挖方波及范围内的设施不先进行加固保护,采用先挖方后抢险的方式进行施工操作(禁忌)。 后果:波及设施抢险加固时,如选用压密注浆、锚杆托换,都会产生超静水压力增加,给支护结构加大主动土压力,发生支护结构位移增加或导致滑坡。 措施:挖方波及范围内的房屋、市政管网先制订控制方案,必要的先进行预防性加固。 施工技术难点:土方、材料、车辆无限制地堆置或行驶在基坑外围的场地上(禁忌)。 后果:使支护结构外侧堆载超过设计值,降低支护结构的安全度。 措施:作用于支护结构上和外侧的荷载切勿大于设计限值,支护结构上堆物尽量堆在支护结构压顶的顶上,避免在支护结构外侧超载。 施工技术难点:支护结构压顶外侧出现裂缝不修补;或用压密注浆修补支护结构外侧的裂缝和支护结构缝隙中的水土流失(禁忌)。 后果:地面水从裂缝中渗入,导致支护结构墙(桩体组成)缝隙中水土流失,给支护结构墙增加附加侧压力,导致支护结构产生滑移。 措施:裂缝堵塞如用注浆法施工,必须用双液注浆;出现裂缝应立即堵修,不能等水土流失后再修补。 施工技术难点:挖到桩头后,不剥离桩四周的土;基坑底面以下有深坑(如电梯井、深井泵坑等)一次挖到底(禁忌)。 后果:工程桩被一侧土压力挤压而发生桩上端倾斜或甚至发生断桩。 措施:挖到桩头后,先把桩身周围土挖除,防止一侧土压力传递给先挖出的桩;挖到深坑先与基坑 底面齐平,然后再挖基坑底以下的土方,使主动土压力一逐步释放,切忌一次挖到底。 施工技术难点:在土方开挖过程...
