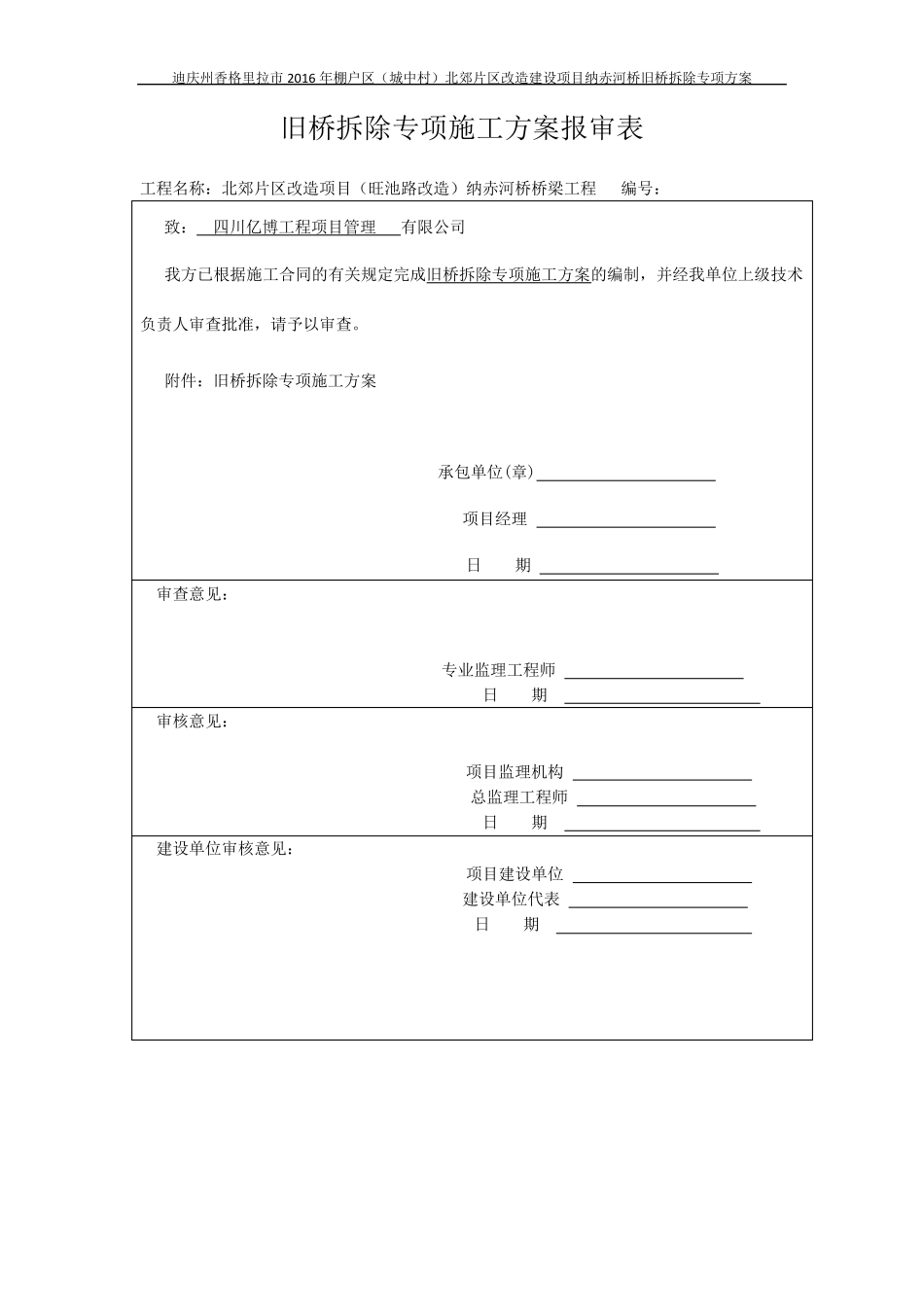

迪庆州香格里拉市2016 年棚户区(城中村)北郊片区改造建设项目纳赤河桥旧桥拆除专项方案 旧桥拆除专项施工方案报审表 工程名称:北郊片区改造项目(旺池路改造)纳赤河桥桥梁工程 编号: 致: 四川亿博工程项目管理 有限公司 我方已根据施工合同的有关规定完成旧桥拆除专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查
附件:旧桥拆除专项施工方案 承包单位(章) 项目经理 日 期 审查意见: 专业监理工程师 日 期 审核意见: 项目监理机构 总监理工程师 日 期 建设单位审核意见: 项目建设单位 建设单位代表 日 期 迪庆州香格里拉市2016 年棚户区(城中村)北郊片区改造建设项目纳赤河桥旧桥拆除专项方案 旧桥拆除专项施工方案 编制; 审核; 批准; 编制单位:云南景顺建设工程有限公司 二零一九年三月迪庆州香格里拉市2016 年棚户区(城中村)北郊片区改造建设项目纳赤河桥旧桥拆除专项方案 1 旧桥拆除专项施工方案 一、工程概况: 本桥位于香格里拉旺池路BK1+590 处,跨纳赤河而设,平面为直线,行车道横坡为1

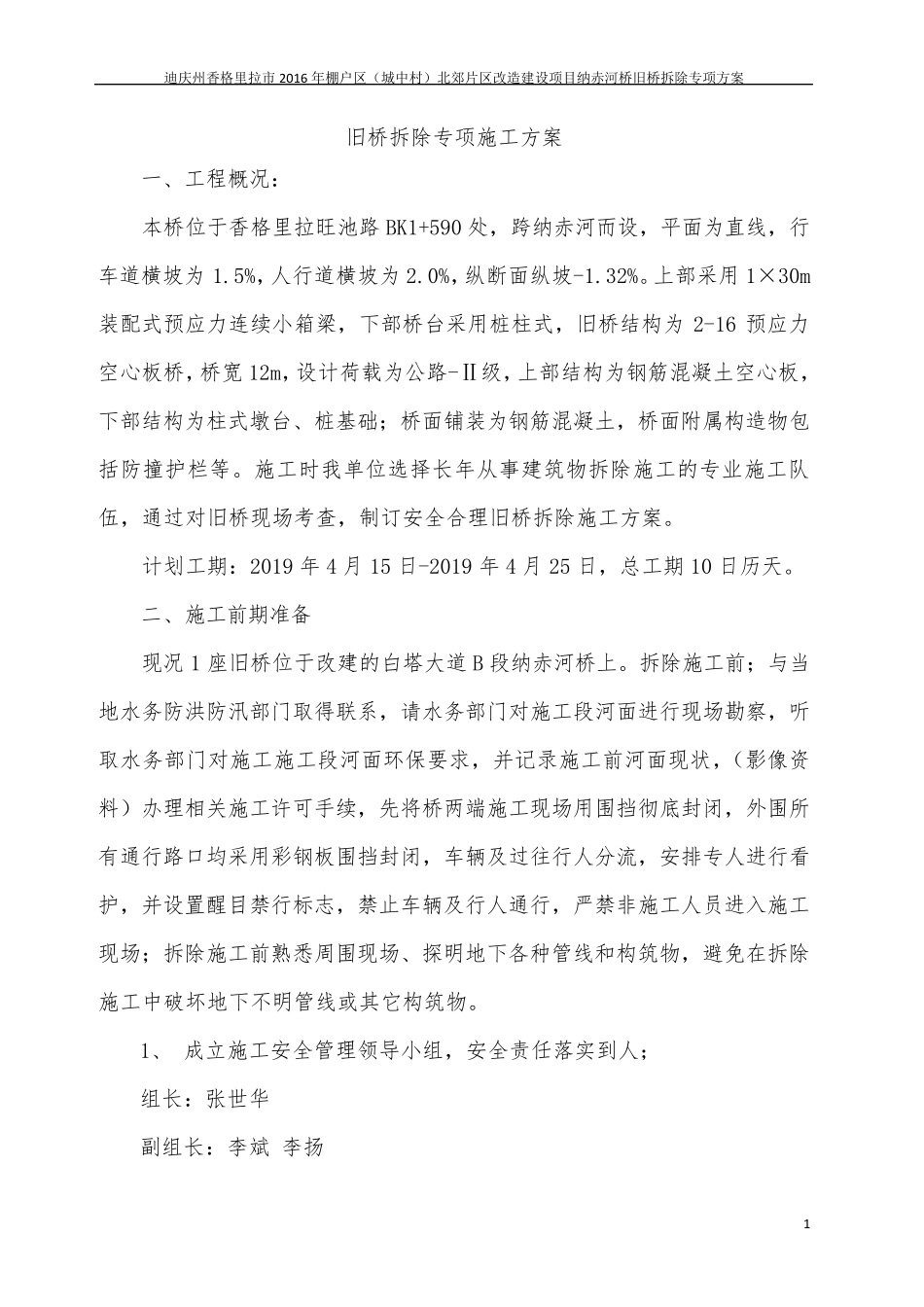

5%,人行道横坡为2
0%,纵断面纵坡-1
上部采用1×30m装配式预应力连续小箱梁,下部桥台采用桩柱式,旧桥结构为2-16 预应力空心板桥,桥宽 12m,设计荷载为公路-Ⅱ级,上部结构为钢筋混凝土空心板,下部结构为柱式墩台、桩基础;桥面铺装为钢筋混凝土,桥面附属构造物包括防撞护栏等
施工时我单位选择长年从事建筑物拆除施工的专业施工队伍,通过对旧桥现场考查,制订安全合理旧桥拆除施工方案
计划工期:2019 年 4 月15 日-2019 年 4 月25 日,总工期10 日历天
二、施工前期准备 现况1 座旧桥位于改建的白塔大道B 段纳赤河桥上
拆除施工前;与当地水务防洪防汛部门取得联系,请水务部门对施工段河面进行现场勘 察 ,听取水务部门对施工施工
