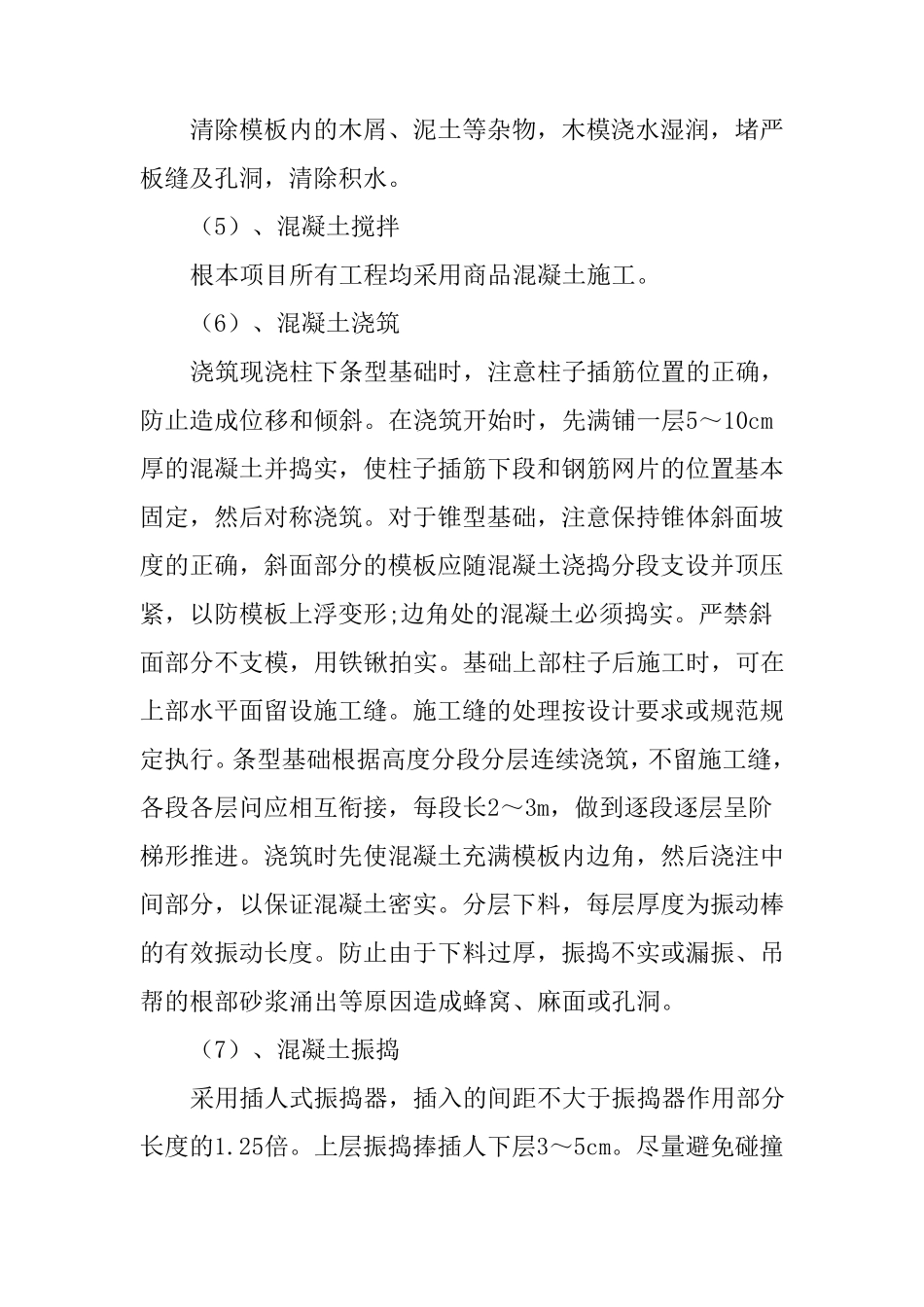

景观小品及构筑物工程施工方案与技术措施 根据工程量清单项目所示,景观小品、构筑物主要采用钢筋砼结构及钢结构。 一、独立基础施工 1、工艺流程 清理→混凝土垫层→清理→钢筋绑扎→支模板→相关专业施工→清理→混凝土搅拌→混凝土浇筑→混凝土振捣→混凝土找平→混凝土养护 2、操作工艺 (1)、清理及垫层浇筑 地基验槽完成后,清除表层浮土及扰动土,不得积水,立即进行垫层混凝土施工,混凝土垫层必须振捣密实,表面平整,严禁晾晒基土。 (2)、钢筋绑扎 垫层浇筑完成达到一定强度后,在其上弹线、支模、铺放钢筋网片。上下部垂直钢筋绑扎牢,将钢筋弯钩朝上,按轴线位置校核后用方木架成井字形,将插筋固定在基础外模板上;底部钢筋网片应用与混凝土保护层同厚度的水泥砂浆或塑料垫块垫塞,以保证位置正确,表面弹线进行钢筋绑扎,钢筋绑扎不允许漏扣 ,柱 插筋除满 足 冲 切 要求 外,应满 足 锚固长 度的要求 。当 基础高 度在900mm以内 时 ,插筋伸 至 基础底部的钢筋网上,并在端部做成直弯钩;当基础高度较大时,位于柱子四角的插筋应伸到基础底部,其余的钢筋只须伸至锚固长度即可。插筋伸出基础部分长度应按柱的受力情况及钢筋规格确定。与底板筋连接的柱四角插筋必须与底板筋成45°绑扎,连接点处必须全部绑扎,距底板5cm处绑扎第一个箍筋,距基础顶5cm处绑扎最后一道箍筋,作为标高控制筋及定位筋,柱插筋最上部再绑扎一道定位筋,上下箍筋及定位箍筋绑扎完成后将柱插筋调整到位并用井字木架临时固定,然后绑扎剩余箍筋,保证柱插筋不变形走样,两道定位筋在打柱混凝土前必须进行更换。钢筋混凝土条型基础,在T字形与十字形交接处的钢筋沿一个主要受力方向通长放置。 (3)、模板安装 钢筋绑扎及相关专业施工完成后立即进行模板安装,模板采用小钢模或木模,利用架子管或木方加固。锥形基础坡度>30°时,采用斜模板支护,利用螺栓与底板钢筋拉紧,防止上浮,模板上部设透气 及振 捣 孔 ,坡度≤ 30°时,利用钢丝 网(间 距30cm),防止混凝土下坠 ,上口 设井字木控制钢筋位置。 不得 用重 物 冲 击 模板,不准 在吊 帮 的模板上搭 设脚 手架,保证模板的牢 固和 严 密 。 (4)、清 理 清除模板内的木屑、泥土等杂物,木模浇水湿润,堵严板缝及孔洞,清除积水。 (5)、混凝土搅拌 根本项目所有工程均采用商品混凝土施工。 (6)、混凝土浇筑 浇筑现浇柱下条型基础...
