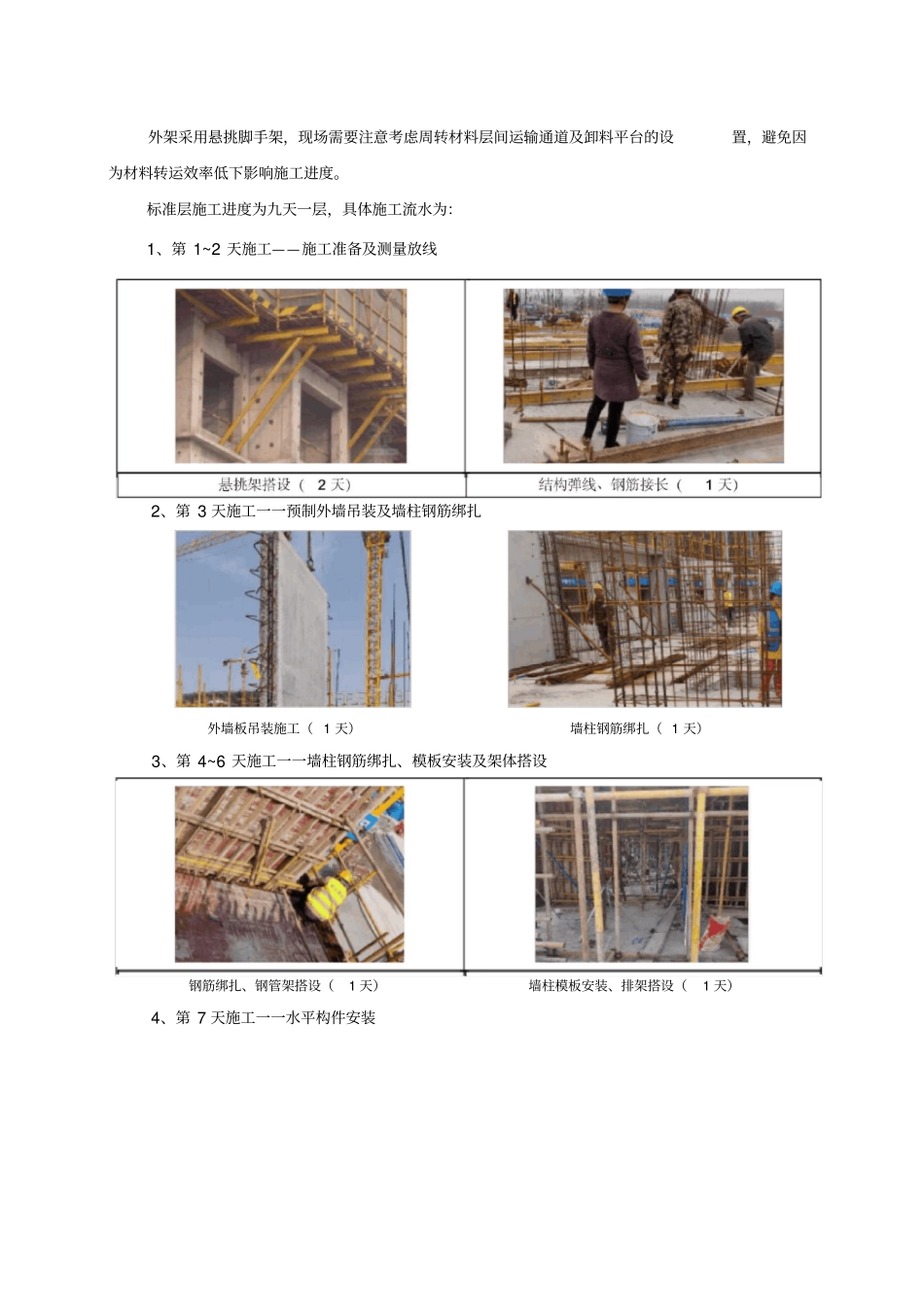

第一章装配式施工进度计划总进度计划(一)总工期在安排总进度计划时,充分考虑工程特点和以往的施工经验及施工实力,同时考虑到建筑工程的施工工艺标准要求。为了确保按预定工期完成,制定施工节点阶段计划详见下表:序号工作开始时间结束时间持续时间1施工准备1.1测量定位1.2现场临建1.3临水临电2土方开挖3基坑支护4桩基施工5塔吊施工6结构施工6.1地下结构施工6.2地上装配式结构施工6.3二次结构6.4屋面工程6.5装饰装修工程7机电安装工程8室外工程9竣工验收本工程开工时间暂定为XXXX 年 XX 月 XX 日。施工程序安排科学合理,统筹兼顾,合理调配,根据实际情况组织交叉、平行、流水作业,最大限度地解决立体交叉、平面穿插施工中的各种问题。同时注意施工阶段季节性的特点和主要工程及主要材料使用的均衡性。在确保质量的前提下,采用土建、机电设备、精装饰穿插施工等方法,保证工程有足够的工期,确保其施工质量。施工进度计划表,见附表1: 总进度计划表任务■想称〒工期〒■JF实帥寸同寸元战时问-前畫任劳〒12丿畳工淮备踰康3测里定位4现炀怙逢5临水临电6土方开桧7基坑支护8桩基施工9塔吊 IE 工10丿结构施工11地匸詰构施工12地上装酉碎枸施工13二灾结构14屋面工棍15奘帰奘修工程估机电安装工理17室外工翟1S邃工佥收二.标准层工期安排根据项目装配式方案,装配式楼栋为⋯⋯, 预制构件为⋯⋯。综合考虑生产、运输、工艺等因素,标准层装配式施工工期为6~9 天/层。其中模板体系及支撑体系对工期影响较为明显,以铝模+爬架系统与木模 +外架系统为例,进行工序分析。标准层施工关键线路为:(一)木模 +外架体系木模的搭设采用传统满堂架体系,材料多、种类杂,安拆较慢。现场可综合考虑各类型支模架的特性,优化支模架选型,重点减少支撑体系材料数量,提高施工工效。外架采用悬挑脚手架,现场需要注意考虑周转材料层间运输通道及卸料平台的设置,避免因为材料转运效率低下影响施工进度。标准层施工进度为九天一层,具体施工流水为:1、第 1~2 天施工——施工准备及测量放线2、第 3 天施工一一预制外墙吊装及墙柱钢筋绑扎外墙板吊装施工( 1 天)墙柱钢筋绑扎( 1 天)3、第 4~6 天施工一一墙柱钢筋绑扎、模板安装及架体搭设钢筋绑扎、钢管架搭设(1 天)墙柱模板安装、排架搭设(1 天)4、第 7 天施工一一水平构件安装5、第 8 天施工一一模板支设及梁板钢筋绑扎叠合板钢筋绑扎( 1 天)顶模支设,梁板钢筋绑扎( 1...
