工程技术交底书编号:E-2-013 工程名称三山互通 A匝道路基工程桩号及部位AK0+949、 AK0+399 交底内容装配式涵洞施工参考图号XT-4P-3X2
5 XT2P-6
5 , 主送单位桥梁三队装配式涵洞施工技术交底一、涵洞预制方案涵洞预制厂家选定安徽芜湖繁昌天宇水泥制品有限公司,混凝土预制构件专业叁级资质
在涵洞构件预制过程中我部将从以下方面对构件预制全程监控,确保涵洞预制构件质量符合设计规范要求

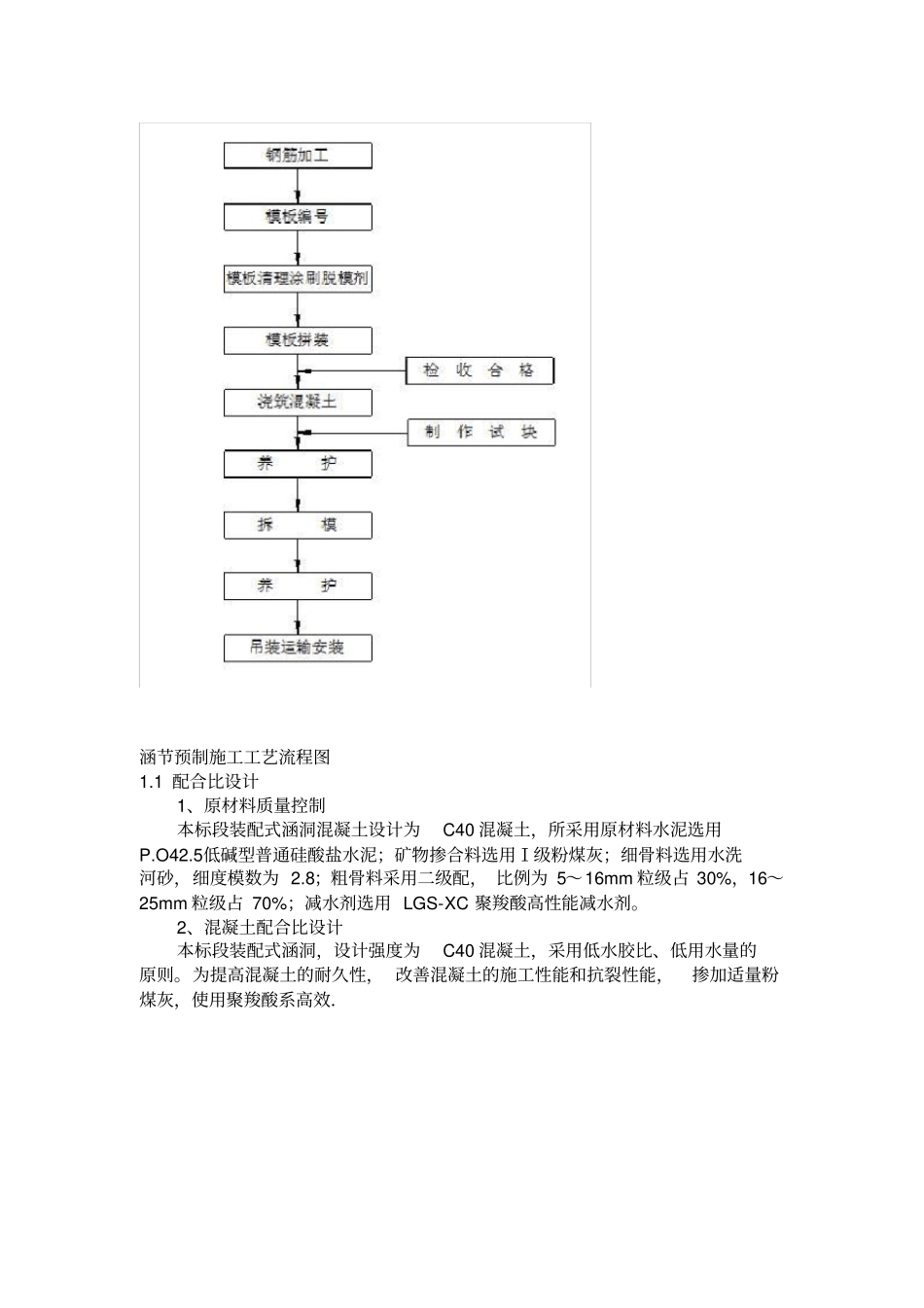

涵节预制施工工艺流程图1
1 配合比设计1、原材料质量控制本标段装配式涵洞混凝土设计为C40 混凝土,所采用原材料水泥选用P
5低碱型普通硅酸盐水泥;矿物掺合料选用Ⅰ级粉煤灰;细骨料选用水洗河砂,细度模数为 2
8;粗骨料采用二级配, 比例为 5~16mm 粒级占 30%,16~25mm 粒级占 70%;减水剂选用 LGS-XC 聚羧酸高性能减水剂
2、混凝土配合比设计本标段装配式涵洞,设计强度为C40 混凝土,采用低水胶比、低用水量的原则
为提高混凝土的耐久性, 改善混凝土的施工性能和抗裂性能,掺加适量粉煤灰,使用聚羧酸系高效.减水剂有效降低混凝土的用水量
2 模板安装(1)施工前对模板相应做好编号
(2)模板每次使用之前用钢刷将模板打磨干净后均匀涂刷脱模养护剂
(3)涵节钢筋按照图纸要求制作成型后,按照设计图纸间距在胎具上绑扎成型,涵节主筋封闭圈需采用焊接处理, 焊接长度≥ 10d,其余钢筋均采用扎丝绑扎牢固,扎丝头不能伸入混凝土保护层内,混凝土保护层采用同条件砼垫块,垫块5 个/m2
(4)模板刚度要满足要求, 接缝应严紧、 密合,防止浇筑砼漏浆现象发生
模板安装要牢靠,每次拆模后要清理干净并刷油保养,以备下一周期使用
定期校整模板,防止模板变形影响构件质量
将加工好的钢筋笼吊入模具内,检查各种尺寸以及砼的保护层厚度是否和图纸相符合
