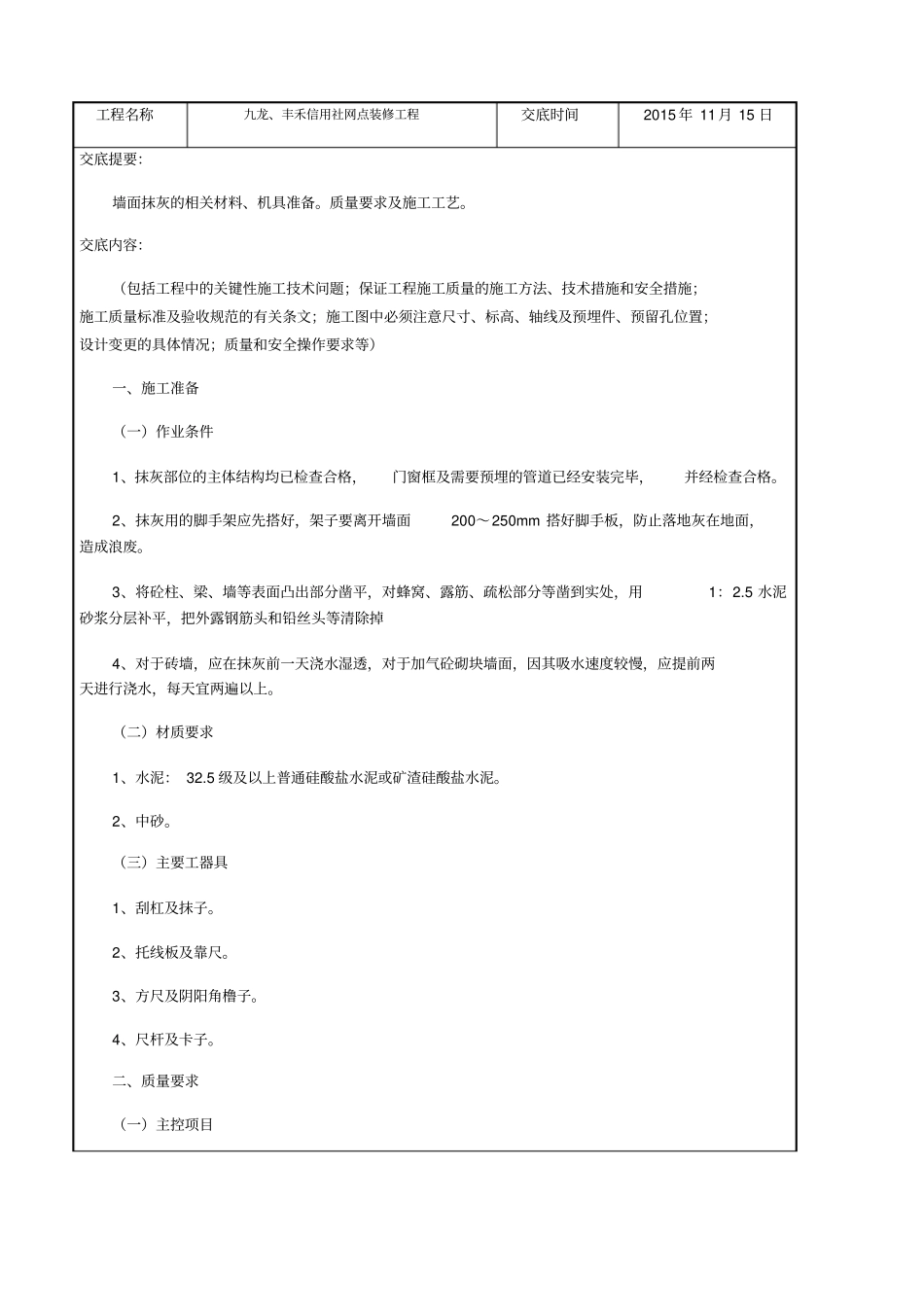

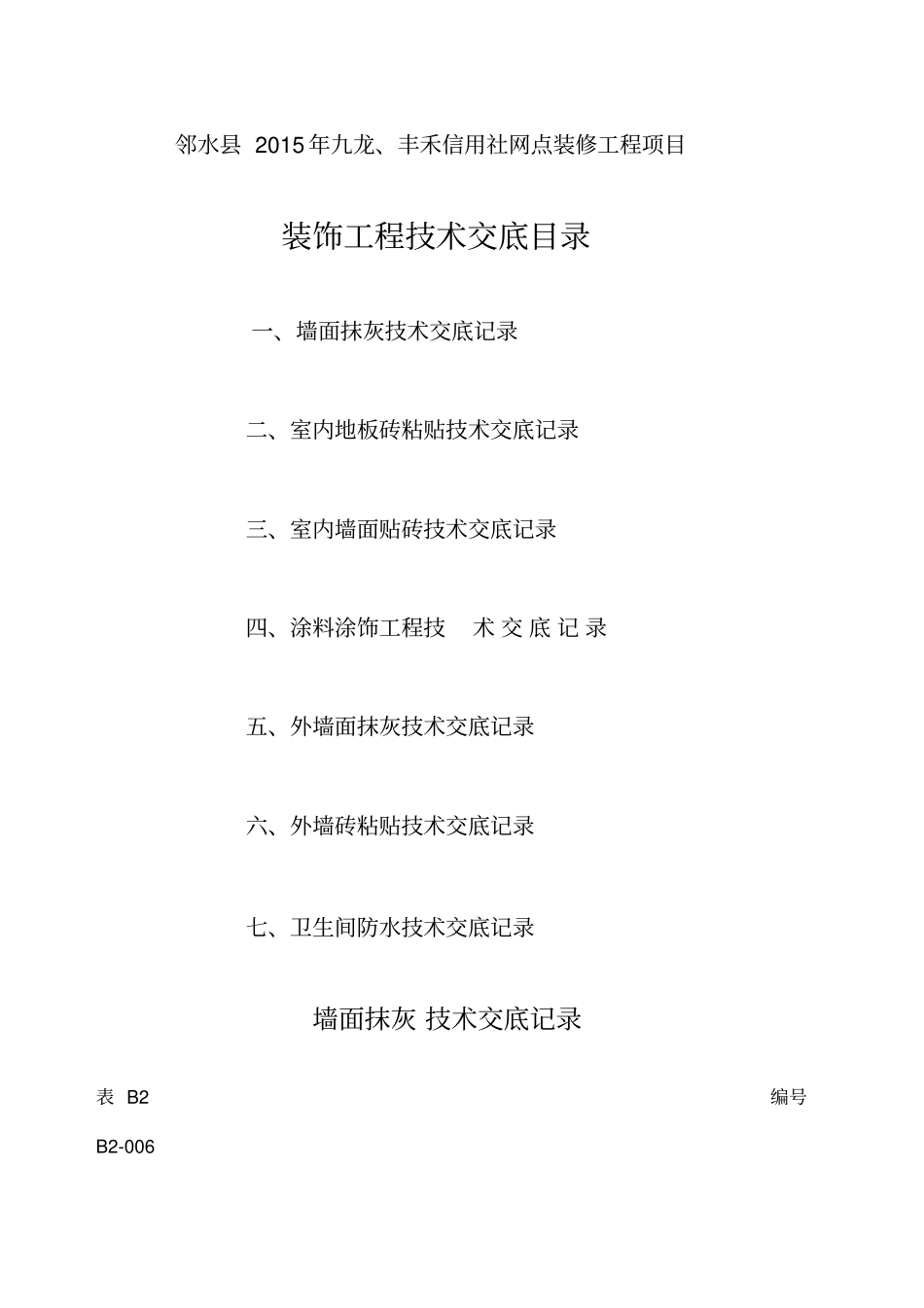

邻水县 2015 年九龙、丰禾信用社网点装修工程项目装饰工程技术交底目录一、墙面抹灰技术交底记录二、室内地板砖粘贴技术交底记录三、室内墙面贴砖技术交底记录四、涂料涂饰工程技术 交 底 记 录五、外墙面抹灰技术交底记录六、外墙砖粘贴技术交底记录七、卫生间防水技术交底记录墙面抹灰 技术交底记录表 B2 编号B2-006 工程名称九龙、丰禾信用社网点装修工程交底时间2015 年 11 月 15 日交底提要:墙面抹灰的相关材料、机具准备。质量要求及施工工艺。交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)一、施工准备(一)作业条件1、抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已经安装完毕,并经检查合格。2、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm 搭好脚手板,防止落地灰在地面,造成浪废。3、将砼柱、梁、墙等表面凸出部分凿平,对蜂窝、露筋、疏松部分等凿到实处,用1:2.5 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉4、对于砖墙,应在抹灰前一天浇水湿透,对于加气砼砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。(二)材质要求1、水泥: 32.5 级及以上普通硅酸盐水泥或矿渣硅酸盐水泥。2、中砂。(三)主要工器具1、刮杠及抹子。2、托线板及靠尺。3、方尺及阴阳角橹子。4、尺杆及卡子。二、质量要求(一)主控项目1、抹灰前基层表面的尘土、污垢、油渍等应清理干净,并应洒水湿润2、一般抹灰所用的材料的品种和性能应符合设计要求,水泥的凝结时间和安定性应合格。砂浆的配合比应符合设计要求。3、抹灰工程应分层进行。当抹灰厚度大于或等于35mm 时,应采取加强措施。不同材料基层交接处表面的抹灰,应采取防止开裂的加强措施。当采用加强网时,加强网与各基体的搭接宽度不应小于 100mm。4、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓、面层应无爆灰和裂纹。(二)一般项目1、一般抹灰工程的表面质量应符合下列要求:1)普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。技术负责人交底人接受交底人墙面抹灰 技术交底记录表 B2 编号B2-005 工程名称九龙、丰禾信用社网点装修工程交底时间2015 年 11 月 15 日交底提要:墙面抹灰的相关材...
