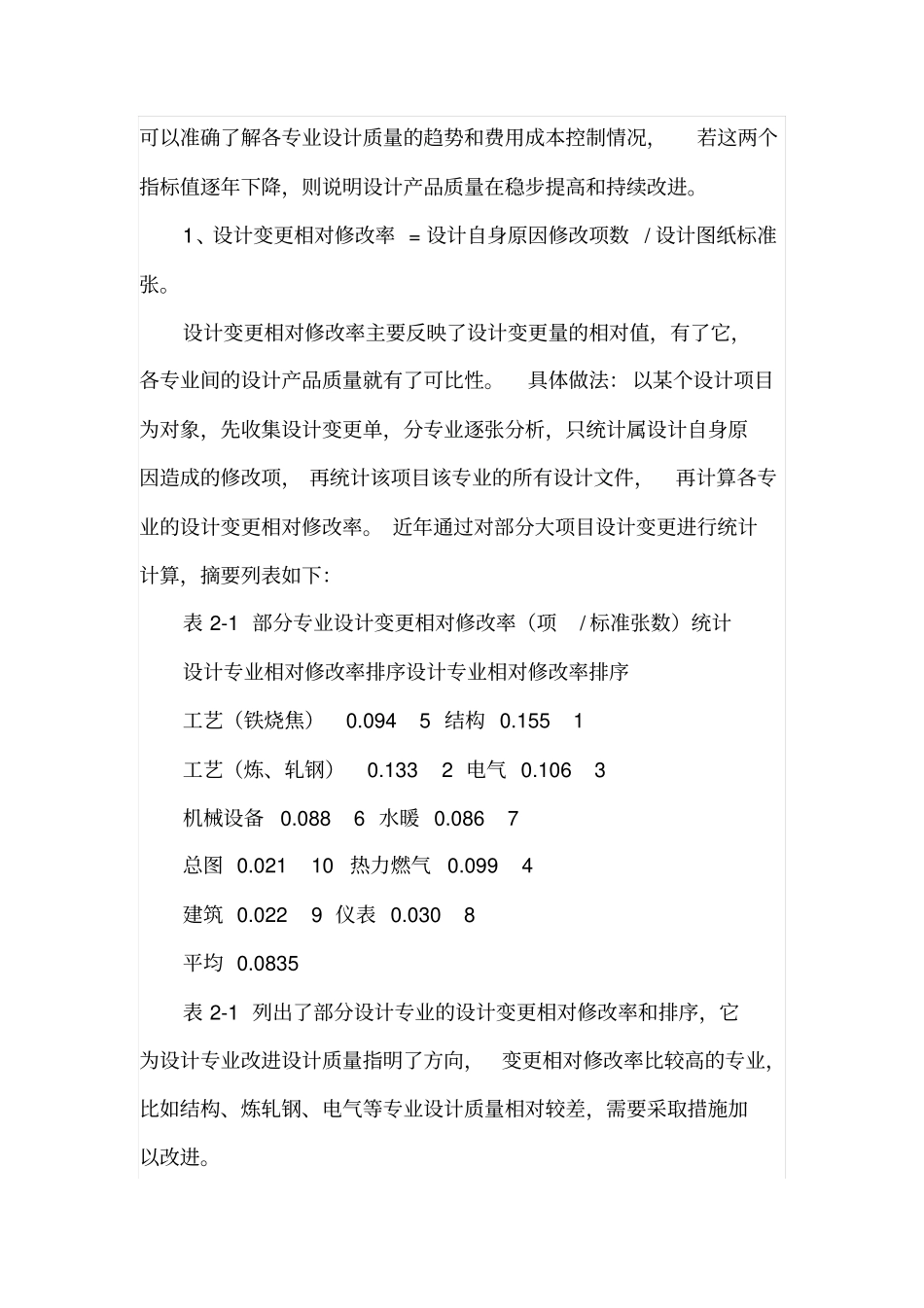

设计变更统计分析与质量改进【摘要】 质量是企业的生命,质量管理越来越成为企业管理工作的重点。 “质量改进 ”是企业追求的目标,是企业质量管理的核心内容。【关键词】 设计;变更;统计分析;质量改进质量改进决策是建立在详实的数据和科学的分析基础之上的。数据分析是指用适当的统计方法对收集来的大量的一手和二手资料进行分析,以求最大化地开发数据资料的功能,发挥数据的作用。通过数据分析, 可以更好地判断和解决问题, 纠正偏差和不足和防止出现类似问题,为改进指明方向,为领导正确决策提供依据。工程设计的最终成果是设计产品,设计产品是运用一系列技术、信息、标准规范、 经验等集合而成的智力成果。工程设计是建筑实体从无到有活动中非常重要的一个过程。设计变更是设计活动的延伸,也是保证工程实体质量的重要环节。对设计单位来讲, 要提高设计质量,从设计变更入手,对数据进行系统的统计分析,对改进设计、提高设计产品质量意义重大。一、设计变更的内涵设计变更是指设计人员在工程设计和实施阶段对设计内容所做的改变和修改, 它包括设计过程由于设计条件的变化所做的设计修改、设计信息不断补充更新所做的补改和在工程实施过程遇到无法按照原来设计的要求进行制造和施工时发的变更修改三方面。设计变更通常通过发设计变更通知单或现场签证这两种方式来实现。设计变更的类型有以下四种:( 1)由于用户要求引起的变更;(2 )由于设计自身的漏项、错误或其它原因而引起的设计变更;(3)由于采购设备、部件到货与原设计要求不符,需要设计方对其它相关的设施做相应的变更;( 4)由于其它方面原因,需要对一些设计、设施、材料等的变更。 前三种变更执行设计变更控制程序,第四种变更需设计方确认,执行现场签证控制程序。二、设计变更统计分析与评价设计变更统计分析一般是在工程完成后,收集该项目所有变更通知单,按变更类型进行分类统计。对于设计单位,主要是统计设计原因造成的修改, 然后对比分析评价。 以邯钢中板常化热处理线工程为例,共统计设计变更单136 份,按变更原因分类:业主要求变更46份,设计原因变更45 份,到货要求变更24 份,施工要求变更21份。针对设计原因变更的45 份变更单再按科室、专业进行统计,结果工艺室、土建室变更较多,对此,通过原因分析,制定措施,加以改进。但是这样的变更只统计了变更份数,不能客观地反映各个专业真实的设计质量状况,有的专业设计修改数量虽...
