村镇高标准农田建设项目实施方案高标准农田建设项目是县实施的一项民心工程,是建设美好乡村的具体体现
随着城市化进程的加快,城乡用地矛盾突出,高标准农田建设成为优化土地利用结构、提高土地利用效率,改善农民生产、生活条件,解决农民增收的一项重要举措
依据上级有关要求,结合县镇土地利用总体规划、村庄、集镇总体规划和农业农村部门、自然资源和规划部门关于土地整理以及高标准农田建设的有关规定,特编制镇村高标准农田建设项目实施方案
一、建设任务目标(一)工程地理位置项目区位于县镇村境内,下辖 20 个自然庄,四至边界是:西至陈庄村、北与前黄村、东与柘塘社区、南与造甲乡接壤
(二)项目建设规模和投资规模项目区土地总面积 10500 亩,建设规模:9021 亩,不动工面积:1479 亩
项目总投资规模为:3836
(三)项目工期项目建设工期为 1 年
分实施准备阶段、规划编制阶段、工程施工阶段、竣工验收阶段
第一阶段:宣传发动阶段(2020 年 1 月一 2020 年 3 月)项目区资料收集、上报
1、加强政策宣传,提高农民参与实施项目的主体意识
2、按照项目申报要件,编制项目建议书逐级申报
第二阶段:规划编制阶段(2020 年 4 月一 2020 年 9 月)编制的重点内容是:土地整理规划,产业规划等
1、对项目区土地利用现状进行实测,为项目区规划设计编制、项目施工等提供基础资料
2、充分尊重项目区干部、群众意见,严格做到“三上三下”,详细了解水系,确保人畜用水和农业生产用水需求

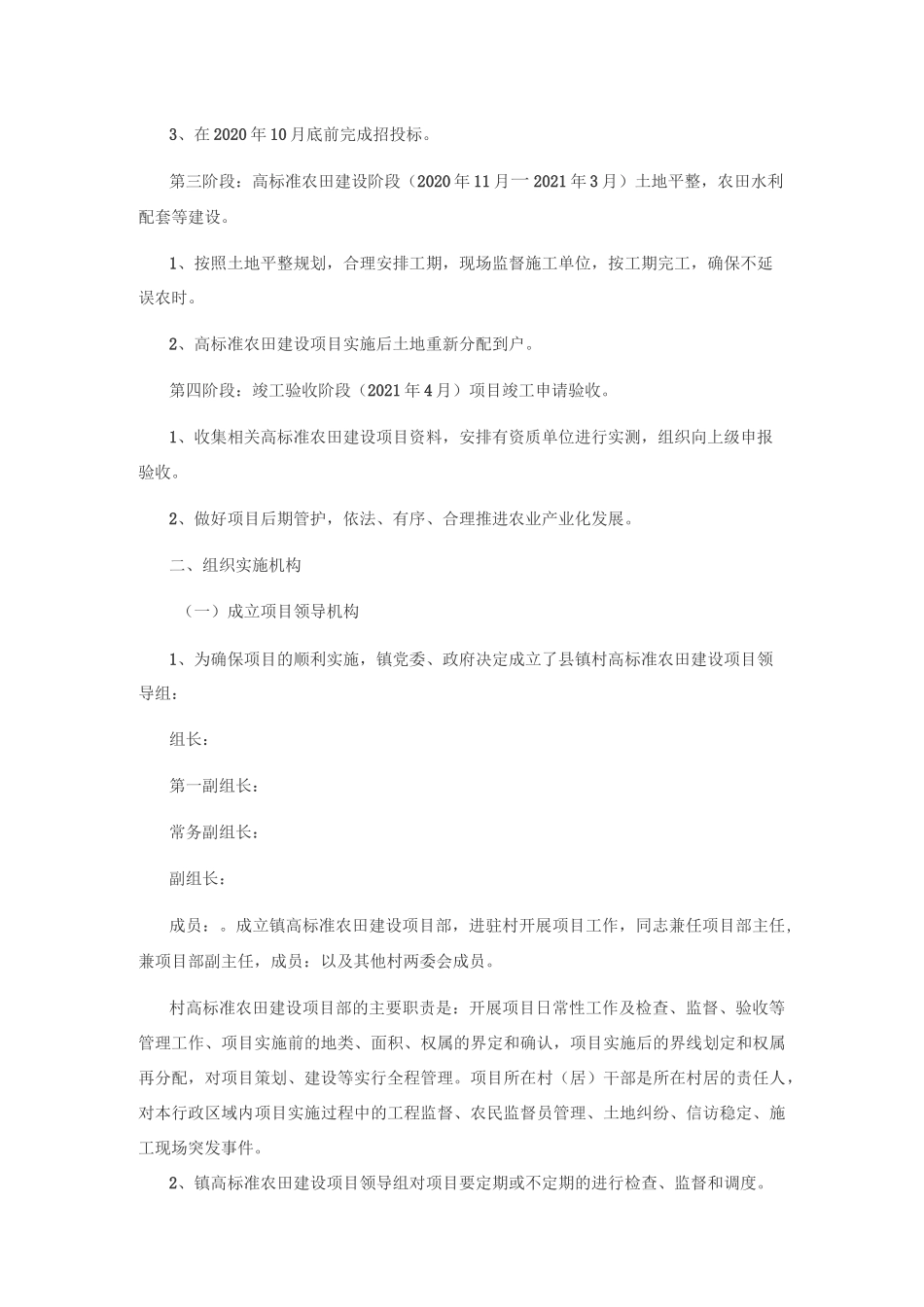

3、在 2020 年 10 月底前完成招投标
第三阶段:高标准农田建设阶段(2020 年 11 月一 2021 年 3 月)土地平整,农田水利配套等建设
1、按照土地平整规划,合理安排工期,现场监督施工单位,按工期完工,确保不延误农时
2、高标准农田建设项目实施后土地重新分配到户

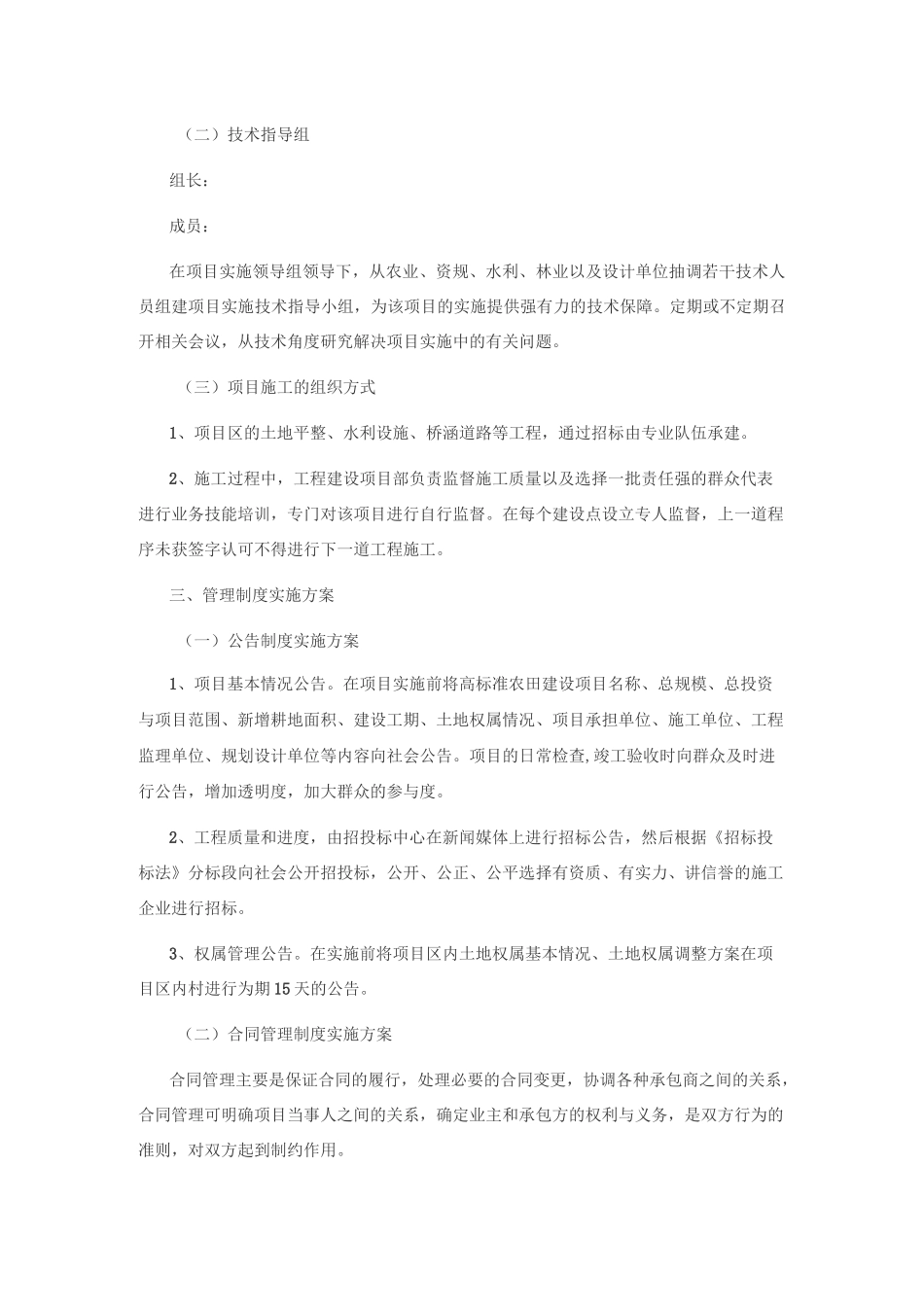

第四阶段:竣工验收阶段
