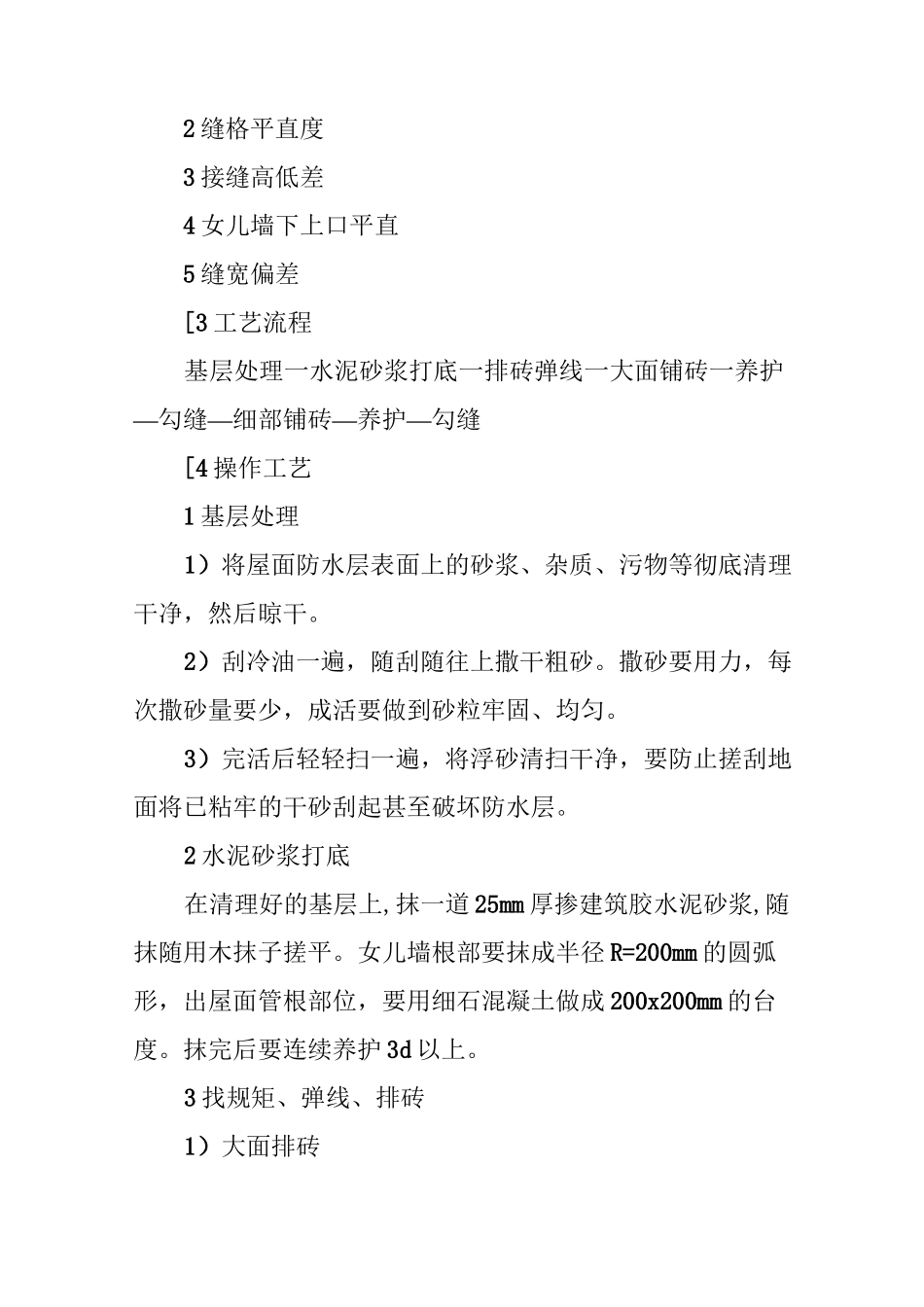

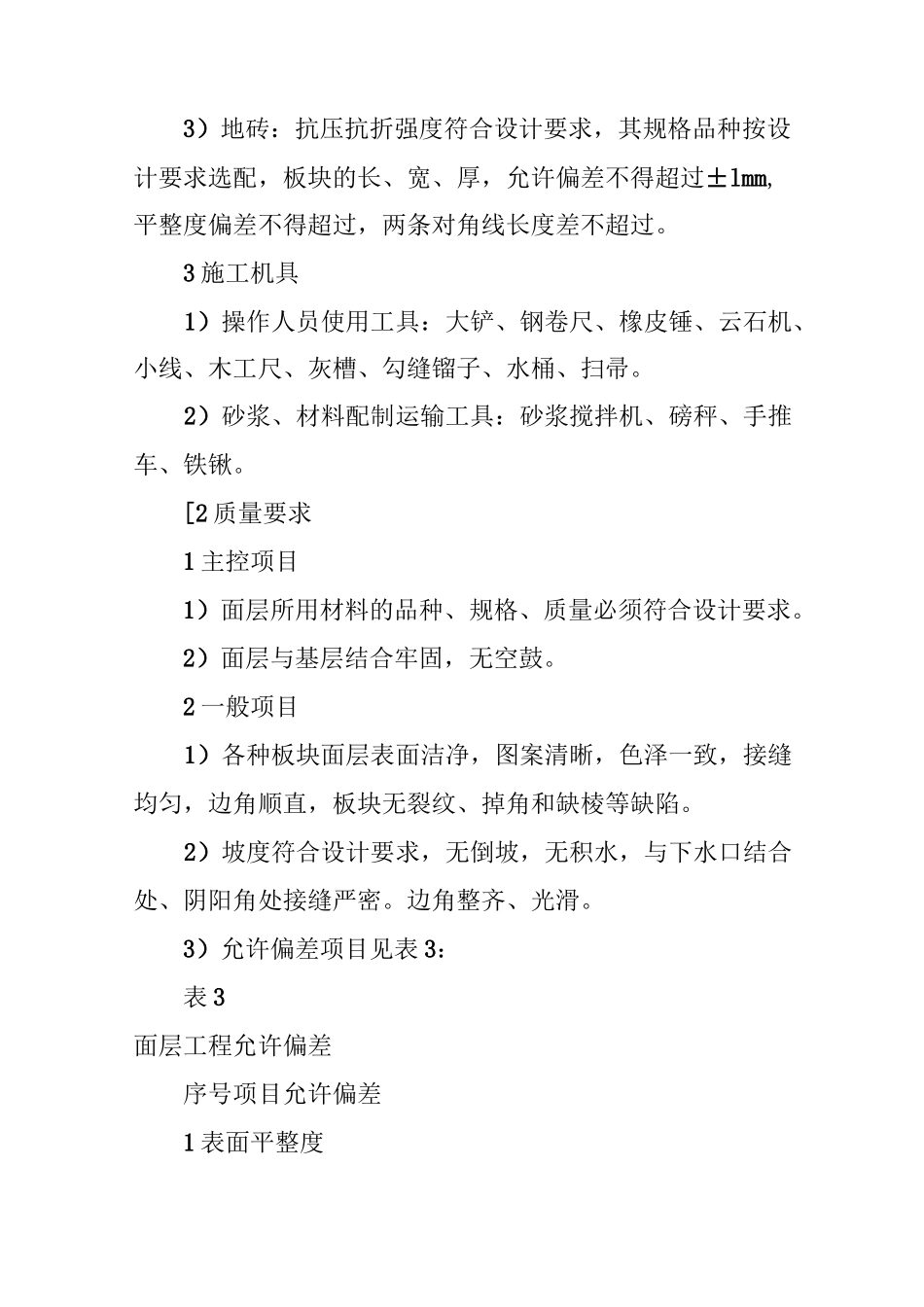

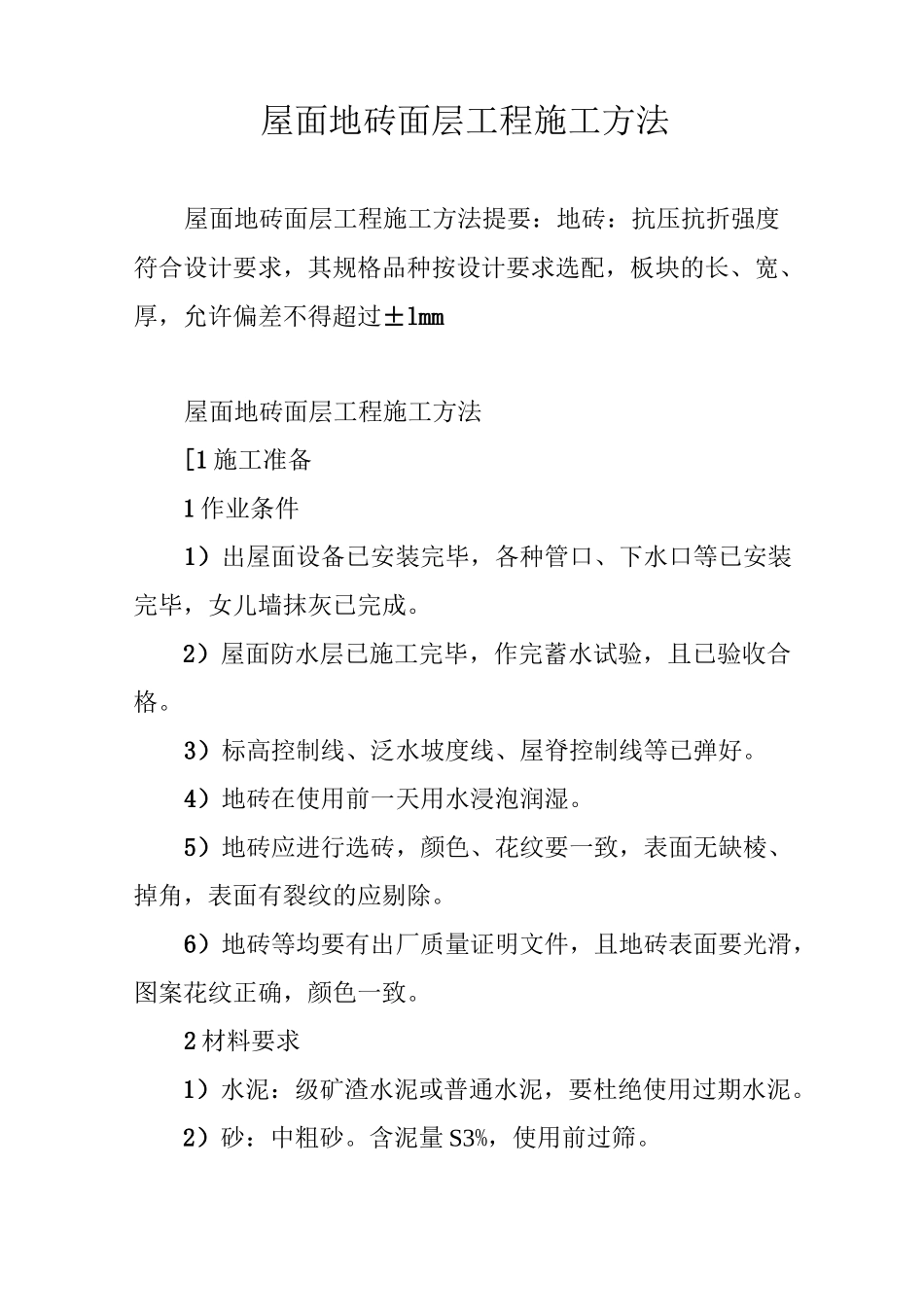

屋面地砖面层工程施工方法屋面地砖面层工程施工方法提要:地砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±lmm屋面地砖面层工程施工方法[1 施工准备1 作业条件1)出屋面设备已安装完毕,各种管口、下水口等已安装完毕,女儿墙抹灰已完成。2)屋面防水层已施工完毕,作完蓄水试验,且已验收合格。3)标高控制线、泛水坡度线、屋脊控制线等已弹好。4)地砖在使用前一天用水浸泡润湿。5)地砖应进行选砖,颜色、花纹要一致,表面无缺棱、掉角,表面有裂纹的应剔除。6)地砖等均要有出厂质量证明文件,且地砖表面要光滑,图案花纹正确,颜色一致。2 材料要求1)水泥:级矿渣水泥或普通水泥,要杜绝使用过期水泥。2)砂:中粗砂。含泥量 S3%,使用前过筛。3)地砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±lmm,平整度偏差不得超过,两条对角线长度差不超过。3 施工机具1)操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚。2)砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹。[2 质量要求1 主控项目1)面层所用材料的品种、规格、质量必须符合设计要求。2)面层与基层结合牢固,无空鼓。2 一般项目1)各种板块面层表面洁净,图案清晰,色泽一致,接缝均匀,边角顺直,板块无裂纹、掉角和缺棱等缺陷。2)坡度符合设计要求,无倒坡,无积水,与下水口结合处、阴阳角处接缝严密。边角整齐、光滑。3)允许偏差项目见表 3:表 3面层工程允许偏差序号项目允许偏差1 表面平整度2 缝格平直度3 接缝高低差4 女儿墙下上口平直5 缝宽偏差[3 工艺流程基层处理一水泥砂浆打底一排砖弹线一大面铺砖一养护—勾缝—细部铺砖—养护—勾缝[4 操作工艺1 基层处理1)将屋面防水层表面上的砂浆、杂质、污物等彻底清理干净,然后晾干。2)刮冷油一遍,随刮随往上撒干粗砂。撒砂要用力,每次撒砂量要少,成活要做到砂粒牢固、均匀。3)完活后轻轻扫一遍,将浮砂清扫干净,要防止搓刮地面将已粘牢的干砂刮起甚至破坏防水层。2 水泥砂浆打底在清理好的基层上,抹一道 25mm 厚掺建筑胶水泥砂浆,随抹随用木抹子搓平。女儿墙根部要抹成半径 R=200mm 的圆弧形,出屋面管根部位,要用细石混凝土做成 200x200mm 的台度。抹完后要连续养护 3d 以上。3 找规矩、弹线、排砖1)大面排砖按照屋面泛水的...
