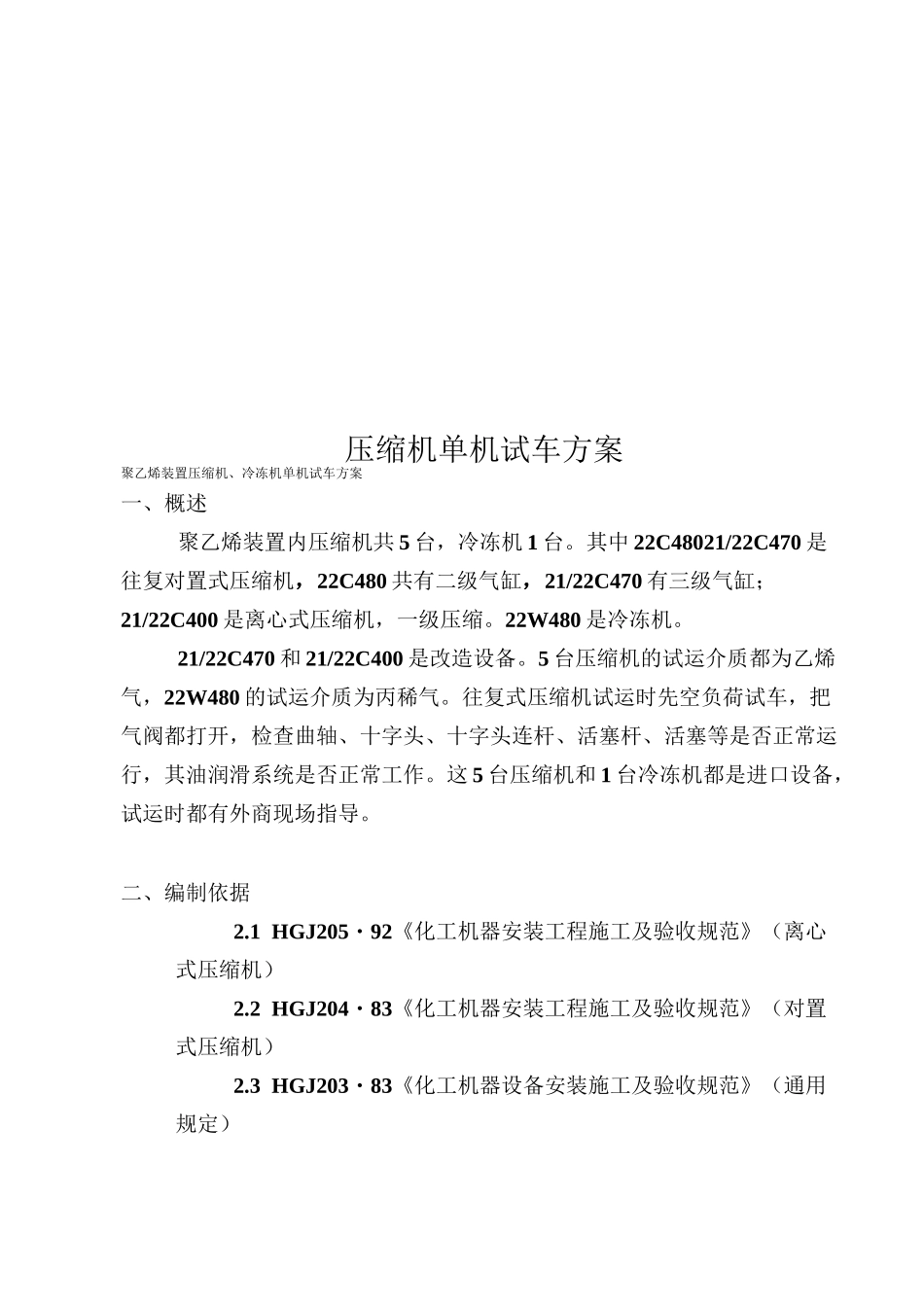

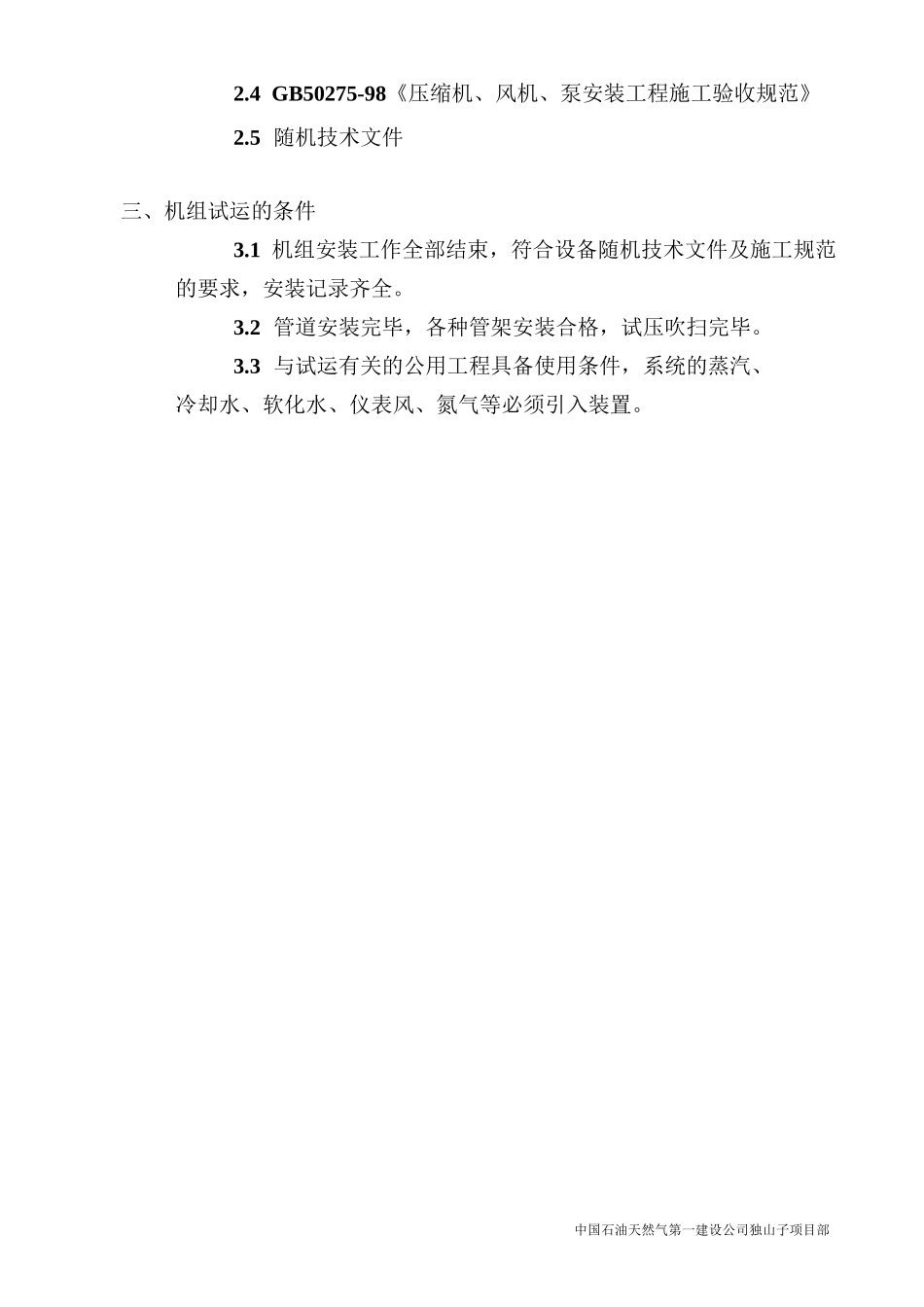

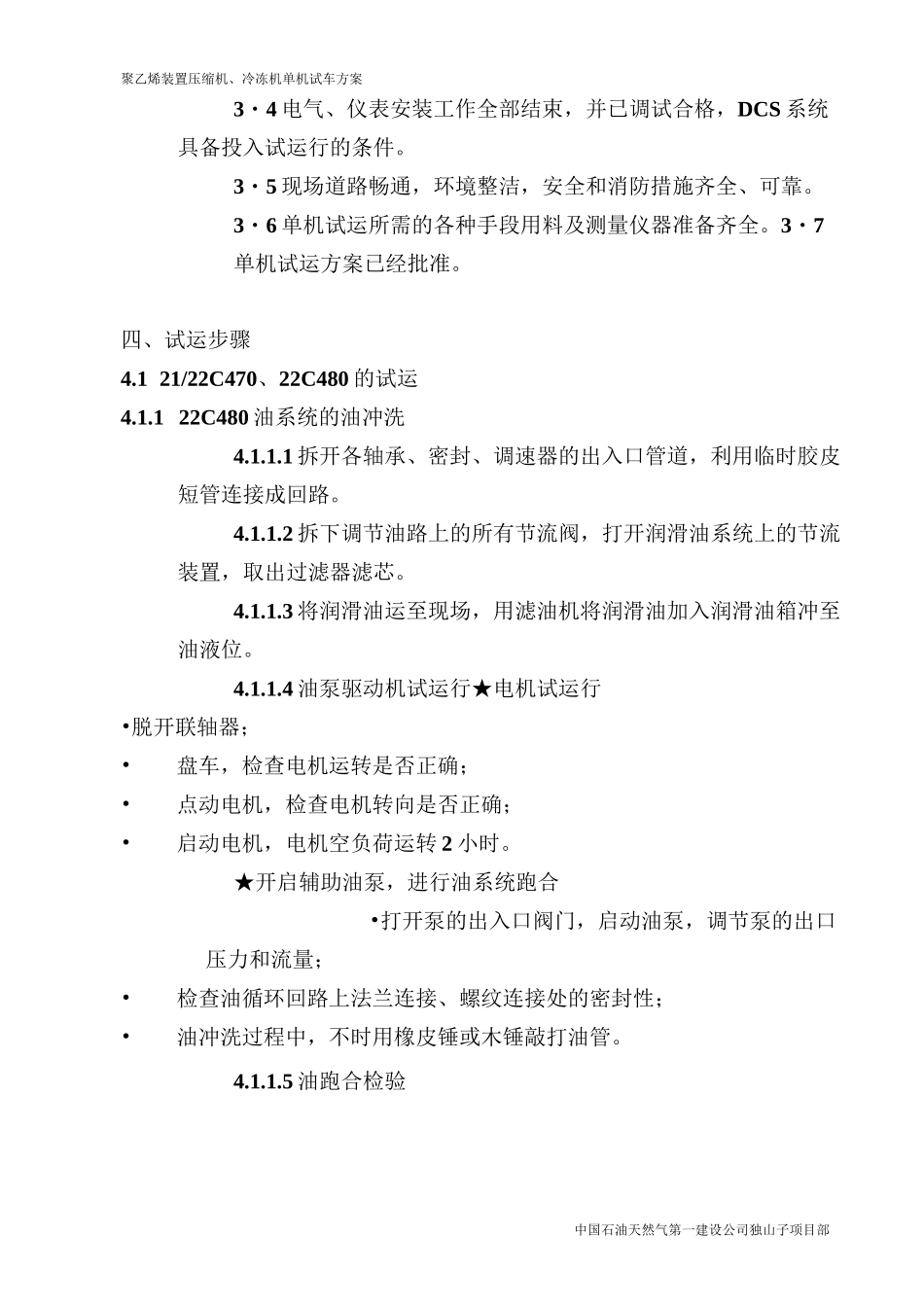

压缩机单机试车方案聚乙烯装置压缩机、冷冻机单机试车方案一、概述聚乙烯装置内压缩机共 5 台,冷冻机 1 台。其中 22C48021/22C470 是往复对置式压缩机,22C480 共有二级气缸,21/22C470 有三级气缸;21/22C400 是离心式压缩机,一级压缩。22W480 是冷冻机。21/22C470 和 21/22C400 是改造设备。5 台压缩机的试运介质都为乙烯气,22W480 的试运介质为丙稀气。往复式压缩机试运时先空负荷试车,把气阀都打开,检查曲轴、十字头、十字头连杆、活塞杆、活塞等是否正常运行,其油润滑系统是否正常工作。这 5 台压缩机和 1 台冷冻机都是进口设备,试运时都有外商现场指导。二、编制依据2.1 HGJ205・92《化工机器安装工程施工及验收规范》(离心式压缩机)2.2 HGJ204・83《化工机器安装工程施工及验收规范》(对置式压缩机)2.3 HGJ203・83《化工机器设备安装施工及验收规范》(通用规定)中国石油天然气第一建设公司独山子项目部2.4 GB50275-98《压缩机、风机、泵安装工程施工验收规范》2.5 随机技术文件三、机组试运的条件3.1 机组安装工作全部结束,符合设备随机技术文件及施工规范的要求,安装记录齐全。3.2 管道安装完毕,各种管架安装合格,试压吹扫完毕。3.3 与试运有关的公用工程具备使用条件,系统的蒸汽、冷却水、软化水、仪表风、氮气等必须引入装置。中国石油天然气第一建设公司独山子项目部聚乙烯装置压缩机、冷冻机单机试车方案3・4 电气、仪表安装工作全部结束,并已调试合格,DCS 系统具备投入试运行的条件。3・5 现场道路畅通,环境整洁,安全和消防措施齐全、可靠。3・6 单机试运所需的各种手段用料及测量仪器准备齐全。3・7单机试运方案已经批准。四、试运步骤4.1 21/22C470、22C480 的试运4.1.1 22C480 油系统的油冲洗4.1.1.1 拆开各轴承、密封、调速器的出入口管道,利用临时胶皮短管连接成回路。4.1.1.2 拆下调节油路上的所有节流阀,打开润滑油系统上的节流装置,取出过滤器滤芯。4.1.1.3 将润滑油运至现场,用滤油机将润滑油加入润滑油箱冲至油液位。4.1.1.4 油泵驱动机试运行★电机试运行•脱开联轴器;•盘车,检查电机运转是否正确;•点动电机,检查电机转向是否正确;•启动电机,电机空负荷运转 2 小时。★开启辅助油泵,进行油系统跑合•打开泵的出入口阀门,启动油泵,调节泵的出口压力和流量;•检查油循环回路上法兰连接、螺纹连接处的密封性;•油冲洗过程中,不时用橡皮锤...
