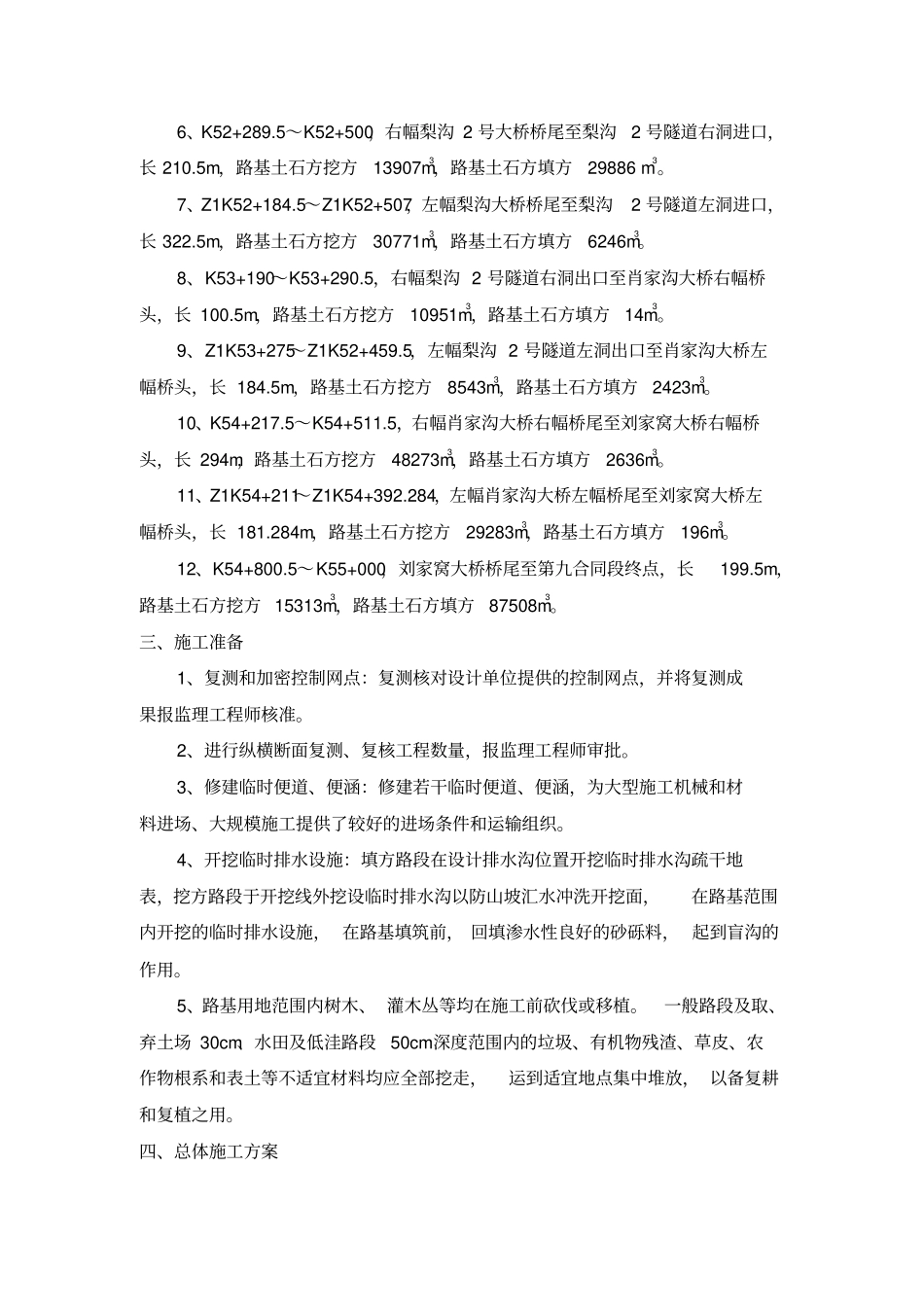

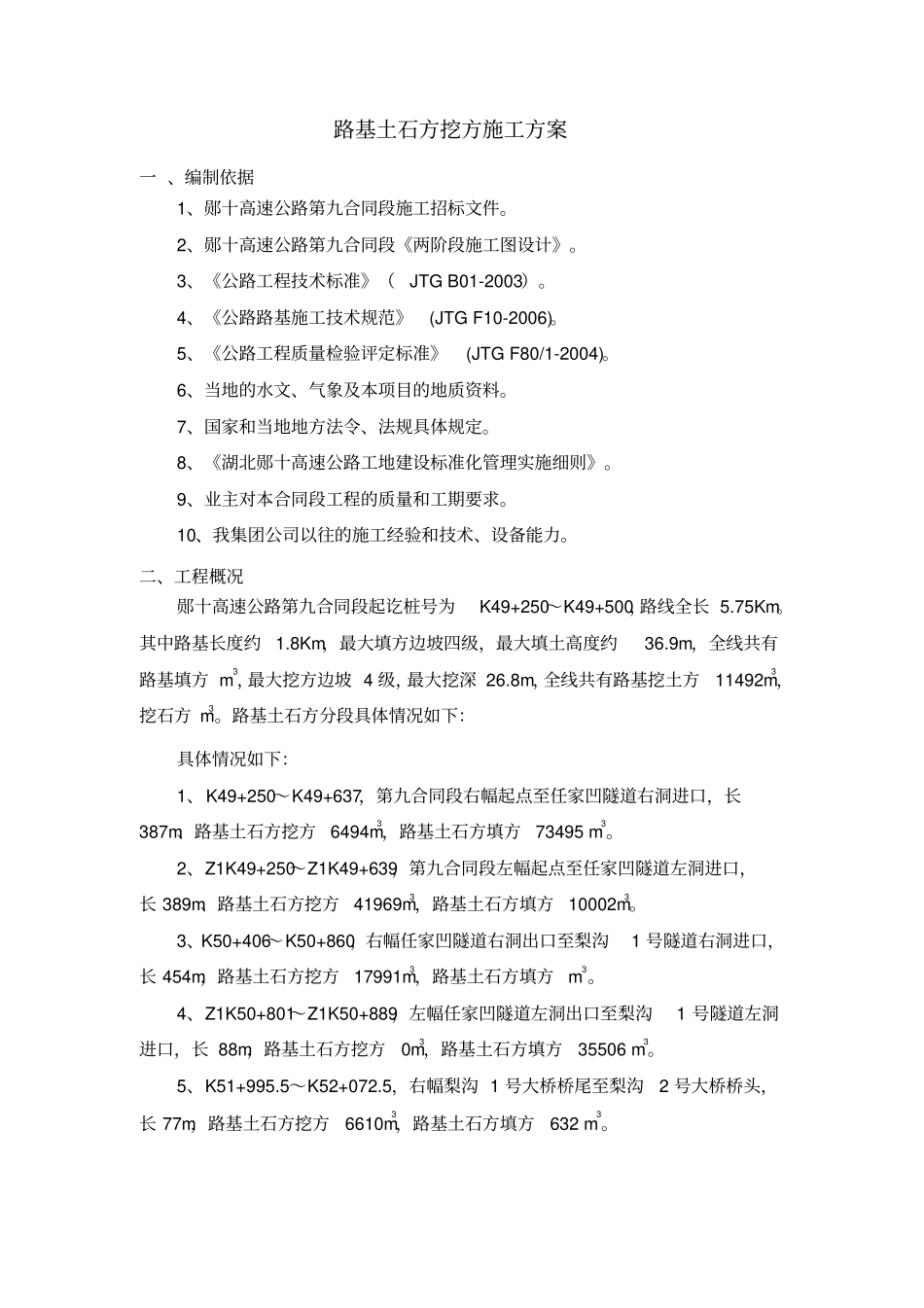

路基土石方挖方施工方案一 、编制依据1、郧十高速公路第九合同段施工招标文件
2、郧十高速公路第九合同段《两阶段施工图设计》
3、《公路工程技术标准》(JTG B01-2003)
4、《公路路基施工技术规范》(JTG F10-2006)
5、《公路工程质量检验评定标准》(JTG F80/1-2004)
6、当地的水文、气象及本项目的地质资料
7、国家和当地地方法令、法规具体规定
8、《湖北郧十高速公路工地建设标准化管理实施细则》
9、业主对本合同段工程的质量和工期要求
10、我集团公司以往的施工经验和技术、设备能力
二、工程概况郧十高速公路第九合同段起讫桩号为K49+250~K49+500,路线全长 5
其中路基长度约1
8Km,最大填方边坡四级,最大填土高度约36
9m,全线共有路基填方 m3,最大挖方边坡 4 级,最大挖深 26
8m,全线共有路基挖土方11492m3,挖石方 m3
路基土石方分段具体情况如下:具体情况如下:1、K49+250~K49+637,第九合同段右幅起点至任家凹隧道右洞进口,长387m、路基土石方挖方6494m3,路基土石方填方73495 m3
2、Z1K49+250~Z1K49+639,第九合同段左幅起点至任家凹隧道左洞进口,长 389m、路基土石方挖方41969m3,路基土石方填方10002m3
3、K50+406~K50+860,右幅任家凹隧道右洞出口至梨沟1 号隧道右洞进口,长 454m,路基土石方挖方17991m3,路基土石方填方 m3
4、Z1K50+801~Z1K50+889,左幅任家凹隧道左洞出口至梨沟1 号隧道左洞进口,长 88m,路基土石方挖方0m3,路基土石方填方35506 m3
5、K51+995
5~K52+072
5,右幅梨沟 1 号大桥桥尾至梨沟2 号大桥桥头,长 77m,路基土石方挖方6610m3,路基土石
